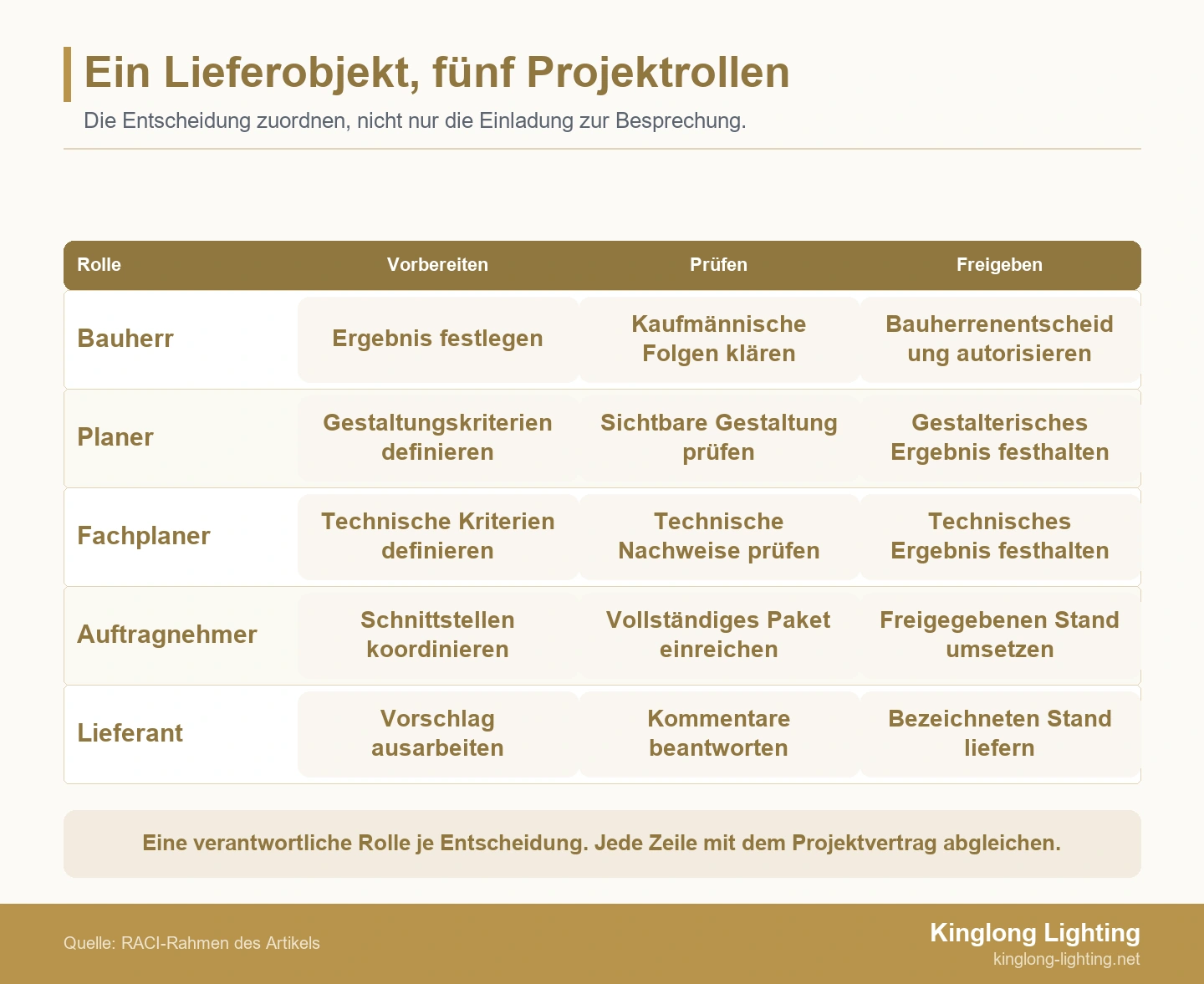

Eine Beleuchtungsgenehmigung RACI sollte einem Hotelprojektteam mitteilen, das Folgendes vorbereitet: prüft, genehmigt, kauft und erhält jede gelieferte Beleuchtung. Es sollten nicht nur Berufsbezeichnungen auflisten. Die nützliche Einheit ist eine konkrete Entscheidung – z B. die Annahme eines Fertigmusters, das Schließen technischer Kommentare oder die Freigabe eines Zeichnung für die Produktion – gebunden an eine Revision, erforderliche Nachweise und eine rechenschaftspflichtige Behörde.
Dies ist wichtig, da „genehmigt“ verschiedene Bedeutungen haben kann. Ein Planer kann das Erscheinen akzeptieren, ein Berater kann einen technischen Kommentar schließen, ein Bauherr kann die Kosten genehmigen und ein Auftragnehmer kann die Kaufanweisung erteilen. Keine Eine dieser Aktionen ersetzt automatisch die anderen. Die folgende Matrix ist ein Startrahmen für Hotelbesitzer und Entwickler; der Projektvertrag, Termine und Beschaffungswege bestimmen immer die konkreten Aufgaben.
Die Genehmigungsregeln, die eine mehrdeutige Freigabe verhindern
- Verwenden Sie vier Entscheidungsregeln, um mehrdeutige Beleuchtungsfreigaben zu verhindern. Ordnen Sie RACI-Buchstaben einem Liefergegenstand und einer Entscheidung zu, nicht einer allgemeinen Berufsbezeichnung.
- Benennen Sie für jede Genehmigungszeile eine verantwortliche Rolle.
- Separates Design, Technik, Vertrieb, Einkauf und Standortabnahme Entscheidungen.
- Notieren Sie die akzeptierte Revision, Nachweise, Bedingungen und nachgelagerte Freigabe.
Was steuert eine Beleuchtungszulassung RACI?
Das PMI Lexikon definiert RACI als eine Verantwortungszuweisungsmatrix mit vier Beteiligungen heißt es: Responsible, Accountable, Consulted and Informed. Der Verantwortliche erledigt die Arbeit, der Verantwortliche besitzt die Entscheidung, der Beratene gibt Eingabe davor, und Informed erhält das Ergebnis.
Für Beleuchtungsgenehmigungen wenden Sie diese Buchstaben auf ein benanntes Lieferobjekt an Entscheidung – nicht für eine ganze Disziplin. „Planer: A“ ist zu weit gefasst. „Planer: A für visuelle Akzeptanz des Finishs Beispiel FS-03, Revision B“ ist verwendbar. Es zeigt an, was beschlossen wurde und verhindert, dass ein Kommentar zu einem Attribut mit einer pauschalen Produktion verwechselt wird Zustimmung.
Dieser Ansatz auf Aufgabenebene steht im Einklang mit dem Arbeitsplan RIBA, dessen Toolbox eine Design-Responsibility-Matrix umfasst und Aufgaben und Informationsaustausch nach Projektphase organisiert. RIBA Quelle PMI definiert das allgemeine Projektmanagement-Tool. Die übertragbare Lektion Bei der Beleuchtung geht es darum, sie auf bestimmte Ergebnisse anzuwenden. Das ist keine von uns auferlegte Regel PMI oder RIBA. Keine der Quellen schreibt eine allgemeine Aufteilung der Beleuchtungsaufgaben vor.
Welche Beleuchtungsleistungen benötigen zugewiesene Genehmigungsrollen?
AWeisen Sie jedem Beleuchtungsprodukt, das das Design ändern kann, Genehmigungsrollen zu Absicht, technische Eignung, Kosten, Programm, Kauf oder Standort Akzeptanz. Beginnen Sie mit der Projektbeschreibung und dem Zeitplan und folgen Sie dann den Informationen durch Lieferantenauswahl, Produktion, Installation und Übergabe.
Die Leitlinien des Centre for Digital Built Britain beschreiben eine klar definierte Verantwortungsmatrix als Schlüsselbestandteil eines Informationsbereitstellungsplans und erörtern die Zuweisung von Informationsmanagementaktivitäten an Parteien. Für ein Beleuchtungspaket, das die Behandlung von Zeichnungen, Mustern und Nachweisen als kontrollierte Informationslieferungen unterstützt, während die Projektvereinbarung weiterhin darüber entscheidet, wer die einzelnen Rollen innehat.
- Designbasis: Raumzweck, Leuchtentyp, Abmessungen, Finish, Lichteffekt, kontrolliert Absicht und Koordinationsbeschränkungen.
- Lieferanteneinreichung: Produktvorschlag, Abweichungsliste, Daten Bleche, Zeichnungen, Materialproben und Oberflächenmuster.
- Technischer Nachweis: anwendbare Prüfberichte, elektrisch Daten, Treiber- und Steuerinformationen, Montagelasten, Wartungszugang und projektspezifische Compliance-Aufzeichnungen.
- Kommerzielle Veröffentlichung: Angebot, Einschlüsse, Ausschlüsse, Menge, Lieferbedingungen, genehmigte Variante und Bestellung.
- Physische Überprüfung: Prototyp oder Modell, Vorproduktion Muster, Produktionskontrollnachweise und Standortmuster.
- Standort und Übergabe: Einbauinspektion, Hakenverschluss, Inbetriebnahmeprotokolle, Bestandsinformationen, Ersatzteilpläne usw Betriebsinformationen.
Ein Liefergegenstand gehört in die Matrix, wenn Unklarheiten über seinen Status bestehen könnten Nacharbeit oder eine nicht autorisierte Verpflichtung auslösen. Ein Finish-Chip und ein Full Leuchtenmuster sind nicht dasselbe Genehmigungsobjekt. Wenn beide wichtig sind, geben Sie sie separate Zeilen, Akzeptanzkriterien und Freigabewirkungen. Projektbilder können helfen dabei, den Raumkontext, die Montagebedingungen und die sichtbare Koordination zu erkennen das sollte in einer Einreichung angefordert werden; Es sind keine Aufforderungen, Fragen zu stellen Nachweis, dass die Lösung oder das Ergebnis eines anderen Projekts hier zutrifft. Für den Kontext: Sehen Sie sich die relevanten Projektreferenzen von Kinglong Lighting an.
Was sollte jeder Projektteilnehmer besitzen?
Der Bauherr, Planer, Berater, Auftragnehmer und Lieferant benötigt unterschiedliche Anforderungen Verantwortlichkeiten, aber ihre genauen RACI-Buchstaben müssen vom Projekt festgelegt werden Vereinbarungen. Bei den folgenden Beschreibungen handelt es sich um zu klärende Fragen, nicht um vertragliche Vereinbarungen Termine.
- Vertreter des Bauherrs oder Entwicklers: bestätigt das Geschäft Prioritäten, Budgetautorität, Programmkompromisse und die zugelassene Person Änderungen im Namen des Bauherrs zu akzeptieren.
- Innenraum- oder Lichtdesigner: definiert Designabsicht und Bewertet sichtbare Form, Proportionen, Finish, Lichteffekt und Integration mit das Innenraumkonzept.
- Beleuchtung, Elektrik oder andere Berater: überprüft die technische Themen in seiner Ernennung, wie Leistungskriterien, Koordination, elektrische Schnittstellen oder Steuerungen.
- Haupt- oder Fachauftragnehmer: koordiniert Einreichungen, Standortbedingungen, Programm, Installationsmethode, Schnittstellen und Formal Kommunikation innerhalb seines Geltungsbereichs.
- Lieferant oder Hersteller: bereitet das genaue Produkt vor Informationen, Zeichnungen, Muster, technische Nachweise, Abweichungsmeldungen und Produktionsunterlagen für den angebotenen Umfang.
Verwechseln Sie nicht den Besitz von Informationen mit der Befugnis, diese zu akzeptieren. A Der Lieferant kann für die Erstellung einer Werkstattzeichnung verantwortlich sein, ohne dies zu tun Verantwortlich für die Projektabnahme. Ein Auftragnehmer kann dafür verantwortlich sein Weiterleiten einer Einreichung ohne die Berechtigung, eine Designänderung zu genehmigen.
Wie baut man den RACI Reihe für Reihe auf?
Bauen Sie jede Zeile um ein Ergebnis, eine Entscheidung, eine verantwortliche Rolle auf. erforderliche Nachweise, ein Fälligkeitsdatum und eine Freigabebedingung. Verwenden Sie die Tabelle nur als Startermatrix. Ersetzen Sie jede Rollenzuweisung durch Die vereinbarte Zuteilung des Projekts vor der Ausgabe.
| Lieferung oder Entscheidung | R | A | C | I | Nachweis- und Freigabeprotokoll |
|---|---|---|---|---|---|
| Beleuchtungsbeschreibung und Raumkriterien | Planer | Besitzer | Berater, Auftragnehmer | Lieferant | Genehmigter Auftrag, Datum und benannter Genehmiger |
| Vorrichtungsplan und Konstruktionsabsicht | Planer | Projektdefiniert | Bauherr, Berater | Auftragnehmer, Lieferant | Planüberarbeitung und genehmigte Abweichungen |
| Lieferantenvorschlag und Abweichungsliste | Lieferant | Projektdefiniert | Planer, Berater, Auftragnehmer | Besitzer | Vollständiger Vorschlag, Abweichungen und Kommentarprotokoll |
| Werkstattzeichnung und Koordination | Lieferant oder Auftragnehmer | Projektdefiniert | Planer, Berater | Besitzer | Zeichnungsrevision, Schnittstellenprüfungen und Status |
| Finish oder Materialmuster | Lieferant | Projektdefiniert | Planer, Bauherr | Auftragnehmer | Beispielcode, Foto, unterzeichnetes Etikett und Bedingungen |
| Technisches Nachweispaket | Lieferant | Projektdefiniert | Berater, Auftragnehmer | Planer, Bauherr | Nachweisregister, Ausnahmen und geschlossene Kommentare |
| Kommerzielle Änderung | Auftragnehmer oder Käufer | Vom Besitzer autorisierte Rolle | Planer, Berater, Lieferant | Betroffene Parteien | Preis und Programmeffekt mit Autorisierung |
| Kauf- und Produktionsfreigabe | Käufer oder Auftragnehmer | Vertragsdefinierte Autorität | Planer, Berater, Lieferant | Bauherrteam | PO, akzeptierte Revision, Bedingungen und Veröffentlichungsdatum |
| Montage und Übergabeabnahme | Auftragnehmer | Projektdefiniert | Planer, Berater, Lieferant | Besitzeroperationen | Inspektions-, Inbetriebnahme- und Übergabeprotokolle |
Die wiederholten „Projektdefinierten“ Zellen sind absichtlich. Ein Sammelartikel kann das nicht vertragliche Befugnisse sicher übertragen. In der Arbeitsmatrix muss jeder sein durch eine benannte Rolle ersetzt. Wenn zwei Parteien als verantwortlich erscheinen, teilen Sie die Zeile in zwei Entscheidungen – zum Beispiel visuelle Akzeptanz und technische Akzeptanz – oder Nennen Sie einen Endintegrator.

Identifizieren Sie bei benutzerdefinierten dekorativen Verpackungen, ob es sich bei der Lieferung um ein Konzept handelt Bild, Konstruktionszeichnung, Kontrollmuster oder Produktionsstandard. Mannschaften Bewertung komplexer Hotelumfänge nutzen können Kinglong Lightings Beleuchtungsprozess für das Gastgewerbe als Aufforderung für Lieferanteneingaben, die möglicherweise in die Projektmatrix eingegeben werden müssen.
Warum ist eine Designgenehmigung nicht dasselbe wie eine technische oder kommerzielle Genehmigung?
Bei der ästhetischen Akzeptanz geht es darum, ob der Vorschlag das Gewollte wahrt Aussehen. Die technische Überprüfung fragt, ob übermittelte Informationen Adressen sind anwendbare Kriterien und Schnittstellen. Die kommerzielle Genehmigung übernimmt Kosten oder Programmkonsequenzen. Der Einkauf verpflichtet sich zur Bestellung.
Die AIA Übersicht über die Grundleistungen von Architekten weist darauf hin, dass der Umfang der Bauphase vom Bauherr und Architekten festgelegt wird Vereinbarung und beschreibt den Architekten, der den Auftragnehmer beim Bau unterstützt Vom Bauherr genehmigte Bauunterlagen. Die Lehre aus dem Projekt besteht nicht darin, dass ein Berufsstand die Beleuchtung immer genehmigt. Es ist Diese Behörde folgt der Ernennung und den genehmigten Dokumenten.
Fügen Sie neben jeder RACI-Zeile ein Feld „Genehmigungstyp“ ein. Nützliche Werte umfassen Designabnahme, Schließung technischer Kommentare, kommerzielle Genehmigung, Beschaffungsfreigabe und Standortabnahme. Dann verwenden Sie ein Beleuchtungsangebot auf Klauselebene Compliance-Matrix, um Nachweise und Abweichungen sichtbar zu halten, anstatt sie zu verbergen sie in einem breiten „genehmigten“ Stempel.
Eine Genehmigung kann auch an Bedingungen geknüpft sein: Sie wird vorbehaltlich eines überarbeiteten Treibers akzeptiert Standort, Bestätigung des Bauherrs über die Fertigstellung oder Überprüfung der Decke durch den Auftragnehmer Unterstützung. Notieren Sie den Zustand, die Person, die es schließt, und ob die Produktion erfolgt kann vor der Schließung beginnen. Ohne diese Felder kann eine bedingte Überprüfung erfolgen fälschlicherweise als bedingungslose Freilassung verstanden.
Wie sollen Einreichungen die Prüfung und Eskalation durchlaufen?
A kontrollierte Einreichungsschritte durch Vollständigkeitsprüfung, Disziplin Überprüfung, konsolidierte Kommentare, erneute Vorlage, Entscheidung und Protokollierung release. Der Dokumentenkontrolleur sollte die Überprüfungsuhr nicht bei einem unvollständigen Dokument starten Paket, wenn der vereinbarte Workflow eine Vollständigkeitsprüfung zulässt. Fehlende Zeichnungen, Probenidentifikatoren oder deklarierte Abweichungen sollten mit einer spezifischen Angabe zurückgegeben werden Grund.
- Submit: Liefergegenstand, Vorrichtung oder Bereich, Revision identifizieren, Verwendungszweck, Mindesthaltbarkeitsdatum und zugehörige Dokumente.
- Überprüfen Sie die Vollständigkeit: bestätigen Sie, dass die in der genannten Nachweise vorliegen Die Zeile RACI ist vorhanden und intern konsistent.
- Review: Streckenauftritt, technische, kommerzielle und Fragen zur Site-Schnittstelle an die relevanten Beraterrollen.
- Consolidate: widersprüchliche Anweisungen entfernen oder eskalieren sie, bevor ein kontrollierter Kommentarsatz zurückgegeben wird.
- Resubmit: zeigt an, wie auf jeden Kommentar geantwortet wurde; nicht Ersetzen Sie Dokumente stillschweigend.
- Entscheiden: Die verantwortlichen Rollendatensätze wurden genehmigt und genehmigt mit Bedingungen versehen, überarbeiten und erneut einreichen oder abgelehnt werden.
- Rease: kommunizieren den Status, die akzeptierte Revision, Restbedingungen und Auswirkungen auf Einkauf oder Produktion.
Eskalationsauslöser im Voraus festlegen: überfällige Entscheidung, widersprüchliche Kommentare, angeforderte Änderung außerhalb des Termins, nicht akzeptierte Abweichung, Kosten oder Programm Auswirkungen oder fehlende Genehmigungsbehörde. Das Ziel sollte eine benannte Rolle sein, nicht „Management“. Wenn sich der Umfang oder Wert eines Vorschlags ändert, a Dreiparteien-Bewertung der Wertentwicklung kann Design, Technik und kommerzielle Auswirkungen vor der Genehmigung vergleichen. A Der Value-Engineering-Vorschlag gewährt keine Erlaubnis zum Kopieren eines geschützten Dokuments Design: Jede Alternative muss original oder ordnungsgemäß genehmigt sein Zeichnungen, Rechteposition und Abnahmeweg sollten aufgezeichnet werden.
Bewahren Sie ein Entscheidungsprotokoll neben dem RACI auf. Die Matrix sagt, wer handelt; Das Protokoll sagt was ist passiert. Mindestfelder sind Liefer-ID, Revision, Einreichungsdatum, Entscheidung, Bedingungen, verantwortliche Person, Entscheidungsdatum und nachgelagerte Prozesse Anleitung. Dadurch wird verhindert, dass alte E-Mail-Kommentare als solche behandelt werden aktueller Stand.
Wie gelangt eine genehmigte Entscheidung zum Kauf und zur Installation?
Übernehmen Sie die akzeptierten Revisionen, Ausschlüsse, Mengen und Bedingungen in die Bestellung, Produktionsanweisung, Installationspaket und Übergabe Datensatz. Die Genehmigung ist nicht abgeschlossen, wenn ein PDF einen Stempel erhält; es ist vollständig, wenn Nachgelagerte Teams können dieselbe kontrollierte Entscheidung treffen.
Die WBDG Anleitung zur Inbetriebnahmedokumentation trennt Vorbereitungs-, Überprüfungs-, Genehmigungs- und Nutzungsrollen und beschreibt die Aktualisierung Inbetriebnahmepläne mit zugeordneten Verantwortlichkeiten. Die CIBSE Inbetriebnahmecode: Beleuchtungsübersicht behandelt die Inbetriebnahme als einen verwalteten Prozess, der darauf abzielt, die Entwurfsabsicht zu verwirklichen nach Fertigstellung und informieren Sie die Benutzer über den Betrieb. Diese Quellen befassen sich eher mit der Inbetriebnahme als mit einer universellen Beschaffung RACI, Sie verstärken jedoch die Notwendigkeit, Genehmigungsunterlagen zur Nutzung und Übergabe zu verknüpfen.
Stimmen Sie vor dem Kauf den Vorrichtungsplan, die akzeptierten Zeichnungen und das Muster ab Codes, technische Ausnahmen, Mengen, Zubehör, Steuerungsschnittstellen, Ersatzteile und Lieferumfang. Übertragen Sie vor der Montage Montagedetails, Koordinationsbedingungen und aktuelle Zeichnungen an das Baustellenteam. Bei der Übergabe identifizieren, was der Betreiber erhält und wer Dokumentenlücken schließt. Wo a Eine überarbeitete Konstruktion erfordert eine Lieferantenentwicklung. Fügen Sie den entsprechenden Prototyp hinzu und Tore zur Matrix freigeben.
Verwenden Sie ein Freigabedeckblatt, wenn mehrere Dokumente ein Entscheidungspaket bilden. Es sollte alle maßgeblichen Dateien und Revisionen sowie ungelöste Bedingungen auflisten Behörde, die sie akzeptiert hat, und die genauen nachgelagerten Maßnahmen, die zulässig sind. Die Der Käufer kann dann zwischen „zur Preisgestaltung genehmigt“ und „zur Probenahme genehmigt“ unterscheiden „zur Produktion freigegeben.“ Das Site-Team sollte den gleichen Status erhalten Wortschatz. Wenn eine spätere Überarbeitung nur eine Komponente ändert, geben Sie an, ob die Frühere Genehmigungen behalten für den nicht betroffenen Geltungsbereich ihre Gültigkeit, statt zu verlangen Empfänger, um darauf zu schließen.
Was passiert, wenn alle kommentieren, aber niemand zustimmen kann?
Verwenden Sie einen anschaulichen Beispielkonflikt in der Lobby, um die Eskalation zu demonstrieren. Das Beispiel umfasst 1 maßgefertigten Kronleuchter in 1 Hotellobby bei der Vorproduktionsprüfung.
Der Planer übernimmt die sichtbaren Proportionen mit einer Finish-Anpassung. Die Berater fordert überarbeitete technische Nachweise. Der Auftragnehmer erfasst beides Kommentare, sind jedoch nicht berechtigt, die kommerzielle Änderung zu akzeptieren. Das Team hat Kommentare, keine Veröffentlichung. Die Annahme des Aussehens schließt das nicht ab technische Anfrage, und keine der Maßnahmen berechtigt zu Kostenauswirkungen. Die Die richtige Entscheidung ist ein vollständiger Produktionsstopp bis zur verantwortlichen Veröffentlichung Die Behörde wird identifiziert und erhält ein Komplettpaket.
Der Lieferant stellt die Zeichnung und die Nachweise unter einer neuen Revision erneut aus; die Der Auftragnehmer fügt den kommerziellen Effekt hinzu. die Planer- und Beraterakte ihre abgegrenzten Antworten. Die benannte verantwortliche Rolle zeichnet die akzeptierten auf Revision und Bedingungen. Der Käufer überprüft, ob die gleiche Revision in enthalten ist die Bestellung und Produktionsanweisung. Dies ist ein anschauliches Beispiel, kein Kinglong-Projekt oder ein gemessenes Kundenergebnis.
Wann sollte die Beleuchtung RACI aktualisiert werden?
Aktualisieren Sie die Beleuchtung RACI, wenn der Beschaffungsweg, der Umfang, die Projektphase, Die ernannte Partei oder die Genehmigungsbehörde ändert sich, während sie ersetzt bleibt Versionen. Überarbeiten Sie es auch, wenn wiederholte Eskalationen ergeben, dass eine Zeile zu breit ist oder ein Nachweispflicht fehlt.
Überprüfen Sie die Matrix bei Design Freeze, Lieferantentermin, Modell oder Muster Freigabe, Kauffreigabe, Montagebeginn und Übergabeplanung. A Bei einem Phasenwechsel ändert sich oft, wer verantwortlich ist, selbst wenn der Verantwortliche Die Autorität bleibt dieselbe. Notieren Sie das Revisionsdatum, den Änderungsgrund und den Genehmiger und Datum des Inkrafttretens, damit die Teams wissen, welche Matrix den einzelnen Entscheidungen zugrunde lag.
Die Matrix sollte kurz genug für die Verwendung, aber spezifisch genug für die Prüfung bleiben. Veraltete Versionen archivieren; Überschreiben Sie nicht den Datensatz, der eine erklärt frühere Veröffentlichung. Für angrenzende Fragen zu Proben, Konformitätsnachweisen usw Beschaffungskontrollen, Rehen Sie sich die unterstützende Beschaffung dekorativer Beleuchtung durch Kinglong Lighting an Anleitung.
Häufig gestellte Fragen
Kann eine Person sowohl verantwortlich als auch rechenschaftspflichtig sein?
Ja, wenn der Projektauftrag, die Befugnis und die Arbeitsbelastung dies unterstützen. Die Matrix Beide Buchstaben sollten weiterhin explizit angezeigt werden, damit das Team sie unterscheiden kann Vorbereitung von der endgültigen Entscheidung. Vermeiden Sie mehrere verantwortliche Rollen gleichzeitig Reihe. Wenn unterschiedliche Behörden das Erscheinen, technische Nachweise o.ä. anerkennen müssen Kosten, teilen Sie die Ergebnisse in separate Entscheidungen auf und zeichnen Sie auf, wie sie ausgeführt werden in der endgültigen Version kombinieren.
Sollte der Beleuchtungslieferant seine eigene technische Einreichung genehmigen?
Der Lieferant sollte seine Einreichung vorbereiten, intern prüfen und genehmigen Problem, aber die Projektabnahme folgt der Vertrags- und Genehmigungsmatrix. Die interne Genehmigung des Lieferanten bestätigt, dass das Paket zur Übermittlung bereit ist. Es ersetzt nicht die zielgerichtete Überprüfung eines Beraters, die Genehmigung eines Bauherrs oder eine formelle Freigabe des Auftragnehmers, wenn diese Maßnahmen einem anderen Projekt zugewiesen werden Parteien.
Autorisiert ein genehmigtes Muster die vollständige Produktionsfreigabe?
Nur wenn die aufgezeichnete Genehmigung und der geltende Vertrag diese Freigabe vorsehen explizit. Benennen Sie das Beispiel, die Revision, akzeptierte Attribute, Bedingungen und Produktionseffekt. Eine visuelle Akzeptanz von Finish oder Proportionen sollte nicht vorhanden sein Es wird davon ausgegangen, dass technische Kommentare geschlossen, kommerzielle Änderungen akzeptiert oder genehmigt werden Kauf. Wenn diese Entscheidungen offen bleiben, markieren Sie den Beispielstatus als eingeschränkt und identifizieren Sie das nächste Genehmigungstor.
Was passiert, wenn der Vertrag mit dem RACI in Konflikt steht?
Es gelten der Vertrag und die formellen Termine. Hören Sie auf, sich auf das Widersprüchliche zu verlassen Zeile und eskalieren Sie es an autorisierte Projektvertreter. Korrigieren Sie die Matrix, Identifizieren Sie die wirksame Revision und teilen Sie sie den Betroffenen mit Genehmigungserlös. Bewahren Sie also die alte Version mit dem Entscheidungssatz auf frühere Aktionen bleiben nachvollziehbar. Der RACI ist ein Kontrollwerkzeug, kein Ersatz für die Vereinbarung.
