Eine Wertanalyse für dekorative Beleuchtung sollte die Kosten für die vereinbarten Funktionen senken, statt diese Funktionen stillschweigend durch eine günstigere Gestaltung zu ersetzen. Der Bauherr legt das wirtschaftliche Ziel fest, der Planer bestimmt, was erhalten bleiben muss, und der Lieferant entwickelt konstruktive Varianten mit belastbaren Nachweisen. Eine Einsparung ist erst freigabereif, wenn das Team den zugehörigen montierten Leistungsumfang, die gestalterischen Folgen und die Prüfergebnisse versteht. Eine optisch ähnliche Leuchte kann dennoch schwerer zu warten sein oder sich beim Dimmen anders verhalten.
Festlegen, was das Beleuchtungsbudget schützen muss
Die Wertanalyse beginnt mit den erforderlichen Funktionen und vereinbarten Gestaltungsprioritäten, nicht mit einer billigeren Materialliste. Bevor Sie Alternativen anfordern, bestimmen Sie den Zeichnungsstand, die Leuchtenliste, die Materialreferenzen und die Lichtszenen, die das genehmigte Konzept definieren. Trennen Sie anschließend verbindliche Anforderungen von abwägbaren Präferenzen. Elektrische Sicherheit, statische Eignung und geltende Projektanforderungen dürfen nicht in einer informellen Budgetbesprechung aufgegeben werden.
Der WBDG-Leitfaden zum Kostenmanagement beschreibt einen fortlaufenden Ausgleich zwischen Leistungsumfang, erwarteter Qualität und Budget über den gesamten Projektlebenszyklus.
Das ist eine hilfreiche Ausgangsdisziplin, aber keine Zusage, dass sich jedes Beleuchtungskonzept unverändert zu geringeren Kosten umsetzen lässt. Für einen Hotelbauherrn lautet die praktische Frage: Welche Merkmale erzeugen das gewünschte Gästeerlebnis, und welche Details beschreiben lediglich eine mögliche Herstellungsweise? Bei einem zentralen Lichtobjekt in der Lobby kann die Antwort anders ausfallen als bei einer vielfach wiederholten Flurleuchte.
Machen Sie die Prioritäten überprüfbar: die Silhouette vom Eingang aus, die wahrgenommene Dichte abgehängter Elemente, die Oberfläche im Zusammenspiel mit benachbarten Metallteilen, die Abendszene und der erforderliche Wartungszugang. Ersetzen Sie „es soll luxuriös bleiben“ durch Referenzen und Betrachtungsbedingungen, die der Planer tatsächlich beurteilen kann. Widersprechen die Prioritäten dem verfügbaren Budget, lassen Sie diesen Konflikt auf der zuständigen Entscheidungsebene klären, bevor Lieferanten Zeit in ungeeignete Varianten investieren.
Bei einer Kristallinstallation können Sie die Formensprache der Crystal Tube-Serie betrachten, um die relevante Konfiguration und ihre sichtbaren Merkmale zu bestimmen. Eine Serienreferenz von Kinglong Lighting hilft, das Gespräch zu konkretisieren. Das Projekt muss jedoch weiterhin festlegen, welche Merkmale des ausgewählten Entwurfs erhalten bleiben sollen.

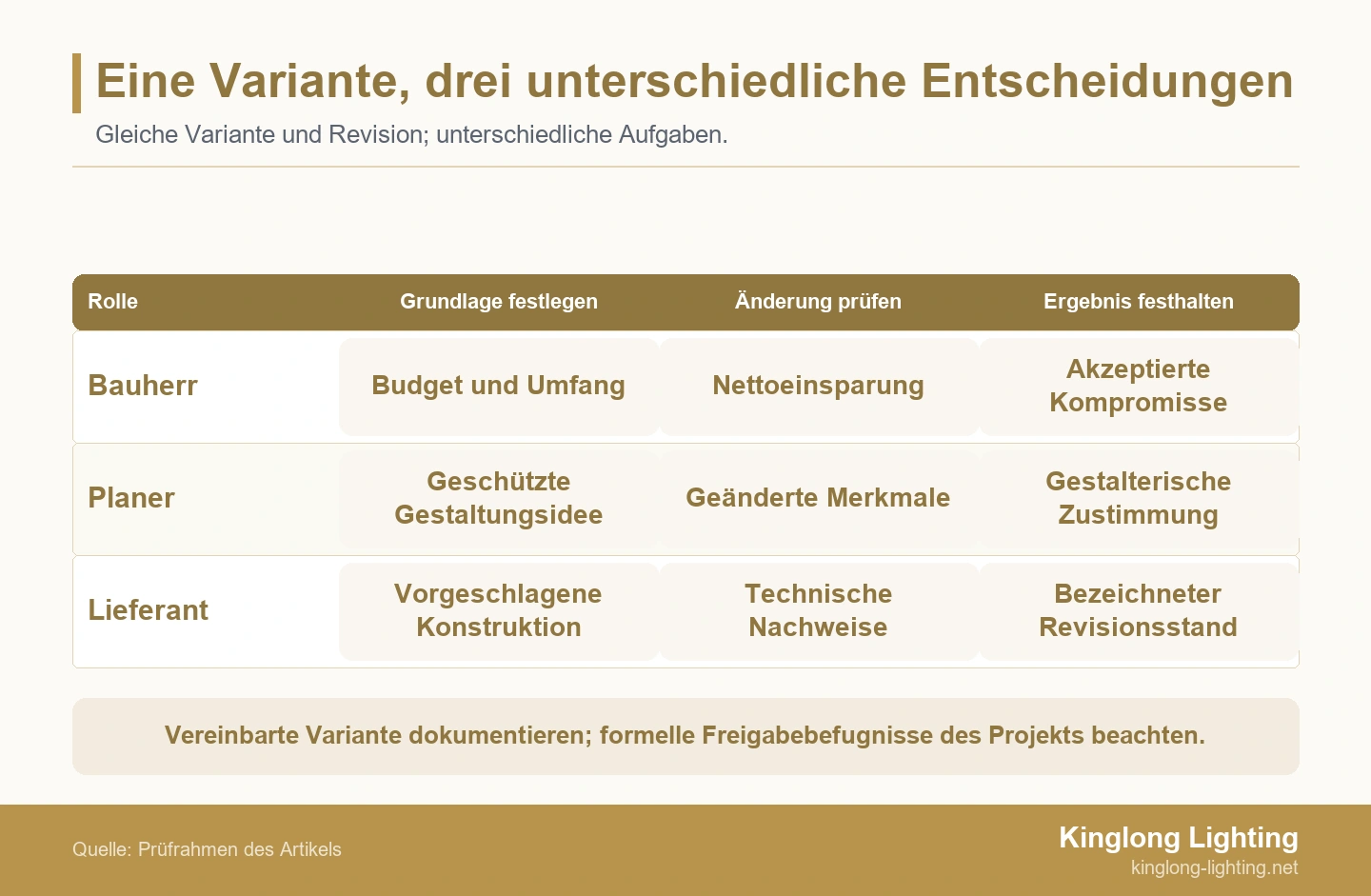

Bauherren, Planern und Lieferanten unterschiedliche Prüfaufgaben zuweisen
Trennen Sie Budgetbefugnis, gestalterische Zustimmung und Fertigungsnachweise, bevor Sie Varianten prüfen. Jeder Beteiligte darf eine Änderung vorschlagen; dadurch erhält er nicht die Befugnis, sämtliche Folgen zu genehmigen. Benennen Sie eine Einkaufskoordination, die Variantenreferenzen, Kommentare und kaufmännische Überarbeitungen aufeinander abstimmt.
Der Bauherr oder sein bevollmächtigter Vertreter bestätigt das Kostenziel, die maßgebliche Budgetabgrenzung und die abwägbaren Kompromisse, die das Projekt akzeptiert. Klären Sie, ob sich das Ziel auf den Leuchtenkauf, das gelieferte Paket oder die Projektkosten einschließlich Montage bezieht. Das sind unterschiedliche Entscheidungen. Der Bauherr muss außerdem wissen, ob ein Vorschlag künftige Betriebspflichten erzeugt oder voraussetzt, dass ein anderes Leistungspaket zusätzliche Arbeiten übernimmt.
Der Planer benennt die optischen und lichttechnischen Eigenschaften, die bei der Änderung erhalten bleiben müssen, und prüft geeignete Muster oder Vorführungen anhand dieser Kriterien. Gehört die Elektro- oder Tragwerksplanung nicht zum Verantwortungsbereich des Innenarchitekten, ist der beauftragte Fachplaner einzubeziehen. Eine gestalterische Zustimmung darf nicht als technische Freigabe dargestellt werden.
Der Lieferant erläutert die vorgeschlagene Konstruktion, ihren möglichen Kostenvorteil, die Abweichungen vom Ausgangsstand und die verfügbaren Nachweise. Dazu gehören die Folgen für Zusammenbau, Verpackung, Schnittstellen und Ersatzkomponenten. „Gleiche Wirkung, niedrigerer Preis“ ist kein technischer Vorschlag. Der Prüfer muss das geänderte Detail und die Annahmen hinter dem Angebot nachvollziehen können.
Verteilen Sie dieselbe eindeutig bezeichnete Variante mit demselben Revisionsstand an alle Prüfer. Halten Sie Einwände zur konkreten Anforderung fest, statt lediglich „Planer lehnt Wertanalyse ab“ zu notieren. Vertrag und Genehmigungsverfahren des Projekts bestimmen, wer die daraus resultierende Änderung freigeben darf. Eine Besprechung der drei Beteiligten unterstützt diese Entscheidung, schafft aber keine neue vertragliche Befugnis.

Kostenhebel vergleichen, bevor sichtbare Materialien ersetzt werden
Bewerten Sie jeden Kostenhebel anhand der Funktion und des Risikos, die er verändert. Prüfen Sie vermeidbare Komplexität, bevor Sie unterstellen, dass sichtbare Materialien abgewertet werden müssen. Keine der folgenden Möglichkeiten ist automatisch geeignet; ihr Nutzen hängt von der ausgewählten Leuchte und den Bedingungen vor Ort ab.
Die Konstruktion vereinfachen, ohne ihre Unsichtbarkeit vorauszusetzen
Auch eine verdeckte Änderung erfordert Prüfungen von Schnittstellen, Sicherheit und Wartbarkeit. Es kann sich lohnen, die Wiederverwendung eines Baldachindetails, den Abbau unnötiger Sonderbauteile oder eine andere Montagereihenfolge zu untersuchen. Der Lieferant muss jedoch zeigen, welche Maße, Lasten, Anschlussdetails oder Wartungsabläufe sich ändern. Dass ein Bauteil für den Gast unsichtbar ist, macht es für Monteur oder Betreiber nicht bedeutungslos.
Bitten Sie den Lieferanten, Einsparungen durch wiederholte Fertigung von Einsparungen durch entfallende Leistungen zu trennen. Ein gemeinsames Bauteil für mehrere Entwürfe kann den Einkauf vereinfachen, zugleich aber die Aufhängung oder den Austausch einschränken. Ebenso kann eine Lieferung in kleineren Baugruppen Montagearbeit auf die Baustelle verlagern. Vergleichen Sie den Verpackungsvorteil mit den dort zusätzlich benötigten Montagekapazitäten und Prüfungen.
Um vergleichbare physische Referenzen festzulegen, sehen Sie sich den Materialauswahlprozess von Kinglong Lighting für Hotelprojekte an. Der veröffentlichte Ablauf umfasst physische Mustertafeln für Kristall, Glas und Metalloberflächen. Nutzen Sie eindeutig bezeichnete Muster, um zu unterscheiden, was die vorgeschlagene Konstruktion beibehält und was sie verändert. Eine reine Mustertafelprüfung kann weder ein Befestigungsdetail noch einen Wartungszugang verifizieren.
Fassen Sie voneinander unabhängige Änderungen nicht zu einem undurchsichtigen Gesamtrabatt zusammen. Lassen Sie eine vorgeschlagene Fertigungsvereinfachung nach Möglichkeit getrennt von einer anderen Oberfläche oder Lichtquelle bepreisen. So kann das Team eine sinnvolle Konstruktionsverbesserung übernehmen und zugleich eine gestalterische Änderung ablehnen. Zudem verdeckt ein abgelehntes Merkmal dann nicht die Vorteile oder Risiken der übrigen Änderungen.
Sichtbare und lichttechnische Änderungen als Gestaltungsentscheidungen behandeln
Änderungen an sichtbaren Materialien, Proportionen oder Lichtverhalten bedürfen einer ausdrücklichen gestalterischen Prüfung. Eine kleinere Leuchte, eine andere Glasbearbeitung oder eine geringere Dichte dekorativer Elemente kann akzeptabel sein, ist aber nicht automatisch derselbe Entwurf. Vergleichen Sie die Variante am vorgesehenen Einsatzort und halten Sie fest, was der Bauherr damit akzeptieren würde.
Ein Oberflächenmuster eignet sich für den Vergleich einer Oberfläche, belegt jedoch nicht das Erscheinungsbild der vollständigen Baugruppe. Gewölbte Flächen, Fugen und das Zusammenspiel benachbarter Materialien können die Beurteilung des Planers beeinflussen. Tragen diese Details die Gestaltungsidee, fordern Sie einen repräsentativen montierten Ausschnitt an, statt ein aus der Ferne aufgenommenes Foto als einzigen Nachweis zu akzeptieren.
Die DOE-Erläuterung zu farblich abstimmbarer Beleuchtung weist darauf hin, dass Produkte mit wärmer werdendem Licht beim Dimmen mit sinkender Lichtabgabe wärmer erscheinen.
Ein Vorschlag, der die Lichtfarbe bei voller Leistung beibehält, das geforderte wärmere Licht beim Dimmen jedoch entfallen lässt, muss deshalb als Funktionsänderung geprüft werden. Vergleichen Sie die vorgesehene Abendszene und nicht nur die Leuchte bei voller Helligkeit. Diese Unterscheidung von Produktkategorien belegt nicht die Leistung eines der konkret geprüften Produkte. Dafür sind passende Produktnachweise und eine geeignete Vorführung erforderlich.
Dokumentieren Sie, ob der Planer eine Variante mit der geschützten Gestaltungsidee vereinbar findet, sie nur als ausdrücklich erklärte Änderung akzeptiert oder sie für ungeeignet hält. Diese Bewertungen ermöglichen dem Bauherrn eine Entscheidung mit klaren Folgen. Sie sind hilfreicher als die pauschale Behauptung, ein Vorschlag sei „kompromisslos“, insbesondere wenn das ursprüngliche Material oder Lichtverhalten nicht mehr geliefert wird.
Die Einsparung für denselben montierten Leistungsumfang berechnen
Vergleichen Sie denselben Leistungsumfang einschließlich Montage und weisen Sie Änderungskosten getrennt von der Stückpreisreduzierung aus. Die Nettoeinsparung ist die nach Abzug der relevanten Änderungskosten verbleibende Preisreduzierung. Ziehen Sie zusätzliche Kosten für Entwicklung, Verifizierung, Stornierung, Logistik und Montage ab, die durch die Variante entstehen, ohne Positionen doppelt zu zählen. Ist eine wesentliche Kostenposition unbekannt, legen Sie einen vorläufigen Vergleich statt einer bestätigten Einsparung vor.
| Vergleichsfeld | Gegenüber dem Ausgangsstand dokumentieren | Unterstützte Entscheidung |
|---|---|---|
| Leuchten-Leistungsumfang | Menge, Konfiguration, Oberfläche, Zubehör und Ausschlüsse | Deckt das niedrigere Angebot dieselben Verpflichtungen ab? |
| Änderungskosten | Zusätzliche Zeichnungen, Muster, Prüfungen, Werkzeuge oder Stornierungsverpflichtungen | Was schmälert die scheinbare Einsparung beim Einkauf? |
| Lieferung und Montage | Verpackung, Frachtumfang, Montageaufwand und Änderungen der Baustellenkoordination | Wurden Kosten in ein anderes Leistungspaket verschoben? |
| Betrieb und Wartung | Zugänglichkeit, austauschbare Teile, Wartungsaufgaben und belegte Lebensdauerannahmen | Übernimmt der Bauherr dadurch andere Verpflichtungen? |
| Entscheidungsstand | Verifizierte Beträge, ungeklärte Kostenansätze, verantwortliche Prüfer und Gültigkeitsdaten | Ist die Einsparung ausreichend gesichert, um sie freizugeben? |
Trennen Sie unmittelbare Projekteinsparungen von längerfristigen Kostenprognosen. Sind Betriebskosteneinsparungen Teil der Begründung, verwenden Sie einen einheitlichen Betrachtungszeitraum, gemeinsame Nutzungsannahmen und dieselbe Behandlung künftiger Kosten. Addieren Sie keine unbelegte Lebensdauerschätzung zu einer gesicherten Kaufpreisreduzierung, als wären beide Beträge gleich verlässlich. Lässt sich die betriebliche Wirkung nicht glaubwürdig beziffern, beschreiben Sie die veränderte Verpflichtung und lassen Sie das finanzielle Ergebnis offen.
Auch die Aufgaben des Gebäudebetriebs gehören in diese Prüfung: Die öffentliche LG20-Übersicht von CIBSE behandelt Facility Manager, die elektrische Beleuchtungsanlagen warten, verändern und modernisieren.
Dieser veröffentlichte Themenumfang ist ein Grund, den Betreiber einzubeziehen, aber kein Nachweis bestimmter Wartungskosten. Fragen Sie, wer das geänderte Bauteil austauscht, was für den Zugang entfernt werden muss und ob sich der vorgesehene Ersatz in den Übergabeunterlagen eindeutig identifizieren lässt.
Zur Einordnung können Sie relevante Projektreferenzen von Kinglong Lighting prüfen und vergleichbare Installationen auswählen, zu denen Sie Fragen stellen möchten. Portfoliofotos können hilfreiche Fragen zu Zugänglichkeit und Montage anregen. Sie belegen jedoch weder eine Einsparung noch eine Wartungshistorie oder ein verifiziertes Ergebnis für die Variante Ihres Projekts.
Freigabenachweise auf die vorgeschlagene Änderung abstimmen
Nutzen Sie Nachweise, die das geänderte Merkmal prüfen, statt einer pauschalen Musterfreigabe. Benennen Sie vor Entwicklungsbeginn den Prüfer, die Vergleichsbedingungen und das Akzeptanzkriterium. Eine Änderung der sichtbaren Oberfläche erfordert einen optischen Vergleich; ein geänderter Wartungszugang erfordert eine Zugänglichkeitsprüfung. Keine dieser Prüfungen beantwortet automatisch die jeweils andere Frage.
Für gemessene Leistungsmerkmale umfasst die IES-Beschreibung von LM-79-24 optische und elektrische Messungen an Festkörper-Lichtprodukten unter Standardbedingungen.
Die öffentliche Beschreibung ist keine projektspezifische Abnahmespezifikation. Beeinflusst die geänderte Lichtquelle, der Diffusor oder die Baugruppe eine geforderte Messgröße, sollte der zuständige Fachplaner die erforderlichen Nachweise und ihren Bezug zur angebotenen Konfiguration bestimmen. Trennen Sie Messergebnisse von der gestalterischen Beurteilung der Raumszene.
Ebenso weist die Produktdatenbank der DALI Alliance darauf hin, dass Leuchten dort nicht aufgeführt werden.
Ein Komponenteneintrag kann somit zur Prüfung der Lichtsteuerung beitragen, die geänderte dekorative Leuchte aber nicht allein freigeben. Bestimmen Sie, welche Komponente vorgeschlagen wird und was auf Leuchten- oder Systemebene noch nachzuweisen ist. Ein bekannter Zertifizierungsname darf die Bewertung der tatsächlichen Änderung nicht ersetzen.
Bewahren Sie den geprüften Revisionsstand und die Bedingungen der Vorführung auf. Ein kommentiertes Foto, eine Zeichnungsreferenz und ein schriftliches Prüfergebnis sollten einem anderen Prüfer zeigen, was bestanden hat, was nicht bestanden hat und was nicht untersucht wurde. Wird das Muster später geändert, prüfen Sie vor Freigabe dieser Änderung, ob die akzeptierten Nachweise weiterhin gelten.
Kinglong Lighting beschreibt Zeichnungsprüfung, Modellierung, Prototypenbau und Musterfreigabe. Bringen Sie die aktuelle Zeichnung, die zu schützenden Anforderungen und den Änderungsvorschlag in dieses Gespräch ein, damit die Entwicklung die konkrete Prüffrage beantwortet. Die Abnahmebefugnis bleibt beim Projektteam. Für eine überarbeitete Konstruktion können Sie den Entwicklungsablauf für maßgefertigte Beleuchtung prüfen.
Ein Einsparvorschlag, der seinen eigenen Wartungstest nicht besteht
Lehnen Sie eine nicht verifizierte Einsparung auch dann ab, wenn die Optik akzeptabel ist. Eine erfolglose Korrektur ist besonders aufschlussreich: Sie zeigt, ob die vorgeschlagene Konstruktion die geschützte Anforderung erfüllen kann, statt nur zu belegen, dass ein Lieferant auf einen Kommentar reagiert hat.
Beispielprüfung: ein einheitlicher Baldachin für 48 Pendelleuchten
Betrachten Sie eine beispielhafte Hotelprüfung mit 48 Pendelleuchten in 4 Gastronomiebereichen. Der Bauherr möchte, dass der Lieferant einen einheitlichen Baldachin untersucht, um die Zahl der Konstruktionsvarianten zu verringern. Der Planer schützt die sichtbare Deckengestaltung, während der Betreiber Zugang zum Treiber verlangt, ohne die angrenzende Deckenoberfläche zu beeinträchtigen. Dies ist ein konstruiertes Beispiel, kein Kinglong-Projekt und keine Aussage über erzielbare Einsparungen.
Das eindeutig bezeichnete Modell wirkt aus den vereinbarten Betrachtungspositionen akzeptabel. Beim Wartungsversuch muss jedoch die Deckenoberfläche beeinträchtigt werden, um den Treiber auszubauen. Das Team trennt diese Ergebnisse: Die Optik ist akzeptabel, der vorgeschlagene Zugang erfüllt die geschützte Anforderung jedoch nicht. Der Bauherr gibt die Variante mit einheitlichem Baldachin nicht allein aufgrund der optischen Prüfung oder des vorläufigen Angebots frei.
Der Lieferant ergänzt eine abnehmbare Wartungsplatte und legt ein überarbeitetes Modell vor. Die Prüfer wiederholen den Ausbau am repräsentativen Deckendetail unter Berücksichtigung des tatsächlichen Werkzeugwegs. Die Platte lässt sich weiterhin nicht an diesem Detail vorbeiführen. Die zusätzliche Platte hat die Konstruktion verändert, doch die erneute Vorführung hat keinen funktionsfähigen Zugang nachgewiesen. Das Protokoll benennt den geänderten Zeichnungsstand und das physische Hindernis, statt den Lieferantenkommentar als „erledigt“ zu markieren.
Ein wiederholt fehlgeschlagener Wartungszugang kann die ursprüngliche Konstruktion zur derzeit besseren Entscheidung machen. Hier behält der Bauherr die zuvor akzeptierte Konstruktion bei und lässt einen anderen Kostenhebel untersuchen. Die nicht bestandene Variante bleibt aus dem freigegebenen Paket ausgeschlossen. Weitere Entwicklung ist möglich, aber nur eine neue, nachweislich funktionierende Lösung rechtfertigt eine erneute Prüfung. Das Budgetziel ist kein Grund, die Zugänglichkeitsanforderung nach dem Test abzuschwächen.
Vereinbarte Gestaltung und freigegebene Konfiguration dokumentieren
Geben Sie eine eindeutig bezeichnete Konfiguration mit kaufmännisch abgegrenztem Leistungsumfang frei, nicht bloß eine Einigung aus einer Besprechung. Dokumentieren Sie bei einer akzeptierten Variante die Ausgangsreferenz, die überarbeitete Zeichnung, Material- oder Komponentenkennungen, betroffene Mengen, geprüfte Nachweise und ausdrücklich akzeptierte gestalterische Abweichungen. Benennen Sie die kaufmännische Genehmigung des Bauherrn getrennt von den einschlägigen gestalterischen und technischen Bewertungen.
Grenzen Sie bedingte Entscheidungen präzise ab. Die Freigabe zur Musterentwicklung ist keine Freigabe zum Einkauf der geänderten Serienausführung. Muss ein Kommentar vor Fertigungsbeginn abgeschlossen sein, weisen Sie ihm eine verantwortliche Person und die erforderlichen Nachweise zu. Leiten Sie die vervollständigte Dokumentation anschließend durch das Freigabeverfahren des Projekts. Der Lieferant muss erkennen können, welches Dokument die Fertigung autorisiert, ohne eine mehrdeutige E-Mail-Kette auslegen zu müssen.
Übertragen Sie die akzeptierte Änderung je nach Bedarf in Angebot oder Änderungsauftrag, Leuchtenliste und Fertigungsunterlagen. Kennzeichnen Sie ersetzte Versionen, damit Einkauf, Monteur und Betreiber nicht mit unterschiedlichen Konfigurationen arbeiten. Bewahren Sie auch den ursprünglichen Vergleich auf: Er erklärt die Auswahl der Variante und zeigt, welche Annahmen bei späteren Änderungen von Mengen, Baustellendetails oder Leistungsumfang erneut zu prüfen sind.
Ergibt die Prüfung eine konkrete Frage zu Mustern, technischen Einreichungen oder Lieferantennachweisen, nutzen Sie ergänzende Leitfäden zur Beschaffung dekorativer Beleuchtung. Präzisieren Sie damit die nächste Frage an das Projektteam. Die Freigabe muss dabei weiterhin an die tatsächliche Variante und ihre Nachweise gebunden bleiben.
Häufig gestellte Fragen
Kann die Wertanalyse erst nach Erteilung der Bestellung beginnen?
Ja, aber nur über das geltende Änderungsverfahren. Bestehende Verpflichtungen und Folgen müssen feststehen, bevor geänderte Arbeiten autorisiert werden. Klären Sie, was bereits beschafft oder gefertigt wurde und wie Stornierung, Neuplanung und Terminfolgen behandelt werden. Ein überarbeitetes Angebot allein ändert die Beschaffungsfreigabe des Projekts nicht.
Was gilt, wenn der Bauherr bewusst eine andere Optik akzeptiert?
Dokumentieren Sie dies als genehmigte Gestaltungsänderung, statt zu behaupten, der ursprüngliche Entwurf sei erhalten geblieben. Benennen Sie die überarbeitete Referenz und die geänderten abwägbaren Merkmale. Holen Sie die erforderlichen Projektfreigaben ein. Die Zustimmung des Bauherrn zur Optik hebt technische oder geltende Konformitätspflichten nicht auf.
Darf ein Lieferant dieselbe Silhouette wie eine andere Marke vorschlagen?
Nur wenn der Entwurf und seine Nutzung rechtmäßig sind. Ein Kostenziel erlaubt nicht, geschützte Entwürfe zu kopieren. Verwenden Sie eigenständige oder ordnungsgemäß autorisierte Alternativen und klären Sie unsichere Rechte vor Entwicklungsbeginn. Ein Referenzfoto vermittelt eine Gestaltungsidee, begründet aber für sich genommen keine Erlaubnis, das abgebildete Produkt nachzubauen.
Sollte jede Leuchte eines Hotels dieselbe Kostenreduzierung erhalten?
Nein. Prüfen Sie das Paket nach visueller Funktion, Wiederholung und technischen Abhängigkeiten, statt jede Position identisch zu kürzen. Ein wiederkehrendes Detail kann andere Möglichkeiten bieten als ein einzelnes zentrales Lichtobjekt. Bewerten Sie das resultierende Paket anhand der Prioritäten des Bauherrn, ohne einen universellen Einsparprozentsatz vorauszusetzen.
