Eine Beleuchtungszeichnung kann aktuell sein, während das Lieferantenangebot noch immer nicht stimmt. Für Ausbauunternehmen oder Einkaufsverantwortliche in Planungs- und Bauprojekten ist das Weiterleiten einer Ausschreibungsergänzung erst der Anfang: Der geänderte Leistungsumfang muss bei den Personen ankommen, die Technik, Preise und Lieferung prüfen. Schließen Sie einen Punkt erst ab, wenn deren Rückmeldungen mit dem einzureichenden Angebot übereinstimmen. Eine unveränderte Leuchtenanzahl belegt keine unveränderte Lieferverpflichtung.
Bei Revisionen vor der Vergabe bestimmen die Ausschreibungsvorgaben, wer Änderungen herausgeben, Vorbehalte akzeptieren und Fristen ändern darf. Die Koordination mit Lieferanten unterstützt diese Entscheidungen, ersetzt aber nicht die Befugnis der ausschreibenden Stelle.
Drei Prüfungen vor dem Abschluss einer Beleuchtungsrevision
- Bestätigen Sie die autorisierte Anweisung und den genauen Leuchtenumfang, den sie verändert.
- Holen Sie getrennte technische und kaufmännische Rückmeldungen einschließlich der Lieferabhängigkeiten ein; unterscheiden Sie bestätigte Folgenlosigkeit von einer noch offenen Bewertung.
- Prüfen Sie, ob eingereichte Zeichnung, Angebot und Empfangsbestätigung mit der dokumentierten Ausschreibungsgrundlage übereinstimmen.
Klären Sie, welche Revision die Ausschreibung tatsächlich ändert
Bevor Sie die Arbeitsdateien des Lieferanten ersetzen, bestimmen Sie die autorisierte Kalkulationsgrundlage: den herausgegebenen Dokumentensatz, die geltenden Ergänzungen und deren erklärten Zweck. Bewahren Sie die Übermittlungsanweisung jeder Änderung zusammen mit ihren Anlagen auf. Ein neuerer Dateiname, eine weitergeleitete Skizze oder ein Lieferantenvorschlag legt für sich allein nicht fest, welchen Umfang der Bieter kalkulieren muss.
Nummerierte Änderungen lassen sich leichter nachverfolgen als die allgemeine Aufforderung, „die neuesten Zeichnungen zu verwenden“. Die Empfehlungen des AIA–MBA Joint Committee zu Ausschreibungsergänzungen sehen nummerierte Punkte mit Verweisen auf Zeichnungsblätter und Details beziehungsweise Stellen im Projekthandbuch vor. Das ist eine Empfehlung aus der Berufspraxis, keine allgemeingültige Regel für Hotelausschreibungen. Ihr Nutzen liegt in der präzisen Zuordnung: Halten Sie die alte Referenz, die Ersatzreferenz und die beide verbindende Anweisung fest.
Unterscheiden Sie außerdem Revisionsfolge und zulässige Verwendung. Der Leitfaden des UK BIM Framework zur Projektabwicklung vom Januar 2020 erläutert Revisionsmetadaten getrennt vom Status, der den Verwendungszweck der Informationen kennzeichnet. Wenden Sie den vereinbarten Informationsstandard des Projekts an; betrachten Sie eine zur Prüfung verteilte Datei nicht allein wegen ihres jüngeren Datums als autorisierten Ersatz für die Ausschreibungsgrundlage.
Eine Abbildung aus einer Kollektion gehört wiederum in eine andere Kategorie. Sie können die Designreferenz der Serie Crystal Tube ansehen, um eine gestalterische Richtung festzulegen; die herausgegebene Leuchtenspezifikation muss jedoch die zu kalkulierende Konfiguration benennen. Dokumentieren Sie, ob eine Ergänzung diese Konfiguration verändert oder lediglich eine weitere visuelle Referenz liefert.
Verfolgen Sie jede Änderung durch das gesamte Beleuchtungspaket
Lesen Sie die Ergänzung gewerkeübergreifend und nicht nur im Abgleich mit der Leuchtenmengenliste. Ein Deckendetail kann die Aufhängung einer Pendelleuchte verändern, eine elektrische Anmerkung die Steuerungsschnittstelle, ein geänderter Zugangsweg die Montageplanung. Leiten Sie jede potenziell betroffene Schnittstelle an den zuständigen Prüfer weiter, bevor Sie das Beleuchtungspaket als unverändert einstufen.
Prüfen Sie Leuchtenkennzeichen, Schnittstellen und Nachweise
Beginnen Sie mit den betroffenen Leuchtenkennzeichen und Einbauorten und vergleichen Sie anschließend die zugehörigen Konfigurationen und Schnittstellen. Prüfen Sie, soweit relevant, Abmessungen, gesamte Abhängehöhe, Befestigungsart, Oberfläche, Lichtquelle und Steuerungsanforderungen. Nicht jeder Parameter benötigt automatisch neue Nachweise: Stellen Sie fest, was sich geändert hat, welche vorhandenen Nachweise das Angebot weiterhin beschreiben und welche Frage erneut geprüft werden muss.
Eine geänderte Deckenhöhe wirft beispielsweise andere Fragen auf als eine geänderte Oberfläche. Erstere kann erfordern, dass das Zeichnungsteam Abhängelänge, Befestigungszuständigkeit und Montagefreiräume prüft. Letztere kann eine neue Oberflächenreferenz sowie die Bestätigung verlangen, dass das angebotene Material und die Behandlung weiterhin zutreffen. Stellen Sie die konkrete Frage, statt alle Abteilungen aufzufordern, „alles zu prüfen“.
Zeichnungsüberlagerungen helfen, mögliche Unterschiede zu finden, interpretieren aber keine Anweisung. Die Autodesk-Dokumentation zum Zeichnungsvergleich weist darauf hin, dass Änderungen bei der Exportverarbeitung Unterschiede erzeugen können, obwohl sich der zugrunde liegende Entwurf nicht geändert hat. Behandeln Sie eine markierte Fläche als Prüfhinweis, nicht als automatischen Beleg für einen geänderten Leistungsumfang. Prüfen Sie den Ausgabehinweis und das betreffende Detail zusammen.
Stellen Sie zur Konformität eine präzisere Frage als „Ist das Zertifikat noch gültig?“ Deckt der Nachweis die nun angebotene Konfiguration ab? Wenn sich Treiber, Material oder Baugruppe ändern, lassen Sie den zuständigen technischen Prüfer die Auswirkungen auf die erforderlichen Nachweise beurteilen. Unterstellen Sie weder, dass jede Änderung einen Bericht ungültig macht, noch, dass ein unveränderter Produktname die fortbestehende Abdeckung belegt.
Dokumentieren Sie abschließend den Geltungsbereich jeder Feststellung „keine technischen Auswirkungen“. Benennen Sie die geprüften Leuchtenkennzeichen und Dokumente einschließlich zusammenhängender Decken- oder Elektroinformationen. Diese Abgrenzung zeigt dem kaufmännischen Team, was die Feststellung tatsächlich abdeckt, und verhindert, dass eine unveränderte Mengenliste als pauschale Freigabe dient.

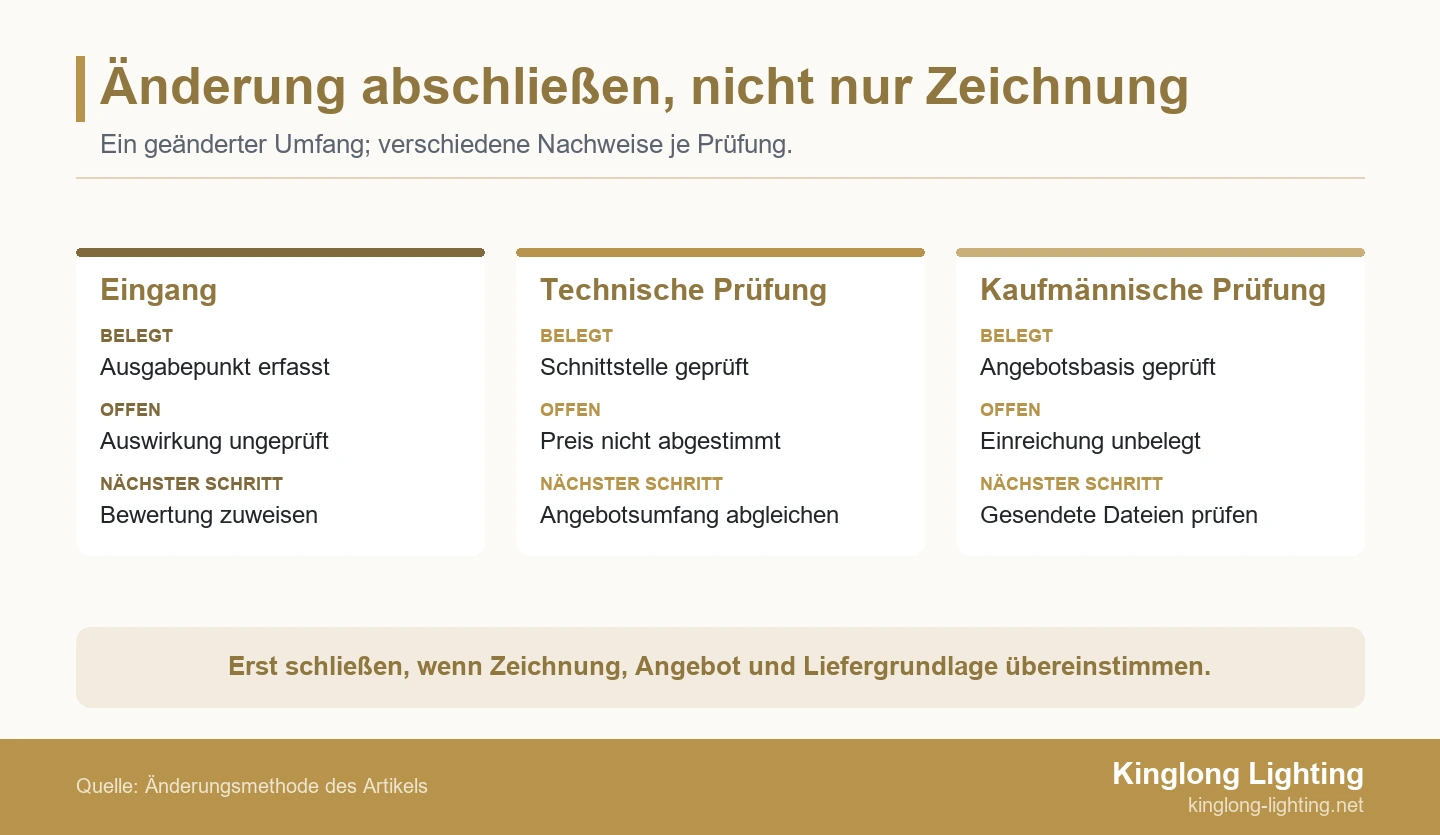

Gleichen Sie die Zeichnungsrevision mit Preis und Lieferung ab
Der Umfang in Zeichnung und Angebot muss übereinstimmen, bevor die Änderung abgeschlossen wird. Technische und kaufmännische Teams beantworten unterschiedliche Fragen: Ein revidiertes Detail kann umsetzbar sein, während der alte Preis dessen Halterungen, Oberfläche oder Montageanforderungen nicht umfasst. Unveränderte Mengen schließen dies nicht aus. Gleichen Sie Zeichnung, Angebot und Liefergrundlage als zusammengehörige Änderung ab und verlangen Sie zu jedem betroffenen Bestandteil eine ausdrückliche Rückmeldung.
Lassen Sie den Kalkulator die Nummer des revidierten Angebots, die enthaltene Änderung und verbleibende Vorbehalte nennen. Unterscheiden Sie „keine Preisänderung bestätigt“ von „Preisauswirkung nicht bewertet“. Ersteres ist ein kaufmännisches Ergebnis für einen benannten Umfang, Letzteres unerledigte Arbeit. Eine leere Kostenzelle sagt der Angebotsleitung nicht, welcher Fall vorliegt.
Bei Sonderanfertigungen sollten Sie den kundenspezifischen Entwicklungsprozess von Kinglong Lighting prüfen, wenn Sie festlegen, welche geänderten Details Herstellerinput benötigen. Der veröffentlichte Ablauf umfasst Zeichnungsprüfung und Musterentwicklung. Bestätigen Sie den tatsächlichen Anfrageumfang, statt vorauszusetzen, dass eine neue Zeichnung, ein Muster oder eine Befestigungsberechnung bereits im bestehenden Angebot enthalten ist.
Gehen Sie bei der Lieferung genauso vor. Fragen Sie, ob das überarbeitete Angebot die Materialwahl, einen Entwicklungsschritt, eine Musterentscheidung, die Verpackung oder eine Versandannahme verändert. Kann der Lieferant die Auswirkungen noch nicht bestätigen, dokumentieren Sie die offene Abhängigkeit und die zuständige Person. Übernehmen Sie die bisherige Lieferaussage nicht ungeprüft in das neue Angebot.
Eine kaufmännische Revision sollte auch den Vergleich nachvollziehbar machen. Kennzeichnen Sie Ergänzungen, Entfälle und Ersetzungen, damit der Kalkulator nicht den gesamten revidierten Positionspreis zu einem bereits im Angebot berücksichtigten Betrag addiert. Halten Sie die ursprüngliche Kalkulationsgrundlage für den Abgleich verfügbar, stellen Sie aber sicher, dass nur das vorgesehene aktuelle Angebot in den Einreichungssatz gelangt.
Nutzen Sie ein Ergänzungsregister für Entscheidungen, nicht nur für Eingänge
Verwenden Sie eine Zeile je bewertbarer Leistungsänderung, also je Abweichung vom bereits kalkulierten Umfang. Teilen Sie eine Ergänzung auf mehrere Zeilen auf, wenn ihre Punkte unterschiedliche Verantwortliche oder Folgen haben. Verknüpfen Sie umgekehrt zusammenhängende Zeilen, wenn eine Decken- und eine Leuchtenänderung gemeinsam zu lösen sind. Die Ergänzungsnummer bleibt die gemeinsame Quellenreferenz, ist aber nicht die einzige Steuerungseinheit.
Die folgenden Felder lassen sich in einer Tabellenkalkulation oder einem Projektsystem verwenden. Jedes Feld beantwortet eine Abschlussfrage; es handelt sich nicht um ein vertraglich vorgeschriebenes Formular.
| Feld | Was zu dokumentieren ist | Abschlussfrage |
|---|---|---|
| Anweisung | Ergänzungsnummer, Punkt, herausgebende Stelle, Ausgabedatum und Eingangsbeleg. | Ist die Anweisung autorisiert und eindeutig identifizierbar? |
| Alte und neue Grundlage | Referenzen und Revisionen von Zeichnungen, Details, Listen oder Spezifikationen. | Kann der Prüfer den Unterschied rekonstruieren? |
| Betroffener Umfang | Leuchtenkennzeichen, Einbauorte, Mengen und verbundene Schnittstellen. | Wurde die Abgrenzung der Bewertung geprüft? |
| Technik und Konformität | Prüfergebnis, überarbeitetes Dokument und noch benötigte Nachweise. | Beschreiben die Nachweise das revidierte Angebot? |
| Kaufmännische Bewertung | Preisauswirkung oder bestätigte Preisneutralität; Angebotsrevision und Ausschlüsse. | Enthält das Angebot den bewerteten Umfang? |
| Lieferung | Bestätigte Auswirkung, unveränderte Grundlage oder offene Abhängigkeit. | Hat der zuständige Planungsverantwortliche des Lieferanten geantwortet? |
| Verantwortliche und Fristen | Bearbeitungsverantwortlicher beim Lieferanten, technischer Prüfer, Kalkulator und Eskalationsverantwortlicher. | Wer muss vor dem internen Stichtag handeln? |
| Entscheidung und Beleg | Offene Entscheidung, autorisierte Antwort, Abschlussprüfer und Referenzen der eingereichten Dateien. | Stimmen die endgültigen Ergebnisse mit der dokumentierten Entscheidung überein? |
Führen Sie Eingang, technische Prüfung und kaufmännischen Abgleich als getrennte Statusangaben. Eine Zeile kann eingegangen und technisch bewertet sein, während die Kalkulation noch aussteht. Schließen Sie sie erst nach dem Abgleich der relevanten Ergebnisse ab oder dokumentieren Sie eine autorisierte abweichende Behandlung samt Belegen. „Intern abgeschlossen“ darf nicht als Zustimmung der ausschreibenden Stelle dargestellt werden.

Führt ein geändertes Merkmal zu einer Eignungsprüfung, halten Sie Lieferantenreferenzen von den Abschlussbelegen des Registers getrennt. Eine ähnliche Installation bestätigt weder die technische Auslegung noch Preis- oder Liefergrundlage dieser Änderung. Um vergleichbare, näher zu prüfende Referenzen zu finden, sehen Sie sich das öffentliche Projektportfolio von Kinglong Lighting an.
Eine späte Deckenrevision Schritt für Schritt bearbeiten
Eine klar abgegrenzte Neubewertung kann nutzbare Vorarbeiten erhalten, ohne eine Änderung zu verdecken. Begründen Sie zunächst, welche Leuchtengruppe betroffen ist, und prüfen Sie dann das zusammengeführte Angebot. Die Aufteilung der Prüfarbeit berechtigt den Lieferanten nicht, ein unvollständiges Angebot einzureichen.
Veranschaulichendes Beispiel: 24 Pendelleuchten in einem Paket mit 184 Leuchten
Ein Einkaufsverantwortlicher eines Ausbauunternehmens bereitet ein Hotelangebot für 184 Leuchten vor: 160 Wandleuchten in Gästezimmern und 24 Pendelleuchten in Fluren. Das ursprüngliche Lieferantenangebot ist fertig, als eine Ergänzung die Deckenhöhe und Befestigungsschnittstelle im Flur ändert. Die Anzahl der Pendelleuchten bleibt unverändert. Das Zeichnungsteam aktualisiert das Pendelleuchtendetail, während der Vertrieb das ursprüngliche Angebot mit dem pauschalen Vermerk „keine Änderung“ weiterleitet.
Die unveränderte Anzahl belegt keinen unveränderten Lieferumfang. Der Einkaufsverantwortliche lässt den Pendelleuchtenpunkt offen und fragt, wer die geänderten Aufhängungs- und Befestigungskomponenten liefert. Die 160 Wandleuchten bleiben erst dann auf ihrer bisherigen Grundlage, wenn das Team gemeinsame Oberflächen-, Liefer- oder andere Abhängigkeiten geprüft hat. So wird die Bewertung der 24 Pendelleuchten abgegrenzt, ohne den Rest des Pakets automatisch als unbetroffen anzusehen.
Der Lieferant klärt anschließend die Zuständigkeit für die Halterungen, nennt die aktualisierte Zeichnung im revidierten Angebot und legt fest, welche Lieferannahmen bestehen bleiben oder sich ändern. Der technische Prüfer gleicht die Schnittstelle mit dem herausgegebenen Detail ab; der Kalkulator prüft, ob das Angebot denselben Umfang abdeckt. Die Angebotsleitung kontrolliert beide Dokumente im zusammengestellten Angebot. Eine korrigierte Zeichnung allein hätte diese Abschlussprüfung nicht bestanden, weil die kaufmännische Grundlage weiterhin unbelegt gewesen wäre.
Dies ist ein veranschaulichendes Szenario, kein Bericht über ein Kinglong-Projekt. Es begründet weder eine Preiserhöhung noch eine Fristverlängerung und erteilt keine Produktionsfreigabe. Bleibt die Schnittstelle ungeklärt, muss der Verantwortliche die von der ausschreibenden Stelle zugelassene Behandlung erfragen, statt das Angebot als vollständig abgestimmt zu bezeichnen. Das nützliche Ergebnis ist eine nachvollziehbare Entscheidung zur betroffenen Gruppe, nicht die Behauptung, jede späte Änderung lasse sich auffangen.
Bei einem realen Paket für mehrere Hotelbereiche können Sie die Kompetenzen von Kinglong Lighting für Hotelbeleuchtung prüfen, um das Anwendungsgespräch einzugrenzen. Benennen Sie anschließend die tatsächlichen Leuchtengruppen und Schnittstellen in der Anfrage; eine allgemeine Hospitality-Beschreibung legt nicht fest, wo die Befestigungsverantwortung eines Auftragnehmers endet und die eines anderen beginnt.
Eskalieren Sie offene Änderungen vor dem Einreichungsschluss
Kann eine Änderung nicht rechtzeitig bewertet werden, eskalieren Sie die konkrete offene Entscheidung statt einer vagen Verzögerungswarnung. Benennen Sie Ergänzungspunkt, betroffenen Leuchtenumfang, fehlende Antwort, zuständige Partei und Auswirkung auf die Einreichung. Bitten Sie die autorisierte herausgebende Stelle um Klärung oder zulässige Behandlung. Eine Anfrage ist keine Verlängerung, und Schweigen bedeutet keine Zustimmung zu einem Ausschluss.
Es ist wesentlich, zwischen beantragter und gewährter zusätzlicher Zeit zu unterscheiden. Bei US-Bundesvergaben im Verfahren mit verschlossenen Angeboten verlangt FAR 14.208, dass der zuständige Vergabebeamte bei einer Änderung der Ausschreibung die verbleibende Zeit bis zur Angebotsöffnung und den Bedarf einer Verlängerung prüft. Diese Pflicht begründet keine automatische Fristverlängerung für eine private Hotelausschreibung. Prüfen Sie die geltenden Vorgaben und bewahren Sie jede formell herausgegebene Friständerung auf.
Setzen Sie eine interne Rückmeldefrist, die genügend Zeit lässt, das Angebot vor dem offiziellen Termin zusammenzustellen und zu prüfen. Teilen Sie jedem Lieferanten mit, welche Antwort bis dahin benötigt wird: technische Bestätigung, revidiertes Angebot, Liefervorbehalt oder alle drei. Sind getrennte technische und kaufmännische Einreichungen vorgeschrieben, gleichen Sie diese intern ab, ohne Preise in die technischen Unterlagen aufzunehmen.
Wurde ein Angebot bereits eingereicht, prüfen Sie das zulässige Änderungs- oder Neueinreichungsverfahren, bevor Sie Ersatzdateien senden. Bewahren Sie den ursprünglichen Empfangsbeleg auf und benennen Sie die Dateien, die die neue Einreichung ersetzt. Nehmen Sie nicht an, dass ein zusätzlicher E-Mail-Anhang Bestandteil des Angebots wird oder eine interne Dateiaktualisierung verändert, was der Empfänger erhalten hat.
Prüfen Sie genau die Dateien, die eingereicht werden
Öffnen Sie die tatsächlich zur Übermittlung ausgewählten Dateien erneut und gleichen Sie sie mit dem Ergänzungsregister ab. Prüfen Sie Angebotsreferenzen, Revisionen der Leuchtenliste, geänderte Details und erklärte Vorbehalte gemeinsam. Der Arbeitsordner kann korrekt sein, während eine exportierte PDF-Datei noch eine alte Liste oder einen alten Ausschluss enthält. Wenn die Plattform es zulässt, prüfen Sie neben dem lokalen Paket auch den hochgeladenen Satz.
Erledigen Sie die erforderliche Empfangsbestätigung getrennt von der technischen Prüfung. Soweit die US-Bundesvorschrift FAR 52.214-3 gilt, muss die Regierung die Bestätigung der Ausschreibungsänderung bis zur festgelegten Angebotsannahmefrist am festgelegten Ort erhalten. Für andere Ausschreibungen gelten deren eigene Vorgaben. Ein Eingangsvermerk im internen Lieferantenregister belegt nicht, dass die herausgebende Stelle die erforderliche Bestätigung erhalten hat.
Bewahren Sie einen Einreichungsnachweis auf, der übermittelte Dateien, deren Revisionen, bestätigte Ergänzungen, zulässige offene Vorbehalte und Empfangsbelege benennt. Kennzeichnen Sie ersetzte Arbeitskopien, damit ein anderer Koordinator sie nicht versehentlich wiederherstellt. So erhält das nachfolgende Team eine belastbare Ausgangsbasis, wenn der Bieter ausgewählt wird und die Planung weiterentwickelt wird.
Bereiten Sie nach der Dokumentation der Angebotsgrundlage die nächste Beleuchtungsentscheidung vor und halten Sie spätere Projektänderungen separat nachvollziehbar. Das Ressourcenzentrum von Kinglong Lighting bietet dazu Hinweise zur Lieferantenauswahl und Gestaltung. Für die Vorbereitung weiterführender Fragen lesen Sie die Artikel zur Beleuchtungsbeschaffung und -planung.
Häufig gestellte Fragen
Darf ein Lieferant als Reaktion auf eine Ergänzung ein Ersatzprodukt vorschlagen?
Ja, kennzeichnen Sie es aber als vorgeschlagene Substitution und folgen Sie dem zulässigen Genehmigungsweg der Ausschreibung; ein Lieferantenvorschlag ändert den vorgegebenen Umfang nicht. Benennen Sie die Unterschiede zum angefragten Produkt und halten Sie das konforme Basisangebot getrennt, falls das Verfahren eines verlangt. Lassen Sie ein Ersatzmodell nicht so in die Leuchtenliste einfließen, als hätte die ausschreibende Stelle es angefordert.
Was tun, wenn sich zwei Ergänzungen zu widersprechen scheinen?
Bitten Sie die autorisierte herausgebende Stelle um Klärung und behalten Sie beide Referenzen; wählen Sie nicht stillschweigend die leichter zu kalkulierende Anweisung. Benennen Sie die genau widersprüchlichen Punkte und erläutern Sie, welche Entscheidung jeder davon verändern würde. Wenden Sie eine vorgegebene Dokumentenrangfolge an, verlangen Sie aber Klärung, wenn sie den Widerspruch nicht auflöst. Dokumentieren Sie die Antwort bei den betroffenen Registerzeilen.
Soll das ersetzte Lieferantenangebot gelöscht werden?
Nein; entfernen Sie es aus dem aktiven Einreichungssatz, bewahren Sie aber eine eindeutig gekennzeichnete Referenzkopie auf, damit die Änderung rekonstruiert werden kann. Erhalten Sie die Zuordnung zum Ersatzangebot und verhindern Sie eine routinemäßige Nutzung durch die Dokumentenlenkung des Projekts. Machen Sie kaufmännische Unterlagen nur den vorgesehenen Empfängern zugänglich, insbesondere wenn technische und kaufmännische Zugriffsrechte getrennt sind.
Gilt derselbe Ablauf für eine Ergänzung nach der Auftragsvergabe?
Die Grundsätze der Nachverfolgbarkeit bleiben nützlich, doch Änderungen nach der Vergabe müssen dem Änderungsverfahren des geltenden Vertrags folgen; der Ausschreibungsablauf gilt nicht automatisch weiter. Ermitteln Sie für diese Phase die autorisierte Anweisung, Mitteilungspflichten und den Genehmigungsweg. Das vor der Vergabe geführte Änderungsregister eines Lieferanten entscheidet nicht selbst, ob zusätzliche Vergütung, geänderte Fertigstellungstermine oder Ausführungsanweisungen geschuldet sind.
