Чертёж освещения может быть актуальным, а коммерческое предложение поставщика — по-прежнему неверным. Для подрядчика по внутренней отделке или руководителя закупок в проекте «проектирование и строительство» пересылка дополнения к тендеру — лишь начало: изменённый объём должен дойти до тех, кто проверяет технические детали, цены и поставку. Закрывайте каждый пункт только тогда, когда их ответы согласуются с подаваемой заявкой. Неизменное количество светильников не доказывает, что обязательства по поставке остались прежними.

При изменениях до присуждения контракта инструкции тендера определяют, кто вправе выпускать корректировки, принимать оговорки и менять сроки. Координация поставщиков помогает реализовать эти решения, но не заменяет полномочия организатора тендера.

Три проверки перед закрытием изменения по освещению

  • Подтвердите полномочность указания и точный объём светильников, который оно меняет.
  • Получите отдельные технический и коммерческий ответы, включая зависимости по поставке; отличайте подтверждённое отсутствие влияния от незавершённой оценки.
  • Проверьте, что поданные чертёж, коммерческое предложение и подтверждение получения соответствуют зафиксированной тендерной основе.

Установите, какая редакция действительно меняет условия тендера

Прежде чем заменять рабочие файлы поставщика, установите утверждённую основу расчёта: выпущенный комплект документов, применимые дополнения и их заявленное назначение. Храните указание, которым передано каждое изменение, вместе с приложениями. Более новое имя файла, пересланный эскиз или предложение поставщика сами по себе не определяют, какой объём участник должен оценить в цене.

Пронумерованные изменения проще проследить, чем общее требование «использовать последние чертежи». Рекомендации AIA–MBA Joint Committee по дополнениям к тендеру предусматривают нумерацию пунктов со ссылками на листы и узлы чертежей либо разделы проектного руководства. Это рекомендация профессиональной практики, а не универсальное правило гостиничных тендеров. Её польза — в точной идентификации: фиксируйте прежнюю ссылку, заменяющую её ссылку и связывающее их указание.

Различайте также последовательность редакций и разрешённое использование. Руководство UK BIM Framework по реализации проектов за январь 2020 года отдельно объясняет метаданные редакции и статус, определяющий, для чего разрешено использовать информацию. Применяйте согласованный информационный стандарт проекта; не считайте файл, разосланный для проверки, разрешённой заменой тендерной основы лишь потому, что он новее.

Изображение коллекции относится к другой категории. Можно посмотреть образец дизайна серии Crystal Tube, чтобы определить эстетическое направление, но выпущенная спецификация светильников должна обозначать конфигурацию, для которой рассчитывается цена. Зафиксируйте, меняет ли дополнение эту конфигурацию или лишь даёт ещё один визуальный ориентир.

Проследите каждое изменение по всему пакету освещения

Читайте дополнение с учётом смежных дисциплин, а не только сопоставляйте его с ведомостью количества светильников. Узел потолка может изменить схему подвеса, электротехническое примечание — интерфейс управления, а скорректированный путь доступа — план монтажа. Передайте каждую потенциально затронутую стыковку ответственному проверяющему, прежде чем признать пакет освещения неизменным.

Проверьте обозначения светильников, стыковки и подтверждающие документы

Начните с затронутых обозначений и мест установки, затем сопоставьте соответствующие конфигурации и стыковки. При необходимости проверьте размеры, общую высоту подвеса, крепление, отделку, источник света и требования к управлению. Не предполагайте, что каждый параметр требует новых доказательств: установите, что изменилось, какие имеющиеся документы по-прежнему описывают предложение и какой вопрос теперь нужно проверить повторно.

Например, изменение высоты потолка ставит иные вопросы, чем изменение отделки. В первом случае команде, выпускающей чертежи, может потребоваться проверить длину подвеса, ответственность за крепления и монтажные зазоры. Во втором — новая ссылка на отделку и подтверждение, что указанные в расчёте материал и обработка остаются применимыми. Задавайте конкретный вопрос вместо просьбы ко всем отделам «проверить всё».

Наложение чертежей помогает найти возможные различия, но не толкует указание. Документация Autodesk по сравнению файлов предупреждает: изменения обработки при экспорте могут создавать обнаруживаемые различия, даже если сам проект не менялся. Считайте выделенную область поводом для проверки, а не автоматическим доказательством изменения объёма. Проверяйте примечание к выпуску вместе с соответствующим узлом.

В вопросах соответствия задавайте более точный вопрос, чем «действителен ли сертификат?». Охватывает ли подтверждающий документ конфигурацию, предлагаемую сейчас? Если меняется драйвер, материал или сборочный узел, поручите компетентному техническому специалисту оценить влияние на требуемые доказательства. Не делайте вывода, что любое изменение обесценивает отчёт или что прежнее название изделия доказывает сохранение его охвата документом.

Наконец, зафиксируйте границы любого заключения «технического влияния нет». Перечислите проверенные обозначения и документы, включая связанные сведения о потолке или электрике. Такая граница показывает коммерческой команде, что именно охватывает заключение, и не позволяет превратить неизменённую ведомость количества в общее разрешение.

Согласуйте редакцию чертежа с ценой и условиями поставки

Объём в чертеже и коммерческом предложении должен совпадать до закрытия изменения. Техническая и коммерческая команды отвечают на разные вопросы: пересмотренный узел может быть реализуемым, но прежняя цена может не включать его кронштейны, отделку или требования к сборке. Неизменные количества не исключают такую ситуацию. Сопоставьте чертёж, коммерческое предложение и основу поставки как одно изменение, получив явный ответ по каждому затронутому элементу.

Попросите специалиста по расчёту стоимости указать номер пересмотренного коммерческого предложения, включённое изменение и оставшиеся оговорки. Различайте «отсутствие изменения цены подтверждено» и «влияние на цену не оценено». Первое — коммерческий вывод по обозначенному объёму, второе — незавершённая работа. Пустая ячейка стоимости не сообщает руководителю тендерной заявки, какой из случаев имеет место.

Для заказных изделий изучите процесс индивидуальной разработки Kinglong Lighting, определяя, какие пересмотренные детали требуют участия производителя. Опубликованный процесс включает проверку чертежей и разработку образцов. Подтвердите реальный объём запроса, а не предполагайте, что новый чертёж, образец или расчёт крепления уже включён в действующее коммерческое предложение.

Так же оценивайте поставку. Уточните, меняет ли новая заявка выбор материала, этап разработки, решение по образцу, схему упаковки или исходное допущение по отправке. Если поставщик пока не может подтвердить влияние, зафиксируйте неразрешённую зависимость и того, кто должен ответить. Не переносите прежнее заявление о поставке в новое предложение без проверки его основы.

Коммерческая редакция должна также делать сравнение понятным. Обозначьте добавления, исключённые позиции и замены, чтобы специалист по стоимости не прибавил полную новую цену позиции к сумме, уже учтённой в заявке. Сохраните исходную основу расчёта для сопоставления, но убедитесь, что в подаваемый комплект попадает только выбранное актуальное предложение.

Ведите реестр дополнений, фиксирующий решения, а не только получение

Отведите отдельную строку для каждого оцениваемого изменения объёма — отличия от того, что уже было рассчитано. Разделяйте дополнение на несколько строк, если у его пунктов разные ответственные или последствия. И наоборот, связывайте строки, когда изменение потолка и изменение светильника нужно решить совместно. Номер дополнения остаётся общей ссылкой на источник, но не единственной единицей контроля.

Эти поля можно использовать в электронной таблице или проектной системе. Каждое отвечает на вопрос для закрытия пункта; это не обязательная договорная форма.

Реестр контроля дополнений: поля для каждого изменения объёма
Поле Что записывать Вопрос для закрытия
Указание Номер дополнения, пункт, выпустившая сторона, дата выпуска и запись о получении. Выдано ли указание уполномоченной стороной и можно ли его однозначно определить?
Прежняя и новая основа Ссылки и редакции чертежей, узлов, ведомостей или спецификаций. Может ли проверяющий восстановить различие?
Затронутый объём Обозначения светильников, места установки, количества и связанные стыковки. Проверены ли границы оценки?
Техника и соответствие Заключение, пересмотренный документ и ещё необходимые доказательства. Описывают ли доказательства пересмотренное предложение?
Коммерческая оценка Влияние на цену или подтверждённое отсутствие изменений; редакция коммерческого предложения и исключения. Включён ли оценённый объём в коммерческое предложение?
Поставка Подтверждённое влияние, неизменная основа или неразрешённая зависимость. Ответил ли соответствующий специалист по планированию у поставщика?
Ответственные и сроки Ответственный за действие у поставщика, технический проверяющий, специалист по стоимости и руководитель эскалации. Кто должен действовать до внутреннего срока?
Решение и доказательства Открытое решение, уполномоченный ответ, проверяющий при закрытии и ссылки на поданные файлы. Совпадают ли окончательные результаты с зафиксированным решением?

Ведите получение, техническую проверку и коммерческую сверку как отдельные статусы. Строка может быть получена и оценена технически, пока расчёт цены ещё ожидается. Закрывайте её только после согласования соответствующих результатов либо зафиксируйте разрешённый альтернативный порядок рассмотрения и его доказательства. «Закрыто внутри компании» нельзя представлять как принятие организатором тендера.

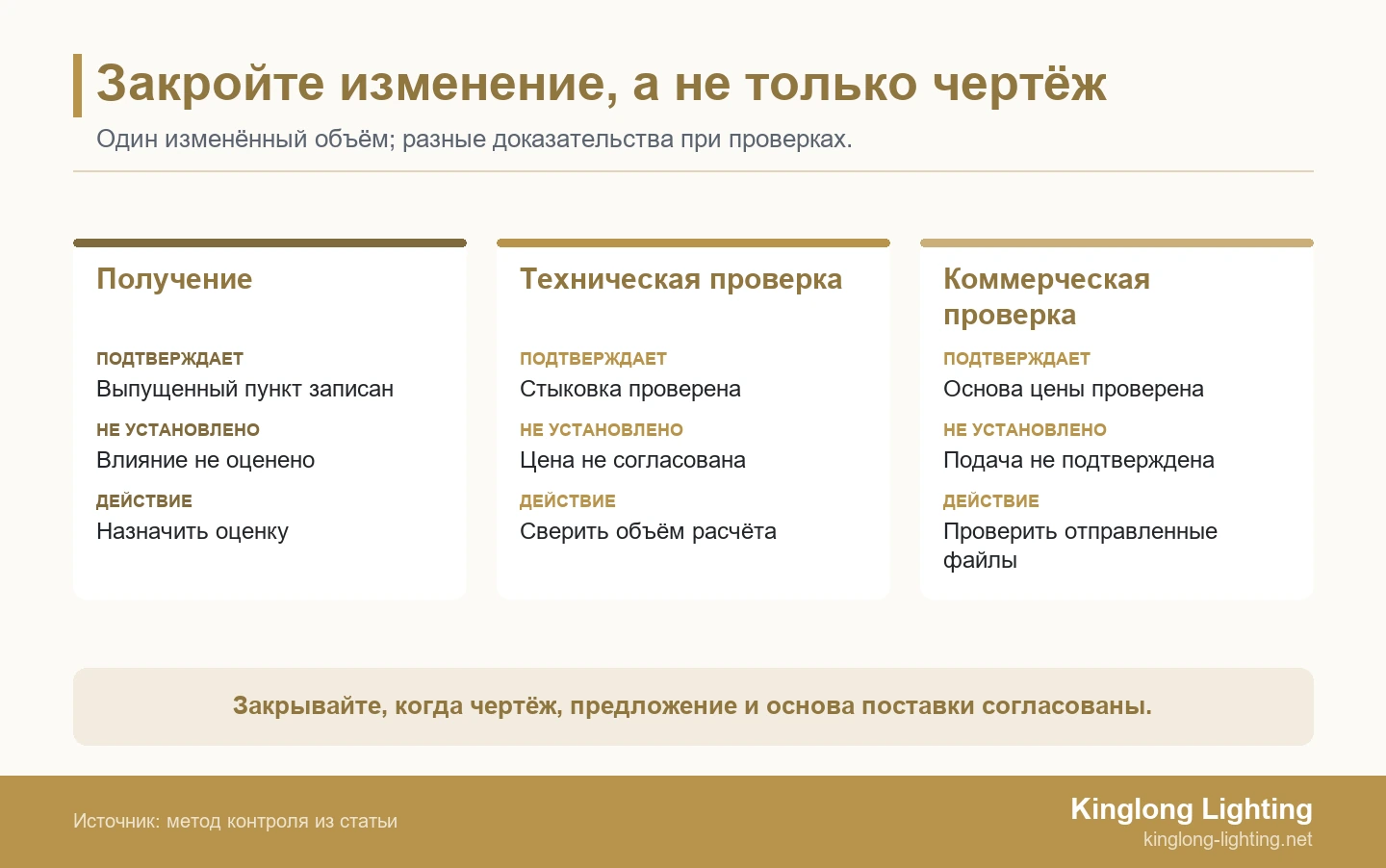

Три блока сравнивают получение, техническую и коммерческую проверку: что подтверждено, что не установлено и какое действие требуется далее.
Используйте отдельные статусы для получения, технической оценки и коммерческой сверки. Одной технической редакции недостаточно для закрытия изменения.

Если изменённая характеристика требует проверки возможностей поставщика, отделяйте его проектные референсы от доказательств закрытия в реестре. Похожая установка не подтверждает техническую проработку, цену или основу поставки данного изменения. Чтобы найти сопоставимые референсы для дальнейшей проверки, просмотрите открытое портфолио проектов Kinglong Lighting.

Разберите позднее изменение потолка по шагам

Ограниченная по объёму переоценка позволяет сохранить полезную работу, не скрывая изменения. Сначала обоснуйте, какая группа светильников затронута, затем проверьте объединённое предложение. Разделение работы по проверке не даёт поставщику права подавать неполную заявку.

Условный пример: 24 подвесных светильника в пакете из 184 светильников

Руководитель закупок подрядчика по отделке готовит гостиничную тендерную заявку на 184 светильника: 160 настенных для номеров и 24 подвесных для коридоров. Исходное коммерческое предложение поставщика готово, когда дополнение меняет уровень потолка и узел крепления в коридоре. Количество подвесных светильников остаётся прежним. Команда чертежей обновляет соответствующий узел, а сотрудник продаж пересылает первоначальное коммерческое предложение с общей пометкой «без изменений».

Прежнее количество не подтверждает прежний объём поставки. Руководитель оставляет пункт по подвесным светильникам открытым и выясняет, кто поставляет изменённые детали подвеса и крепления. Основа для 160 настенных светильников сохраняется только после проверки общих зависимостей по отделке, поставке и другим вопросам. Это выделяет оценку 24 подвесных светильников, не предполагая, что остальной пакет автоматически не затронут.

Затем поставщик уточняет ответственность за кронштейны, пересматривает коммерческое предложение со ссылкой на обновлённый чертёж и указывает сохраняемые или изменяемые допущения по поставке. Технический проверяющий сопоставляет стыковку с выпущенным узлом; специалист по стоимости проверяет, что предложение охватывает тот же объём. Руководитель тендерной заявки сверяет оба документа в собранном комплекте. Один исправленный чертёж не прошёл бы такую проверку закрытия, поскольку коммерческая основа осталась бы неподтверждённой.

Это условный сценарий, а не описание проекта Kinglong. Он не устанавливает ни повышение цены, ни продление срока и не разрешает производство. Если стыковка остаётся неурегулированной, руководитель должен запросить допустимый порядок рассмотрения у организатора тендера, а не описывать предложение как полностью согласованное. Полезный результат — прослеживаемое решение по затронутой группе, а не утверждение, что любое позднее изменение можно поглотить без последствий.

Для реального пакета, охватывающего несколько гостиничных пространств, изучите возможности Kinglong Lighting в гостиничном освещении, чтобы задать рамки обсуждения применения. Затем укажите реальные группы светильников и стыковки в запросе: общее описание работы с гостиницами не определяет, где заканчивается ответственность одного подрядчика за крепления и начинается ответственность другого.

Передайте нерешённые изменения на рассмотрение до срока подачи

Если изменение невозможно оценить вовремя, передайте на рассмотрение конкретное открытое решение вместо расплывчатого предупреждения о задержке. Укажите пункт дополнения, затронутый объём светильников, недостающий ответ, ответственную сторону и последствия для подачи. Запросите разъяснение или допустимый порядок рассмотрения у уполномоченного организатора. Запрос не является продлением срока, а молчание — согласием с исключением.

Важно различать просьбу о дополнительном времени и его предоставление. В федеральных закупках США с подачей запечатанных заявок FAR 14.208 требует от должностного лица по закупкам при изменении приглашения учитывать оставшееся время до вскрытия заявок и необходимость его продления. Эта обязанность не устанавливает автоматическую отсрочку для частного гостиничного тендера. Проверьте действующие инструкции и сохраните любое официально выпущенное изменение срока.

Установите внутренний срок ответа так, чтобы до официального срока осталось время собрать и проверить заявку. Сообщите каждому поставщику, какой ответ нужен к этому моменту: техническое подтверждение, пересмотренное коммерческое предложение, оговорка по поставке или все три. Если техническая и коммерческая части должны подаваться отдельно, согласуйте их внутри команды, не помещая цены в технический конверт.

Если предложение уже подано, проверьте допустимую процедуру изменения или повторной подачи, прежде чем отправлять замену. Сохраните первоначальное подтверждение получения и укажите, какие файлы заменяет новая подача. Не предполагайте, что дополнительное вложение в письме станет частью заявки или что внутреннее обновление файла меняет уже полученное адресатом.

Проверьте именно те файлы, которые подаются

Заново откройте фактически выбранные для отправки файлы и сопоставьте их с реестром дополнений. Вместе проверьте ссылки коммерческого предложения, редакции ведомости светильников, изменённые узлы и заявленные оговорки. Рабочая папка может быть правильной, а экспортированный PDF — ещё содержать старую ведомость или исключение. Если платформа позволяет, проверьте также загруженный комплект, а не только локальный пакет.

Оформите требуемое подтверждение получения отдельно от технической проверки. Там, где применяется федеральное положение США FAR 52.214-3, правительство должно получить подтверждение получения изменения к указанному сроку и в указанном месте приёма заявок. В других тендерах действуют собственные инструкции. Запись о получении во внутреннем реестре поставщика не доказывает, что организатор получил требуемое подтверждение.

Сохраните запись о подаче с указанием отправленных файлов, их редакций, дополнений, получение которых подтверждено, допустимых открытых оговорок и доказательств получения. Пометьте заменённые рабочие копии, чтобы другой координатор не восстановил их случайно. Это даёт следующей команде обоснованную отправную точку, если участник будет выбран, а проектирование продолжится.

Зафиксировав основу заявки, готовьте следующее решение по освещению, обеспечивая отдельную прослеживаемость последующих проектных изменений. Центр материалов Kinglong Lighting содержит связанные рекомендации по выбору поставщиков и проектированию. Чтобы подготовить уточняющие вопросы, прочитайте статьи о закупке и проектировании освещения.

Часто задаваемые вопросы

Может ли поставщик предложить замену в ответ на дополнение?

Да, но обозначьте её как предлагаемую замену и следуйте разрешённой тендером процедуре согласования: предложение поставщика не меняет заданный объём. Укажите отличия от запрошенного изделия и сохраните отдельно соответствующее требованиям базовое предложение, если процедура его требует. Не допускайте появления заменённой модели в ведомости светильников так, словно её запросил организатор.

Что делать, если два дополнения противоречат друг другу?

Запросите разъяснение у уполномоченного организатора и сохраните обе ссылки; не выбирайте молча указание, которое проще оценить в цене. Укажите точные конфликтующие пункты и объясните, какое решение меняет каждый из них. Примените установленное правило приоритета документов, но запросите разъяснение, если оно не устраняет противоречие. Сохраните ответ вместе с затронутыми строками реестра.

Нужно ли удалять заменённое коммерческое предложение поставщика?

Нет; уберите его из активного комплекта для подачи, но сохраните ясно обозначенную справочную копию, чтобы можно было восстановить изменение. Сохраните её связь с заменяющим предложением и исключите обычное использование средствами управления документацией проекта. Предоставляйте коммерческие документы только надлежащим получателям, особенно при раздельном техническом и коммерческом доступе.

Используется ли тот же процесс для дополнения после присуждения контракта?

Принципы прослеживаемости остаются полезными, но изменения после присуждения должны идти по процедуре применимого контракта, а не по предполагаемо продолжающемуся тендерному процессу. Установите уполномоченное указание, требования к уведомлению и путь согласования для этого этапа. Реестр изменений поставщика, составленный до присуждения, сам по себе не определяет право на дополнительную оплату, пересмотр сроков завершения или выдачу указаний приступить к работам.
