Un plan d’éclairage peut être à jour alors que le devis du fournisseur reste incorrect. Pour une entreprise d’aménagement ou un responsable des achats en conception-réalisation, transmettre un additif n’est qu’un début : le périmètre modifié doit parvenir aux personnes qui vérifient les détails techniques, les prix et la livraison. Ne clôturez chaque point que lorsque leurs réponses concordent avec l’offre à remettre. Un nombre de luminaires inchangé ne prouve pas que l’obligation de fourniture est restée identique.

Pour les révisions antérieures à l’attribution, les instructions de l’appel d’offres déterminent qui peut émettre des modifications, accepter des réserves et modifier les échéances. La coordination des fournisseurs appuie ces décisions, sans se substituer aux pouvoirs de l’émetteur de la consultation.

Trois vérifications avant de clôturer une révision de l’éclairage

  • Confirmez l’instruction autorisée et le périmètre précis des luminaires qu’elle modifie.
  • Obtenez des réponses techniques et commerciales distinctes, y compris sur les dépendances de livraison ; distinguez l’absence d’impact confirmée d’une évaluation inachevée.
  • Vérifiez que le plan, le devis et l’accusé de réception remis correspondent à la base d’appel d’offres consignée.

Déterminez quelle révision modifie réellement l’appel d’offres

Avant de remplacer les fichiers de travail du fournisseur, identifiez la base de chiffrage autorisée : le dossier émis, les additifs applicables et leur objet déclaré. Conservez l’instruction ayant transmis chaque modification avec ses pièces jointes. Un nom de fichier plus récent, une esquisse transférée ou une proposition du fournisseur ne définit pas, à lui seul, le périmètre que le soumissionnaire doit chiffrer.

Des modifications numérotées sont plus faciles à retracer qu’une demande générale d’« utiliser les derniers plans ». Les recommandations de l’AIA–MBA Joint Committee sur les additifs préconisent des points numérotés rattachés aux feuilles et détails des plans ou aux références du manuel de projet. Il s’agit d’une recommandation professionnelle, non d’une règle universelle pour les appels d’offres hôteliers. Son apport est une identification précise : consignez l’ancienne référence, celle qui la remplace et l’instruction qui les relie.

Distinguez également l’ordre des révisions de l’usage autorisé. Le guide du UK BIM Framework sur la réalisation des projets, daté de janvier 2020, explique les métadonnées de révision séparément du statut indiquant à quelles fins les informations peuvent être utilisées. Appliquez le standard d’information convenu pour le projet ; ne considérez pas un fichier diffusé pour examen comme un remplacement autorisé de la base d’appel d’offres au seul motif qu’il est plus récent.

Une image de collection relève encore d’une autre catégorie. Vous pouvez consulter la référence de design de la série Crystal Tube pour définir une orientation esthétique, mais la spécification des luminaires émise doit identifier la configuration à chiffrer. Consignez si un additif modifie cette configuration ou fournit simplement une autre référence visuelle.

Suivez chaque modification dans l’ensemble du lot d’éclairage

Lisez l’additif au-delà des frontières entre disciplines, et pas seulement en regard du quantitatif des luminaires. Un détail de plafond peut modifier l’accrochage d’une suspension ; une note électrique, l’interface de commande ; un accès révisé, la préparation du montage. Transmettez chaque interface potentiellement touchée à son examinateur responsable avant de déclarer le lot d’éclairage inchangé.

Vérifiez les repères des luminaires, les interfaces et les justificatifs

Commencez par les repères et emplacements concernés, puis comparez la configuration et les interfaces qu’ils désignent. Vérifiez, selon le cas, les dimensions, la hauteur totale de suspension, le dispositif de fixation, la finition, la source lumineuse et les exigences de commande. Ne supposez pas que chaque paramètre exige un nouveau justificatif : identifiez ce qui a changé, les preuves existantes qui décrivent encore l’offre et la question qui nécessite désormais un nouvel examen.

Une modification de hauteur de plafond soulève, par exemple, des questions différentes d’un changement de finition. La première peut imposer à l’équipe chargée des plans de vérifier la longueur de suspension, la responsabilité des fixations et les dégagements de montage. La seconde peut nécessiter une nouvelle référence de finition et la confirmation que le matériau et le traitement chiffrés restent applicables. Posez la question précise au lieu de demander à chaque service de « tout vérifier ».

La superposition de plans aide à repérer des différences possibles, mais n’interprète pas l’instruction. La documentation Autodesk sur la comparaison avertit que des changements dans le traitement à l’exportation peuvent faire apparaître des différences même si le projet sous-jacent n’a pas changé. Considérez une zone surlignée comme un point à examiner, non comme la preuve automatique d’un changement de périmètre. Vérifiez ensemble la note d’émission et le détail concerné.

Pour la conformité, posez une question plus précise que « le certificat est-il encore valable ? » Le justificatif couvre-t-il la configuration désormais proposée ? Si un pilote, un matériau ou un assemblage change, faites examiner son incidence sur les preuves requises par le responsable technique compétent. Ne déduisez ni que toute modification invalide un rapport, ni qu’un nom de produit inchangé prouve le maintien de sa couverture.

Enfin, consignez les limites de toute conclusion « sans impact technique ». Identifiez les repères et documents examinés, y compris les informations connexes de plafond ou d’électricité. Cette délimitation indique à l’équipe commerciale ce que couvre réellement la conclusion et empêche qu’un quantitatif inchangé tienne lieu de validation globale.

Mettez en cohérence le plan révisé, le prix et la livraison

Le périmètre du plan et celui du devis doivent concorder avant la clôture de la modification. Les équipes techniques et commerciales répondent à des questions différentes : un détail révisé peut être réalisable alors que l’ancien prix exclut ses supports, sa finition ou ses exigences de montage. Des quantités inchangées n’éliminent pas cette possibilité. Rapprochez le plan, le devis et les hypothèses de livraison au titre d’une même modification, avec une réponse explicite pour chaque élément concerné.

Demandez au chiffreur d’identifier le numéro du devis révisé, la modification incluse et les réserves restantes. Distinguez « absence de changement de prix confirmée » et « impact sur le prix non évalué ». La première formule constitue une conclusion commerciale sur un périmètre nommé ; la seconde signale un travail inachevé. Une cellule de coût vide n’indique pas au responsable de l’offre dans quel cas il se trouve.

Pour les pièces sur mesure, examinez le processus de développement personnalisé de Kinglong Lighting afin de définir quels détails révisés nécessitent l’intervention du fabricant. Le processus publié comprend l’examen des plans et le développement d’échantillons. Confirmez le périmètre réel de la demande plutôt que de supposer qu’un nouveau plan, un échantillon ou un calcul de fixation est déjà compris dans le devis existant.

Traitez la livraison de la même manière. Demandez si l’offre révisée modifie un choix de matériau, une étape de développement, une décision sur l’échantillon, l’emballage ou une hypothèse d’expédition. Si le fournisseur ne peut pas encore confirmer l’impact, consignez la dépendance non résolue et la personne chargée d’y répondre. Ne recopiez pas l’engagement de livraison précédent dans la nouvelle offre sans en vérifier la base.

Une révision commerciale doit aussi rendre la comparaison compréhensible. Identifiez les ajouts, suppressions et remplacements pour éviter que le chiffreur ajoute le prix intégral du poste révisé à un montant déjà comptabilisé dans l’offre. Gardez la base de chiffrage initiale disponible pour le rapprochement, tout en veillant à ce que seule l’offre actuelle prévue entre dans le dossier à remettre.

Tenez un registre des additifs qui consigne les décisions, pas seulement les réceptions

Utilisez une ligne par écart de périmètre évaluable, c’est-à-dire par différence avec les prestations déjà chiffrées. Répartissez un additif sur plusieurs lignes si ses points ont des responsables ou des conséquences différents. À l’inverse, reliez les lignes associées lorsqu’une modification de plafond et une modification de luminaire doivent être résolues ensemble. Le numéro d’additif reste la référence source commune, mais n’est pas la seule unité de suivi.

Les champs suivants peuvent être utilisés dans un tableur ou un système de gestion de projet. Chacun répond à une question de clôture ; il ne s’agit pas d’un formulaire contractuel imposé.

Registre de suivi des additifs : champs à conserver pour chaque écart de périmètre
Champ Éléments à consigner Question de clôture
Instruction Numéro d’additif, point, émetteur, date d’émission et preuve de réception. L’instruction est-elle autorisée et identifiable ?
Ancienne et nouvelle base Références et révisions des plans, détails, tableaux ou spécifications. L’examinateur peut-il reconstituer la différence ?
Périmètre concerné Repères des luminaires, emplacements, quantités et interfaces connexes. Les limites de l’évaluation ont-elles été vérifiées ?
Technique et conformité Conclusion, document révisé et justificatifs encore requis. Les justificatifs décrivent-ils l’offre révisée ?
Commercial Incidence sur le prix ou absence de changement confirmée ; révision du devis et exclusions. Le devis comprend-il le périmètre évalué ?
Livraison Impact confirmé, base inchangée ou dépendance non résolue. Le responsable de planification concerné chez le fournisseur a-t-il répondu ?
Responsables et échéances Responsable de l’action chez le fournisseur, examinateur technique, chiffreur et responsable de l’escalade. Qui doit agir avant l’échéance interne ?
Décision et preuve Décision en suspens, réponse autorisée, examinateur chargé de la clôture et références des fichiers remis. Les résultats finaux concordent-ils avec la décision consignée ?

Gardez des statuts distincts pour la réception, l’examen technique et le rapprochement commercial. Une ligne peut être reçue et évaluée techniquement tout en restant en attente de chiffrage. Ne la clôturez qu’après mise en cohérence des résultats concernés, ou consignez un autre traitement autorisé avec ses preuves. « Clôturé en interne » ne doit pas être présenté comme une acceptation par l’émetteur de l’appel d’offres.

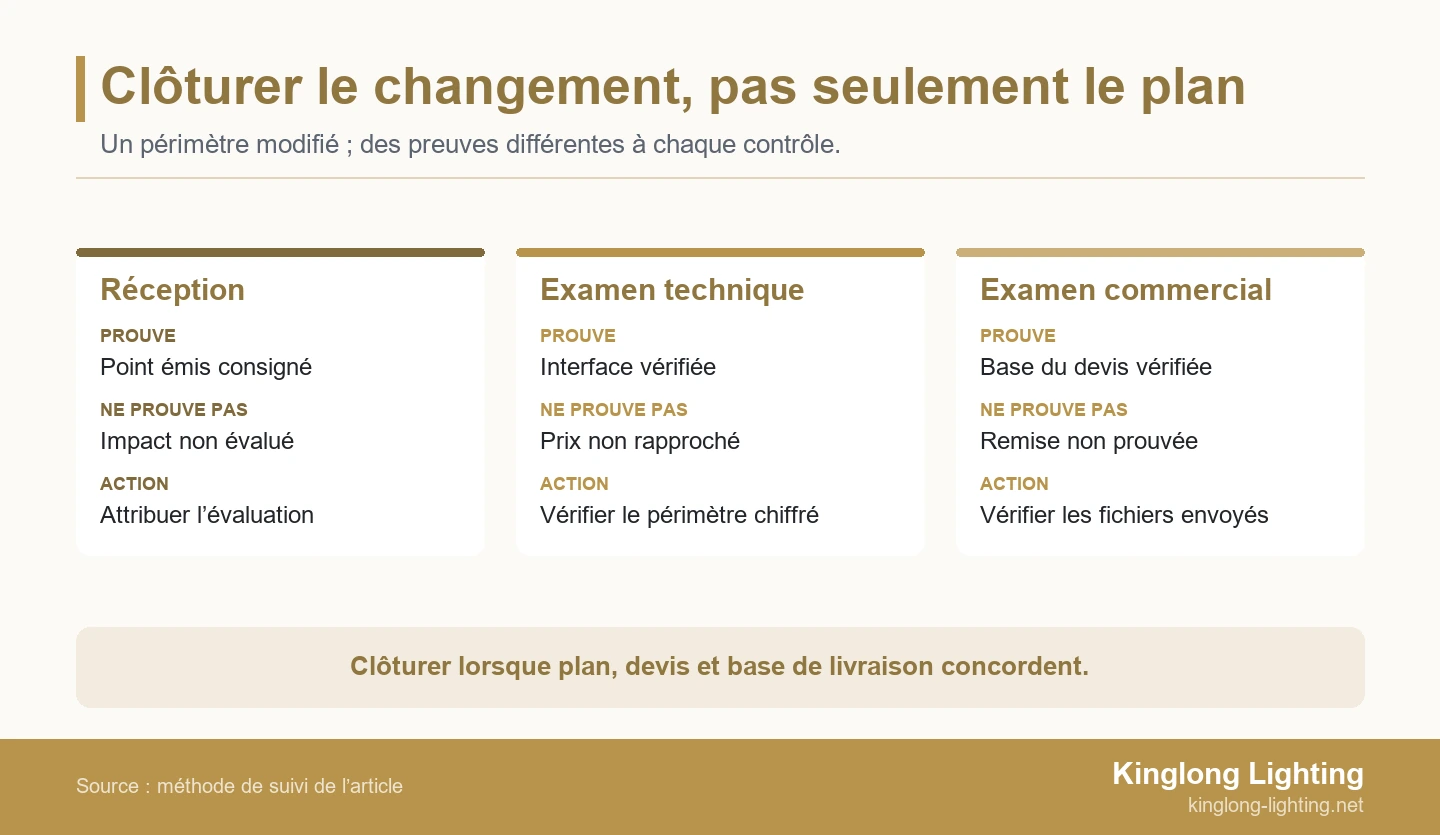

Trois panneaux comparent ce que prouvent la réception, l’examen technique et l’examen commercial, leurs limites et l’action suivante.
Utilisez des statuts distincts pour la réception, l’évaluation technique et le rapprochement commercial. Une révision technique ne suffit pas, à elle seule, à clôturer une modification.

Si une caractéristique révisée impose de vérifier une capacité, séparez les références du fournisseur des preuves de clôture du registre. Une installation similaire ne confirme ni l’ingénierie, ni le prix, ni la base de livraison de cette modification. Pour identifier des références comparables à approfondir, parcourez le portefeuille public de projets de Kinglong Lighting.

Traiter une révision tardive du plafond, étape par étape

Une réévaluation délimitée peut préserver le travail utile sans masquer une modification. Justifiez d’abord le groupe de luminaires concerné, puis vérifiez l’offre réunie. Répartir le travail d’examen n’autorise pas le fournisseur à remettre une offre incomplète.

Exemple illustratif : 24 suspensions dans un lot de 184 luminaires

Un responsable des achats d’une entreprise d’aménagement prépare une offre hôtelière de 184 luminaires : 160 appliques de chambres et 24 suspensions de couloirs. Le devis initial du fournisseur est prêt lorsqu’un additif modifie le niveau du plafond et l’interface de fixation des couloirs. Le nombre de suspensions ne change pas. L’équipe chargée des plans actualise le détail des suspensions, tandis que le contact commercial transfère le devis initial avec la mention générale « aucun changement ».

Le nombre inchangé ne démontre pas un périmètre de fourniture inchangé. Le responsable laisse le point des suspensions ouvert et demande qui fournit les éléments de suspension et de fixation révisés. Les 160 appliques ne conservent leur base existante qu’après vérification des dépendances communes de finition, de livraison ou autres. Cela isole l’évaluation des 24 suspensions sans supposer que le reste du lot est automatiquement épargné.

Le fournisseur précise alors la responsabilité des supports, révise le devis pour y nommer le plan actualisé et indique les hypothèses de livraison maintenues ou modifiées. L’examinateur technique vérifie l’interface par rapport au détail émis ; le chiffreur s’assure que le devis couvre ce même périmètre. Le responsable de l’offre contrôle les deux documents dans le dossier assemblé. Un plan corrigé seul n’aurait pas satisfait à cette vérification de clôture, car la base commerciale serait restée non démontrée.

Il s’agit d’un scénario illustratif, non d’un compte rendu de projet Kinglong. Il ne justifie ni hausse de prix ni prolongation de délai et n’autorise pas la production. Si l’interface reste indéterminée, le responsable doit demander le traitement permis par l’émetteur de l’appel d’offres, plutôt que de présenter l’offre comme entièrement mise en cohérence. Le résultat utile est une décision traçable sur le groupe concerné, et non l’affirmation que toute modification tardive peut être absorbée.

Pour un véritable lot couvrant plusieurs espaces hôteliers, examinez les capacités de Kinglong Lighting en éclairage hôtelier afin de cadrer la discussion sur les applications. Identifiez ensuite les groupes de luminaires et interfaces réels dans la demande ; une description générale de l’hôtellerie ne peut pas définir où s’arrête la responsabilité de fixation d’une entreprise et où commence celle d’une autre.

Faites remonter les modifications non résolues avant la clôture des remises

Lorsqu’une modification ne peut pas être évaluée à temps, faites remonter la décision précise en suspens plutôt qu’un avertissement vague de retard. Identifiez le point de l’additif, les luminaires concernés, la réponse manquante, la partie responsable et la conséquence pour la remise. Demandez une clarification ou un traitement autorisé à l’émetteur habilité. Une demande n’est pas une prolongation, et le silence n’est pas l’acceptation d’une exclusion.

La distinction entre demander du temps et en accorder est importante. Dans les appels d’offres fédéraux américains sous pli fermé, FAR 14.208 impose au responsable contractant, lors de la modification de l’invitation, de considérer le temps restant avant l’ouverture des offres et la nécessité de le prolonger. Cette obligation ne crée pas de prolongation automatique pour un appel d’offres hôtelier privé. Vérifiez les instructions applicables et conservez toute modification d’échéance officiellement émise.

Fixez une échéance interne de réponse laissant le temps d’assembler et de vérifier l’offre avant la date officielle. Indiquez à chaque fournisseur la réponse attendue avant cette échéance : confirmation technique, devis révisé, réserve de livraison ou les trois. Lorsque les dossiers techniques et commerciaux doivent être séparés, rapprochez-les en interne sans placer les prix dans l’enveloppe technique.

Si une offre a déjà été remise, vérifiez la procédure autorisée de modification ou de nouvelle remise avant d’envoyer des remplacements. Conservez l’accusé de réception initial et identifiez les fichiers remplacés par le nouvel envoi. Ne supposez pas qu’une pièce jointe supplémentaire à un courriel sera intégrée à l’offre, ni qu’une mise à jour interne change ce que le destinataire a reçu.

Vérifiez les fichiers exacts qui vont être remis

Rouvrez les fichiers réellement sélectionnés pour l’envoi et rapprochez-les du registre des additifs. Vérifiez ensemble les références du devis, les révisions du tableau des luminaires, les détails modifiés et les réserves déclarées. Un dossier de travail peut être correct alors qu’un PDF exporté contient encore un ancien tableau ou une ancienne exclusion. Si la plateforme le permet, examinez aussi le dossier téléversé, et pas seulement la version locale.

Effectuez l’accusé de réception requis séparément de l’examen technique. Lorsque la disposition fédérale américaine FAR 52.214-3 s’applique, le gouvernement doit recevoir l’accusé de réception de la modification à l’heure limite et au lieu prévus pour la réception des offres. Les autres appels d’offres suivent leurs propres instructions. Une mention de réception dans le registre interne du fournisseur ne prouve pas que l’émetteur a reçu l’accusé requis.

Conservez une preuve de remise identifiant les fichiers transmis, leurs révisions, les additifs dont la réception a été confirmée, les réserves ouvertes autorisées et les preuves de réception. Marquez les copies de travail remplacées pour éviter qu’un autre coordinateur ne les rétablisse accidentellement. L’équipe suivante dispose ainsi d’une base défendable si le soumissionnaire est retenu et si la conception continue d’évoluer.

Une fois la base de l’offre consignée, préparez la prochaine décision d’éclairage tout en assurant une traçabilité séparée des modifications ultérieures du projet. Le centre de ressources de Kinglong Lighting propose des conseils connexes sur la sélection des fournisseurs et la conception. Pour préparer vos questions complémentaires, lisez les articles consacrés aux achats et à la conception d’éclairage.

Questions fréquentes

Un fournisseur peut-il proposer un produit de substitution en réponse à un additif ?

Oui, mais présentez-le comme une substitution proposée et suivez le circuit d’approbation permis par l’appel d’offres ; une suggestion du fournisseur ne modifie pas le périmètre prescrit. Identifiez les différences avec le produit demandé et gardez l’offre de base conforme distincte si la procédure en exige une. N’intégrez pas un modèle de substitution au tableau des luminaires comme si l’émetteur l’avait demandé.

Que faire si deux additifs semblent se contredire ?

Demandez une clarification à l’émetteur habilité et conservez les deux références ; ne choisissez pas silencieusement l’instruction la plus facile à chiffrer. Désignez les points exacts en conflit et expliquez quelle décision chacun modifierait. Appliquez toute règle annoncée de priorité documentaire, mais demandez une clarification si elle ne résout pas le conflit. Consignez la réponse avec les lignes concernées du registre.

Faut-il supprimer le devis fournisseur remplacé ?

Non ; retirez-le du dossier actif à remettre, mais conservez une copie de référence clairement marquée pour pouvoir reconstituer la modification. Maintenez son lien avec le devis de remplacement et empêchez son utilisation courante par les contrôles documentaires du projet. Réservez l’accès aux documents commerciaux aux destinataires appropriés, notamment lorsque les accès techniques et commerciaux sont séparés.

Le même processus s’applique-t-il à un additif émis après l’attribution du contrat ?

Les principes de traçabilité restent utiles, mais les modifications après attribution doivent suivre la procédure de modification du contrat applicable, sans supposer que le circuit d’appel d’offres reste valable. Identifiez l’instruction autorisée, les obligations de notification et le circuit d’approbation de cette phase. Le registre pré-attribution d’un fournisseur ne détermine pas, à lui seul, si un paiement supplémentaire, des dates d’achèvement révisées ou des instructions de démarrage sont dus.
