Un plano de iluminación puede estar actualizado mientras que la oferta económica del proveedor sigue siendo incorrecta. Para una empresa de acondicionamiento interior o un responsable de compras de diseño y construcción, reenviar una adenda es solo el principio: el alcance modificado debe llegar a quienes revisan los detalles técnicos, los precios y la entrega. Cierre cada punto únicamente cuando sus respuestas coincidan con la oferta que se va a presentar. Una cantidad de luminarias sin cambios no demuestra que la obligación de suministro siga siendo la misma.

En las revisiones anteriores a la adjudicación, las instrucciones de la licitación determinan quién puede emitir cambios, aceptar salvedades y modificar plazos. La coordinación de los proveedores apoya esas decisiones, pero no sustituye la autoridad de la entidad convocante.

Tres comprobaciones antes de cerrar una revisión de iluminación

  • Confirme la instrucción autorizada y el alcance exacto de luminarias que modifica.
  • Obtenga respuestas técnicas y comerciales por separado, incluidas las dependencias de entrega; distinga la ausencia de impacto confirmada de una evaluación sin terminar.
  • Verifique que el plano, la oferta económica y el acuse de recibo presentados coincidan con la base de licitación registrada.

Confirme qué revisión modifica realmente la licitación

Antes de sustituir los archivos de trabajo del proveedor, identifique la base de cálculo autorizada: el conjunto de documentos emitidos, las adendas aplicables y su finalidad declarada. Conserve la instrucción mediante la que se comunicó cada cambio junto con sus anexos. Un nombre de archivo más reciente, un croquis reenviado o una propuesta del proveedor no establece, por sí solo, qué alcance debe valorar el licitador.

Los cambios numerados se rastrean mejor que una petición genérica de «utilizar los últimos planos». Las recomendaciones del AIA–MBA Joint Committee sobre adendas proponen puntos numerados vinculados a hojas y detalles de planos o a referencias del manual del proyecto. Se trata de una recomendación de práctica profesional, no de una norma universal para licitaciones hoteleras. Su utilidad está en la identificación precisa: registre la referencia anterior, la que la sustituye y la instrucción que las conecta.

Distinga también la secuencia de revisiones del uso permitido. La guía del UK BIM Framework para la ejecución de proyectos de enero de 2020 explica los metadatos de revisión por separado del estado que indica para qué puede utilizarse la información. Aplique el estándar de información acordado para el proyecto; no considere un archivo distribuido para revisión como sustituto autorizado de la base de licitación solo porque sea más reciente.

Una imagen de colección pertenece a otra categoría. Puede consultar la referencia de diseño de la serie Crystal Tube para definir una orientación estética, pero la especificación de luminarias emitida debe identificar la configuración que se valora. Registre si una adenda modifica esa configuración o simplemente aporta otra referencia visual.

Siga cada cambio a través de todo el paquete de iluminación

Lea la adenda teniendo en cuenta las distintas disciplinas, no solo comparándola con el cuadro de cantidades de iluminación. Un detalle del techo puede modificar la suspensión de una luminaria colgante; una nota eléctrica, la interfaz de control; y un acceso revisado, la planificación del montaje. Remita cada interfaz potencialmente afectada al revisor responsable antes de declarar que el paquete de iluminación no ha cambiado.

Revise los códigos de luminarias, las interfaces y los justificantes

Comience por los códigos y las ubicaciones afectados y después compare las configuraciones e interfaces que representan. Compruebe, cuando corresponda, dimensiones, altura total de suspensión, sistema de fijación, acabado, fuente de luz y requisitos de control. No suponga que todos los parámetros necesitan nuevos justificantes: identifique qué ha cambiado, qué pruebas existentes siguen describiendo la oferta y qué cuestión requiere ahora una nueva revisión.

Un cambio en la altura del techo plantea, por ejemplo, preguntas distintas de un cambio de acabado. El primero puede exigir al equipo de planos revisar la longitud de suspensión, la responsabilidad de las fijaciones y los espacios libres de montaje. El segundo puede requerir una nueva referencia de acabado y confirmar que el material y el tratamiento presupuestados siguen siendo aplicables. Plantee la pregunta concreta en lugar de pedir a todos los departamentos que «lo revisen todo».

La superposición de planos ayuda a localizar posibles diferencias, pero no interpreta la instrucción. La documentación de Autodesk sobre comparación advierte de que los cambios en el procesamiento de exportación pueden generar diferencias detectadas aunque el diseño subyacente no haya cambiado. Trate una zona resaltada como un punto que investigar, no como prueba automática de una modificación del alcance. Revise conjuntamente la nota de emisión y el detalle correspondiente.

Para comprobar la conformidad, formule una pregunta más precisa que «¿sigue siendo válido el certificado?». ¿Cubre el justificante la configuración que se ofrece ahora? Si cambia un controlador, material o conjunto, remita su efecto sobre las pruebas requeridas al revisor técnico competente. No deduzca que cualquier cambio invalida un informe ni que un nombre de producto sin cambios demuestra que sigue estando cubierto.

Por último, registre los límites de cualquier conclusión de «sin impacto técnico». Identifique los códigos y documentos revisados, incluida la información relacionada del techo o de electricidad. Esa delimitación muestra al equipo comercial qué cubre realmente la conclusión y evita que un cuadro de cantidades intacto se convierta en una aprobación general.

Coordine la revisión del plano con el precio y la entrega

El alcance del plano y el de la oferta económica deben coincidir antes de cerrar el cambio. Los equipos técnicos y comerciales responden a preguntas diferentes: un detalle revisado puede ser viable, mientras que el precio anterior excluye sus soportes, acabado o requisitos de montaje. Las cantidades sin cambios no eliminan esa posibilidad. Concilie el plano, la oferta económica y la base de entrega como un mismo cambio, con una respuesta explícita para cada elemento afectado.

Pida al responsable de presupuestos que identifique el número de la oferta económica revisada, el cambio incluido y las salvedades restantes. Distinga «ausencia de cambio de precio confirmada» de «impacto en el precio no evaluado». Lo primero es una conclusión comercial sobre un alcance identificado; lo segundo es trabajo pendiente. Una celda de coste vacía no indica al responsable de la oferta cuál de las dos situaciones se da.

Para elementos a medida, revise el proceso de desarrollo personalizado de Kinglong Lighting al definir qué detalles modificados necesitan la intervención del fabricante. El proceso publicado incluye la revisión de planos y el desarrollo de muestras. Confirme el alcance real de la consulta en lugar de suponer que un nuevo plano, una muestra o un cálculo de fijación ya está incluido en la oferta económica existente.

Aplique el mismo criterio a la entrega. Pregunte si la oferta revisada modifica la selección de materiales, una etapa de desarrollo, una decisión sobre muestras, la disposición del embalaje o una hipótesis de envío. Si el proveedor todavía no puede confirmar el impacto, registre la dependencia sin resolver y quién responderá. No copie la declaración de entrega anterior en la nueva oferta sin comprobar su base.

Una revisión comercial también debe facilitar la comparación. Identifique adiciones, supresiones y sustituciones para que el responsable de presupuestos no sume el precio completo de la partida revisada a un importe ya incluido en la oferta. Mantenga disponible la base de cálculo inicial para el cotejo, pero asegúrese de que solo la oferta vigente prevista se incorpore al conjunto que se presentará.

Utilice un registro de adendas que recoja decisiones, no solo recepciones

Utilice una fila para cada variación de alcance evaluable, es decir, cada diferencia respecto a lo ya presupuestado. Divida una adenda en varias filas cuando sus puntos tengan responsables o consecuencias distintos. A la inversa, vincule las filas relacionadas cuando un cambio del techo y otro de una luminaria deban resolverse conjuntamente. El número de adenda sigue siendo la referencia de origen común, no la única unidad de control.

Los siguientes campos pueden utilizarse en una hoja de cálculo o un sistema de gestión del proyecto. Cada campo responde a una pregunta de cierre; no constituye un formulario contractual obligatorio.

Registro de control de adendas: campos para cada variación de alcance
Campo Qué registrar Pregunta de cierre
Instrucción Número de adenda, punto, emisor, fecha de emisión y constancia de recepción. ¿La instrucción está autorizada y es identificable?
Base anterior y nueva Referencias y revisiones de planos, detalles, cuadros o especificaciones. ¿Puede el revisor reconstruir la diferencia?
Alcance afectado Códigos de luminarias, ubicaciones, cantidades e interfaces relacionadas. ¿Se han comprobado los límites de la evaluación?
Técnica y conformidad Conclusión, documento revisado y pruebas todavía necesarias. ¿Las pruebas describen la oferta revisada?
Comercial Efecto en el precio o ausencia de cambio confirmada; revisión de la oferta económica y exclusiones. ¿La oferta económica incluye el alcance evaluado?
Entrega Efecto confirmado, base sin cambios o dependencia pendiente. ¿Ha respondido el planificador correspondiente del proveedor?
Responsables y plazos Responsable de la acción del proveedor, revisor técnico, responsable de presupuestos y responsable de escalado. ¿Quién debe actuar antes del plazo interno?
Resolución y pruebas Decisión pendiente, respuesta autorizada, revisor de cierre y referencias de los archivos presentados. ¿Los resultados finales coinciden con la decisión registrada?

Mantenga estados separados para la recepción, la revisión técnica y la conciliación comercial. Una fila puede estar recibida y evaluada técnicamente mientras sigue pendiente de valoración económica. Ciérrela solo cuando se hayan conciliado los resultados pertinentes, o registre un tratamiento alternativo autorizado con sus pruebas. «Cerrado internamente» no debe presentarse como aceptación de la entidad convocante.

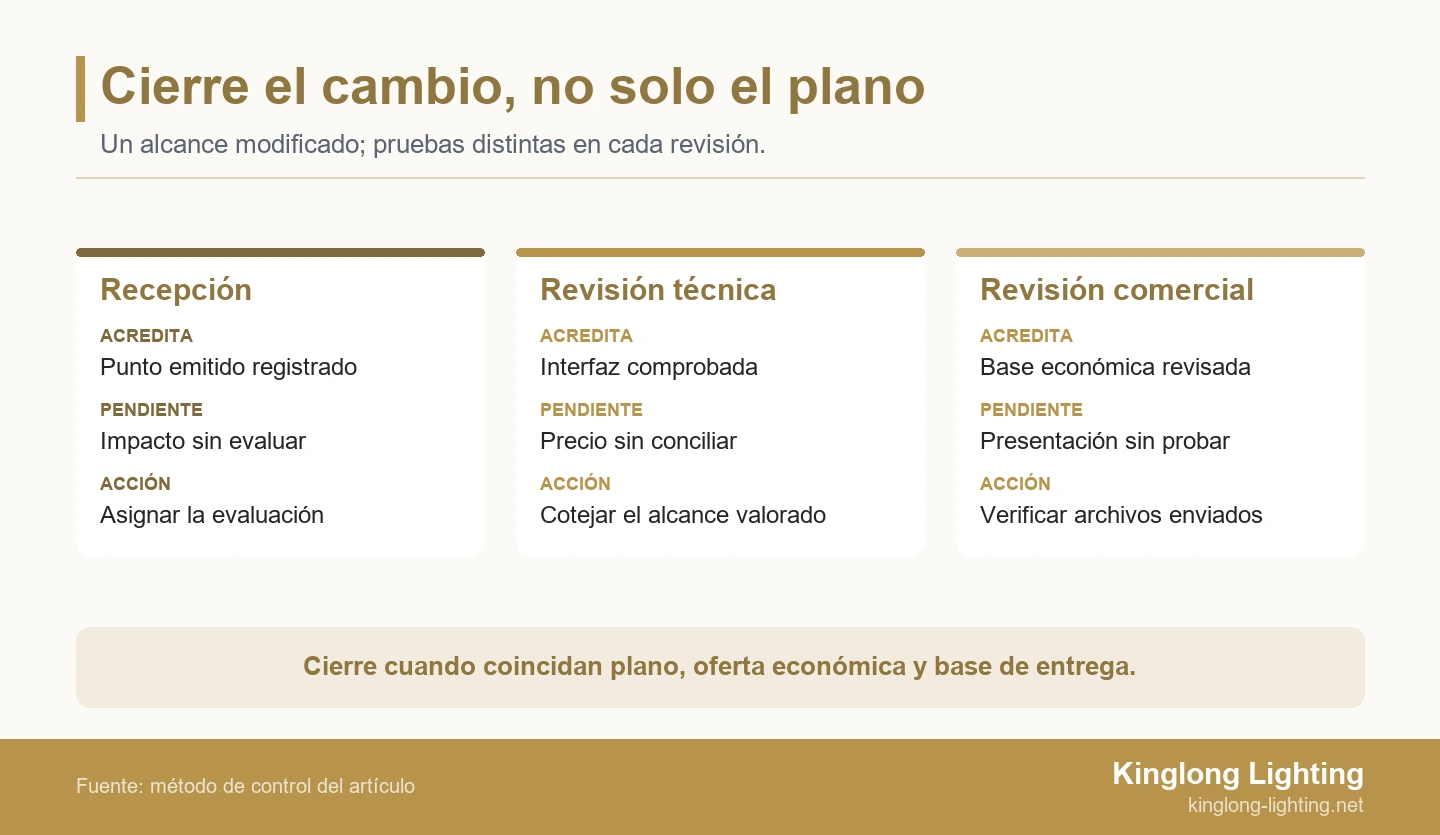

Tres paneles comparan qué acreditan la recepción, la revisión técnica y la comercial, qué queda pendiente y cuál es la siguiente acción.
Utilice estados separados para la recepción, la evaluación técnica y la conciliación comercial. Una revisión técnica por sí sola no permite cerrar un cambio.

Si una característica revisada obliga a comprobar una capacidad, separe las referencias del proveedor de las pruebas de cierre del registro. Una instalación similar no confirma la ingeniería, el precio ni la base de entrega de este cambio. Para identificar referencias comparables que merezca la pena investigar, consulte la cartera pública de proyectos de Kinglong Lighting.

Resuelva paso a paso una revisión tardía del techo

Una reevaluación delimitada puede conservar el trabajo útil sin ocultar un cambio. Justifique primero qué grupo de luminarias está afectado y después revise la oferta conjunta. Separar la carga de revisión no autoriza al proveedor a presentar una oferta incompleta.

Ejemplo ilustrativo: 24 luminarias colgantes en un paquete de 184 luminarias

Un responsable de compras de una empresa de acondicionamiento interior prepara una oferta hotelera de 184 luminarias: 160 apliques para habitaciones y 24 luminarias colgantes para pasillos. La oferta económica inicial del proveedor está lista cuando una adenda modifica el nivel del techo y la interfaz de fijación del pasillo. La cantidad de luminarias colgantes no cambia. El equipo de planos actualiza su detalle, mientras que el contacto comercial reenvía la oferta económica original con una nota genérica de «sin cambios».

La cantidad intacta no demuestra que el alcance de suministro siga siendo el mismo. El responsable mantiene abierto el punto de las luminarias colgantes y pregunta quién suministra los componentes modificados de suspensión y fijación. Los 160 apliques conservan su base anterior solo después de que el equipo compruebe dependencias comunes de acabado, entrega u otras. Así se delimita la evaluación de las 24 luminarias colgantes sin asumir que el resto del paquete queda automáticamente al margen.

El proveedor aclara entonces la responsabilidad de los soportes, revisa la oferta económica para identificar el plano actualizado y declara qué hipótesis de entrega se mantienen o cambian. El revisor técnico compara la interfaz con el detalle emitido; el responsable de presupuestos comprueba que la oferta económica cubre ese mismo alcance. El responsable de la licitación verifica ambos documentos en la oferta ensamblada. Un plano corregido por sí solo no habría superado esta comprobación de cierre, porque la base comercial seguiría sin demostrarse.

Este es un escenario ilustrativo, no un relato de un proyecto de Kinglong. No establece un aumento de precio ni una prórroga del plazo, y tampoco autoriza la producción. Si la interfaz continúa sin resolverse, el responsable debe solicitar el tratamiento permitido por la entidad convocante en lugar de describir la oferta como plenamente conciliada. El resultado útil es una decisión trazable sobre el grupo afectado, no afirmar que todos los cambios de última hora pueden absorberse.

Para un paquete real que abarque varios espacios hoteleros, revise las capacidades de Kinglong Lighting en iluminación hotelera para encuadrar la conversación sobre la aplicación. Identifique después los grupos de luminarias e interfaces reales en la consulta; una descripción general del sector hotelero no puede definir dónde termina la responsabilidad de fijación de un contratista y comienza la de otro.

Escale los cambios pendientes antes del cierre de presentación

Cuando un cambio no pueda evaluarse a tiempo, eleve la decisión concreta pendiente en vez de enviar una advertencia imprecisa de retraso. Identifique el punto de la adenda, el alcance de luminarias afectado, la respuesta que falta, la parte responsable y la consecuencia para la presentación. Solicite aclaración o tratamiento permitido al emisor autorizado. Una solicitud no es una prórroga y el silencio no equivale a aceptar una exclusión.

Importa distinguir entre solicitar más tiempo y concederlo. En las licitaciones federales estadounidenses con ofertas en sobre cerrado, FAR 14.208 exige al funcionario de contratación considerar, al modificar la convocatoria, el tiempo restante hasta la apertura de ofertas y la necesidad de ampliarlo. Esa obligación no crea una prórroga automática para una licitación hotelera privada. Compruebe las instrucciones aplicables y conserve cualquier cambio de plazo emitido formalmente.

Fije un plazo interno de respuesta que deje tiempo para ensamblar y verificar la oferta antes de la fecha oficial. Indique a cada proveedor qué respuesta necesita antes de ese plazo: confirmación técnica, oferta económica revisada, salvedad de entrega o las tres. Cuando se exijan presentaciones técnicas y comerciales separadas, concílielas internamente sin introducir precios en el sobre técnico.

Si ya se ha presentado una oferta, compruebe el procedimiento permitido para modificarla o volver a presentarla antes de enviar sustituciones. Conserve el recibo original e identifique qué archivos reemplaza la nueva presentación. No dé por hecho que un anexo adicional por correo electrónico formará parte de la oferta ni que una actualización interna cambia lo que ha recibido el destinatario.

Compruebe los archivos exactos que se van a presentar

Vuelva a abrir los archivos realmente seleccionados para el envío y cotéjelos con el registro de adendas. Revise conjuntamente las referencias de la oferta económica, las revisiones del cuadro de luminarias, los detalles modificados y las salvedades declaradas. Una carpeta de trabajo puede ser correcta mientras un PDF exportado aún contiene un cuadro o una exclusión antiguos. Si la plataforma lo permite, revise también el conjunto cargado, además del paquete local.

Complete el acuse de recibo requerido por separado de la revisión técnica. Cuando se aplique la disposición federal estadounidense FAR 52.214-3, el Gobierno debe recibir el acuse de la modificación antes de la hora y en el lugar especificados para recibir las ofertas. Las demás licitaciones siguen sus propias instrucciones. Anotar la recepción en el registro interno del proveedor no demuestra que el emisor haya recibido el acuse requerido.

Conserve un registro de presentación que identifique los archivos enviados, sus revisiones, las adendas acusadas de recibo, las salvedades pendientes permitidas y las pruebas de recepción. Marque las copias de trabajo sustituidas para que otro coordinador no las restablezca por accidente. Esto proporciona al siguiente equipo un punto de partida defendible si se selecciona al licitador y el diseño sigue evolucionando.

Una vez registrada la base de la oferta, prepare la siguiente decisión de iluminación manteniendo por separado la trazabilidad de los cambios posteriores del proyecto. El centro de recursos de Kinglong Lighting ofrece orientación relacionada con la selección de proveedores y el diseño. Para preparar preguntas de seguimiento, lea los artículos sobre compras y diseño de iluminación.

Preguntas frecuentes

¿Puede un proveedor proponer un sustituto en respuesta a una adenda?

Sí, pero identifíquelo como sustitución propuesta y siga la vía de aprobación permitida por la licitación; una sugerencia del proveedor no modifica el alcance especificado. Identifique las diferencias respecto al elemento solicitado y mantenga separada la oferta base conforme si el procedimiento exige una. No incorpore un modelo sustitutivo al cuadro de luminarias como si lo hubiera solicitado la entidad convocante.

¿Qué ocurre si dos adendas parecen contradecirse?

Solicite aclaración al emisor autorizado y conserve ambas referencias; no elija silenciosamente la instrucción más fácil de valorar. Señale los puntos exactos en conflicto y explique qué decisión modificaría cada uno. Aplique cualquier regla indicada de prioridad documental, pero pida aclaración si no resuelve la contradicción. Registre la respuesta junto a las filas afectadas.

¿Debemos eliminar la oferta económica del proveedor que ha sido sustituida?

No; retírela del conjunto activo que se presentará, pero conserve una copia de referencia claramente identificada para poder reconstruir el cambio. Mantenga su relación con la oferta de sustitución e impida el uso habitual mediante los controles documentales del proyecto. Limite el acceso a los documentos comerciales a los destinatarios adecuados, especialmente cuando los accesos técnico y comercial estén separados.

¿Una adenda emitida después de la adjudicación sigue el mismo proceso?

Los principios de trazabilidad siguen siendo útiles, pero los cambios posteriores a la adjudicación deben seguir el procedimiento de modificación del contrato aplicable, sin suponer que continúa vigente el flujo de licitación. Identifique la instrucción autorizada, los requisitos de notificación y la vía de aprobación de esa etapa. El registro de cambios previo a la adjudicación del proveedor no determina por sí mismo si corresponden pagos adicionales, fechas de finalización revisadas o instrucciones para proceder.
