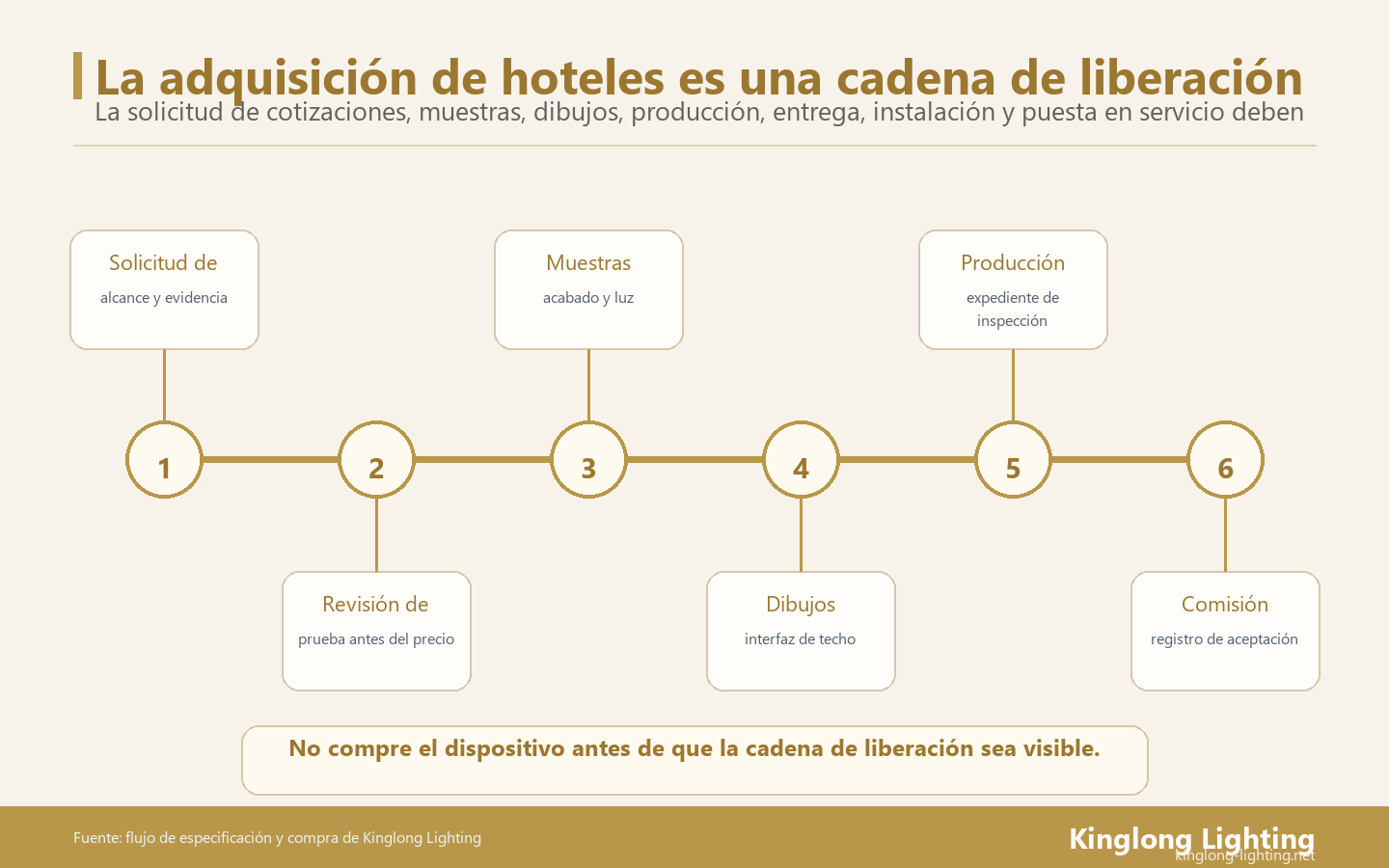

Planifique el traspaso entre las etapas de compras

Las compras de iluminación para hoteles conectan un paquete definido con un resultado instalado, probado y documentado. Asigne un responsable a cada traspaso, identifique los documentos que definen el pedido vigente y registre lo que debe confirmar el equipo receptor antes de continuar el trabajo afectado. Mantenga cotización, revisión técnica, aceptación de muestras, autorización de producción, entrega, instalación y puesta en servicio como decisiones separadas.

En un paquete decorativo, el comprador suele coordinar el pedido comercial, el diseñador revisa apariencia e intención de diseño y el fabricante aporta información de las luminarias. Los profesionales de obra designados revisan las interfaces estructurales, eléctricas y de instalación dentro de sus alcances. El integrador de controles y el equipo de puesta en servicio atienden el sistema instalado según sus encargos. Documente al inicio la división real del trabajo, incluyendo quién puede aceptar una sustitución, autorizar fabricación y firmar la entrega final.

WBDG describe la puesta en servicio como un proceso de equipo e identifica al propietario como responsable de iniciar y aprobar los requisitos del proyecto. Su orientación sobre funciones también asigna actividades según el proyecto y los encargos del equipo. Funciones y responsabilidades de puesta en servicio según WBDG

Aplique las siguientes etapas al paquete cubierto por la orden de compra. Si es mixto, asigne líneas separadas a luminarias decorativas, iluminación arquitectónica y controles cuando intervengan distintos proveedores o revisores. La iluminación de emergencia y otros sistemas regulados requieren las especificaciones del proyecto y revisión profesional. El registro siguiente es una herramienta de coordinación de compras, con criterios de aceptación y autoridad contractual establecidos por el proyecto.

  • Antes de adjudicar, concilie las exclusiones de las ofertas y asigne los alcances de suministro, instalación y controles.
  • Antes de fabricar, vincule la autorización con el expediente técnico vigente y las referencias de muestras.
  • Antes de la entrega final, concilie las configuraciones instaladas, resultados de pruebas e información operativa que recibirá el hotel.

1. Emita una solicitud de cotización con una base común

Antes de emitir la solicitud, proporcione a cada oferente el mismo cuadro de luminarias, cantidades, ubicaciones, referencias de diseño y destino. Indique qué detalles están confirmados y cuáles siguen como propuestas. Pida a los proveedores que identifiquen supuestos y exclusiones por referencia para que el comprador compare el mismo entregable.

Incluya planos de diseño disponibles, acabados previstos, requisitos de fuentes de luz, interfaz de control propuesta, condiciones de los espacios y documentación específica del proyecto. Para candelabros a medida, muestre el espacio y dimensiones generales previstas sin presentar un boceto no revisado como instrucción de fabricación. Solicite, cuando corresponda, planos, muestras, empaque, repuestos y apoyo en obra como conceptos separados.

El comprador obtiene una hoja comparativa del alcance ofrecido, exclusiones, alternativas y cuestiones pendientes. Un precio bajo de luminaria que excluya ensamblaje, transporte o controles exige conciliar esos conceptos antes de elegir. Pregunte quién suministra el controlador, quién selecciona los controles y quién verifica la compatibilidad. Resuelva las diferencias sobre una base comercial común o identifique el punto pendiente y a quien obtendrá la respuesta faltante.

Registre la versión de la solicitud y cada aclaración distribuida a los oferentes. Cuando un cambio de diseño afecte la comparación, solicite una oferta revisada para ese cambio. Conserve la cotización resultante y la lista de aclaraciones con el pedido propuesto. La biblioteca de recursos de iluminación de Kinglong puede ayudar a preparar los requisitos de luminarias y preguntas a proveedores.

2. Confirme la propuesta técnica antes de autorizar el trabajo afectado

Tras elegir proveedor, convierta la luminaria ofrecida en un expediente técnico coordinado. El fabricante identifica construcción, dimensiones, materiales, fuente de luz, controlador e información de instalación propuestos. Los revisores asignados examinan lo correspondiente a sus disciplinas y devuelven un dictamen claro con las condiciones pendientes.

Vincule cada expediente con su referencia de luminaria y revisión de plano. Para un elemento suspendido, coordine la posición del techo terminado, altura total de suspensión, disposición de suspensiones, peso propuesto, interfaz de fijación, alimentación eléctrica y acceso de mantenimiento. El fabricante aporta los datos disponibles del lado de la luminaria. Los profesionales del edificio evalúan soporte, fijaciones, circuitos, condiciones de obra y conformidad según sus encargos. La información faltante de obra debe figurar entre los puntos abiertos con un responsable de respuesta.

Solicite la documentación de producto especificada para el destino y la aplicación, vinculada al modelo o conjunto realmente propuesto. Un certificado de empresa o un informe de otro producto no resuelve una pregunta específica. Mantenga visible cada requisito pendiente al considerar una autorización condicional. Quien autorice debe identificar exactamente qué trabajo puede continuar y qué luminaria o actividad permanece retenida.

Organice la revisión según las dependencias. Una decisión de acabado puede estar lista mientras la conexión de soporte sigue en revisión. Compras puede registrar el acabado aceptado sin autorizar la fabricación de toda la luminaria. Esta distinción permite al equipo receptor ver qué puede hacer con los documentos vigentes.

3. Acepte las muestras frente a una referencia identificada

Especifique qué debe demostrar cada muestra antes de solicitarla. Una muestra de acabado puede establecer una referencia superficial elegida, mientras que una muestra completa iluminada o maqueta de habitación puede ser necesaria para revisar apariencia, ensamblaje o funcionamiento. Registre el alcance real de aceptación para evitar que una decisión de acabado se confunda con la aceptación de todas las características técnicas.

Dé un identificador a la muestra y vincúlela con la luminaria, descripción del material, código de acabado y revisión del expediente. El diseñador o revisor designado registra qué se examinó, las condiciones de observación pertinentes, comentarios y dictamen. Si se usan fotos para revisión remota, identifique la referencia física conservada por las partes y los asuntos que aún requieren inspección física.

Para una familia, enumere las variantes representadas por la muestra aceptada. Un aplique no establece el detalle de suspensión de un candelabro solo porque compartan acabado. Acuerde cómo producción conservará e identificará la referencia y qué ocurrirá si un material, componente o proceso propuesto cambia su apariencia o funcionamiento.

Las páginas de familias como la serie Crystal Tube de Kinglong pueden comunicar la dirección inicial del diseño. El expediente de compras sigue necesitando referencias de tamaño, materiales y muestras específicas del proyecto que distingan la variante pedida de la imagen de colección.

4. Autorice un pedido definido y controle los cambios posteriores

Cree un registro de autorización de producción que remita a la orden de compra, expediente técnico aceptado, referencia de muestra y condiciones restantes. Las partes autorizadas deben resolver discrepancias entre esos registros antes de que el fabricante empiece el trabajo afectado. Acuerde el calendario con esos datos y la capacidad confirmada del proveedor, y siga los hitos reales frente a ese calendario.

ISO 10007 ofrece orientación sobre gestión de la configuración de productos y servicios desde el concepto hasta su eliminación. Alcance de ISO 10007

La aplicación práctica en este registro es mantener una conexión clara entre la configuración pedida y los cambios autorizados después. Una solicitud de cambio debe identificar detalles antiguos y propuestos, cantidades afectadas, revisiones de planos o componentes y consecuencias comerciales y de calendario. El revisor técnico correspondiente debe evaluar la interfaz modificada antes de que compras autorice su implementación.

Acuerde puntos de inspección y documentación a entregar. Pueden incluir registros dimensionales, fotografías comparativas de acabados, comprobaciones de ensamblaje y documentos de ensayo exigidos por el proyecto. Defina si la inspección es remota, presenciada o encargada independientemente, junto con los criterios de aceptación y tratamiento de puntos abiertos. La foto de una luminaria terminada no demuestra todos los requisitos eléctricos, estructurales o funcionales.

Antes de despachar, concilie cantidades y variantes autorizadas con el registro de inspección y la lista de empaque. Mantenga identificables los artículos retenidos. Si se propone enviar con una cuestión sin resolver, registre la cuestión, el decisor y la consecuencia acordada para recepción, instalación o aceptación posterior.

5. Coordine despacho, recepción y almacenamiento en obra

Planifique el traspaso de entrega según los términos comerciales acordados y la capacidad de la obra para recibir el paquete. Confirme antes del despacho el lugar convenido, transporte, documentación, contacto receptor, descarga y condiciones de almacenamiento. Relacione las identificaciones de cajas con referencias de luminarias y zonas de instalación para localizar los componentes correctos.

El cuadro mural Incoterms 2020 de la ICC describe la distribución de obligaciones, costos y riesgos del comprador y vendedor según las distintas reglas. Resumen de Incoterms 2020 de la ICC

El equipo comercial debe acordar en el pedido la regla aplicable y el lugar convenido. Especifique por separado logística de obra, almacenamiento y servicios de instalación. El registro de recepción debe comparar los paquetes entregados con la lista, anotar daños visibles o faltantes y seguir el procedimiento de notificación acordado. Conserve fotografías e identificación de paquetes al comunicar una incidencia.

Disponga almacenamiento protegido y acceso controlado para vidrio, cristal y metal acabado delicados. Siga las instrucciones de manipulación y confirme cuándo se desembalarán e inspeccionarán los componentes. Un recibo firmado de cajas registra un evento de entrega. Mantenga los registros separados de instalación y funcionamiento necesarios para la aceptación final del paquete.

Al valorar la experiencia del proveedor, use el portafolio público de proyectos de Kinglong para hablar de tipos de luminarias y contextos comparables. Confirme por escrito el alcance real de entrega, asistencia a la instalación y documentación para el pedido actual.

6. Verifique con el equipo de obra que la instalación puede comenzar

Antes de instalar, el contratista designado verifica la preparación según la información de instalación vigente y las disposiciones aprobadas en obra. Reúna instrucciones del fabricante, planos coordinados, datos estructurales y eléctricos, acuerdos de acceso y equipos de manipulación requeridos. Eleve las discrepancias antes de continuar la instalación afectada.

Confirme que soportes, alimentación eléctrica y accesos pertinentes están disponibles y revisados por los profesionales responsables. El fabricante puede responder preguntas de ensamblaje y componentes dentro del alcance acordado. El contratista y los profesionales conservan sus responsabilidades asignadas sobre métodos en obra, conexiones al edificio y verificación de instalación.

Si la luminaria llega por secciones, mantenga la secuencia de ensamblaje y la identificación de componentes con los instaladores. Acuerde cómo aislar y sustituir piezas faltantes o dañadas. Registre los cambios en obra y sométalos a la revisión apropiada. El traspaso a pruebas de controles debe identificar la configuración instalada de luminarias y controladores, las comprobaciones de preparación terminadas y los defectos que afectan a las pruebas.

7. Pruebe el funcionamiento y entregue registros utilizables

Organice la puesta en servicio según requisitos operativos y procedimientos de ensayo acordados. El contratista, integrador de controles y personal de puesta en servicio designados comprueban el sistema dentro de sus alcances, registran resultados observados y asignan defectos para corregir. Identifique quién presencia pruebas, quién acepta resultados y cómo los pendientes afectan a la entrega del paquete.

DALI Alliance define la puesta en servicio como direccionar y configurar dispositivos DALI para lograr el comportamiento de control de iluminación previsto. Terminología de DALI Alliance

Para un paquete con DALI, el registro puede identificar los dispositivos instalados y el comportamiento acordado de grupos y escenas. Para otros controles, use las instrucciones del sistema y requisitos de ensayo pertinentes. Compruebe la combinación real propuesta de luminaria, controlador y controles. Una demostración de muestra solo establece lo demostrado en esas condiciones.

La orientación documental de WBDG describe un manual de sistemas con expedientes aceptados, planos conforme a obra, información de operación y mantenimiento, documentos de formación, informes de verificación y registros de resolución de cuestiones. Documentos de puesta en servicio de WBDG

Acuerde con suficiente antelación el contenido de entrega requerido para reunirlo durante los trabajos. Incluya referencias de componentes instalados, información de mantenimiento y sustitución, repuestos acordados, contactos de garantía y los registros operativos y de pruebas exigidos. El equipo de operaciones del hotel debe comprobar que puede localizar y utilizar la información recibida.

Copie este registro de traspaso entre etapas de compras

Use una fila por paquete de luminarias y traspaso de etapa. La parte emisora introduce referencias documentales exactas y la cuestión pendiente. La receptora registra si los datos permiten la actividad siguiente indicada. Use Abierto, Listo para revisión, Autorizado o Retenido como estados de trabajo y conserve persona, fecha y alcance de cada autorización.

Cuatro pasos de traspaso identifican etapa, documentos vigentes, revisión receptora y decisión de autorizar o retener
Complete un registro de traspaso independiente para cada lote y etapa con las revisiones vigentes de los documentos.
Paquete y etapa Parte emisora y referencias documentales Revisor receptor y confirmación requerida Cuestión abierta y acción siguiente Estado, decisión y fecha
[Referencias de luminarias / etapa] [Nombre / revisiones de orden de compra, plano, muestra o registro de prueba] [Nombre / qué debe comprobarse antes de la actividad siguiente] [Cuestión / responsable de respuesta / fecha acordada] [Estado / actividad autorizada o retención / decisor / fecha]

Entre las confirmaciones requeridas pueden figurar alcance de cotización comparable, expediente técnico coordinado, referencia de muestra aceptada, autorización de producción definida, entrega conciliada, preparación para instalar y resultado de ensayo aceptado. Registre solo lo correspondiente a la etapa actual. Si la autorización es condicional, indique en la celda de decisión la actividad permitida y el trabajo aún retenido.

Ejemplo desarrollado de cambio de controlador antes de producir

En este ejemplo ficticio, un hotel selecciona lámparas colgantes decorativas para su restaurante. La muestra de acabado está aceptada, pero el fabricante propone otro controlador antes de autorizar producción. Compras registra su referencia y pide al diseñador eléctrico y al integrador de controles que revisen la interfaz y la documentación necesaria para la regulación prevista.

Etapa Documento u observación Acción siguiente y parte responsable Decisión registrada
Confirmación técnica El controlador propuesto difiere de la referencia presentada El fabricante emite datos revisados. Los revisores eléctricos y de controles asignados los evalúan. Producción de la configuración afectada retenida hasta revisión
Autorización de producción Los revisores aceptan la configuración y especifican los ensayos del proyecto El comprador actualiza el anexo del pedido y registra la autorización competente Fabricación autorizada según la revisión identificada
Puesta en servicio en obra Se prueban las lámparas instaladas según la regulación y escenas acordadas El equipo de ensayo designado registra resultados y defectos La aceptación sigue los resultados observados y el procedimiento del proyecto

Si los revisores rechazan la sustitución, el fabricante propone otra solución y confirma las consecuencias de calendario antes de una nueva decisión. Si la aceptan, la muestra de acabado sigue formando parte del pedido y la revisión del controlador entra en el registro técnico. La prueba posterior en obra establece el funcionamiento instalado registrado. El ejemplo muestra cómo un cambio atraviesa distintos traspasos sin convertir una aprobación anterior en promesa sobre un resultado posterior.

Prepare un paquete claro para coordinar con el fabricante

Kinglong Lighting suministra iluminación decorativa a medida para proyectos hoteleros. Para hablar del alcance de fabricación, envíe cuadro de luminarias vigente, planos, referencias de diseño, destino y etapa de compras mediante su página de servicios para proyectos de iluminación hotelera. Identifique la información que necesita del fabricante y las decisiones que conservan los revisores del proyecto.

Pida al proveedor que aclare en su respuesta el alcance de luminarias, documentos, muestras y responsabilidades de coordinación. Explicite en el pedido la asistencia a instalación, programación de controles, presencia como testigo y servicios de puesta en servicio cuando se requieran. Nombre al proveedor designado de cada actividad para que el registro refleje los servicios realmente acordados.

Preguntas sobre compras de iluminación para hoteles

¿Cuánto tarda el proceso de compras de iluminación para hoteles?

El calendario depende del alcance, la preparación del diseño, las muestras y revisiones requeridas, la organización de fabricación y la ruta de entrega. Pida al proveedor que confirme hitos según la información recibida y concílielos con las fechas de obra. Registre las consecuencias de revisiones pendientes o cambios posteriores en lugar de asignar a todos los paquetes un mismo plazo fijo.

¿Pueden avanzar distintos paquetes en etapas diferentes?

Sí, si el proyecto identifica sus dependencias y autoriza por separado. Las luminarias estándar de habitaciones pueden tener una revisión distinta de una instalación a medida para el vestíbulo. Separe cantidades, revisiones, condiciones y autorizaciones. Compruebe controles, acabados o restricciones de entrega comunes antes de considerar independiente el progreso de un paquete.

¿Qué debe hacer compras si falla una prueba de puesta en servicio?

Registre el resultado observado, el requerido, los equipos afectados y el responsable de investigación asignado. Las partes técnicas responsables deben identificar causa y corrección; después registre la repetición de ensayo requerida y su resultado. Compras coordina la respuesta contractual y cualquier suministro de sustitución. Los revisores designados deciden la aceptación técnica según el procedimiento del proyecto.
