El comisionamiento de iluminacion hotelera suele tratarse como una caminata final, cuando las lamparas decorativas, los apliques, los controles y los accesorios ya estan instalados. El propietario deberia tratarlo antes y con mas rigor. El comisionamiento es el momento en que el hotel demuestra que el paquete de iluminacion comprado puede funcionar como experiencia para el huesped, como activo de mantenimiento y como parte documentada de la entrega del edificio.
La palabra estandar puede confundir. Un proveedor no sustituye a la autoridad local, al ingeniero electrico, al consultor de seguridad contra incendios ni al agente de comisionamiento. Lo que si puede exigir el propietario es un estandar de aceptacion del proyecto: que habitaciones se revisan, que escenas se prueban, que evidencias se registran, quien es responsable de cada correccion y que debe cerrarse antes de la aceptacion final.
Kinglong Lighting aporta mas valor en esta fase cuando el alcance de iluminacion decorativa se conecta con planos, muestras, registros de embalaje, supuestos de instalacion, repuestos y la solucion de iluminacion hotelera, en lugar de quedar como un pedido de catalogo. Esa evidencia permite al propietario separar la aprobacion estetica de la aceptacion operativa.
Conclusiones clave
- Comisione la sala, no el objeto: El propietario debe probar escenas, controles, deslumbramiento, acceso de mantenimiento y evidencias de entrega, no solo si la lampara enciende.
- Separe la prueba de fabrica de la prueba en obra: La inspeccion en fabrica confirma la calidad de fabricacion, pero el comisionamiento en sitio prueba controles, ubicacion, acceso y aceptacion del propietario.
- Use una matriz de cierre: Cada defecto debe tener categoria, responsable, fecha limite, formato de evidencia y decision de aceptar, revisar o retener.
- Proteja la fecha de apertura: Los pequenos problemas de iluminacion sin resolver se vuelven disruptivos cuando entran muebles, huespedes, operadores e inspecciones de marca.
- Mantenga visible la revision local cualificada: Los documentos del proveedor apoyan a los profesionales locales; no reemplazan la revision electrica, estructural, de seguridad o de autoridad.
El comisionamiento debe empezar con la promesa de la sala
El propietario no deberia preguntar si la lampara esta instalada; deberia preguntar si el hotel puede operar la promesa de iluminacion aprobada.
Un propietario no puede comisionar bien un paquete decorativo si la promesa de la sala sigue siendo vaga. El archivo de comisionamiento debe repetir la intencion aprobada en lenguaje operativo: dramatismo de llegada en el lobby, circulacion tranquila con bajo deslumbramiento en pasillos, luz favorecedora en vestibulos de ascensor, escenas repetibles en habitaciones o rotacion sencilla de banquetes.
La pagina de comisionamiento de edificios de WBDG da un limite util porque vincula intencion de diseno, calidad de instalacion, operacion y entrega al propietario. Para compradores de proyectos, la accion practica es amarrar cada prueba de aceptacion a la intencion de diseno, la funcion instalada y la entrega al propietario, no tratarla como papeleo tardio.

Defina las escenas antes de aprobar las luminarias
El lenguaje de escenas debe escribirse antes de la aprobacion final de las luminarias. Si el lobby necesita llegada diurna, llegada nocturna, fotografia, limpieza y apoyo de emergencia, esas escenas deben aparecer en la matriz de comisionamiento. De lo contrario, el equipo puede aprobar una lampara espectacular que solo produce una mirada impresionante y deja a operaciones improvisando.
La misma regla aplica a la iluminacion decorativa de habitaciones. Escenas de cama, entrada, tocador, cove, lectura y master deben comportarse de forma repetible entre tipos de habitacion. El propietario debe pedir una habitacion muestra o un registro de habitacion tipo que pruebe orden de interruptores, respuesta de atenuacion, apariencia de lampara, ruido de driver y etiquetas de control antes de multiplicar el problema por pisos.
Separe la prueba de fabrica de la prueba en obra
La prueba de fabrica puede demostrar que una lampara se construyo segun el plano aprobado, que los acabados coinciden con la muestra firmada, que los componentes fueron embalados correctamente y que las comprobaciones electricas basicas se completaron. No puede probar la escena en sitio, el comportamiento del dimmer local, la relacion final con el cielo raso ni la ruta de acceso despues de la instalacion.
Un estandar mas fuerte usa dos columnas de evidencia. La columna del proveedor cubre planos, muestras, fotos de inspeccion, listas de embalaje, referencias de prueba y repuestos. La columna de sitio cubre nivelacion instalada, comportamiento de escenas, interfaz con cielo raso, acceso de elevacion, etiquetado, danos y firma del propietario. Confundir esas columnas es la forma en que las disputas sobreviven hasta la semana de apertura.
Exija una matriz de aceptacion por sala
El comisionamiento no debe depender de quien asista al recorrido. Una matriz por sala da al propietario un metodo estable para decidir que paso, que fallo y que requiere mas evidencia. La matriz puede ser breve, pero debe ser lo bastante especifica para que los comentarios vagos no se conviertan en defectos sin dueno.
La pagina de diseno de iluminacion del DOE ofrece otro limite util porque las decisiones de iluminacion se juzgan alrededor del espacio completo y su uso, no solo por la apariencia de la luminaria. Para el comprador, la accion es evaluar la iluminacion decorativa por uso del espacio, confort visual y proposito operativo.
Las areas publicas necesitan comportamiento de escena, no solo brillo
Lobby, salon de baile, restaurante, spa, pasillos y vestibulos de ascensor deben revisarse bajo las escenas que el hotel usara realmente. Una lampara que se ve dramatica en un mock-up nocturno aun puede fallar en limpieza, montaje de banquetes, llegada matutina o fotografia. El propietario debe pedir que el registro nombre cada escena.
La matriz tambien debe decir que se aceptara como evidencia: conjunto de fotos firmado, captura de panel de control, porcentaje de atenuacion, etiqueta de incidencia y foto de cierre. Esto no convierte el comisionamiento en burocracia; evita una discusion tardia donde una parte recuerda un ambiente subjetivo y otra recuerda un pase tecnico.
Las habitaciones necesitan repetibilidad y acceso de mantenimiento
Las habitaciones son riesgosas porque una habitacion muestra exitosa puede ocultar problemas de repeticion. Los propietarios deben revisar habitaciones tipo, accesibles, suites y cualquier habitacion con cielo raso o control inusual. La pregunta no es si cada habitacion recibe un ensayo completo; es si las variaciones se conocen antes de que el defecto se convierta en patron de mantenimiento de todo un piso.
El acceso de mantenimiento tambien pertenece al archivo de comisionamiento. Si un colgante decorativo, una luz de espejo, un driver o un componente de atenuacion no puede alcanzarse sin danar acabados, la habitacion puede pasar visualmente y fallar operativamente. El propietario debe exigir notas de acceso y estrategia de repuestos antes de la aceptacion final, no despues del primer ticket de servicio.
Haga visibles controles, acceso y responsabilidad
Las disputas mas caras suelen ubicarse entre oficios. Proveedor de luminarias, proveedor de controles, electricista, disenador, instalador y operador pueden estar implicados parcialmente; por eso un defecto puede moverse por la sala de reuniones sin convertirse en tarea. El estandar del propietario debe hacer visible la responsabilidad antes de que la punch list se vuelva politica.
La pagina de iluminacion LED del DOE ayuda a fijar el alcance porque rendimiento LED, calor, vida de servicio y comportamiento operativo pertenecen a la decision de luminaria. La accion practica es incluir comportamiento LED, compatibilidad de driver, calor, atenuacion y expectativas de servicio en el archivo de aceptacion.
Las fallas de atenuacion suelen ser fallas de propiedad
Parpadeo, recorrido muerto, cambio de color, zumbido y respuesta desigual no siempre se originan en la lampara. Pueden venir de la seleccion de driver, protocolo de control, practica de cableado, supuestos de carga, programacion de escena o una sustitucion tardia. El propietario debe exigir una columna de responsabilidad que diga quien investiga primero cada capa.
Esa columna no debe servir para que el proveedor evite el problema, sino para acelerar el diagnostico. Un registro practico nombra luminaria, driver, canal de control, escena, sintoma, prueba realizada, responsable, siguiente accion y prueba requerida. Sin esa estructura, una pequena falla de atenuacion consume mas reuniones de las que merece la lampara.
Los planes de acceso pertenecen a la aceptacion
El comisionamiento no termina si la lampara se ve correcta pero nadie puede alcanzar con seguridad el canopy, el driver, las cadenas de cristal, el vidrio decorativo o el punto de suspension despues de retirar muebles y protecciones. El acceso forma parte del activo del propietario, especialmente en lobbies de doble altura, restaurantes, huecos de escalera y salones de baile.
La pagina de plataformas elevadoras de OSHA da un limite practico porque la instalacion en altura y el servicio posterior requieren acceso planificado y practica entrenada. Para compradores, la accion es registrar ruta de elevador, restricciones de acceso y responsabilidad de servicio antes de la aceptacion final.
Use la matematica del comisionamiento para proteger el calendario
El objetivo de un estandar no es hacer el proyecto mas lento. Es exponer los pequenos temas que se vuelven caros despues de abrir. Un hotel que acepta evidencia de iluminacion poco clara puede ahorrar una hora de reunion y perder muchas mas en servicio nocturno, quejas de huespedes y escalamiento gerencial.
La pagina de UL 1598 recuerda que las lamparas decorativas siguen siendo luminarias que requieren evidencia de producto y revision local cualificada. La accion es mantener visibles la evidencia de luminaria, los limites de instalacion y la revision profesional local durante la aceptacion del propietario.
Una lista pequena sin resolver se convierte en presupuesto de retorno
Considere un hotel de 120 habitaciones con lobby, restaurante, prefuncion de salon, pasillos y habitaciones. Si diez items de iluminacion decorativa quedan poco claros en aceptacion, y cada item exige visita de retorno, escolta de obra, chequeo de control, respuesta del proveedor y nota de cierre del propietario, la carga de coordinacion puede alcanzar facilmente entre ocho y doce horas antes de contar cualquier mano de obra de reparacion.
Ese calculo no es una formula universal de costo. Es una advertencia de planificacion. El propietario debe usarla para justificar disciplina temprana de cierre: identificar tipo de defecto, decidir responsable, solicitar prueba faltante y cerrar antes de que el hotel opere alrededor del defecto.
Los items de punch list necesitan categorias y duenos
Una punch list util no dice solamente problema de atenuacion o problema de lampara. Usa categorias como alineacion visual, comportamiento de escena, sintoma electrico, dano de acabado, restriccion de acceso, repuesto faltante, documento faltante, dano de embalaje o cambio de preferencia del propietario. Cada categoria sugiere una prueba y un responsable distintos.
El propietario tambien debe separar items bloqueantes de items cosmeticos o documentales. Una lampara que no puede controlarse con seguridad puede bloquear la aceptacion. Una etiqueta de repuesto faltante quiza no bloquee la apertura de la habitacion, pero debe bloquear el cierre final de la entrega. El estandar debe fijar esos umbrales antes del recorrido final.
Que debe contener el archivo de entrega del propietario
El comisionamiento queda incompleto si el conocimiento permanece en correos, memoria de reunion o el portatil de un jefe de proyecto. El archivo de entrega debe ayudar a ingenieria, operaciones, housekeeping, compras y equipos de renovacion futuros a entender que se aprobo y como protegerlo.
La pagina de Incoterms 2020 de la ICC es util porque la responsabilidad de entrega internacional debe nombrarse antes de mover bienes, cajas y repuestos. Para compradores, la accion es conectar documentos de entrega, responsabilidad de embalaje, piezas de reemplazo y entrega en destino con el archivo final del propietario.
La evidencia debe sobrevivir a la rotacion de personal
Los hoteles cambian ingenieros, operadores, disenadores y contactos de compras. Por eso el archivo debe incluir planos finales, cronogramas por sala, notas de escena, referencias de driver y lampara, muestras de acabado aprobadas o codigos de muestra, lista de repuestos, guia de limpieza, terminos de garantia, referencias de embalaje y ruta de contacto para reemplazos.
Si la lampara es grande, modular, con acabado personalizado o dificil de alcanzar, el archivo debe incluir secuencia de montaje y notas de servicio. Los equipos futuros no deberian reconstruir la luminaria desde fotos cuando se rompe una pieza de vidrio o debe reemplazarse un driver.
Garantia y repuestos deben conectarse con el comisionamiento
La evidencia de garantia es mas debil cuando queda separada del comisionamiento. Si aparece un problema posterior, el propietario necesita saber si el asunto era visible en aceptacion, si lo causaron condiciones de sitio, si se relaciona con mal uso, si pertenece a una pieza consumible o si esta cubierto por un compromiso de producto. El archivo de comisionamiento da un punto de partida factual.
La pagina de acreditacion NIST NVLAP ayuda a separar alcances: una evidencia de prueba es mas fuerte cuando metodo, trazabilidad, competencia y alcance del informe estan claros. La accion para compradores es no tratar ningun informe como promesa mas alla de su metodo declarado.

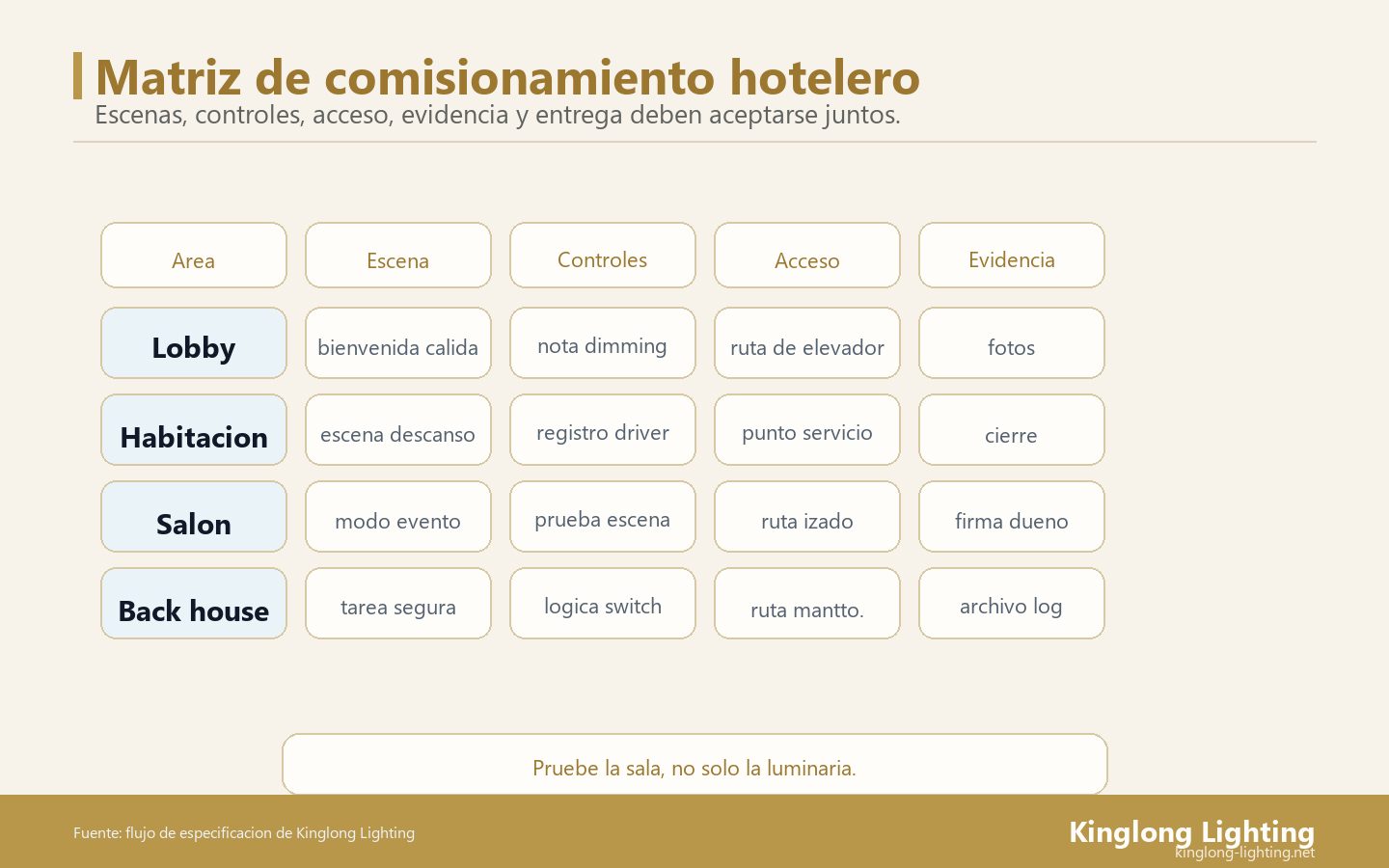

Tabla de exigencias de comisionamiento para propietarios
Use esta tabla antes del recorrido final de iluminacion. Mantiene la conversacion del propietario enfocada en evidencia, responsabilidad y aceptacion, no solo en gusto.
| Area de decision | Riesgo si queda vaga | Evidencia a solicitar | Accion de aceptacion |
|---|---|---|---|
| Escenas de sala | La sala se ve bien una vez, pero falla en modos operativos | Lista de escenas, fotos, ajustes de control, testigo del propietario | Aceptar solo cuando las escenas nombradas funcionan como se aprobo |
| Atenuacion | Parpadeo, zumbido, recorrido muerto o respuesta desigual tras la apertura | Notas de driver, canal de control, sintoma, foto de reprueba | Asignar dueno de diagnostico y cerrar con evidencia de reprueba |
| Acceso y servicio | El mantenimiento futuro dana acabados o interrumpe operaciones | Ruta de elevador, acceso a canopy, ubicacion de driver, nota de servicio | Retener entrega final si el acceso no esta claro |
| Acabado y dano | Las discusiones dependen de memoria, no de muestras firmadas | Muestra maestra, fotos instaladas, categoria de defecto | Cerrar con decision firmada de aceptar, reparar o reemplazar |
| Repuestos y garantia | Operaciones no puede actuar cuando fallan piezas | Lista de repuestos, mapa de piezas, ruta de reclamacion, limite de garantia | Vincular registros de soporte al archivo de comisionamiento |
Como Kinglong Lighting apoya la evidencia de comisionamiento
Kinglong Lighting puede ayudar a propietarios hoteleros a conectar aprobacion decorativa con registros de fabricacion, referencias de muestra, archivos de embalaje, repuestos y el flujo de lamparas personalizadas. Este apoyo es mas fuerte cuando el comprador comparte cronogramas de sala, requisitos de escena, planos, destino, supuestos de control y matriz de aceptacion antes de liberar la produccion final.
El siguiente paso no es pedir un catalogo general. Si el riesgo de comisionamiento ya es visible, el comprador debe enviar el archivo de comisionamiento de iluminacion hotelera con tipos de sala, cantidades, preocupaciones de escena, defectos abiertos y evidencia requerida. Kinglong Lighting puede responder con una mezcla mas util de planos, registros de inspeccion, logica de repuestos y notas de entrega.
Antes de liberar la aceptacion final de iluminacion hotelera
Use esta lista breve antes de la proxima reunion de aprobacion. Es deliberadamente practica, porque el lenguaje de aprobacion vago es la fuente habitual de retrabajo posterior.
- Congele las escenas aceptadas por sala y mantengalas en la matriz de comisionamiento.
- Pregunte si cada defecto pertenece a luminaria, control, electrico, sitio, acabado, acceso, documento o cambio del propietario.
- Exija un registro de cierre para cada item bloqueante antes de la aceptacion final.
- Mantenga visible la revision profesional local para temas electricos, estructurales, de seguridad y autoridad.
- Adjunte registros de garantia y repuestos al mismo archivo que registra la aceptacion de comisionamiento.
FAQ
Que debe incluir el comisionamiento de iluminacion hotelera?
Debe incluir escenas por sala, comportamiento de controles, alineacion visual, condicion de acabados, acceso, limites de revision local, duenos de punch list, repuestos, ruta de garantia y evidencia de entrega al propietario.
La inspeccion en fabrica es igual al comisionamiento del hotel?
No. La inspeccion en fabrica revisa el producto antes del envio. El comisionamiento del hotel revisa el sistema instalado en la sala real, con controles, acceso, condiciones de sitio y aceptacion del propietario.
Quien debe firmar el comisionamiento de iluminacion decorativa?
Debe firmar el propietario o su representante, con aportes del disenador, instalador, equipo electrico, proveedor de controles, proveedor de luminarias y profesionales locales cualificados cuando corresponda.
Puede un estandar de comisionamiento prevenir todos los defectos?
No. Reduce la ambiguedad y acelera la correccion. Un buen estandar no elimina todos los defectos, pero evita que se conviertan en disputas sin dueno despues de la apertura.
