Die Inbetriebnahme von Hotelbeleuchtung sollte nicht die letzte kurze Begehung sein, bei der nur geprüft wird, ob alle Leuchten angehen. Für ein Hotel berührt dekorative Beleuchtung das Gästeerlebnis, die Betriebssicherheit, die Wartung, die Garantie, die Reinigungsabläufe und den wahrgenommenen Wert der öffentlichen Bereiche.

Ein Eigentümer sollte deshalb geordnete Nachweise verlangen: welche Szenen getestet wurden, wer die Steuerungen freigegeben hat, wie Ersatzteile zugänglich sind, welche offenen Punkte bleiben und welche Unterlagen nach einem Teamwechsel noch verständlich sind. Eine Werksprüfung ist hilfreich, ersetzt aber nicht die Abnahme in echten Zimmern, echten Lobbys und echten Betriebsbedingungen.

Kinglong Lighting kann diese Logik in einem Hotelbeleuchtungsprojekt unterstützen, indem Fertigungsnachweise, Zeichnungen, Ersatzteile, Steuerungsinformationen und Übergabeunterlagen miteinander verbunden werden. Der Nutzen für den Eigentümer ist klar: Aus einer schönen Leuchte wird ein betreibbares Asset.

Kernaussagen

  • Mit dem Raumversprechen beginnen: Die Inbetriebnahme bestätigt Atmosphäre, Nutzung und Komfort, nicht nur Helligkeit.
  • Werksnachweis und Standortnachweis trennen: Ein Produktionsfoto beweist keinen Zugang, keine Szene und keine lokale Steuerung.
  • Eine Matrix pro Zone nutzen: Lobby, Restaurant, Zimmer, Salon und Back-of-house haben unterschiedliche Anforderungen.
  • Verantwortliche benennen: Eigentümer, Designer, Integrator, Elektriker, Wartung und Lieferant bestätigen unterschiedliche Dinge.
  • Mit einer lebenden Übergabeakte schließen: Die Nachweise müssen nach der Eröffnung für das Betriebsteam nutzbar bleiben.

Inbetriebnahme beginnt mit dem Versprechen des Raums

Ein Eigentümer sollte nicht nur eine Leuchte akzeptieren, sondern das Raumverhalten, das diese Leuchte möglich macht.

Die Seite zur Gebäude-Inbetriebnahme des WBDG bietet einen brauchbaren Rahmen: Systeme werden gegen die Anforderungen des Projekts geprüft. Bei dekorativer Hotelbeleuchtung gehören dazu Atmosphäre, Szenen, Wartbarkeit, Dokumentation und die Fähigkeit des Teams, später mit dem System zu arbeiten.

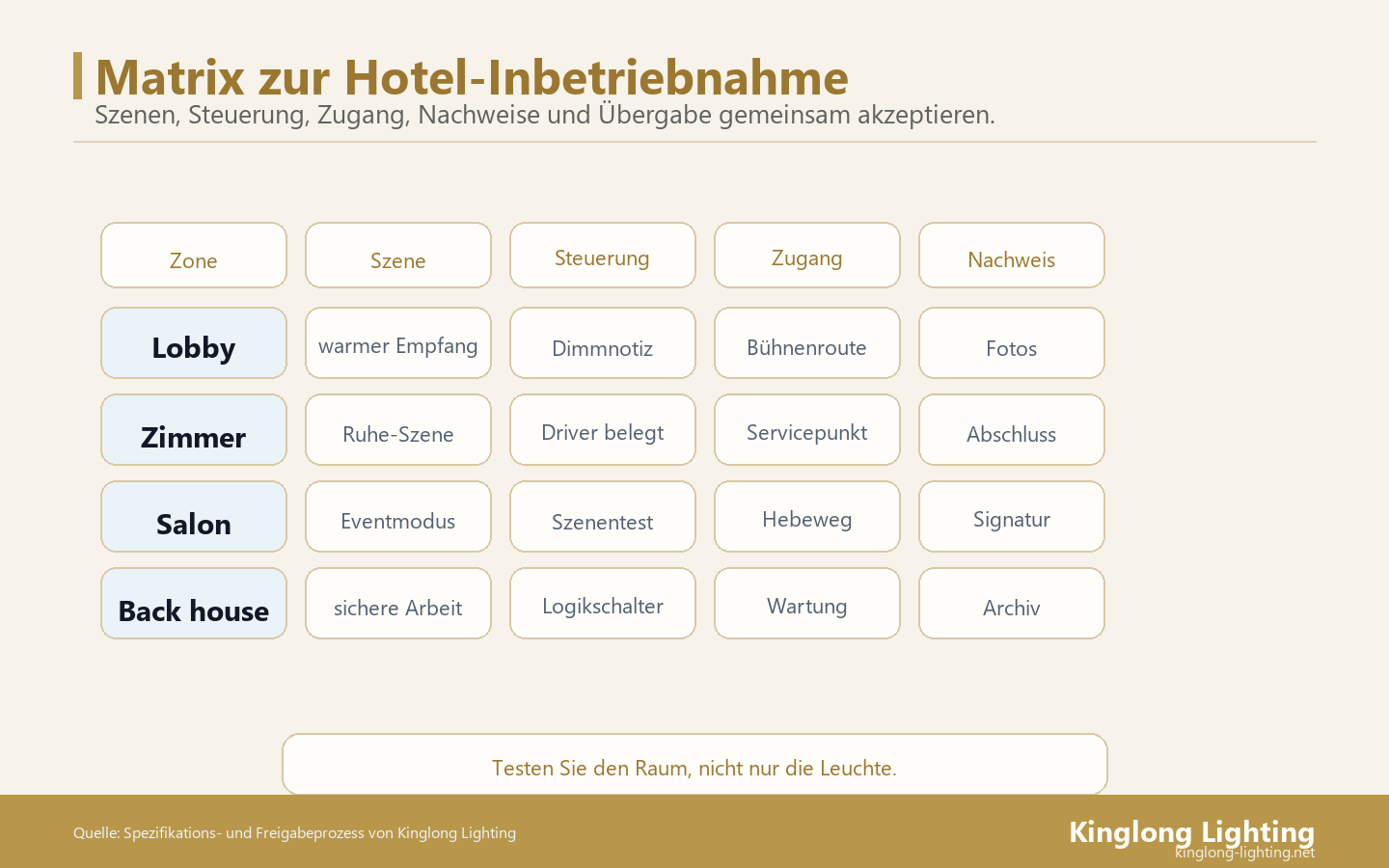

Matrix zur Inbetriebnahme von Hotelbeleuchtung mit Zonen, Szenen, Steuerung, Zugang und Nachweisen
Die Inbetriebnahme übersetzt die Absicht jedes Raums in akzeptierte Szenen, Zugang, Nachweise und Übergabeinformationen.

Szenen vor der Leuchtenfreigabe definieren

Ein Kronleuchter in der Lobby kann auf einem Foto perfekt wirken und im Betrieb enttäuschen, wenn die Ankunftsszene zu viel Kontrast, Blendung oder Kälte erzeugt. Szenen sollten vor der endgültigen Freigabe beschrieben werden: Ankunft, Frühstück, Abendessen, Veranstaltung, Reinigung, Nachtbetrieb und Service.

Die Seite zur Lichtplanung des DOE erinnert daran, dass Beleuchtungsentscheidungen vom Kontext und von der Nutzung abhängen. Der Eigentümer sollte deshalb einen Nachweis je Szene verlangen, mit erwarteter Wirkung, Testbedingung, Raumbezug und Freigabeentscheidung.

Werksnachweis von Standortnachweis trennen

Der Werksnachweis kann Finish, Montage, Komponenten, Verpackung oder Funktion vor dem Versand zeigen. Er beweist aber nicht das Verhalten in einem fertigen Hotel. Der Standort fügt Decke, Stromversorgung, Steuerung, reflektierende Oberflächen, Zugang, Höhe, Reinigung und Betrieb hinzu.

Eine gute Inbetriebnahme hält beide Nachweistypen nebeneinander. Sie verlangt vom Werk nicht, was nur der Standort prüfen kann, und sie erlaubt dem Standort nicht, bereits freigegebene Fertigungsinformationen zu ignorieren. Genau diese Trennung reduziert spätere Schuldzuweisungen.

Eine Abnahmematrix Raum für Raum verlangen

Der Eigentümer sollte eine Matrix verlangen, die jede Zone mit Szenen, Steuerung, Zugang, Nachweis, offenen Punkten und Entscheidern verbindet. Ohne Matrix verwandeln sich Diskussionen schnell in lose Eindrücke: Das Licht wirkt schwach, die Szene wirkt nicht hochwertig, der Techniker kommt nicht an den Driver.

Eine Matrix macht solche Sätze prüfbar. Sie muss nicht kompliziert sein, aber sie sollte vom Hotelteam lesbar sein, nicht nur vom Ingenieur. Eine gute Matrix zeigt, was die Öffnung erlaubt, was korrigiert wird und was als spätere Wartungsinformation in der Akte bleibt.

Öffentliche Bereiche brauchen Szenenverhalten

Lobby, Lounge, Restaurant, Ballsaal, VIP-Flur und Empfang werden nicht nur in Lux beurteilt. Der Eigentümer sollte Ankunftseindruck, Übergänge im Tagesverlauf, Veranstaltungsszenen, Blendpunkte, Gleichmäßigkeit und Beziehung zum Interior Design prüfen.

Die Seite über LED-Beleuchtung des DOE hilft als Erinnerung, dass LED-Systeme Lebensdauer, Effizienz und Steuerungsverhalten verbinden. Deshalb sind Driver, Dimmung, Szenen und sichtbare Wirkung gemeinsam zu prüfen.

Gästezimmer brauchen Wiederholung und Wartungszugang

Ein Musterzimmer kann korrekt sein, während die Wiederholung in 120 Zimmern scheitert. Gästezimmer brauchen Konsistenz bei Höhe, Farbwirkung, Schaltung, Driver-Zugang, Bauteilbezeichnung und Austauschmethode. Der Eigentümer sollte Nachweise verlangen, die das Betriebsteam wiederholen kann.

Gästezimmer haben außerdem einen Ausfallkostenfaktor. Wenn ein dekoratives Teil einen langen Serviceeinsatz braucht, sollte die Akte erklären, wie Wartung, Ersatzteile und Zugang den Stillstand reduzieren.

Steuerung, Zugang und Verantwortlichkeiten sichtbar machen

Viele Probleme entstehen, weil niemand weiß, wo die Rolle des Lieferanten endet und wo die Rolle von Elektriker, Steuerungsintegrator oder Hotelteam beginnt. Die Inbetriebnahme muss diese Grenze sichtbar machen, bevor der Betrieb startet.

Die Seite zu Hubarbeitsbühnen der OSHA erinnert daran, dass Arbeiten in der Höhe geplant werden müssen. Der spätere Zugang ist daher kein kleines Wartungsdetail, sondern eine Abnahmebedingung.

Dimmfehler sind oft Verantwortlichkeitsfehler

Flimmern kann vom Driver, Dimmer, Protokoll, Stromkreis, Programmierung oder von einer Mindestlast kommen. Wenn der Datensatz die Rollen nicht benennt, wird jedes Problem zur Anschuldigung. Die Matrix muss festlegen, wer den Nachweis sammelt, wer den Stromkreis prüft und wer die Korrektur entscheidet.

Für von Kinglong Lighting gelieferte Leuchten kann der Lieferant Produktdaten, Komponentenreferenzen, Zeichnungen oder Fertigungsnachweise bereitstellen. Der lokale Fachmann muss dennoch Installation, lokale Regeln und die konkrete Baustellensituation bestätigen.

Zugangspläne gehören zur Abnahme

Zugang betrifft Höhe, Hebepunkt, Öffnung des Canopy, Driver-Position, Werkzeug, Austauschroute und Schutz angrenzender Oberflächen. Ein Hotel sollte diese Fragen nicht nach dem ersten Ausfall entdecken.

Die Inbetriebnahme sollte daher eine einfache Frage beantworten: Wie kann das Wartungsteam diagnostizieren, reinigen, ersetzen und wieder schließen, ohne Oberflächen zu beschädigen? Wenn die Antwort fehlt, ist die Abnahme unvollständig.

Inbetriebnahme schützt auch den Terminplan

Zehn kleine offene Punkte können mehrere Rückbesuche, gesperrte Zimmer, Hubarbeitsbühnen, Reinigungsschutz und Managementzeit auslösen. Eine kurze, aber schlecht sortierte Liste kann teurer werden als eine lange, aber klar verantwortete Liste.

Die Seite UL 1598 zeigt, dass dekorative Leuchten technische Produkte bleiben. Der Produktnachweis sollte deshalb mit Installationsnachweis, Wartungsnachweis und lokaler Prüfung verbunden werden.

Eine kleine offene Liste wird zum Rückkehrbudget

Wenn fünf Leuchten eine zweite Begehung verlangen, können Kosten für Bühne, lokales Team, Schutz der Zone, temporäre Sperrung, Gästekoordination und neuen Bericht entstehen. Der Eigentümer sollte offene Punkte nach Wirkung klassifizieren: blockierend, korrigierend, dokumentarisch, Präferenz oder akzeptierte Beobachtung.

Diese Einordnung hilft beim Priorisieren. Ein Sicherheitsproblem blockiert die Abnahme, eine ästhetische Präferenz kann eine Änderungsanfrage werden, und ein fehlender Nachweis kann durch ein Dokument geschlossen werden.

Jeder Punch-Item braucht Kategorie und Eigentümer

Jeder Punkt sollte eine Kategorie, einen Verantwortlichen, einen Schließnachweis und ein Datum haben. Ohne diese vier Felder wird die Liste ein Tagebuch der Frustrationen. Mit ihnen wird sie ein Lieferwerkzeug.

Der Eigentümer sollte vage Status wie in Arbeit oder zu prüfen ohne Verantwortlichen ablehnen. Die Inbetriebnahme ist nicht abgeschlossen, solange offene Punkte nicht geführt werden.

Was in die Übergabeakte des Eigentümers gehört

Die finale Akte muss dem Hotel erlauben, das System zu betreiben, ohne jede Projektperson erneut anzurufen. Sie sollte freigegebene Szenen, Fotos, Teilecodes, nützliche Pläne, Garantien, Ersatzteile, Kontakte, Grenzen, Ausnahmen und Korrekturhistorie enthalten.

Die Incoterms 2020 der ICC zeigen, wie wichtig Lieferverantwortung und Dokumente sind. In der Hotelakte gilt dieselbe Logik: Jeder Nachweis sollte sagen, was geliefert, akzeptiert und übertragen wurde.

Nachweise müssen Teamwechsel überleben

Hotels wechseln Technikleiter, Wartungsdienstleister und Projektkontakte. Ein nützlicher Nachweis ist deshalb eigenständig: Er nennt Raum, Leuchte, Entscheidung, Datum, Person und freigegebene Referenz. Ein Foto allein reicht nicht.

Die Akte sollte auch unterscheiden, was Standard ist, was projektspezifisch ist und was von einem lokalen Fachmann abhängt. Diese Trennung verhindert gefährliche spätere Interpretationen.

Garantie und Ersatzteile mit der Abnahme verbinden

Garantie ist leichter nutzbar, wenn der Datensatz bereits Abnahmenachweise, Teilecodes, Reinigungsbedingungen und Standortgrenzen enthält. Ersatzteile sollten nach Zone und Leuchte identifiziert sein, nicht nur in einer anonymen Box liegen.

Die Seite zur NIST NVLAP Akkreditierung ist als allgemeine Erinnerung hilfreich: Nachweise haben Wert, wenn sie rückverfolgbar und mit einer Methode verbunden sind. Die Hotelakte sollte dieselbe Disziplin anstreben, ohne eine formale Akkreditierung zu behaupten.

Tabelle für Eigentümer-Anforderungen

Zone Was zu testen ist Mindestnachweis Schließverantwortung
Lobby Empfangsszenen, Dimmung, Blendung Foto, Szene, Steuerungsnotiz Designer + Integrator
Zimmer Wiederholung, Driver-Zugang, Komfort Musterzimmer, Teileblatt Hotelteam + Lieferant
Restaurant Tag/Nacht-Ambiente und Wartung Freigegebene Szenen, Zugangsliste Betrieb + Designer
Back-of-house Sicherheit, Arbeit, Austausch Funktionstest, Serviceakte Lokale Wartung

Wie Kinglong Lighting die Nachweise unterstützt

Kinglong Lighting kann Fertigungsinformationen, Vorversandfotos, Finish-Referenzen, Teilelisten, Verpackungshinweise und Leuchtendaten liefern, mit denen das Hotel eine Übergabeakte aufbaut. Diese Elemente ersetzen keine Standorttests, geben aber eine klare Grundlage.

Der richtige Zeitpunkt für diese Informationen ist vor der finalen Abnahme. Wenn der Eigentümer bis nach der Eröffnung wartet, existieren die Daten vielleicht noch, sind aber schwieriger mit den installierten Leuchten zu verbinden.

Audit der Matrix vor der Eröffnung

Eine Matrix kann vollständig wirken, weil sie viele Felder enthält. Das Audit muss prüfen, ob jedes Feld eine Abnahmeentscheidung verändert. Eine Szene ohne Erwartung, ein Zugang ohne Verantwortlichen oder ein Foto ohne Raumbezug reicht nicht. Der Eigentümer sollte lesen können, was die Eröffnung erlaubt.

Kritische Räume zuerst prüfen

Beginnen Sie mit Räumen, die Gästeerlebnis oder Betrieb direkt beeinflussen: Lobby, Empfang, Hauptrestaurant, Ballsaal, Muster-Suite, Hauptflure und hohe Räume. Ein kleiner Fehler im Lager hat nicht dieselbe Wirkung wie instabile Dimmung in der Ankunftslobby.

Drei sinnvolle Unterschriften statt vieler Namen

Mehr Unterschriften machen die Inbetriebnahme nicht automatisch stärker. Sinnvoll sind Unterschriften für visuelle Wirkung, Betrieb und lokale technische Verantwortung. Der Lieferant bestätigt Produktnachweise, aber er sollte nicht anstelle des Standorts unterschreiben.

Vor der finalen Freigabe

Vor der Unterschrift sollten Hauptszenen getestet, blockierende Punkte geschlossen, lokale Verantwortlichkeiten benannt, Ersatzteile identifiziert, Wartungszugang verstanden und die Übergabeakte für das Hotelteam nutzbar sein.

Wenn die Akte unvollständig bleibt, senden Sie Kinglong Lighting das Inbetriebnahmepaket über die Kontaktseite mit Zonen, Fotos, offenen Punkten, erwarteten Teilen und fehlenden Nachweisen.

Praktisches Prüfprotokoll für Eigentümervertreter

Ein Eigentümervertreter braucht kein überladenes technisches Handbuch, aber er braucht ein Prüfprotokoll, das Entscheidungen erzwingt. Das Protokoll sollte vor der Begehung verteilt werden, damit Designer, Integrator, lokale Elektriker, Hoteltechnik, Reinigung, Projektmanagement und Lieferant wissen, welche Fragen nicht erst im Raum erfunden werden.

Der wichtigste Unterschied liegt zwischen Beobachtung und Entscheidung. Eine Beobachtung lautet: Die Lobby wirkt am Abend zu hart. Eine Entscheidung lautet: Die Abend-Szene wird auf ein niedrigeres Dimmniveau, wärmere Akzentbalance und erneute Prüfung nach Sonnenuntergang gesetzt. Erst die zweite Form hilft dem Projekt weiter.

Prüfung nach Nutzungsmomenten strukturieren

Hotelräume verändern ihre Aufgabe über den Tag. Eine Lobby empfängt Gäste, führt Gruppen, beruhigt Wartende, rahmt Fotos und muss nachts sicher bleiben. Ein Restaurant wechselt zwischen Frühstück, Dinner, Bankett und Reinigung. Ein Zimmer braucht Ankunft, Lesen, Nachtweg und Service. Das Prüfprotokoll sollte diese Nutzungsmomente sichtbar machen.

Jeder Nutzungsmoment braucht eine kurze Erwartung. Wenn die Erwartung fehlt, wird die Abnahme subjektiv: zu hell, zu dunkel, zu flach, zu dramatisch. Mit Erwartung kann das Team prüfen, ob die Beleuchtung die Raumaufgabe erfüllt oder ob nur eine persönliche Präferenz diskutiert wird.

Offene Punkte nach Eröffnungsrisiko bewerten

Nicht jeder offene Punkt hat dieselbe Wirkung. Ein fehlender Finish-Code in einem Back-of-house-Bereich ist ein Dokumentationsrisiko. Flackern im Hauptrestaurant ist ein Gästeerlebnis- und Betriebsrisiko. Ein unklarer Zugang zu einem Driver in sechs Metern Höhe kann ein Wartungsrisiko werden, auch wenn die Leuchte am Abnahmetag funktioniert.

Die Matrix sollte deshalb eine Risikospalte enthalten: eröffnet blockierend, vor Soft Opening zu korrigieren, in der Übergabeakte zu schließen oder als akzeptierte Beobachtung zu dokumentieren. Diese Einordnung verhindert, dass das Team Energie auf kleine Punkte verwendet, während größere Betriebsrisiken offen bleiben.

Beweislast vor Ort klar verteilen

Der Lieferant kann belegen, was hergestellt, verpackt, geliefert und in den Produktdaten beschrieben wurde. Der Integrator kann Steuerungsszenen, Programmierung und Schnittstellen belegen. Der lokale Elektriker kann Stromkreis, Installation und Standortbedingungen bestätigen. Das Hotelteam kann Zugang, Reinigung und Betriebsfähigkeit beurteilen.

Wenn diese Beweislast nicht verteilt wird, fordert das Projekt später die falsche Partei auf, den falschen Nachweis zu liefern. Ein Foto aus der Werkstatt kann keinen nächtlichen Dimmtest ersetzen. Ein lokaler Dimmtest kann wiederum keine Finish-Freigabe vor Versand ersetzen. Das Protokoll hält diese Grenzen fest.

Die letzte Begehung ist kein Design-Reset

Die finale Inbetriebnahme sollte keine neue Designrunde eröffnen. Wenn ein Raum grundsätzlich anders wirken soll, ist das eine Änderungsentscheidung mit Auswirkungen auf Zeit, Kosten und Nachweise. Die Abnahme prüft gegen freigegebene Erwartungen, nicht gegen spontan neue Inspiration.

Das bedeutet nicht, dass der Eigentümer echte Probleme akzeptieren muss. Es bedeutet nur, dass Probleme sauber klassifiziert werden. Ein Mangel wird korrigiert, eine nicht erfüllte Erwartung wird gegen das Briefing geprüft, und eine neue Vorliebe wird als Änderung behandelt. Diese Disziplin schützt den Eröffnungstermin.

Übergabeunterlagen für den Betrieb testen

Die Akte sollte nicht nur existieren, sondern einmal mit dem Hotelteam getestet werden. Ein Techniker, der nicht am Projekt beteiligt war, sollte eine Leuchte finden, ihren Teilecode identifizieren, den Zugang verstehen, die Pflegehinweise lesen und wissen, wen er bei einem Defekt kontaktiert.

Wenn dieser kleine Test scheitert, ist die Akte noch nicht betriebssicher. Dann fehlen entweder Namen, Fotos, Raumbezug, Ersatzteilcodes, Servicewege oder Garantiegrenzen. Die Korrektur vor der Eröffnung ist fast immer günstiger als die Suche im laufenden Betrieb.

Typische Fehler bei dekorativer Inbetriebnahme

Viele Abnahmen scheitern nicht an komplizierter Technik, sondern an unklaren Erwartungen. Das Team prüft, ob Licht vorhanden ist, übersieht aber, ob die Szene den Raum trägt. Oder es akzeptiert eine schöne Abendwirkung, ohne Wartungszugang, Ersatzteile und Dokumentation zu sichern.

Nur die prominentesten Räume prüfen

Lobby und Ballsaal bekommen viel Aufmerksamkeit, während Flure, Suiten, private Dining Rooms, Aufzüge oder Übergänge weniger genau geprüft werden. Gerade diese Übergänge beeinflussen das Gästeerlebnis. Ein luxuriöser Hauptbereich wirkt schwächer, wenn die angrenzende Zone hart, kalt oder unruhig beleuchtet ist.

Die Matrix sollte deshalb nicht nur Prestigezonen enthalten. Sie sollte jede Zone erfassen, in der dekorative Beleuchtung Eindruck, Orientierung, Sicherheit oder Wartung beeinflusst.

Produktabnahme mit Betreiberabnahme verwechseln

Eine Leuchte kann korrekt hergestellt sein und trotzdem schlecht betrieben werden. Ebenso kann ein Standortproblem ein gutes Produkt schlecht aussehen lassen. Eine reife Inbetriebnahme hält beides gleichzeitig aus: Sie schützt den Lieferanten vor falscher Schuld und schützt den Eigentümer vor unbrauchbaren Nachweisen.

Der Eigentümer gewinnt, wenn die Abnahme diese Trennung sachlich macht. Dann werden Lösungen schneller gefunden, weil jede Partei weiß, welcher Nachweis ihren Bereich betrifft.

Abnahmeentscheidungen in Alltagssprache übersetzen

Die finale Liste sollte nicht nur technische Codes enthalten. Das Betriebsteam muss verstehen, was ein Punkt im Alltag bedeutet: Szene freigegeben, Reinigung nur mit definiertem Zugang, Ersatzteil im Lager, lokaler Elektriker bestätigt, Lieferantendokument vollständig oder Korrektur vor Nutzung erforderlich. Diese Übersetzung macht aus Projektdaten eine nutzbare Betriebsentscheidung.

Wenn die Liste nur für Projektinsider lesbar ist, verliert sie nach der Eröffnung schnell an Wert. Eine gute Inbetriebnahme endet deshalb mit Sprache, die Technik, Betrieb und Eigentümervertretung gemeinsam verstehen.

FAQ

Was sollte die Inbetriebnahme von Hotelbeleuchtung enthalten?

Sie sollte Szenen pro Zone, Steuerungsfunktion, Wartungszugang, Produktnachweise, offene Punkte, Schließverantwortliche, Ersatzteile, Garantie und eine nutzbare Übergabeakte für das Betriebsteam enthalten.

Ist eine Werksinspektion dasselbe wie Hotel-Inbetriebnahme?

Nein. Die Werksinspektion beweist Fertigung, Finish oder Funktion vor dem Versand. Die Hotel-Inbetriebnahme prüft das Verhalten im echten Raum mit Steuerung, Zugang, lokalen Fachleuten und Betrieb.

Wer sollte dekorative Hotelbeleuchtung freigeben?

Der Eigentümer oder sein Vertreter sollte die Gesamtfreigabe erteilen, während Designer, Integrator, lokaler Elektriker, Hotelwartung und Lieferant jeweils unterschiedliche Teile des Nachweises bestätigen.

Verhindern Inbetriebnahmestandards alle Mängel?

Nein. Sie beseitigen nicht jedes Risiko, machen Mängel aber sichtbar, zuordenbar und steuerbar, bevor das Hotel eröffnet und bevor Wartungsfragen ungeordnet entstehen.
