Cronograma del proyecto de iluminación del hotel: una hoja de ruta realista de 16 semanas es un tema de control de proyectos antes de ser un tema de iluminación decorativa. El comprador no sólo elige una lámpara de araña, un aplique o un paquete de iluminación decorativa. El comprador está decidiendo cómo se mantendrán alineadas la intención del diseño, la prueba del proveedor, las limitaciones del sitio, la secuencia de producción y la aceptación final.
El error más común es tratar el cronograma de iluminación del hotel como un documento o reunión que se puede limpiar tarde. Para entonces, la interfaz del techo, las muestras, las escenas de control, el embalaje, los términos de envío y las responsabilidades de instalación ya pueden apuntar en direcciones diferentes.
Kinglong Lighting aborda este tipo de artículos desde el lado del fabricante. Un proveedor de iluminación útil debería ayudar al equipo del proyecto a convertir las preferencias en evidencia, la evidencia en etapas de aprobación y las etapas de aprobación en un archivo de entrega que el hotel realmente pueda operar.
Conclusiones clave
- La prueba supera la preferencia: cada decisión clave debe nombrar las pruebas necesarias antes de su liberación.
- La ficha de proveedor debe ser útil en obra: Los dibujos, muestras, etiquetas y notas de acceso deberían reducir las preguntas sobre la instalación.
- La revisión local todavía importa: La información de fábrica apoya a los profesionales locales pero no los reemplaza.
- La aceptación debe definirse tempranamente: La calidad final no se puede juzgar únicamente por si el dispositivo se enciende.
- El CTA suave va antes que las preguntas frecuentes: Los compradores deben saber qué enviar cuando piden ayuda a Kinglong Lighting.
Una línea de tiempo debe proteger la fecha de apertura, no adularla
El cronograma de iluminación de un hotel que parece agresivo en el papel a menudo se vuelve más lento en el sitio porque las muestras, los planos, el flete y la puesta en servicio se comprimieron de manera poco realista.
Un cronograma realista funciona hacia atrás desde la prueba final en la sala. Proporciona a las etapas de resumen, solicitud de presupuesto, muestra, dibujo, producción, logística, instalación y puesta en servicio sus propias puertas de prueba para que una decisión tardía no consuma silenciosamente todo el buffer de apertura.
el Página de puesta en marcha del edificio WBDG Es útil porque la puesta en servicio convierte la intención del diseño en evidencia de operación y entrega verificada. Para los propietarios de hoteles, diseñadores y equipos de adquisiciones que planean un paquete de iluminación decorativa bajo presión de apertura, eso convierte la discusión en una hoja de ruta de 16 semanas con puertas de escenario y lógica de amortiguación en lugar de un argumento de preferencia.

Semanas 1-2: congelar el informe y el alcance
Las primeras dos semanas deberían eliminar la ambigüedad antes de que los proveedores fijen el precio del paquete.
el Página estándar UL 1598 es útil porque los candelabros decorativos siguen siendo luminarias que necesitan evidencia del producto y de la instalación. Para los propietarios de hoteles, diseñadores y equipos de adquisiciones que planifican un paquete de iluminación decorativa bajo presión inicial, eso convierte la discusión en una visión de aceptación y alcance consciente de la puesta en servicio en lugar de un argumento de preferencia.
El horario de la sala es el primer hito.
El inicio del cronograma se vuelve importante cuando el proyecto pide a los proveedores que se apresuren antes de que el alcance sea estable. El equipo del proyecto no debe tratar esto como un detalle de coordinación tardío, porque la elección cambia el costo, la secuencia, la responsabilidad del dibujo y la evidencia que un comprador puede aprobar razonablemente. Si el problema queda abierto, el proveedor puede cotizar un accesorio atractivo mientras el equipo de construcción carga silenciosamente con una restricción sin resolver.
La respuesta práctica es nombrar el cronograma de la sala, el número de accesorios, los dibujos, los objetivos de acabado y la intención de la escena antes del lanzamiento. Esa prueba le da al propietario una regla de decisión: no empezar el cronograma con cantidades poco claras. También mantiene honesto el papel de Kinglong Lighting. La fábrica puede proporcionar dibujos, muestras, información del producto, lógica de embalaje y opciones de fabricación, mientras que los profesionales locales aún confirman los requisitos de seguridad específicos del sitio, el código y la construcción.
La presión de apertura no debe borrar la prueba.
La presión de apertura se vuelve importante cuando el hotel comprime las etapas de evidencia para proteger una fecha pública. El equipo del proyecto no debe tratar esto como un detalle de coordinación tardío, porque la elección cambia el costo, la secuencia, la responsabilidad del dibujo y la evidencia que un comprador puede aprobar razonablemente. Si el problema queda abierto, el proveedor puede cotizar un accesorio atractivo mientras el equipo de construcción carga silenciosamente con una restricción sin resolver.
La respuesta práctica es nombrar puertas de etapa que muestren lo que se puede acortar y lo que no se puede acortar antes de su lanzamiento. Esa prueba le da al propietario una regla de decisión: comprimir el tiempo de revisión sólo después de que el riesgo sea visible. También mantiene honesto el papel de Kinglong Lighting. La fábrica puede proporcionar dibujos, muestras, información del producto, lógica de embalaje y opciones de fabricación, mientras que los profesionales locales aún confirman los requisitos de seguridad específicos del sitio, el código y la construcción.
Semanas 3 a 6: RFQ, revisión de ofertas y muestras
La mitad del cronograma inicial debería producir ofertas comparables y pruebas físicas.
el Página de Incoterms ICC 2020 Es útil porque la responsabilidad de entrega internacional debe nombrarse antes de la producción y el envío. Para los propietarios de hoteles, diseñadores y equipos de adquisiciones que planifican un paquete de iluminación decorativa bajo presión inicial, eso convierte la discusión en evidencia del proveedor y un plan de muestra en lugar de un argumento de preferencia.
La revisión de ofertas necesita ventanas de evidencia
La revisión de la oferta se vuelve importante cuando los proveedores responden con inclusiones diferentes y el comprador elige demasiado rápido. El equipo del proyecto no debe tratar esto como un detalle de coordinación tardío, porque la elección cambia el costo, la secuencia, la responsabilidad del dibujo y la evidencia que un comprador puede aprobar razonablemente. Si el problema queda abierto, el proveedor puede cotizar un accesorio atractivo mientras el equipo de construcción carga silenciosamente con una restricción sin resolver.
La respuesta práctica es nombrar una comparación normalizada del alcance de la muestra, el dibujo, el embalaje y la documentación antes del lanzamiento. Esa prueba le da al propietario una regla de decisión: preseleccionar las pruebas antes de negociar el precio. También mantiene honesto el papel de Kinglong Lighting. La fábrica puede proporcionar dibujos, muestras, información del producto, lógica de embalaje y opciones de fabricación, mientras que los profesionales locales aún confirman los requisitos de seguridad específicos del sitio, el código y la construcción.
Las muestras necesitan tiempo de decisión
La sincronización de la muestra se vuelve importante cuando la revisión de la muestra se reduce a una sola reunión sin asignación de revisión. El equipo del proyecto no debe tratar esto como un detalle de coordinación tardío, porque la elección cambia el costo, la secuencia, la responsabilidad del dibujo y la evidencia que un comprador puede aprobar razonablemente. Si el problema queda abierto, el proveedor puede cotizar un accesorio atractivo mientras el equipo de construcción carga silenciosamente con una restricción sin resolver.
La respuesta práctica es nombrar el propósito de la muestra, el propietario de la revisión y la ventana de revisión antes del lanzamiento. Esa prueba le da al propietario una regla de decisión: reservar tiempo para que la muestra responda a un riesgo real. También mantiene honesto el papel de Kinglong Lighting. La fábrica puede proporcionar dibujos, muestras, información del producto, lógica de embalaje y opciones de fabricación, mientras que los profesionales locales aún confirman los requisitos de seguridad específicos del sitio, el código y la construcción.
Semanas 7-12: dibujos y producción.
La fase de producción funciona sólo cuando los planos han cerrado los riesgos de la interfaz.
La revisión del dibujo de la tienda merece su propia puerta
El momento de los sorteos se vuelve importante cuando los sorteos se tratan como papeleo mientras avanzan las operaciones de techo. El equipo del proyecto no debe tratar esto como un detalle de coordinación tardío, porque la elección cambia el costo, la secuencia, la responsabilidad del dibujo y la evidencia que un comprador puede aprobar razonablemente. Si el problema queda abierto, el proveedor puede cotizar un accesorio atractivo mientras el equipo de construcción carga silenciosamente con una restricción sin resolver.
La respuesta práctica es nombrar las dimensiones actuales, la cubierta, la suspensión, el conductor y las notas del módulo antes del lanzamiento. Esa prueba le da al propietario una regla de decisión: suspender la producción cuando el dibujo no se pueda instalar como se muestra. También mantiene honesto el papel de Kinglong Lighting. La fábrica puede proporcionar dibujos, muestras, información del producto, lógica de embalaje y opciones de fabricación, mientras que los profesionales locales aún confirman los requisitos de seguridad específicos del sitio, el código y la construcción.
Los buffers de producción protegen el trabajo personalizado
El margen de producción se vuelve importante cuando los acabados, vidrios, cristales y módulos personalizados se programan como si fueran artículos en stock. El equipo del proyecto no debe tratar esto como un detalle de coordinación tardío, porque la elección cambia el costo, la secuencia, la responsabilidad del dibujo y la evidencia que un comprador puede aprobar razonablemente. Si el problema queda abierto, el proveedor puede cotizar un accesorio atractivo mientras el equipo de construcción carga silenciosamente con una restricción sin resolver.
La respuesta práctica es nombrar la llegada del material, la coincidencia de muestras, el ensamblaje, la inspección y el buffer de embalaje antes de su liberación. Esa prueba le da al propietario una regla de decisión: proteger el trabajo único en lugar de gastar todo el margen en aprobaciones tardías. También mantiene honesto el papel de Kinglong Lighting. La fábrica puede proporcionar dibujos, muestras, información del producto, lógica de embalaje y opciones de fabricación, mientras que los profesionales locales aún confirman los requisitos de seguridad específicos del sitio, el código y la construcción.
Semanas 13-14: envío y preparación del sitio
El envío no es una espera pasiva. El sitio debe estar preparado para recibir una iluminación decorativa frágil.
el Página de ascensores aéreos de OSHA Es útil porque la instalación y el servicio elevados necesitan acceso planificado, operación calificada y conciencia de los peligros del sitio. Para los propietarios de hoteles, diseñadores y equipos de adquisiciones que planifican un paquete de iluminación decorativa bajo presión de apertura, eso convierte la discusión en términos de entrega, lista de cajas, plan de recepción y acceso al sitio en lugar de un argumento de preferencia.
Los supuestos de transporte necesitan propietarios designados
El momento del flete se vuelve importante cuando el dispositivo está listo pero los documentos, el seguro o la transferencia del destino no están claros. El equipo del proyecto no debe tratar esto como un detalle de coordinación tardío, porque la elección cambia el costo, la secuencia, la responsabilidad del dibujo y la evidencia que un comprador puede aprobar razonablemente. Si el problema queda abierto, el proveedor puede cotizar un accesorio atractivo mientras el equipo de construcción carga silenciosamente con una restricción sin resolver.
La respuesta práctica es nombrar los Incoterms, la lista de empaque, los documentos y la responsabilidad de recepción antes de la liberación. Esa prueba le da al propietario una regla de decisión: no trate los bienes listos como listos para el sitio. También mantiene honesto el papel de Kinglong Lighting. La fábrica puede proporcionar dibujos, muestras, información del producto, lógica de embalaje y opciones de fabricación, mientras que los profesionales locales aún confirman los requisitos de seguridad específicos del sitio, el código y la construcción.
El acceso a la instalación debe confirmarse antes de la llegada.
La preparación del sitio se vuelve importante cuando las cajas llegan antes de que se prepare la ruta de elevación, la protección o la preparación. El equipo del proyecto no debe tratar esto como un detalle de coordinación tardío, porque la elección cambia el costo, la secuencia, la responsabilidad del dibujo y la evidencia que un comprador puede aprobar razonablemente. Si el problema queda abierto, el proveedor puede cotizar un accesorio atractivo mientras el equipo de construcción carga silenciosamente con una restricción sin resolver.
La respuesta práctica es nombrar el horario de descarga, preparación, elevación, protección del piso y electricista antes del lanzamiento. Esa prueba le da al propietario una regla de decisión: preparar el sitio antes de que lleguen las cajas. También mantiene honesto el papel de Kinglong Lighting. La fábrica puede proporcionar dibujos, muestras, información del producto, lógica de embalaje y opciones de fabricación, mientras que los profesionales locales aún confirman los requisitos de seguridad específicos del sitio, el código y la construcción.
Semanas 15-16: instalación y puesta en marcha
La etapa final debe probar la habitación instalada, no solo conectar el dispositivo.
el Página de diseño de iluminación DOE Es útil porque la iluminación debe planificarse teniendo en cuenta la calidad, la eficiencia y el uso de todo el espacio, en lugar de centrarse únicamente en la apariencia de los accesorios. Para los propietarios de hoteles, diseñadores y equipos de adquisiciones que planifican un paquete de iluminación decorativa bajo presión de apertura, eso convierte la discusión en acceso seguro, prueba de escena, lista de tareas pendientes y registro de entrega en lugar de un argumento de preferencia.
La puesta en servicio debe tener un horario programado
La aceptación final se vuelve importante cuando la puesta en servicio se ve limitada por retrasos en la instalación. El equipo del proyecto no debe tratar esto como un detalle de coordinación tardío, porque la elección cambia el costo, la secuencia, la responsabilidad del dibujo y la evidencia que un comprador puede aprobar razonablemente. Si el problema queda abierto, el proveedor puede cotizar un accesorio atractivo mientras el equipo de construcción carga silenciosamente con una restricción sin resolver.
La respuesta práctica es nombrar pruebas de escena, revisión de atenuación, verificación de alineación, revisión de daños y notas de entrega antes del lanzamiento. Esa prueba le da al propietario una regla de decisión: reservar el tiempo de aceptación antes de la fecha de apertura. También mantiene honesto el papel de Kinglong Lighting. La fábrica puede proporcionar dibujos, muestras, información del producto, lógica de embalaje y opciones de fabricación, mientras que los profesionales locales aún confirman los requisitos de seguridad específicos del sitio, el código y la construcción.
La revisión eléctrica sigue siendo local
La sincronización eléctrica se vuelve importante cuando el expediente del proveedor se confunde con la aprobación local final. El equipo del proyecto no debe tratar esto como un detalle de coordinación tardío, porque la elección cambia el costo, la secuencia, la responsabilidad del dibujo y la evidencia que un comprador puede aprobar razonablemente. Si el problema queda abierto, el proveedor puede cotizar un accesorio atractivo mientras el equipo de construcción carga silenciosamente con una restricción sin resolver.
La respuesta práctica es nombrar los datos del dispositivo más una revisión de la instalación local calificada antes del lanzamiento. Esa prueba le da al propietario una regla de decisión: mantener el código local y la seguridad del sitio fuera de la prisa por la aceptación decorativa. También mantiene honesto el papel de Kinglong Lighting. La fábrica puede proporcionar dibujos, muestras, información del producto, lógica de embalaje y opciones de fabricación, mientras que los profesionales locales aún confirman los requisitos de seguridad específicos del sitio, el código y la construcción.

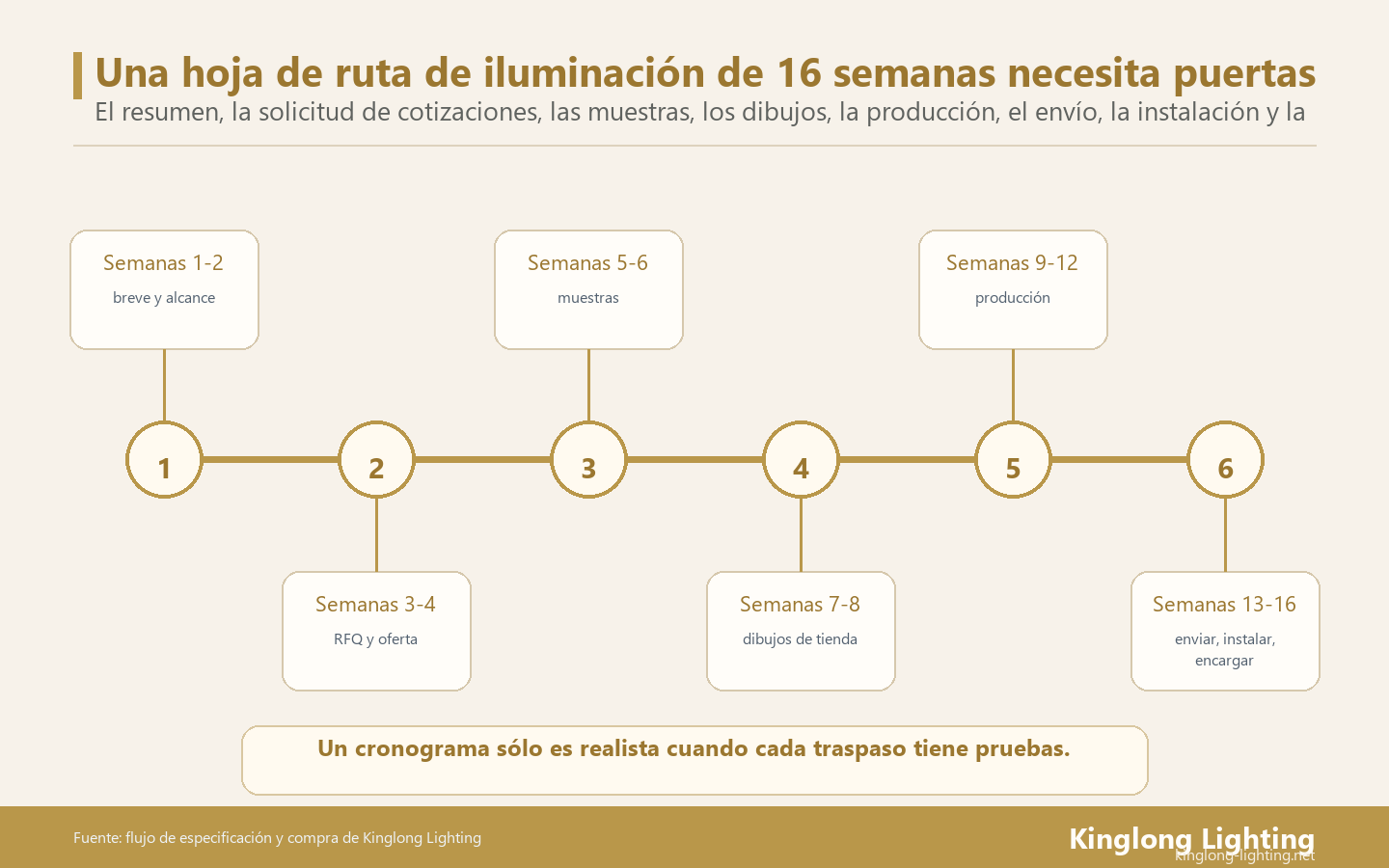

Tabla de hoja de ruta de iluminación de hoteles de 16 semanas
Utilice esta mesa como puerta de liberación compacta. No es un contrato legal, pero muestra qué pruebas deben ser visibles antes de la siguiente etapa del proyecto.
| decisión | Riesgo si es vago | Prueba para solicitar | regla de liberación |
|---|---|---|---|
| Semanas 1-2 | alcance poco claro | horario de la habitación | congelar antes de la solicitud de cotización |
| Semanas 3-4 | ofertas desiguales | lista de verificación de pruebas | normalizar antes del precio |
| Semanas 5-6 | deriva de la muestra | muestra maestra | aprobar o revisar |
| Semanas 7-12 | conflicto dibujo/producción | dibujos de tienda actuales | Soltar solo puertas cerradas. |
| Semanas 13-16 | Reducción del sitio y la puesta en marcha. | plan de recepción y entrega | proteger el tiempo de aceptación |
Cómo Kinglong Lighting apoya el cronograma de iluminación de hoteles
Kinglong Lighting puede respaldar el cronograma de iluminación del hotel conectando la intención del diseño con la evidencia de fábrica: dibujos, muestras de acabado, notas del conductor, lógica de embalaje, supuestos de instalación y registros de entrega. El resultado útil es un archivo de proyecto que reduce las preguntas evitables para los diseñadores, equipos de adquisiciones, contratistas y propietarios.
Kinglong Lighting puede conectar este trabajo al solución de iluminación para hoteles y el flujo de trabajo de fabricación de lámparas de araña personalizadas. La cuestión no es convertir un artículo técnico en una página de catálogo. El objetivo es dar a los propietarios de hoteles, diseñadores y equipos de adquisiciones que planifican un paquete de iluminación decorativa bajo presión de apertura un siguiente paso práctico cuando el expediente del proyecto ya muestra un riesgo real.
Cuando el problema afecta al presupuesto, la muestra, la entrega o el tiempo del sitio, la acción más segura es enviar el resumen del cronograma de iluminación del hotel con planos, destino, cronograma de sala, acabado objetivo, expectativa de control y los elementos de prueba ya solicitados en este artículo.
El siguiente paso suave para la planificación del cronograma
El siguiente paso debería ser un expediente específico, no una vaga solicitud de precio. Los compradores obtienen mejores respuestas cuando envían al proveedor la misma evidencia que esperan que les devuelva.
- Construya el cronograma hacia atrás desde la puesta en servicio.
- Reserve ventanas de revisión de muestras y dibujos.
- Responsabilidad de entrega del nombre antes de que finalice la producción.
- Confirme la preparación del sitio antes de que lleguen las cajas.
- Proteger una ranura de aceptación final antes de abrir.
Preguntas frecuentes
¿Son suficientes 16 semanas para la iluminación de un hotel?
Puede ser suficiente para un paquete controlado, pero sólo si el alcance, las muestras, los planos, la producción, el flete, la instalación y la puesta en servicio tienen puertas claras. Los candelabros personalizados complejos o las limitaciones del sitio poco claras pueden necesitar más tiempo.
¿Dónde suelen fallar los plazos de iluminación de los hoteles?
Por lo general, fallan en la aprobación de la muestra, la coordinación del diseño del taller, la entrega del envío, la preparación del sitio y la puesta en servicio. Estas etapas dependen de múltiples partes, por lo que necesitan buffers y propietarios designados.
¿Debería comenzar la producción antes de que los dibujos de taller sean definitivos?
Sólo con una clara aceptación del riesgo. Para candelabros personalizados grandes, la producción normalmente debe esperar hasta que se confirmen las dimensiones, suspensión, cubierta, acceso del conductor, secuencia de módulos y referencias de acabado.
¿Cómo puede Kinglong ayudar a proteger la línea de tiempo?
Kinglong puede proporcionar dibujos, planificación de muestras, estado de producción, notas de embalaje, supuestos de entrega y registros de entrega. El comprador todavía necesita equipos eléctricos y de obra locales para cerrar las tareas específicas del edificio.
