Zeitleiste für Hotelbeleuchtungsprojekte: Eine realistische 16-Wochen-Roadmap ist ein Projektsteuerungsthema, bevor es sich um ein dekoratives Beleuchtungsthema handelt. Der Käufer entscheidet sich nicht nur für einen Kronleuchter, eine Wandleuchte oder ein dekoratives Beleuchtungspaket. Der Käufer entscheidet, wie Designabsicht, Lieferantennachweis, Standortbeschränkungen, Produktionssequenz und Endabnahme aufeinander abgestimmt werden.

Der häufigste Fehler besteht darin, den Zeitplan für die Hotelbeleuchtung als ein Dokument oder eine Besprechung zu betrachten, die zu spät bereinigt werden kann. Bis dahin deuten Deckenschnittstelle, Muster, Kontrollszenen, Verpackung, Versandbedingungen und Installationsverantwortung möglicherweise bereits in eine andere Richtung.

Kinglong Lighting nähert sich dieser Art von Artikeln von der Seite des Herstellers. Ein nützlicher Beleuchtungslieferant sollte dem Projektteam dabei helfen, Präferenzen in Beweise, Beweise in Freigabetore und Freigabetore in eine Übergabedatei umzuwandeln, die das Hotel tatsächlich verwalten kann.

Wichtige Erkenntnisse

  • Beweis schlägt Vorliebe: Bei jeder wichtigen Entscheidung sollten die erforderlichen Beweise vor der Veröffentlichung genannt werden.
  • Die Lieferantendatei muss vor Ort nützlich sein: Zeichnungen, Muster, Etiketten und Zugangshinweise sollten Installationsfragen reduzieren.
  • Lokale Bewertungen sind immer noch wichtig: Werksinformationen unterstützen die Fachkräfte vor Ort, ersetzen sie jedoch nicht.
  • Die Akzeptanz sollte frühzeitig definiert werden: Die endgültige Qualität kann nicht allein dadurch beurteilt werden, ob sich das Gerät einschaltet.
  • Soft CTA gehört vor FAQ: Käufer sollten wissen, was sie senden müssen, wenn sie Kinglong Lighting um Hilfe bitten.

Ein Zeitplan sollte das Eröffnungsdatum schützen und ihm nicht schmeicheln

Ein Zeitplan für die Hotelbeleuchtung, der auf dem Papier aggressiv aussieht, wird vor Ort oft langsamer, weil Muster, Zeichnungen, Fracht und Inbetriebnahme unrealistisch komprimiert wurden.

Ein realistischer Zeitplan gilt rückwärts vom letzten Raumtest. Es gibt den Phasen Briefing, RFQ, Muster, Zeichnung, Produktion, Logistik, Installation und Inbetriebnahme eigene Proof-Gates, sodass eine verspätete Entscheidung nicht stillschweigend den gesamten Öffnungspuffer verbraucht.

Die WBDG-Gebäudeinbetriebnahmeseite ist nützlich, da die Inbetriebnahme die Entwurfsabsicht in verifizierte Betriebs- und Übergabenachweise umwandelt. Für Hotelbesitzer, Designer und Beschaffungsteams, die unter Eröffnungsdruck ein dekoratives Beleuchtungspaket planen, wird die Diskussion zu einer 16-wöchigen Roadmap mit Stage Gates und Pufferlogik statt zu einem Präferenzargument.

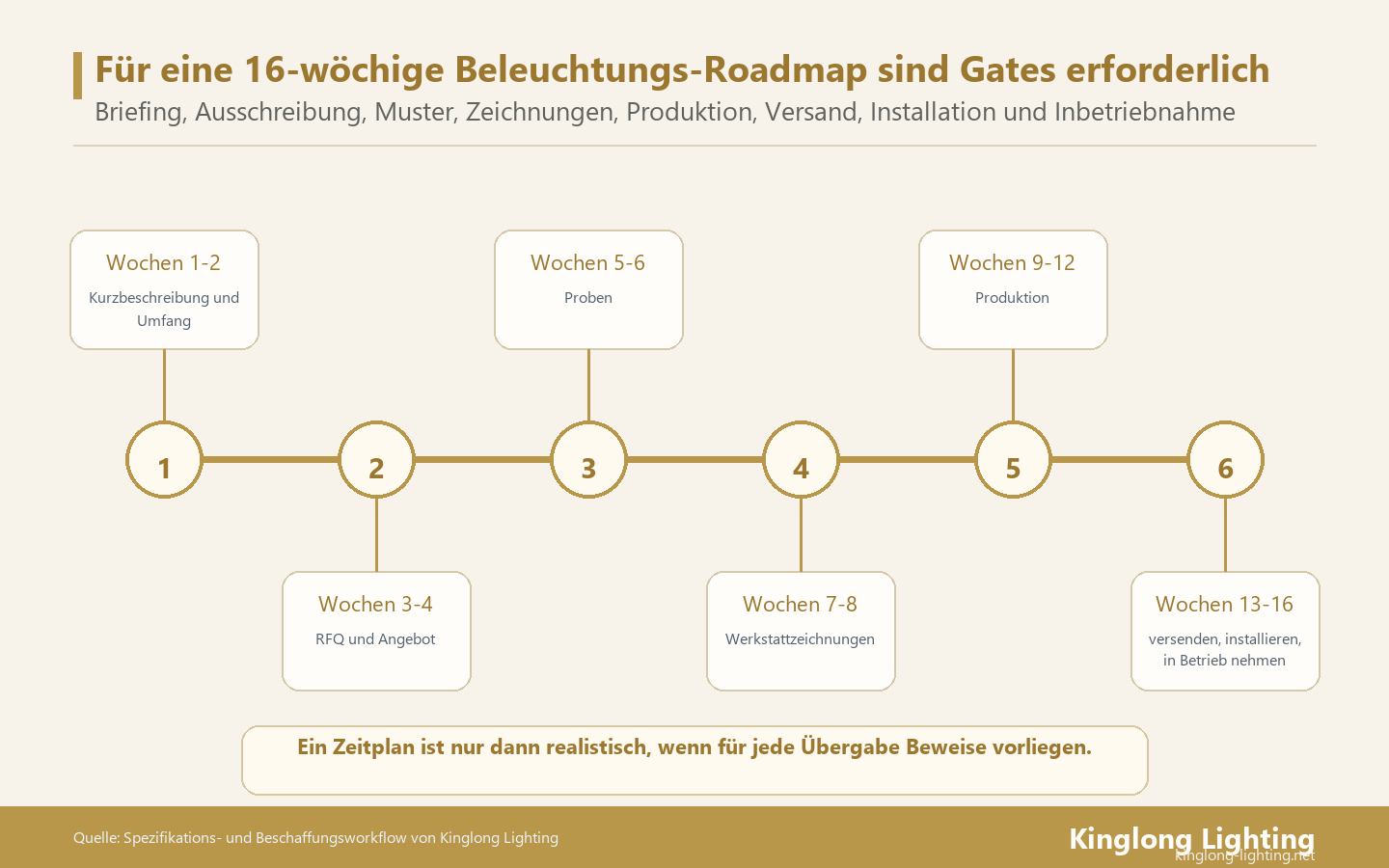

Ein realistischer Zeitplan für die Hotelbeleuchtung geht von der Inbetriebnahme an und gibt jeder Phase ein Proof-Gate und nicht nur einen Kalenderslot.
Ein realistischer Zeitplan für die Hotelbeleuchtung geht von der Inbetriebnahme an und gibt jeder Phase ein Proof-Gate und nicht nur einen Kalenderslot.

Woche 1–2: Das Briefing und den Umfang einfrieren

Die ersten zwei Wochen sollten Unklarheiten beseitigen, bevor die Anbieter den Preis für das Paket festlegen.

Die UL 1598-Standardseite ist nützlich, da dekorative Kronleuchter Leuchten bleiben, die Produkt- und Installationsnachweise benötigen. Für Hotelbesitzer, Designer und Beschaffungsteams, die unter Druck ein dekoratives Beleuchtungspaket planen, wird die Diskussion zu einer auftragsbewussten Sicht auf den Umfang und die Akzeptanz statt zu einem Präferenzargument.

Der Raumplan ist der erste Meilenstein

Der Beginn des Zeitplans wird wichtig, wenn das Projekt Lieferanten dazu auffordert, sich zu beeilen, bevor der Umfang stabil ist. Das Projektteam sollte dies nicht als verspätetes Koordinierungsdetail betrachten, da sich durch die Auswahl die Kosten, die Reihenfolge, die Zeichnungsverantwortung und die Beweise ändern, die ein Käufer vernünftigerweise genehmigen kann. Wenn das Problem offen bleibt, bietet der Lieferant möglicherweise ein attraktives Angebot an, während das Bauteam stillschweigend eine ungelöste Einschränkung vorträgt.

Die praktische Antwort besteht darin, vor der Veröffentlichung den Raumplan, die Anzahl der Vorrichtungen, Zeichnungen, Endziele und die Absicht der Szene zu benennen. Dieser Nachweis gibt dem Eigentümer eine Entscheidungsregel: Beginnen Sie den Zeitplan nicht mit unklaren Mengen. Außerdem bleibt die Rolle von Kinglong Lighting ehrlich. Das Werk kann Zeichnungen, Muster, Produktinformationen, Verpackungslogik und Fertigungsoptionen bereitstellen, während Fachleute vor Ort weiterhin die Gebäude-, Vorschriften- und standortspezifischen Sicherheitsanforderungen bestätigen.

Der Öffnungsdruck sollte den Beweis nicht löschen

Der Eröffnungsdruck wird wichtig, wenn das Hotel Beweismittel komprimiert, um ein öffentliches Datum zu schützen. Das Projektteam sollte dies nicht als verspätetes Koordinierungsdetail betrachten, da sich durch die Auswahl die Kosten, die Reihenfolge, die Zeichnungsverantwortung und die Beweise ändern, die ein Käufer vernünftigerweise genehmigen kann. Wenn das Problem offen bleibt, bietet der Lieferant möglicherweise ein attraktives Angebot an, während das Bauteam stillschweigend eine ungelöste Einschränkung vorträgt.

Die praktische Antwort besteht darin, Etappentore zu benennen, die zeigen, was vor der Veröffentlichung gekürzt werden kann und was nicht. Dieser Beweis gibt dem Eigentümer eine Entscheidungsregel: Komprimieren Sie die Überprüfungszeit erst, wenn das Risiko sichtbar ist. Außerdem bleibt die Rolle von Kinglong Lighting ehrlich. Das Werk kann Zeichnungen, Muster, Produktinformationen, Verpackungslogik und Fertigungsoptionen bereitstellen, während Fachleute vor Ort weiterhin die Gebäude-, Vorschriften- und standortspezifischen Sicherheitsanforderungen bestätigen.

Wochen 3–6: Angebotsanfrage, Angebotsprüfung und Muster

In der Mitte des frühen Zeitplans sollten vergleichbare Angebote und physische Beweise vorliegen.

Die Seite ICC Incoterms 2020 ist sinnvoll, da die internationale Lieferverantwortung vor der Produktion und dem Versand benannt werden sollte. Für Hotelbesitzer, Designer und Beschaffungsteams, die unter Druck ein dekoratives Beleuchtungspaket planen, das die Diskussion in Lieferantennachweise und Musterpläne verwandelt, statt in ein Präferenzargument.

Für die Angebotsüberprüfung sind Beweisfenster erforderlich

Die Angebotsüberprüfung wird wichtig, wenn Lieferanten mit unterschiedlichen Angeboten antworten und der Käufer zu schnell entscheidet. Das Projektteam sollte dies nicht als verspätetes Koordinierungsdetail betrachten, da sich durch die Auswahl die Kosten, die Reihenfolge, die Zeichnungsverantwortung und die Beweise ändern, die ein Käufer vernünftigerweise genehmigen kann. Wenn das Problem offen bleibt, bietet der Lieferant möglicherweise ein attraktives Angebot an, während das Bauteam stillschweigend eine ungelöste Einschränkung vorträgt.

Die praktische Antwort besteht darin, einen normierten Vergleich von Muster-, Zeichnungs-, Verpackungs- und Dokumentationsumfang vor der Freigabe zu benennen. Dieser Beweis gibt dem Eigentümer eine Entscheidungsregel: Er wählt eine Auswahl der Beweise, bevor er über den Preis verhandelt. Außerdem bleibt die Rolle von Kinglong Lighting ehrlich. Das Werk kann Zeichnungen, Muster, Produktinformationen, Verpackungslogik und Fertigungsoptionen bereitstellen, während Fachleute vor Ort weiterhin die Gebäude-, Vorschriften- und standortspezifischen Sicherheitsanforderungen bestätigen.

Proben brauchen Entscheidungszeit

Der Probenzeitpunkt wird wichtig, wenn die Probenüberprüfung in eine einzige Besprechung ohne Revisionszulage gequetscht wird. Das Projektteam sollte dies nicht als verspätetes Koordinierungsdetail betrachten, da sich durch die Auswahl die Kosten, die Reihenfolge, die Zeichnungsverantwortung und die Beweise ändern, die ein Käufer vernünftigerweise genehmigen kann. Wenn das Problem offen bleibt, bietet der Lieferant möglicherweise ein attraktives Angebot an, während das Bauteam stillschweigend eine ungelöste Einschränkung vorträgt.

Die praktische Antwort besteht darin, vor der Veröffentlichung den Zweck des Beispiels, den Eigentümer der Rezension und das Revisionsfenster anzugeben. Dieser Beweis gibt dem Eigentümer eine Entscheidungsregel: Reservieren Sie Zeit für die Probe, um ein echtes Risiko zu beantworten. Außerdem bleibt die Rolle von Kinglong Lighting ehrlich. Das Werk kann Zeichnungen, Muster, Produktinformationen, Verpackungslogik und Fertigungsoptionen bereitstellen, während Fachleute vor Ort weiterhin die Gebäude-, Vorschriften- und standortspezifischen Sicherheitsanforderungen bestätigen.

Wochen 7–12: Zeichnungen und Produktion

Die Produktionsphase funktioniert erst, wenn die Zeichnungen die Schnittstellenrisiken geschlossen haben.

Die Rezension von Ladenzeichnungen verdient ein eigenes Portal

Der Zeitpunkt der Zeichnung wird wichtig, wenn Zeichnungen als Papierkram behandelt werden, während die Deckenarbeiten voranschreiten. Das Projektteam sollte dies nicht als verspätetes Koordinierungsdetail betrachten, da sich durch die Auswahl die Kosten, die Reihenfolge, die Zeichnungsverantwortung und die Beweise ändern, die ein Käufer vernünftigerweise genehmigen kann. Wenn das Problem offen bleibt, bietet der Lieferant möglicherweise ein attraktives Angebot an, während das Bauteam stillschweigend eine ungelöste Einschränkung vorträgt.

Die praktische Antwort besteht darin, vor der Veröffentlichung aktuelle Abmessungen, Kabinenhaube, Aufhängung, Treiber und Modulhinweise zu benennen. Dieser Beweis gibt dem Eigentümer eine Entscheidungsregel: Halten Sie die Produktion an, wenn die Zeichnung nicht wie gezeigt installiert werden kann. Außerdem bleibt die Rolle von Kinglong Lighting ehrlich. Das Werk kann Zeichnungen, Muster, Produktinformationen, Verpackungslogik und Fertigungsoptionen bereitstellen, während Fachleute vor Ort weiterhin die Gebäude-, Vorschriften- und standortspezifischen Sicherheitsanforderungen bestätigen.

Produktionspuffer schützen Sonderanfertigungen

Der Produktionspuffer wird wichtig, wenn kundenspezifische Oberflächen, Glas, Kristalle und Module so geplant werden, als wären sie Lagerartikel. Das Projektteam sollte dies nicht als verspätetes Koordinierungsdetail betrachten, da sich durch die Auswahl die Kosten, die Reihenfolge, die Zeichnungsverantwortung und die Beweise ändern, die ein Käufer vernünftigerweise genehmigen kann. Wenn das Problem offen bleibt, bietet der Lieferant möglicherweise ein attraktives Angebot an, während das Bauteam stillschweigend eine ungelöste Einschränkung vorträgt.

Die praktische Antwort besteht darin, den Materialeingang, den Probenabgleich, die Montage, die Inspektion und den Verpackungspuffer vor der Freigabe zu benennen. Dieser Beweis gibt dem Eigentümer eine Entscheidungsregel an die Hand: Schützen Sie das einzigartige Werk, anstatt den gesamten Puffer für verspätete Genehmigungen auszugeben. Außerdem bleibt die Rolle von Kinglong Lighting ehrlich. Das Werk kann Zeichnungen, Muster, Produktinformationen, Verpackungslogik und Fertigungsoptionen bereitstellen, während Fachleute vor Ort weiterhin die Gebäude-, Vorschriften- und standortspezifischen Sicherheitsanforderungen bestätigen.

Wochen 13–14: Versand und Baustellenbereitschaft

Der Versand ist kein passives Warten. Der Standort muss für die Aufnahme empfindlicher dekorativer Beleuchtung vorbereitet sein.

Die OSHA-Seite zu Luftaufzügen ist nützlich, da für die Installation und Wartung über Kopf ein geplanter Zugang, eine qualifizierte Bedienung und ein Bewusstsein für Gefahren vor Ort erforderlich sind. Für Hotelbesitzer, Designer und Beschaffungsteams, die unter Öffnungsdruck ein dekoratives Beleuchtungspaket planen, das die Diskussion auf Lieferbedingungen, Kistenliste, Empfangsplan und Standortzugang statt auf ein Präferenzargument umsetzt.

Frachtübernahmen benötigen benannte Eigentümer

Der Zeitpunkt der Fracht wird wichtig, wenn die Vorrichtung fertig ist, Dokumente, Versicherung oder Übergabe an den Bestimmungsort jedoch unklar sind. Das Projektteam sollte dies nicht als verspätetes Koordinierungsdetail betrachten, da sich durch die Auswahl die Kosten, die Reihenfolge, die Zeichnungsverantwortung und die Beweise ändern, die ein Käufer vernünftigerweise genehmigen kann. Wenn das Problem offen bleibt, bietet der Lieferant möglicherweise ein attraktives Angebot an, während das Bauteam stillschweigend eine ungelöste Einschränkung vorträgt.

Die praktische Antwort besteht darin, vor der Freigabe Incoterms, Packliste, Dokumente und Empfangsverantwortung anzugeben. Dieser Nachweis gibt dem Eigentümer eine Entscheidungsregel: Behandeln Sie die fertige Ware nicht als fertige Ware. Außerdem bleibt die Rolle von Kinglong Lighting ehrlich. Das Werk kann Zeichnungen, Muster, Produktinformationen, Verpackungslogik und Fertigungsoptionen bereitstellen, während Fachleute vor Ort weiterhin die Gebäude-, Vorschriften- und standortspezifischen Sicherheitsanforderungen bestätigen.

Der Zugang zur Installation sollte vor der Ankunft bestätigt werden

Die Bereitschaft vor Ort wird wichtig, wenn die Kisten eintreffen, bevor die Heberoute, der Schutz oder die Bereitstellung vorbereitet sind. Das Projektteam sollte dies nicht als verspätetes Koordinierungsdetail betrachten, da sich durch die Auswahl die Kosten, die Reihenfolge, die Zeichnungsverantwortung und die Beweise ändern, die ein Käufer vernünftigerweise genehmigen kann. Wenn das Problem offen bleibt, bietet der Lieferant möglicherweise ein attraktives Angebot an, während das Bauteam stillschweigend eine ungelöste Einschränkung vorträgt.

Die praktische Antwort besteht darin, vor der Freigabe den Zeitplan für Entladung, Bereitstellung, Heben, Bodenschutz und Elektriker anzugeben. Dieser Nachweis gibt dem Eigentümer eine Entscheidungsregel: Bereiten Sie den Standort vor, bevor die Kartons eintreffen. Außerdem bleibt die Rolle von Kinglong Lighting ehrlich. Das Werk kann Zeichnungen, Muster, Produktinformationen, Verpackungslogik und Fertigungsoptionen bereitstellen, während Fachleute vor Ort weiterhin die Gebäude-, Vorschriften- und standortspezifischen Sicherheitsanforderungen bestätigen.

Wochen 15–16: Installation und Inbetriebnahme

Der letzte Schritt sollte den installierten Raum testen und nicht nur das Gerät anschließen.

Die DOE-Lichtdesign-Seite ist nützlich, da die Beleuchtung auf die Qualität, Effizienz und Nutzung des gesamten Raums ausgerichtet sein sollte und nicht nur auf das Erscheinungsbild der Leuchte. Für Hotelbesitzer, Designer und Beschaffungsteams, die unter Eröffnungsdruck ein dekoratives Beleuchtungspaket planen, das die Diskussion in sicheren Zugang, Szenentest, Mängelliste und Übergabeprotokoll verwandelt, statt in ein Präferenzargument.

Die Inbetriebnahme sollte einen geplanten Slot haben

Die endgültige Abnahme wird wichtig, wenn die Inbetriebnahme aufgrund von Verzögerungen bei der Installation unter Druck steht. Das Projektteam sollte dies nicht als verspätetes Koordinierungsdetail betrachten, da sich durch die Auswahl die Kosten, die Reihenfolge, die Zeichnungsverantwortung und die Beweise ändern, die ein Käufer vernünftigerweise genehmigen kann. Wenn das Problem offen bleibt, bietet der Lieferant möglicherweise ein attraktives Angebot an, während das Bauteam stillschweigend eine ungelöste Einschränkung vorträgt.

Die praktische Antwort besteht darin, vor der Freigabe Szenenprüfungen, Dimmprüfungen, Ausrichtungsprüfungen, Schadensprüfungen und Übergabenotizen anzugeben. Dieser Nachweis gibt dem Eigentümer eine Entscheidungsregel: Reservieren Sie die Abnahmezeit vor dem Eröffnungstermin. Außerdem bleibt die Rolle von Kinglong Lighting ehrlich. Das Werk kann Zeichnungen, Muster, Produktinformationen, Verpackungslogik und Fertigungsoptionen bereitstellen, während Fachleute vor Ort weiterhin die Gebäude-, Vorschriften- und standortspezifischen Sicherheitsanforderungen bestätigen.

Die elektrische Überprüfung bleibt vor Ort

Elektrisches Timing wird wichtig, wenn die Lieferantenakte fälschlicherweise mit der endgültigen örtlichen Genehmigung verwechselt wird. Das Projektteam sollte dies nicht als verspätetes Koordinierungsdetail betrachten, da sich durch die Auswahl die Kosten, die Reihenfolge, die Zeichnungsverantwortung und die Beweise ändern, die ein Käufer vernünftigerweise genehmigen kann. Wenn das Problem offen bleibt, bietet der Lieferant möglicherweise ein attraktives Angebot an, während das Bauteam stillschweigend eine ungelöste Einschränkung vorträgt.

Die praktische Antwort besteht darin, vor der Veröffentlichung die Gerätedaten zu benennen und eine qualifizierte lokale Installationsprüfung durchzuführen. Dieser Nachweis gibt dem Eigentümer eine Entscheidungsregel an die Hand: Halten Sie die örtlichen Vorschriften und die Sicherheit des Standorts außerhalb der Hektik der dekorativen Akzeptanz. Außerdem bleibt die Rolle von Kinglong Lighting ehrlich. Das Werk kann Zeichnungen, Muster, Produktinformationen, Verpackungslogik und Fertigungsoptionen bereitstellen, während Fachleute vor Ort weiterhin die Gebäude-, Vorschriften- und standortspezifischen Sicherheitsanforderungen bestätigen.

16-wöchige Roadmap-Tabelle für Hotelbeleuchtung

Nutzen Sie diesen Tisch als kompaktes Entriegelungstor. Es handelt sich nicht um einen rechtsgültigen Vertrag, sondern zeigt, welche Nachweise vor der nächsten Projektstufe sichtbar sein sollen.

Entscheidung Risiko, wenn vage Nachweis auf Anfrage Freigaberegel
Wochen 1-2 unklarer Umfang Raumplan vor RFQ einfrieren
Wochen 3-4 ungleiche Gebote Proof-Checkliste Vor dem Preis normalisieren
Wochen 5-6 Probendrift Master-Probe genehmigen oder überarbeiten
Wochen 7-12 Zeichnungs-/Produktionskonflikt aktuelle Werkstattzeichnungen Geben Sie nur geschlossene Tore frei
Wochen 13-16 Engpässe bei der Baustelle und bei der Inbetriebnahme Empfangs- und Übergabeplan Akzeptanzzeit schützen

Wie Kinglong Lighting den Zeitplan für die Hotelbeleuchtung unterstützt

Kinglong Lighting kann den Zeitplan für die Hotelbeleuchtung unterstützen, indem es die Entwurfsabsicht mit Werksnachweisen verknüpft: Zeichnungen, Endmuster, Fahrernotizen, Verpackungslogik, Installationsannahmen und Übergabeprotokolle. Das nützliche Ergebnis ist eine Projektdatei, die vermeidbare Fragen für Designer, Beschaffungsteams, Auftragnehmer und Eigentümer reduziert.

Kinglong Lighting kann diese Arbeit mit der verbinden Hotelbeleuchtungslösung und die Benutzerdefinierter Workflow für die Herstellung von Kronleuchtern. Es geht nicht darum, einen technischen Artikel in eine Katalogseite zu verwandeln. Es geht darum, Hotelbesitzern, Designern und Beschaffungsteams, die unter Öffnungsdruck ein dekoratives Beleuchtungspaket planen, einen praktischen nächsten Schritt zu geben, wenn die Projektdatei bereits ein echtes Risiko aufweist.

Wenn das Problem das Budget, die Probe, die Lieferung oder den Zeitplan vor Ort erreicht, ist es sicherer, zu handeln Senden Sie uns den Zeitplan für die Hotelbeleuchtung mit Zeichnungen, Ziel, Raumplan, Zielausführung, Kontrollerwartung und den bereits in diesem Artikel angeforderten Beweiselementen.

Sanfter nächster Schritt für die Zeitplanung

Der nächste Schritt sollte eine gezielte Datei sein, keine vage Preisanfrage. Käufer erhalten bessere Antworten, wenn sie dem Lieferanten die gleichen Nachweise schicken, die sie vom Lieferanten erwarten.

  1. Erstellen Sie den Zeitplan rückwärts von der Inbetriebnahme.
  2. Fenster zur Musterreservierung und Zeichnungsprüfung.
  3. Benennen Sie die Lieferverantwortung, bevor die Produktion endet.
  4. Bestätigen Sie die Bereitschaft des Standorts, bevor die Kisten eintreffen.
  5. Schützen Sie einen Endannahmeschlitz vor dem Öffnen.

FAQ

Reichen 16 Wochen für die Hotelbeleuchtung?

Es kann für ein kontrolliertes Paket ausreichen, aber nur, wenn Umfang, Muster, Zeichnungen, Produktion, Fracht, Installation und Inbetriebnahme jeweils klare Tore haben. Komplexe kundenspezifische Kronleuchter oder unklare Standortbeschränkungen erfordern möglicherweise mehr Zeit.

Wo verschieben sich die Zeitpläne für die Hotelbeleuchtung normalerweise?

Sie vernachlässigen in der Regel die Mustergenehmigung, die Koordination der Fertigungszeichnungen, die Versandübergabe, die Standortbereitschaft und die Inbetriebnahme. Diese Phasen sind von mehreren Parteien abhängig und benötigen daher Puffer und benannte Eigentümer.

Sollte die Produktion beginnen, bevor die Werkstattzeichnungen endgültig sind?

Nur mit klarer Risikoakzeptanz. Bei großen kundenspezifischen Kronleuchtern sollte die Produktion normalerweise warten, bis Abmessungen, Aufhängung, Baldachin, Fahrerzugang, Modulreihenfolge und Ausführungsreferenzen bestätigt sind.

Wie kann Kinglong dazu beitragen, die Zeitachse zu schützen?

Kinglong kann Zeichnungen, Musterplanung, Produktionsstatus, Packnotizen, Lieferannahmen und Übergabeprotokolle bereitstellen. Der Käufer benötigt weiterhin lokale Baustellen- und Elektroteams, um gebäudespezifische Aufgaben zu erledigen.
