Chronologie du projet d’éclairage d’hôtel : une feuille de route réaliste de 16 semaines est un sujet de contrôle de projet avant d’être un sujet d’éclairage décoratif. L’acheteur ne choisit pas seulement un lustre, une applique ou un ensemble d’éclairage décoratif. L’acheteur décide de la manière dont l’intention de conception, la preuve du fournisseur, les contraintes du site, la séquence de production et l’acceptation finale resteront alignées.
L’échec courant est de traiter la chronologie de l’éclairage de l’hôtel comme un document ou une réunion qui peut être nettoyé tardivement. D’ici là, l’interface du plafond, les échantillons, les scènes de contrôle, l’emballage, les conditions d’expédition et les responsabilités d’installation peuvent déjà aller dans des directions différentes.
Kinglong Lighting aborde ce type d’article du côté du fabricant. Un fournisseur d’éclairage utile devrait aider l’équipe de projet à transformer les préférences en preuves, les preuves en portes de libération et les portes de libération en un fichier de transfert que l’hôtel peut réellement gérer.
Points clés à retenir
- La preuve bat la préférence : chaque décision clé devrait nommer les preuves nécessaires avant la libération.
- Le dossier fournisseur doit être utile sur place : les dessins, les échantillons, les étiquettes et les notes d’accès devraient réduire les questions d’installation.
- L’examen local compte toujours : les informations sur l’usine soutiennent les professionnels locaux mais ne les remplacent pas.
- L’acceptation doit être définie tôt : la qualité finale ne peut pas être jugée uniquement par la mise sous tension du luminaire.
- Soft CTA appartient avant la FAQ : les acheteurs doivent savoir quoi envoyer lorsqu’ils demandent de l’aide à Kinglong Lighting.
Une chronologie doit protéger la date d’ouverture, pas la flatter

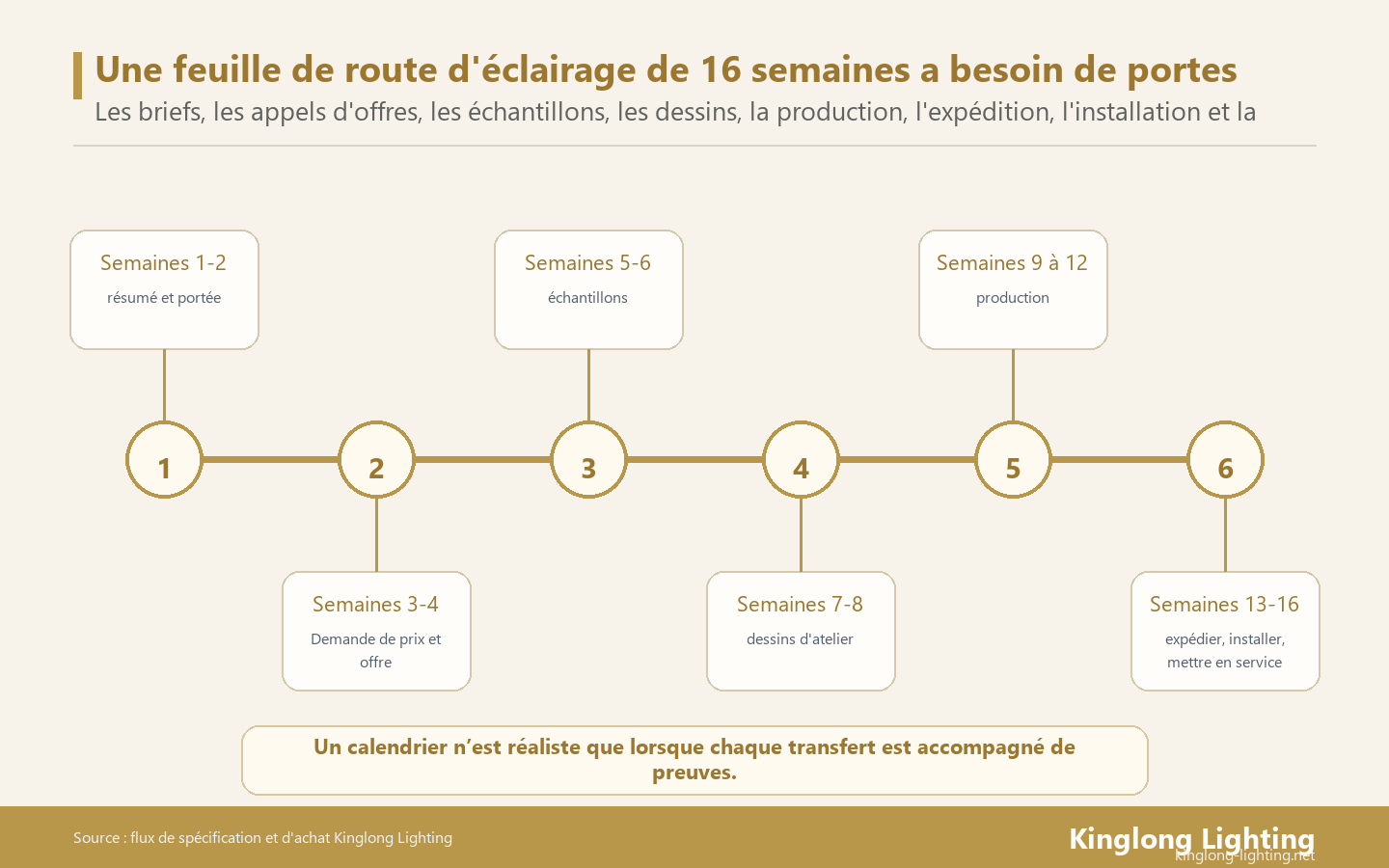

Un calendrier d’éclairage d’hôtel qui semble agressif sur papier devient souvent plus lent sur site car les échantillons, les dessins, le transport et la mise en service ont été compressés de manière irréaliste.
Un calendrier réaliste fonctionne à rebours à partir du test final en salle. Il donne aux étapes de brief, de demande de prix, d’échantillon, de dessin, de production, de logistique, d’installation et de mise en service leurs propres portes d’épreuve afin qu’une décision tardive ne consomme pas tranquillement la totalité du tampon d’ouverture.
Le Page de mise en service du bâtiment WBDG est utile car la mise en service transforme l’intention de conception en une preuve vérifiée de fonctionnement et de transfert. Pour les propriétaires d’hôtels, les concepteurs et les équipes d’approvisionnement qui planifient un ensemble d’éclairage décoratif sous la pression de l’ouverture, cela transforme la discussion en une feuille de route de 16 semaines avec des portes de scène et une logique tampon au lieu d’un argument de préférence.

Semaines 1-2 : figer le brief et la portée
Les deux premières semaines devraient lever toute ambiguïté avant que les fournisseurs fixent le prix du forfait.
Le Page de la norme UL 1598 est utile car les lustres décoratifs restent des luminaires qui nécessitent des preuves de produit et d’installation. Pour les propriétaires d’hôtels, les concepteurs et les équipes d’approvisionnement qui planifient un ensemble d’éclairage décoratif sous la pression du lancement, cela transforme la discussion en une vision de la portée et de l’acceptation de la mise en service au lieu d’un argument de préférence.
L’horaire des salles est la première étape
Le démarrage du calendrier devient important lorsque le projet demande aux fournisseurs de se dépêcher avant que le périmètre ne soit stable. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.
La réponse pratique consiste à nommer le calendrier des salles, le nombre de luminaires, les dessins, les objectifs de finition et l’intention de la scène avant la sortie. Cette preuve donne au propriétaire une règle de décision : ne pas démarrer le planning avec des quantités peu claires. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.
La pression d’ouverture ne doit pas effacer l’épreuve
La pression d’ouverture devient importante lorsque l’hôtel compresse les étapes de preuve pour protéger une date publique. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.
La réponse pratique est de nommer des étapes qui montrent ce qui peut être raccourci et ce qui ne peut pas être raccourci avant la sortie. Cette preuve donne au propriétaire une règle de décision : compresser le temps d’examen uniquement une fois que le risque est visible. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.
Semaines 3 à 6 : appel d’offres, examen des offres et échantillons
Le milieu du premier calendrier devrait produire des offres et des preuves matérielles comparables.
Le Page Incoterms 2020 de la CCI est utile car la responsabilité de la livraison internationale doit être désignée avant la production et l’expédition. Pour les propriétaires d’hôtels, les concepteurs et les équipes d’approvisionnement qui planifient un ensemble d’éclairage décoratif sous la pression du lancement, cela transforme la discussion en preuves du fournisseur et en un exemple de plan plutôt qu’en argument de préférence.
L’examen des offres nécessite des fenêtres de preuves
L’examen des offres devient important lorsque les fournisseurs répondent avec des inclusions différentes et que l’acheteur choisit trop rapidement. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.
La réponse pratique consiste à proposer une comparaison normalisée de l’échantillon, du dessin, de l’emballage et de la portée de la documentation avant la publication. Cette preuve donne au propriétaire une règle de décision : une présélection des preuves avant de négocier le prix. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.
Les échantillons nécessitent un temps de décision
Le timing des échantillons devient important lorsque l’examen des échantillons est concentré en une seule réunion sans possibilité de révision. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.
La réponse pratique consiste à nommer l’objectif de l’échantillon, le propriétaire de la révision et la fenêtre de révision avant la publication. Cette preuve donne au propriétaire une règle de décision : réserver du temps à l’échantillon pour répondre à un risque réel. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.
Semaines 7 à 12 : dessins et production
La phase de production ne fonctionne que lorsque les dessins ont fermé les risques d’interface.
L’examen des dessins d’atelier mérite sa propre porte
Le timing des dessins devient important lorsque les dessins sont traités comme de la paperasse pendant que les échanges de plafonds avancent. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.
La réponse pratique consiste à nommer les dimensions actuelles, la verrière, la suspension, le pilote et les notes du module avant la sortie. Cette preuve donne au propriétaire une règle de décision : suspendre la production lorsque le dessin ne peut pas être installé comme indiqué. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.
Les tampons de production protègent le travail personnalisé
Le tampon de production devient important lorsque les finitions personnalisées, le verre, les cristaux et les modules sont programmés comme s’il s’agissait d’articles en stock. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.
La réponse pratique consiste à nommer l’arrivée du matériel, la correspondance des échantillons, l’assemblage, l’inspection et le tampon d’emballage avant la sortie. Cette preuve donne au propriétaire une règle de décision : protéger l’œuvre unique au lieu de dépenser tout son tampon en approbations tardives. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.
Semaines 13-14 : expédition et préparation du site
L’expédition n’est pas une attente passive. Le site doit être prêt à recevoir un éclairage décoratif fragile.
Le Page des ascenseurs aériens de l’OSHA est utile car l’installation et l’entretien en hauteur nécessitent un accès planifié, une opération qualifiée et une sensibilisation aux dangers du site. Pour les propriétaires d’hôtels, les concepteurs et les équipes d’approvisionnement qui planifient un ensemble d’éclairage décoratif sous la pression de l’ouverture, cela transforme la discussion en conditions de livraison, liste de caisses, plan de réception et accès au site au lieu d’un argument de préférence.
Les hypothèses de fret nécessitent des propriétaires nommés
Le timing du fret devient important lorsque le matériel est prêt mais que les documents, l’assurance ou le transfert à destination ne sont pas clairs. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.
La réponse pratique consiste à nommer les Incoterms, la liste de colisage, les documents et la responsabilité de réception avant la sortie. Cette preuve donne au propriétaire une règle de décision : ne pas considérer les marchandises prêtes comme prêtes pour le chantier. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.
L’accès à l’installation doit être confirmé avant l’arrivée
La préparation du site devient importante lorsque les caisses arrivent avant que l’itinéraire de levage, la protection ou la scène ne soient préparés. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.
La réponse pratique consiste à nommer le calendrier de déchargement, de mise en scène, de levage, de protection du sol et d’électricien avant la sortie. Cette preuve donne au propriétaire une règle de décision : préparer le chantier avant l’arrivée des cartons. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.
Semaines 15-16 : installation et mise en service
La dernière étape doit tester la pièce installée, et pas seulement connecter le luminaire.
Le Page de conception d’éclairage du DOE est utile car l’éclairage doit être planifié en fonction de la qualité, de l’efficacité et de l’utilisation de l’ensemble de l’espace plutôt que de l’apparence seule des luminaires. Pour les propriétaires d’hôtels, les concepteurs et les équipes d’approvisionnement qui planifient un ensemble d’éclairage décoratif sous la pression de l’ouverture, cela transforme la discussion en un accès sécurisé, un test de scène, une liste de tâches et un enregistrement de transfert au lieu d’un argument de préférence.
La mise en service doit avoir un créneau programmé
L’acceptation finale devient importante lorsque la mise en service est réduite à cause de retards d’installation. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.
La réponse pratique consiste à nommer les tests de scène, l’examen de la gradation, la vérification de l’alignement, l’examen des dommages et les notes de transfert avant la sortie. Cette preuve donne au propriétaire une règle de décision : réserver un délai de réception avant la date d’ouverture. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.
L’examen électrique reste local
Le timing électrique devient important lorsque le dossier du fournisseur est confondu avec l’approbation locale finale. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.
La réponse pratique consiste à nommer les données du luminaire ainsi qu’un examen qualifié de l’installation locale avant la sortie. Cette preuve donne au propriétaire une règle de décision : maintenir le code local et la sécurité du site en dehors de la précipitation de l’acceptation décorative. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.
Tableau de la feuille de route de l’éclairage des hôtels sur 16 semaines
Utilisez cette table comme porte de dégagement compacte. Il ne s’agit pas d’un contrat légal, mais il montre quelle preuve doit être visible avant la prochaine étape du projet.
| Décision | Risque si vague | Preuve à demander | Règle de libération |
|---|---|---|---|
| Semaines 1-2 | portée peu claire | horaire des chambres | geler avant la demande de prix |
| Semaines 3-4 | offres inégales | liste de contrôle des preuves | normaliser avant le prix |
| Semaines 5-6 | dérive de l’échantillon | échantillon maître | approuver ou réviser |
| Semaines 7 à 12 | conflit dessin/production | dessins d’atelier actuels | ouvrir uniquement les portes fermées |
| Semaines 13-16 | compression du site et de la mise en service | plan de réception et de remise | protéger le délai d’acceptation |
Comment Kinglong Lighting prend en charge le calendrier d’éclairage des hôtels
Kinglong Lighting peut prendre en charge le calendrier d’éclairage des hôtels en reliant l’intention de conception aux preuves d’usine : dessins, échantillons de finition, notes du conducteur, logique d’emballage, hypothèses d’installation et enregistrements de remise. Le résultat utile est un fichier de projet qui réduit les questions évitables pour les concepteurs, les équipes d’approvisionnement, les entrepreneurs et les propriétaires.
Kinglong Lighting peut connecter ce travail au solution d’éclairage d’hôtel et le workflow de fabrication de lustres personnalisés. Il ne s’agit pas de transformer un article technique en page de catalogue. L’objectif est de donner aux propriétaires d’hôtels, aux concepteurs et aux équipes d’approvisionnement qui planifient un ensemble d’éclairage décoratif sous la pression du lancement une prochaine étape pratique alors que le dossier de projet montre déjà un risque réel.
Lorsque le problème atteint le budget, l’échantillon, la livraison ou le calendrier du site, l’action la plus sûre consiste à envoyer le briefing sur le calendrier de l’éclairage de l’hôtel avec les dessins, la destination, la planification des pièces, la finition cible, les attentes de contrôle et les éléments de preuve déjà demandés dans cet article.
Prochaine étape douce pour la planification du calendrier
La prochaine étape devrait être un dossier ciblé et non une vague demande de prix. Les acheteurs obtiennent de meilleures réponses lorsqu’ils envoient au fournisseur les mêmes preuves qu’ils s’attendent à ce que le fournisseur leur renvoie.
- Construisez le calendrier à rebours de la mise en service.
- Réservez les fenêtres de révision des échantillons et des dessins.
- Nommer la responsabilité de livraison avant la fin de la production.
- Confirmez l’état de préparation du site avant l’arrivée des caisses.
- Protéger une fente d’acceptation définitive avant ouverture.
FAQ
16 semaines suffisent-elles pour l’éclairage d’un hôtel ?
Cela peut suffire pour un package contrôlé, mais seulement si la portée, les échantillons, les dessins, la production, le transport, l’installation et la mise en service ont chacun des portes claires. Des lustres personnalisés complexes ou des contraintes de site peu claires peuvent nécessiter plus de temps.
Où se situent généralement les délais d’éclairage des hôtels ?
Ils glissent généralement au niveau de l’approbation des échantillons, de la coordination des dessins d’atelier, du transfert de l’expédition, de la préparation du site et de la mise en service. Ces étapes dépendent de plusieurs parties, elles ont donc besoin de tampons et de propriétaires nommés.
La production devrait-elle commencer avant que les dessins d’atelier ne soient définitifs ?
Seulement avec une acceptation claire des risques. Pour les grands lustres personnalisés, la production doit normalement attendre que les dimensions, la suspension, la verrière, l’accès du conducteur, la séquence des modules et les références de finition soient confirmées.
Comment Kinglong peut-il aider à protéger la chronologie ?
Kinglong peut fournir des dessins, une planification des échantillons, l’état de la production, des notes d’emballage, des hypothèses de livraison et des enregistrements de remise. L’acheteur a toujours besoin d’équipes locales de chantier et d’équipes électriques pour terminer les tâches spécifiques au bâtiment.
