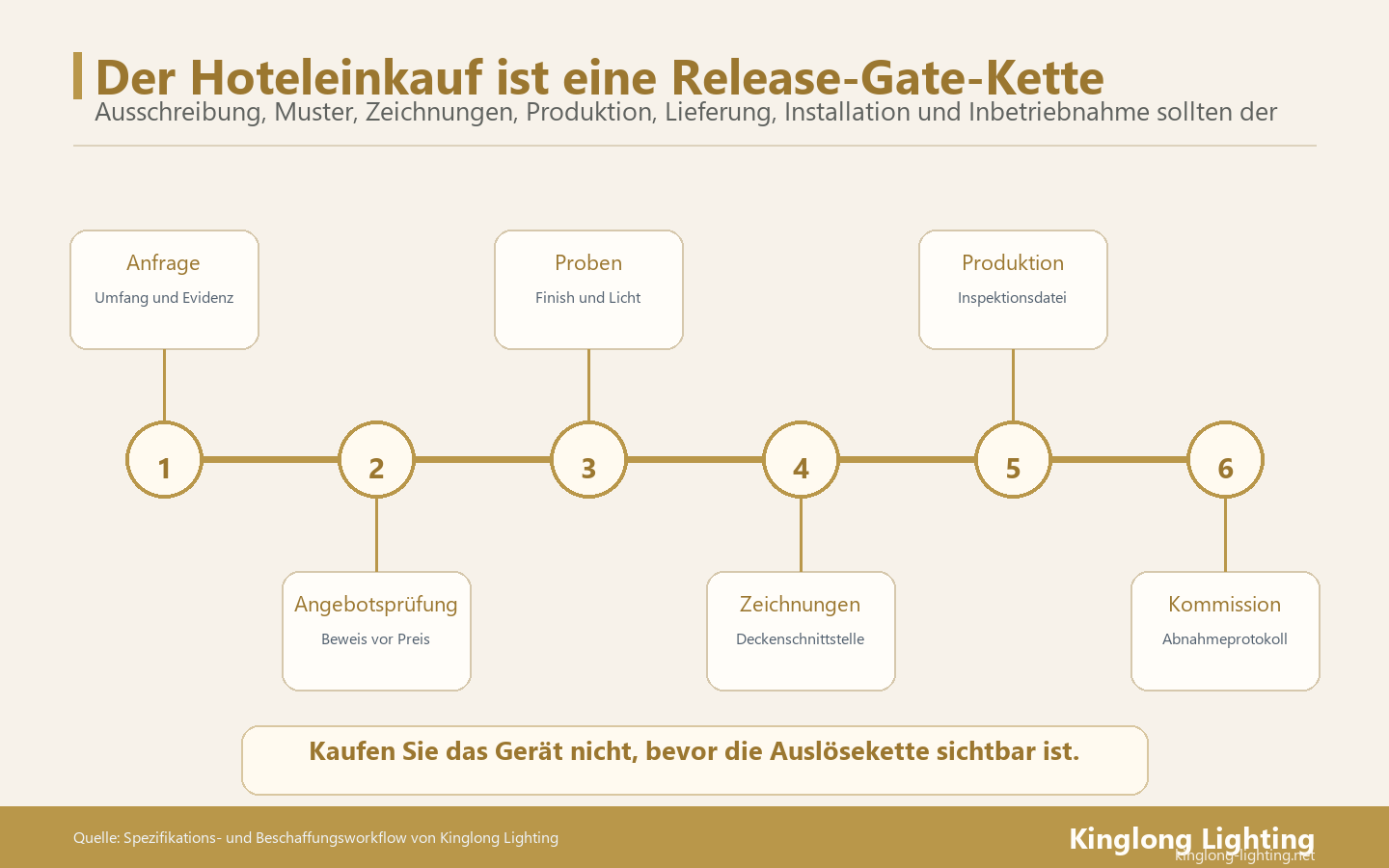

Die Übergabe zwischen den Beschaffungsphasen planen

Die Beschaffung der Hotelbeleuchtung verbindet ein definiertes Beleuchtungspaket mit einem installierten, geprüften und dokumentierten Ergebnis. Benennen Sie für jede Übergabe eine verantwortliche Person, kennzeichnen Sie die Unterlagen des aktuellen Auftrags und halten Sie fest, was das übernehmende Team bestätigen muss, bevor die betroffenen Arbeiten beginnen. Behandeln Sie Angebot, technische Prüfung, Musterabnahme, Produktionsfreigabe, Lieferung, Montage und Inbetriebnahme als getrennte Entscheidungen.

Bei einem dekorativen Beleuchtungspaket koordiniert der Einkauf üblicherweise den kaufmännischen Auftrag, der Planer prüft Erscheinungsbild und Gestaltungsabsicht, und der Hersteller liefert Leuchteninformationen. Die beauftragten Baufachleute prüfen Tragwerks-, Elektro- und Montageschnittstellen innerhalb ihrer Aufgabenbereiche. Systemintegrator und Inbetriebnahmeteam bearbeiten die installierte Anlage gemäß ihren Beauftragungen. Dokumentieren Sie die tatsächliche Aufgabenteilung zu Beginn, einschließlich der Befugnis, einen Ersatz zu akzeptieren, die Fertigung freizugeben und die abschließende Übergabe zu unterzeichnen.

WBDG beschreibt die Inbetriebnahme als Teamprozess und nennt den Bauherrn als verantwortlich für die Einleitung und Freigabe der Projektanforderungen. Die Rollenhinweise ordnen Tätigkeiten außerdem dem jeweiligen Projekt und den Beauftragungen des Teams zu. WBDG zu Rollen und Verantwortlichkeiten bei der Inbetriebnahme

Wenden Sie die folgenden Phasen auf das in der Bestellung erfasste Beleuchtungspaket an. Führen Sie bei einem gemischten Paket getrennte Positionen für dekorative Leuchten, Architekturbeleuchtung und Steuerung, sobald unterschiedliche Lieferanten oder Prüfende beteiligt sind. Notbeleuchtung und andere regulierte Systeme erfordern die einschlägigen Projektvorgaben und die fachliche Prüfung. Das folgende Protokoll dient der Beschaffungskoordination. Abnahmekriterien und vertragliche Befugnisse legt das Projekt fest.

  • Gleichen Sie vor der Vergabe Angebotsausschlüsse ab und ordnen Sie Liefer-, Montage- und Steuerungsumfang zu.
  • Verknüpfen Sie die autorisierte Freigabe vor der Fertigung mit den aktuellen technischen Prüfunterlagen und Musterreferenzen.
  • Gleichen Sie vor der abschließenden Übergabe installierte Konfigurationen, Prüfergebnisse und die an das Hotel zu übergebenden Betriebsinformationen ab.

1. Eine Angebotsanfrage mit gemeinsamer Kalkulationsgrundlage ausgeben

Stellen Sie vor der Angebotsanfrage allen Bietern dieselbe Leuchtenliste, Mengen, Standorte, Designreferenzen und denselben Zielort bereit. Geben Sie an, welche Details bestätigt sind und welche noch Vorschläge darstellen. Lassen Sie Annahmen und Ausschlüsse je Leuchtenkennzeichen ausweisen, damit der Einkauf dieselbe Lieferleistung vergleichen kann.

Fügen Sie vorhandene Entwurfszeichnungen, vorgesehene Oberflächen, Anforderungen an Lichtquellen, vorgeschlagene Steuerungsschnittstellen, Raumbedingungen und projektspezifische Dokumentationsanforderungen bei. Zeigen Sie bei maßgefertigten Kronleuchtern den Raum und die vorgesehenen Gesamtmaße, ohne eine ungeprüfte Skizze als Fertigungsanweisung darzustellen. Fragen Sie gegebenenfalls Zeichnungen, Muster, Verpackung, Ersatzteile und Baustellenunterstützung als eigene Angebotspositionen an.

Das Ergebnis des Einkaufs ist eine Vergleichstabelle mit angebotenem Umfang, Ausschlüssen, Alternativen und offenen Fragen. Sind Montage, Transport oder Steuerungsarbeiten aus einem niedrigen Leuchtenpreis ausgeschlossen, müssen diese Positionen vor der Auswahl abgeglichen werden. Fragen Sie, wer den Treiber liefert, wer die Steuerungsgeräte auswählt und wer die Kompatibilität prüft. Führen Sie Unterschiede auf eine gemeinsame kaufmännische Grundlage zurück oder benennen Sie die offene Position und die Person, die die fehlende Antwort beschafft.

Erfassen Sie den Stand der Angebotsanfrage und jede an die Bieter verteilte Klarstellung. Beeinflusst eine Designänderung den Vergleich, fordern Sie ein darauf abgestimmtes überarbeitetes Angebot an. Bewahren Sie das daraus entstandene Angebot und die Klarstellungsliste zusammen mit dem vorgesehenen Auftrag auf. Die Kinglong Ressourcenbibliothek zur Beleuchtung kann bei der Vorbereitung von Leuchtenanforderungen und Lieferantenfragen helfen.

2. Den technischen Vorschlag vor der Freigabe betroffener Arbeiten bestätigen

Überführen Sie die angebotene Leuchte nach der Lieferantenauswahl in abgestimmte technische Prüfunterlagen. Der Hersteller benennt Konstruktion, Abmessungen, Materialien, Lichtquelle, Treiber und Montageinformationen. Die zugewiesenen Projektprüfer prüfen die für ihr Fachgebiet relevanten Teile und geben ein eindeutiges Prüfergebnis mit noch offenen Bedingungen zurück.

Verknüpfen Sie jede Einreichung mit Leuchtenkennzeichen und Zeichnungsstand. Stimmen Sie bei einem abgehängten Gestaltungselement fertige Deckenlage, Gesamtabhängung, Aufhängungsanordnung, vorgesehenes Leuchtengewicht, Befestigungsschnittstelle, elektrische Einspeisung und Wartungszugang ab. Der Hersteller liefert die verfügbaren leuchtenseitigen Angaben. Die gebäudeseitigen Fachleute beurteilen Tragwerk, Befestigungen, Stromkreise, Baustellenbedingungen und Konformität gemäß ihren Beauftragungen. Fehlende Baustelleninformationen gehören mit benannter antwortgebender Person auf die Liste offener Punkte.

Fordern Sie die für Zielort und Anwendung vorgeschriebenen Produktnachweise an, bezogen auf das tatsächlich vorgeschlagene Modell oder die Baugruppe. Ein Unternehmenszertifikat oder ein sachfremder Produktbericht klärt keine produktspezifische Frage. Lassen Sie offene Anforderungen bei einer bedingten Freigabe sichtbar. Die freigebende Person sollte genau angeben, welche Arbeiten fortgesetzt werden dürfen und welche Leuchte oder Tätigkeit gesperrt bleibt.

Ordnen Sie die Prüfungsfolge nach Abhängigkeiten. Eine dekorative Oberfläche kann entschieden sein, während der tragende Anschluss noch geprüft wird. Der Einkauf kann die akzeptierte Oberfläche erfassen, ohne die gesamte Leuchte zur Fertigung freizugeben. So erkennt das übernehmende Team, was es anhand der aktuellen Unterlagen ausführen darf.

3. Muster anhand einer benannten Referenz abnehmen

Legen Sie vor der Musteranforderung fest, was jedes Muster nachweisen soll. Ein Oberflächenmuster kann eine gewählte Oberflächenreferenz festlegen. Zur Beurteilung von Erscheinungsbild, Montage oder Funktion kann hingegen ein vollständiges beleuchtetes Muster oder ein Raummodell nötig sein. Erfassen Sie den tatsächlichen Abnahmeumfang, damit eine Oberflächenentscheidung nicht als Abnahme sämtlicher technischer Eigenschaften verstanden wird.

Geben Sie dem Muster eine Kennung und verknüpfen Sie es mit Leuchte, Materialbeschreibung, Oberflächencode und Einreichungsstand. Der Planer oder benannte Prüfer dokumentiert Prüfgegenstand, entscheidungsrelevante Betrachtungsbedingungen, Kommentare und Ergebnis. Werden Fotos für die Fernprüfung verwendet, benennen Sie die bei den Parteien aufbewahrte physische Referenz und alle noch physisch zu prüfenden Punkte.

Führen Sie bei einer Leuchtenfamilie auf, welche Varianten das akzeptierte Muster repräsentiert. Eine Wandleuchte bestimmt nicht allein wegen gleicher Oberfläche das Aufhängungsdetail eines Kronleuchters. Vereinbaren Sie, wie das Fertigungsteam die Referenz aufbewahrt und identifiziert und wie vorzugehen ist, wenn vorgeschlagene Materialien, Komponenten oder Verfahren ihr Aussehen oder ihre Funktion verändern.

Produktfamilienseiten wie die Crystal Tube Serie von Kinglong können helfen, die anfängliche Designrichtung zu vermitteln. Die Beschaffungsakte benötigt dennoch projektspezifische Größen-, Material- und Musterreferenzen, die die bestellte Variante vom Kollektionsbild unterscheiden.

4. Einen definierten Auftrag freigeben und spätere Änderungen steuern

Erstellen Sie einen Produktionsfreigabenachweis mit Verweisen auf Bestellung, akzeptierte technische Einreichung, Musterreferenz und verbleibende Bedingungen. Lassen Sie die befugten Parteien Widersprüche zwischen diesen Unterlagen klären, bevor der Hersteller die betroffenen Arbeiten beginnt. Vereinbaren Sie den Produktionsplan auf Basis dieser Eingaben und der bestätigten Lieferantenkapazität und verfolgen Sie die tatsächlichen Meilensteine gegen diesen Plan.

ISO 10007 gibt Hinweise zum Konfigurationsmanagement für Produkte und Dienstleistungen vom Konzept bis zur Entsorgung. Anwendungsbereich von ISO 10007

Für dieses Beschaffungsprotokoll besteht die praktische Anwendung darin, die bestellte Konfiguration klar mit späteren autorisierten Änderungen zu verknüpfen. Ein Änderungsantrag sollte alte und vorgeschlagene Details, betroffene Leuchtenmengen, Zeichnungs- oder Komponentenrevisionen sowie kaufmännische und terminliche Folgen benennen. Lassen Sie die geänderte Schnittstelle vom zuständigen Fachprüfer bewerten, bevor der Einkauf die Umsetzung autorisiert.

Vereinbaren Sie Prüfpunkte und die bereitzustellenden Nachweise. Dazu können Maßprotokolle, Oberflächenvergleichsfotos, Montagekontrollen und projektspezifische Prüfunterlagen gehören. Legen Sie fest, ob eine Prüfung aus der Ferne, unter Bezeugung oder durch unabhängig Beauftragte erfolgt, und bestimmen Sie Abnahmekriterien sowie den Umgang mit offenen Punkten. Ein Foto der fertigen Leuchte belegt nicht jede elektrische, statische oder funktionale Anforderung.

Gleichen Sie vor dem Versand freigegebene Mengen und Varianten mit Prüfprotokoll und Packliste ab. Halten Sie gesperrte Positionen identifizierbar. Wird ein Versand trotz eines offenen Punkts vorgeschlagen, dokumentieren Sie diesen Punkt, den Entscheidungsträger und die vereinbarte Folge für Empfang, Montage oder spätere Abnahme.

5. Versand, Empfang und Baustellenlagerung koordinieren

Planen Sie die Lieferübergabe anhand der vereinbarten Handelskonditionen und der Aufnahmefähigkeit der Baustelle. Bestätigen Sie vor dem Versand den benannten Ort, Transportvereinbarungen, Dokumente, Empfangskontakt, Entladung und Lagerbedingungen. Ordnen Sie Karton- oder Kistenkennungen den Leuchtenkennzeichen und Montagebereichen zu, damit das Baustellenteam die richtigen Komponenten findet.

Die Incoterms-2020-Wandtafel der ICC beschreibt die Verteilung der Käufer- und Verkäuferpflichten, Kosten und Risiken unter den verschiedenen Regeln. ICC-Überblick zu Incoterms 2020

Lassen Sie das kaufmännische Team die geltende Klausel und den benannten Ort in der Bestellung vereinbaren. Legen Sie Baustellenlogistik, Lagerung und Montageleistungen des Projekts gesondert fest. Das Empfangsprotokoll sollte gelieferte Packstücke mit der Packliste vergleichen, sichtbare Schäden oder Fehlmengen notieren und dem vereinbarten Meldeverfahren folgen. Bewahren Sie bei der Problemmeldung die Fotos und Packstückkennzeichnungen auf.

Organisieren Sie geschützte Lagerung und geregelten Zugang für empfindliches Glas, Kristall und fertige Metallteile. Befolgen Sie die bereitgestellten Handhabungsanweisungen und bestätigen Sie, wann das Montageteam die Teile auspackt und kontrolliert. Ein unterschriebener Kistenempfang dokumentiert ein Lieferereignis. Führen Sie die gesonderten Montage- und Funktionsnachweise für die abschließende Paketabnahme weiter.

Nutzen Sie bei der Bewertung des Projekthintergrunds eines Lieferanten das veröffentlichte Kinglong Projektportfolio, um vergleichbare Leuchtentypen und Projektkontexte zu besprechen. Bestätigen Sie den tatsächlichen Liefer-, Montageunterstützungs- und Dokumentationsumfang des aktuellen Auftrags schriftlich.

6. Montagebereitschaft mit dem Baustellenteam prüfen

Vor der Montage prüft das beauftragte Unternehmen die Bereitschaft anhand der aktuellen Montageinformationen und der freigegebenen Baustellenregelungen. Führen Sie Leuchtenanleitungen des Herstellers, abgestimmte Zeichnungen, Tragwerks- und Elektroinformationen, Zugangsregelungen und erforderliche Handhabungsgeräte zusammen. Eskalieren Sie Abweichungen, bevor die betroffene Montage beginnt.

Bestätigen Sie, dass die erforderlichen Trag-, Stromversorgungs- und Zugangsvorkehrungen vorhanden und von den zuständigen Fachleuten geprüft sind. Der Hersteller kann Fragen zur Leuchtenmontage und zu Komponenten im vereinbarten Umfang beantworten. Das Montageunternehmen und die Projektfachleute behalten ihre beauftragten Verantwortlichkeiten für Baustellenverfahren, Gebäudeanschlüsse und Montageprüfung.

Halten Sie bei einer in Abschnitten gelieferten Leuchte Montagereihenfolge und Komponentenkennzeichnung beim Montageteam vor. Vereinbaren Sie, wie fehlende oder beschädigte Komponenten ausgesondert und ersetzt werden. Erfassen Sie Baustellenänderungen und leiten Sie sie durch das vorgesehene Prüfverfahren. Die Übergabe zur Steuerungsprüfung sollte die installierte Leuchten- und Treiberkonfiguration, abgeschlossene Bereitschaftskontrollen und prüfungsrelevante Mängel benennen.

7. Funktion prüfen und nutzbare Unterlagen übergeben

Organisieren Sie die Inbetriebnahme anhand vereinbarter Betriebsanforderungen und Prüfverfahren. Das beauftragte Montageunternehmen, der Systemintegrator und das Inbetriebnahmepersonal prüfen die installierte Anlage innerhalb ihrer Bereiche, erfassen beobachtete Ergebnisse und ordnen Mängel zur Behebung zu. Benennen Sie, wer Prüfungen bezeugt, wer Ergebnisse abnimmt und wie offene Punkte die Paketübergabe beeinflussen.

Die DALI Alliance definiert Inbetriebnahme als Adressierung und Konfiguration von DALI-Geräten, um das vorgesehene Lichtsteuerungsverhalten zu erreichen. Begriffe der DALI Alliance

Bei einem DALI-gesteuerten Paket kann das Prüfprotokoll daher die installierten Geräte und das vereinbarte Gruppen- und Szenenverhalten benennen. Verwenden Sie bei anderen Steuerungen die einschlägigen Systemanleitungen und Projektprüfanforderungen. Prüfen Sie die tatsächlich vorgeschlagene Kombination von Leuchte, Treiber und Steuerung. Eine Mustervorführung belegt nur das unter diesen Bedingungen Gezeigte.

Die WBDG-Hinweise zur Inbetriebnahmedokumentation beschreiben Inhalte des Systemhandbuchs wie akzeptierte Einreichungen, Bestandszeichnungen, Betriebs- und Wartungsinformationen, Schulungsunterlagen, Prüfberichte und Aufzeichnungen zur Problemlösung. WBDG-Inbetriebnahmeunterlagen

Vereinbaren Sie die geforderten Übergabeinhalte des Beleuchtungspakets früh genug, um sie während der Arbeiten zusammenzutragen. Nehmen Sie installierte Komponentenreferenzen, Wartungs- und Austauschinformationen, vereinbarte Ersatzteile, Garantiekontakte sowie die geforderten Betriebs- und Prüfprotokolle auf. Lassen Sie das Hotelbetriebsteam prüfen, ob es die empfangenen Informationen finden und nutzen kann.

Dieses Übergabeprotokoll für Beschaffungsphasen übernehmen

Verwenden Sie je Leuchtenpaket und Phasenübergabe eine Zeile. Die übergebende Partei trägt die genauen Dokumentverweise und den offenen Punkt ein. Die übernehmende Partei hält fest, ob die Informationen die angegebene nächste Tätigkeit erlauben. Verwenden Sie Offen, Prüfbereit, Freigegeben oder Gesperrt als Arbeitsstatus und bewahren Sie bei jeder Freigabe Person, Datum und Umfang auf.

Vier Übergabeschritte benennen Phase, aktuelle Unterlagen, Empfängerprüfung und Entscheidung über Freigabe oder Sperre
Füllen Sie für jedes Paket und jede Phase ein eigenes Übergabeprotokoll mit den aktuellen Dokumentrevisionen aus.
Paket und Phase Übergebende Partei und Dokumentverweise Übernehmende Prüfung und erforderliche Bestätigung Offener Punkt und nächste Maßnahme Status, Entscheidung und Datum
[Leuchtenkennzeichen / Phase] [Name / Revisionen von Bestellung, Zeichnung, Muster oder Prüfprotokoll] [Name / vor der nächsten Tätigkeit zu prüfende Punkte] [Punkt / antwortgebende Person / vereinbartes Antwortdatum] [Status / freigegebene Tätigkeit oder Sperre / Entscheidungsträger / Datum]

Erforderliche Bestätigungen können ein vergleichbarer Angebotsumfang, abgestimmte technische Unterlagen, eine akzeptierte Musterreferenz, eine definierte Produktionsfreigabe, eine abgeglichene Lieferung, Montagebereitschaft oder ein abgenommenes Prüfergebnis sein. Erfassen Sie nur die zur aktuellen Phase gehörende Bestätigung. Geben Sie bei einer bedingten Freigabe die erlaubte Tätigkeit und die weiterhin gesperrten Arbeiten im Entscheidungsfeld an.

Durchgearbeitetes Beispiel eines Treiberwechsels vor der Produktion

In diesem fiktiven Beispiel hat ein Hotel dekorative Pendelleuchten für sein Restaurant ausgewählt. Das Oberflächenmuster ist akzeptiert, der Hersteller schlägt jedoch vor der Produktionsfreigabe einen anderen Treiber vor. Der Einkauf erfasst die vorgeschlagene Treiberreferenz und bittet Elektroplaner und Systemintegrator, Schnittstelle und erforderliche Nachweise für den vorgesehenen Dimmbetrieb zu prüfen.

Phase Dokument oder Feststellung Nächste Maßnahme und zuständige Partei Erfasste Entscheidung
Technische Bestätigung Der vorgeschlagene Treiber weicht von der eingereichten Referenz ab Hersteller stellt überarbeitete Daten bereit. Zugewiesene Elektro- und Steuerungsprüfer bewerten sie. Produktion der betroffenen Konfiguration bleibt bis zur Prüfung gesperrt
Produktionsfreigabe Prüfende akzeptieren die geänderte Konfiguration und legen die Projektprüfanforderung fest Einkauf aktualisiert den Bestellanhang und erfasst die autorisierte Freigabe Fertigung gegen den benannten Revisionsstand freigegeben
Inbetriebnahme vor Ort Installierte Pendelleuchten werden nach den vereinbarten Dimm- und Szenenanforderungen geprüft Beauftragtes Prüfungsteam erfasst Ergebnisse und etwaige Mängel Abnahme richtet sich nach beobachteten Ergebnissen und Projektverfahren

Lehnen die Prüfenden den Ersatz ab, schlägt der Hersteller eine andere Lösung vor und bestätigt die Terminfolgen vor einer neuen Freigabeentscheidung. Akzeptieren sie ihn, bleibt das angenommene Oberflächenmuster Teil des Auftrags, während die Treiberrevision in die technische Akte eingeht. Die spätere Baustellenprüfung stellt die dokumentierte installierte Leistung fest. Das Beispiel zeigt den Weg einer Änderung durch verschiedene Übergaben, ohne eine frühere Freigabe zu einem Versprechen über ein späteres Ergebnis zu machen.

Ein klares Paket für die Abstimmung mit dem Hersteller vorbereiten

Kinglong Lighting liefert maßgefertigte dekorative Beleuchtung für Hotelprojekte. Senden Sie zur Besprechung des Fertigungsumfangs aktuelle Leuchtenliste, Zeichnungen, Designreferenzen, Zielort und Beschaffungsphase über die Serviceseite für Hotelbeleuchtungsprojekte. Benennen Sie die vom Hersteller benötigten Informationen und die Entscheidungen, die bei Ihren Projektprüfern verbleiben.

Bitten Sie den Lieferanten, in seiner Antwort Leuchtenumfang, Unterlagen, Mustervereinbarungen und Verantwortlichkeiten der Projektkoordination zu klären. Führen Sie bei Bedarf Montageanwesenheit, Steuerungsprogrammierung, Prüfbezeugung und Inbetriebnahmeleistungen ausdrücklich im Auftrag auf. Benennen Sie den beauftragten Anbieter jeder Tätigkeit, damit das Übergabeprotokoll die tatsächlich vereinbarten Leistungen abbildet.

Fragen zur Beschaffung von Hotelbeleuchtung

Wie lange dauert der Beschaffungsprozess für Hotelbeleuchtung?

Der Zeitplan hängt von Leuchtenumfang, Planungsreife, Muster- und Prüfanforderungen, Fertigungsvereinbarungen und Lieferweg ab. Lassen Sie den Lieferanten Meilensteine anhand der erhaltenen Informationen bestätigen und gleichen Sie sie mit den Baustellenterminen ab. Erfassen Sie die Folgen einer offenen Prüfung oder späteren Änderung, statt jedem Beleuchtungspaket dieselbe feste Lieferzeit zuzuweisen.

Können unterschiedliche Leuchtenpakete in verschiedenen Phasen fortgesetzt werden?

Ja, wenn das Projekt ihre Abhängigkeiten ermittelt und getrennte Freigaben autorisiert hat. Standardleuchten für Gästezimmer können einen anderen Prüfweg haben als eine maßgefertigte Lobbyinstallation. Halten Sie Mengen, Revisionen, Bedingungen und Freigaben getrennt. Prüfen Sie gemeinsame Steuerungen, Oberflächen oder Lieferbeschränkungen, bevor Sie den Fortschritt eines Pakets als unabhängig behandeln.

Was sollte der Einkauf tun, wenn eine Inbetriebnahmeprüfung scheitert?

Erfassen Sie beobachtetes und gefordertes Ergebnis, betroffene Geräte und die benannte untersuchungsverantwortliche Person. Lassen Sie die zuständigen technischen Parteien Ursache und Korrekturmaßnahme bestimmen und dokumentieren Sie die erforderliche Wiederholungsprüfung mit Ergebnis. Der Einkauf koordiniert die vertragliche Reaktion und Ersatzlieferungen. Die beauftragten Prüfenden entscheiden nach dem Projektverfahren über die technische Abnahme.

Planungshilfen für Ihr Projekt

Vergleichen Sie Materialien, bereiten Sie Spezifikationen vor und stimmen Sie die nächsten Freigaben ab.
