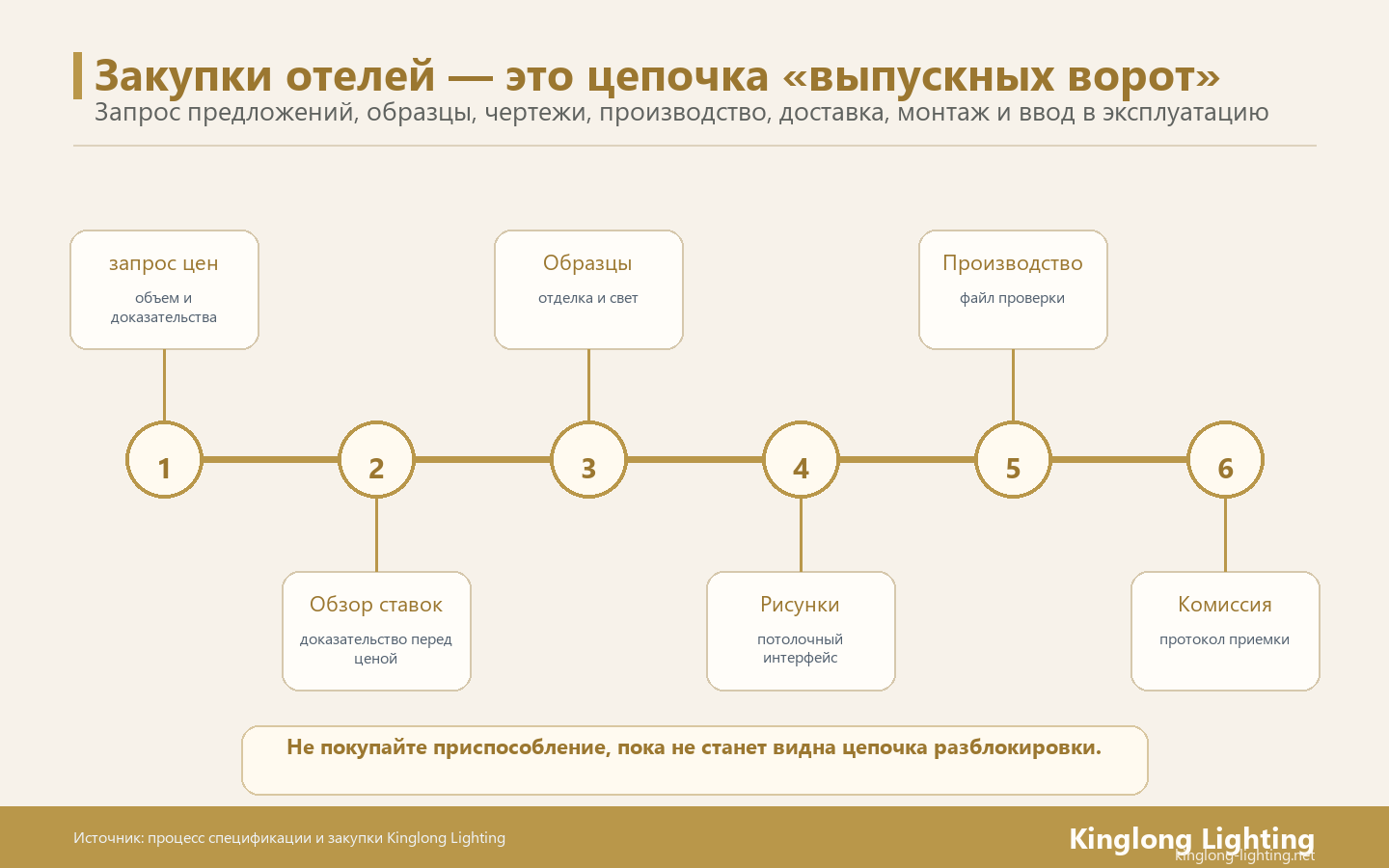

Планируйте передачу информации между этапами закупки

Закупка освещения для гостиничного проекта связывает определённый комплект поставки с установленным, испытанным и документально оформленным результатом. Назначьте ответственного за каждую передачу между этапами, укажите документы, определяющие текущий заказ, и запишите, что должна подтвердить принимающая команда до продолжения соответствующих работ. Рассматривайте предложение поставщика, техническую проверку, согласование образцов, разрешение производства, доставку, монтаж и пусконаладку как отдельные решения.

При закупке декоративного освещения покупатель обычно координирует коммерческий заказ, дизайнер проверяет внешний вид и соответствие замыслу, а производитель предоставляет информацию о светильниках. Назначенные специалисты по строительной части проверяют конструктивные, электрические и монтажные сопряжения в пределах своих обязанностей. Интегратор системы управления и команда пусконаладки занимаются установленной системой в рамках порученных им работ. В начале зафиксируйте фактическое распределение обязанностей, включая полномочия согласовывать замену, разрешать производство и подписывать окончательную передачу.

WBDG описывает пусконаладку как командный процесс и указывает, что заказчик отвечает за инициирование и утверждение требований проекта. В рекомендациях по ролям также предусмотрено распределение работ в соответствии с проектом и назначениями участников команды. Роли и обязанности в процессе пусконаладки по WBDG

Применяйте следующие этапы к комплекту освещения, включённому в заказ на поставку. Если комплект смешанный, выделяйте отдельные строки для декоративных светильников, архитектурного освещения и управления там, где задействованы разные поставщики или проверяющие. Для аварийного освещения и других регулируемых систем необходимы применимые требования проекта и профессиональная проверка. Приведённая ниже форма служит инструментом координации закупки. Критерии приёмки и договорные полномочия определяются проектом.

  • До размещения заказа согласуйте исключения из предложений и распределите объёмы поставки, монтажа и работ по управлению.
  • До начала производства свяжите разрешение уполномоченного лица с актуальной технической документацией и обозначениями образцов.
  • До окончательной передачи сопоставьте фактически установленные конфигурации, результаты испытаний и эксплуатационную информацию, которую получит гостиница.

1. Выпустите запрос предложения с единой базой для расчёта

Перед направлением запроса предложения предоставьте всем участникам одинаковую ведомость светильников, количества, места установки, проектные ориентиры и место назначения. Укажите, какие сведения подтверждены, а какие ещё являются предложениями. Попросите поставщиков перечислить допущения и исключения по каждой позиции светильника, чтобы покупатель мог сравнить одинаковый результат поставки.

Приложите имеющиеся проектные чертежи, предполагаемую отделку, требования к источникам света, предлагаемый интерфейс управления, условия помещений и особые требования проекта к документации. Для индивидуальных люстр покажите пространство и предполагаемые габариты, не представляя непроверенный эскиз как инструкцию для изготовления. При необходимости запросите отдельные позиции расчёта для чертежей, образцов, упаковки, запасных частей и поддержки на объекте.

Результат работы покупателя — сравнительная ведомость с предлагаемым объёмом, исключениями, альтернативами и нерешёнными вопросами. Если низкая цена светильника не включает сборку, перевозку или работы по управлению, эти позиции необходимо согласовать до выбора поставщика. Уточните, кто поставляет драйвер, кто выбирает оборудование управления и кто проверяет совместимость. Приведите различия к общей коммерческой базе либо укажите нерешённый вопрос и лицо, которое получит недостающий ответ.

Фиксируйте версию запроса предложения и каждое разъяснение, направленное участникам. Если изменение проекта влияет на сравнение, запросите обновлённое предложение с учётом этого изменения. Храните итоговое предложение и перечень разъяснений вместе с проектом заказа. Библиотека материалов Kinglong по освещению может помочь покупателю подготовить требования к светильникам и вопросы поставщикам.

2. Подтвердите техническое предложение до разрешения соответствующих работ

После выбора поставщика оформите предложенный светильник в виде согласованного комплекта технической документации. Производитель указывает предлагаемую конструкцию, размеры, материалы, источник света, драйвер и монтажную информацию. Назначенные проектом проверяющие рассматривают части, относящиеся к их специализации, и возвращают однозначное решение с оставшимися условиями.

Свяжите каждый комплект документации с позицией светильника и редакцией чертежа. Для подвесной конструкции согласуйте положение чистового потолка, общую высоту подвеса, схему подвески, предполагаемую массу светильника, узел крепления, электропитание и доступ для обслуживания. Производитель предоставляет имеющуюся информацию со стороны светильника. Специалисты по строительной части оценивают опоры, крепления, электрические цепи, условия объекта и соответствие требованиям в рамках своих назначений. Недостающую информацию об объекте внесите в перечень открытых вопросов с указанием ответственного за ответ.

Запрашивайте подтверждающую документацию на изделие, предусмотренную для места назначения и применения, с привязкой к фактически предлагаемой модели или сборке. Сертификат компании или протокол испытаний другого изделия не закрывает вопрос по конкретному продукту. При рассмотрении условного разрешения оставляйте все нерешённые требования явно обозначенными. Лицо, дающее такое разрешение, должно точно указать, какие работы могут продолжаться и какой светильник или вид работ остаётся приостановленным.

Выстраивайте последовательность проверок с учётом зависимостей. Решение о декоративной отделке может быть готово, пока узел крепления ещё проверяется. Закупочная команда может зафиксировать согласованную отделку, не отмечая весь светильник как разрешённый к изготовлению. Это различие позволяет принимающей команде понять, какие действия разрешены на основании текущих документов.

3. Согласуйте образцы с привязкой к обозначенному эталону

До заказа образца определите, что именно он должен подтвердить. Образец отделки может служить эталоном выбранной поверхности, а для проверки внешнего вида, сборки или работы может потребоваться полный включённый образец либо макет помещения. Записывайте фактический объём согласования, чтобы решение по отделке не воспринималось как согласование всех технических характеристик.

Присвойте образцу обозначение и свяжите его со светильником, описанием материала, кодом отделки и редакцией документации. Дизайнер или назначенный проверяющий фиксирует, что было осмотрено, условия просмотра, существенные для решения, замечания и итоговое решение. При дистанционной проверке по фотографиям укажите физический эталон, хранящийся у сторон, и вопросы, которые ещё требуют осмотра вживую.

Для семейства светильников перечислите варианты, которые представляет согласованный образец. Настенный светильник не подтверждает узел подвеса люстры только потому, что у них одинаковая отделка. Согласуйте, как производственная команда будет хранить и обозначать эталон и что произойдёт, если предлагаемые материал, компонент или процесс изменят его внешний вид или работу.

Страницы семейств продукции, например серия Crystal Tube от Kinglong, помогают передать исходное направление дизайна. При этом в закупочном досье всё равно нужны размеры, материалы и обозначения образцов конкретного проекта, отличающие фактически заказанный вариант от изображения коллекции.

4. Разрешите производство определённого заказа и контролируйте последующие изменения

Оформите запись о разрешении производства со ссылками на заказ на поставку, согласованную техническую документацию, обозначение образца и оставшиеся условия. Уполномоченные стороны должны устранить расхождения между этими документами до начала соответствующих работ у производителя. Согласуйте производственный график с учётом этих исходных данных и подтверждённых мощностей поставщика, затем отслеживайте фактические контрольные точки относительно графика.

ISO 10007 содержит рекомендации по управлению конфигурацией продукции и услуг от концепции до утилизации. Область применения ISO 10007

Для этой закупочной формы практический смысл заключается в сохранении ясной связи между заказанной конфигурацией и последующими разрешёнными изменениями. В запросе на изменение следует указать исходные и предлагаемые данные, количество затронутых светильников, редакции чертежей или компонентов, а также коммерческие последствия и влияние на график. До разрешения реализации со стороны закупочной команды поручите соответствующему техническому проверяющему оценить изменённое сопряжение.

Согласуйте контрольные точки и подтверждающие материалы, которые необходимо предоставить. Это могут быть записи измерений, сравнительные фотографии отделки, проверки сборки и предусмотренная проектом документация по испытаниям. Определите, будет ли проверка дистанционной, с присутствием наблюдателя или с привлечением независимо назначенного проверяющего, а также критерии приёмки и порядок работы с открытыми вопросами. Фотография готового светильника не подтверждает все электрические, конструктивные или функциональные требования.

Перед отгрузкой сопоставьте разрешённые количества и варианты с результатами контроля и упаковочным листом. Сохраняйте возможность однозначно определить приостановленные позиции. Если предлагается отгрузка с нерешённым вопросом, запишите сам вопрос, лицо, принимающее решение, и согласованные последствия для получения, монтажа или последующей приёмки.

5. Согласуйте отгрузку, получение и хранение на объекте

Планируйте передачу при доставке с учётом согласованных торговых условий и возможности объекта принять комплект. До отгрузки подтвердите указанное место, организацию перевозки, документацию, контактное лицо получателя, порядок разгрузки и условия хранения. Свяжите обозначения коробок или ящиков с позициями светильников и зонами монтажа, чтобы команда объекта могла найти нужные компоненты.

Схема ICC по Incoterms 2020 описывает распределение обязанностей, расходов и рисков покупателя и продавца по различным правилам. Обзор Incoterms 2020 от ICC

Коммерческая команда должна согласовать применимое правило и указанное место в заказе. Отдельно определите логистику на объекте, хранение и монтажные услуги проекта. При получении необходимо сопоставить доставленные упаковки с упаковочным листом, отметить видимые повреждения или недостачу и следовать согласованному порядку уведомления. При сообщении о проблеме сохраняйте подтверждающие фотографии и обозначения упаковок.

Организуйте защищённое хранение и контролируемый доступ для хрупкого стекла, хрусталя и металлических деталей с отделкой. Соблюдайте предоставленные инструкции по обращению и подтвердите, когда монтажная команда распакует и осмотрит компоненты. Подпись о получении ящиков фиксирует факт доставки. Для окончательной приёмки комплекта ведите отдельные записи о монтаже и рабочих характеристиках.

Оценивая проектный опыт поставщика, используйте опубликованное портфолио проектов Kinglong для обсуждения сопоставимых типов светильников и условий проекта. Письменно подтвердите фактический объём доставки, монтажной поддержки и документации для текущего заказа.

6. Проверьте готовность к монтажу вместе с командой объекта

До монтажа назначенный подрядчик проверяет готовность по актуальной монтажной информации и утверждённым решениям объекта. Соберите инструкции производителя по светильникам, согласованные чертежи, сведения об опорах и электрике, условия доступа и необходимое оборудование для перемещения. Передайте выявленные несоответствия на рассмотрение до продолжения соответствующего монтажа.

Подтвердите наличие необходимых опор, электропитания и условий доступа, а также их проверку ответственными специалистами. Производитель может отвечать на вопросы о сборке светильника и компонентах в пределах согласованного объёма. Подрядчик и специалисты проекта сохраняют назначенную им ответственность за методы работ на объекте, присоединения к зданию и проверку монтажа.

Если светильник поставляется частями, монтажная команда должна иметь последовательность сборки и обозначения компонентов. Согласуйте порядок выявления, отделения от пригодных к монтажу и замены отсутствующих или повреждённых компонентов. Фиксируйте изменения на объекте и направляйте их на соответствующую проверку. При передаче к испытаниям управления укажите установленную конфигурацию светильника и драйвера, выполненные проверки готовности и дефекты, влияющие на испытания.

7. Проверьте работу и передайте пригодную к использованию документацию

Организуйте пусконаладку на основе согласованных эксплуатационных требований и процедур испытаний. Назначенный подрядчик, интегратор управления и специалисты пусконаладки проверяют установленную систему в пределах своих обязанностей, фиксируют наблюдаемые результаты и назначают ответственных за устранение дефектов. Определите, кто присутствует при испытаниях, кто принимает результаты и как нерешённые вопросы влияют на передачу комплекта.

DALI Alliance определяет пусконаладку как адресацию и настройку устройств DALI для достижения предусмотренного поведения системы управления освещением. Терминология DALI Alliance

Поэтому для комплекта с управлением DALI в протоколе испытаний можно указать установленные устройства и согласованную работу групп и сцен. Для других систем управления используйте применимые инструкции системы и требования проекта к испытаниям. Проверяйте фактически предлагаемое сочетание светильника, драйвера и управления. Демонстрация образца подтверждает только то, что было показано в соответствующих условиях.

Рекомендации WBDG по документации пусконаладки описывают содержание системного руководства, включая согласованную документацию, исполнительные чертежи, сведения по эксплуатации и обслуживанию, учебные материалы, отчёты о проверках и записи об устранении вопросов. Документация пусконаладки по WBDG

Согласуйте требуемое содержание передаточной документации по освещению достаточно рано, чтобы собирать её по ходу работ. Включите обозначения установленных компонентов, сведения по обслуживанию и замене, согласованные запасные части, гарантийные контакты и требуемые проектом эксплуатационные записи и протоколы испытаний. Поручите эксплуатационной команде гостиницы проверить, может ли она найти и использовать получаемую информацию.

Используйте эту форму передачи между этапами закупки

Используйте отдельную строку для каждой передачи комплекта светильников между этапами. Передающая сторона вносит точные ссылки на документы и нерешённый вопрос. Принимающая сторона фиксирует, позволяет ли информация выполнить указанное следующее действие. Используйте рабочие статусы «Открыто», «Готово к проверке», «Разрешено» или «Приостановлено» и сохраняйте сведения о лице, дате и объёме каждого разрешения.

Четыре шага передачи между этапами закупки — определить этап, передать актуальные документы, подтвердить проверку и записать разрешение или приостановку
Заполняйте отдельную форму передачи для каждого комплекта и этапа, используя актуальные редакции документов.
Комплект и этап Передающая сторона и ссылки на документы Принимающий проверяющий и необходимое подтверждение Открытый вопрос и следующее действие Статус, решение и дата
[Позиции светильников / этап] [Имя / заказ, редакции чертежей, образцов или протоколов испытаний] [Имя / что требуется проверить до следующего действия] [Вопрос / ответственный за ответ / согласованная дата ответа] [Статус / разрешённая работа или приостановка / лицо, принявшее решение / дата]

Примерами необходимого подтверждения являются сопоставимый объём предложения, согласованная техническая документация, обозначение согласованного образца, определённое разрешение производства, сверенная доставка, готовность к монтажу и принятый результат испытаний. Записывайте только подтверждение, относящееся к текущему этапу. При условном разрешении укажите в ячейке решения разрешённую работу и работы, которые остаются приостановленными.

Пример замены драйвера до начала производства

В этом вымышленном примере гостиница выбрала декоративные подвесные светильники для ресторана. Образец отделки согласован, однако до разрешения производства изготовитель предлагает другой драйвер. Закупочная команда записывает обозначение предлагаемого драйвера и просит проектировщика электрики и интегратора управления проверить его интерфейс и подтверждающую документацию, необходимую для предусмотренного диммирования.

Этап Документ или наблюдение Следующее действие и ответственная сторона Зафиксированное решение
Техническое подтверждение Предлагаемый драйвер отличается от ранее представленного Производитель выпускает обновлённые данные. Назначенные проверяющие по электрике и управлению оценивают их. Производство затронутой конфигурации приостановлено до проверки
Разрешение производства Проверяющие согласовывают обновлённую конфигурацию и устанавливают требования проекта к испытаниям Покупатель обновляет приложение к заказу и фиксирует разрешение уполномоченного лица Изготовление разрешено по указанной редакции
Пусконаладка на объекте Установленные подвесные светильники испытывают по согласованным требованиям к диммированию и сценам Назначенная команда испытаний фиксирует результаты и все дефекты Приёмка производится по наблюдаемым результатам и процедуре проекта

Если проверяющие отклоняют замену, производитель предлагает другое решение и подтверждает последствия для графика до нового решения о разрешении. Если замена согласована, принятый образец отделки остаётся частью заказа, а изменение драйвера включается в техническую документацию. Последующее испытание на объекте устанавливает зафиксированные характеристики установленной системы. Пример показывает, как одно изменение проходит через разные передачи между этапами, причём предыдущее согласование не становится обещанием последующего результата.

Подготовьте ясный комплект данных для координации с производителем

Kinglong Lighting поставляет индивидуальное декоративное освещение для гостиничных проектов. Для обсуждения производственного объёма отправьте актуальную ведомость светильников, чертежи, проектные ориентиры, место назначения и этап закупки через страницу услуг по освещению гостиничных проектов. Укажите, какая информация нужна от производителя и какие решения остаются за проверяющими вашего проекта.

Попросите поставщика в ответе уточнить предлагаемый объём светильников, документацию, порядок работы с образцами и обязанности по координации проекта. Если требуется присутствие при монтаже, программирование управления, участие в испытаниях в качестве наблюдателя или пусконаладка, явно включите эти услуги в заказ. Назовите назначенного исполнителя каждой работы, чтобы форма передачи закупки отражала фактически согласованные услуги.

Вопросы о закупке освещения для гостиниц

Сколько длится закупка освещения для гостиничного проекта?

График зависит от объёма светильников, готовности проекта, требований к образцам и проверкам, организации производства и маршрута доставки. Попросите поставщика подтвердить контрольные точки с учётом полученной им информации, затем согласуйте их с необходимыми объекту датами. Фиксируйте последствия незавершённой проверки или последующего изменения вместо назначения одинакового фиксированного срока всем комплектам освещения.

Могут ли разные комплекты светильников находиться на разных этапах?

Да, если в проекте определены их зависимости и выданы отдельные разрешения. У стандартных светильников для номеров путь проверки может отличаться от индивидуальной инсталляции для вестибюля. Ведите их количества, редакции, условия и записи о разрешениях отдельно. Прежде чем считать продвижение одного комплекта независимым, проверьте общие ограничения по управлению, отделке или доставке.

Что делать закупочной команде, если испытание при пусконаладке не пройдено?

Зафиксируйте наблюдаемый и требуемый результаты, затронутое оборудование и назначенного ответственного за расследование. Поручите ответственным техническим сторонам определить причину и корректирующее действие, затем запишите необходимое повторное испытание и его результат. Закупочная команда координирует договорное урегулирование и поставку замены при необходимости. Решение о технической приёмке принимают назначенные проверяющие по процедуре проекта.
