Un proceso de ingeniería de valor en iluminación decorativa debe reducir el coste de cumplir las funciones acordadas, no sustituirlas discretamente por un diseño más barato. El promotor fija el objetivo económico, el diseñador identifica lo que debe conservarse y el proveedor desarrolla opciones constructivas respaldadas por pruebas. Un ahorro solo está listo para su aprobación cuando el equipo comprende su alcance instalado, sus consecuencias para el diseño y los resultados de las verificaciones. Una luminaria visualmente similar puede ser más difícil de mantener o comportarse de otra forma al regular su intensidad.

Definir qué debe proteger el presupuesto de iluminación

La ingeniería de valor comienza por las funciones requeridas y las prioridades de diseño acordadas, no por una lista de materiales más baratos. Antes de solicitar alternativas, identifique la revisión del plano, el cuadro de luminarias, las referencias de materiales y las escenas de iluminación que definen la propuesta aprobada. Después, distinga los requisitos obligatorios de las preferencias sujetas a decisión. La seguridad eléctrica, la idoneidad estructural y los requisitos aplicables al proyecto no pueden negociarse en una conversación presupuestaria informal.

La guía de gestión de costes de WBDG describe un equilibrio continuo entre alcance, calidad prevista y presupuesto durante todo el ciclo de vida del proyecto.

Es una disciplina inicial útil, no una promesa de que cualquier concepto de iluminación pueda ejecutarse sin cambios por menos dinero. Para el promotor de un hotel, la cuestión práctica es qué atributos crean la experiencia deseada para el huésped y qué detalles simplemente describen una forma de producirla. La respuesta puede variar entre una pieza central del vestíbulo y una luminaria repetida en los pasillos.

Convierta las prioridades en aspectos observables: la silueta desde la entrada, la densidad percibida de los elementos suspendidos, el acabado junto a los elementos metálicos próximos, la escena nocturna y el acceso necesario para mantenimiento. Sustituya «mantener el aspecto de lujo» por referencias y condiciones de observación que el diseñador pueda evaluar realmente. Si las prioridades entran en conflicto con el presupuesto disponible, eleve esa discrepancia a quien deba resolverla antes de que los proveedores dediquen tiempo a opciones inadecuadas.

En una instalación de cristal, examine el lenguaje de diseño de Crystal Tube para identificar la configuración pertinente y sus atributos visibles. Una referencia de colección de Kinglong Lighting puede ayudar a concretar la conversación, pero el proyecto sigue teniendo que especificar qué características del diseño elegido deben protegerse.

Asignar responsabilidades de revisión distintas al promotor, al diseñador y al proveedor

Separe la autoridad presupuestaria, la aceptación del diseño y las pruebas de fabricación antes de revisar las opciones. Cualquier participante puede proponer un cambio; eso no le otorga autoridad para aprobar todas sus consecuencias. Designe un coordinador de compras que mantenga alineadas las referencias de las opciones, los comentarios y las revisiones comerciales.

El promotor o su representante autorizado confirma el objetivo de coste, el límite presupuestario pertinente y las concesiones discrecionales que aceptará el proyecto. Pregunte si el objetivo se refiere a la compra de luminarias, al paquete entregado o al coste del proyecto instalado. Son decisiones diferentes. El promotor también debe saber si la propuesta genera futuras obligaciones de explotación o depende de que otro paquete de trabajos absorba tareas.

El diseñador identifica las características visuales y lumínicas que deben mantenerse tras el cambio y revisa muestras o demostraciones adecuadas frente a esos criterios. Si el diseñador de interiores no tiene responsabilidad eléctrica o estructural, incorpore al especialista designado. Una aprobación estética no debe presentarse como una aprobación técnica.

El proveedor explica la construcción propuesta, por qué podría reducir el coste, qué cambia respecto a la base de referencia y qué pruebas existen. Esto incluye las implicaciones para el ensamblaje, el embalaje, las interfaces y los componentes de recambio. «Mismo efecto, menor precio» no es una propuesta técnica. Quien revisa necesita ver el detalle modificado y los supuestos en los que se basa el presupuesto.

Distribuya la misma opción identificada y la misma revisión a todos los revisores. Registre los desacuerdos respecto al requisito real, no simplemente como «el diseñador rechazó la ingeniería de valor». El contrato y el procedimiento de autorización del proyecto determinan quién puede autorizar la ejecución del cambio. Una reunión entre las tres partes apoya esa decisión, pero no crea una nueva autoridad contractual.

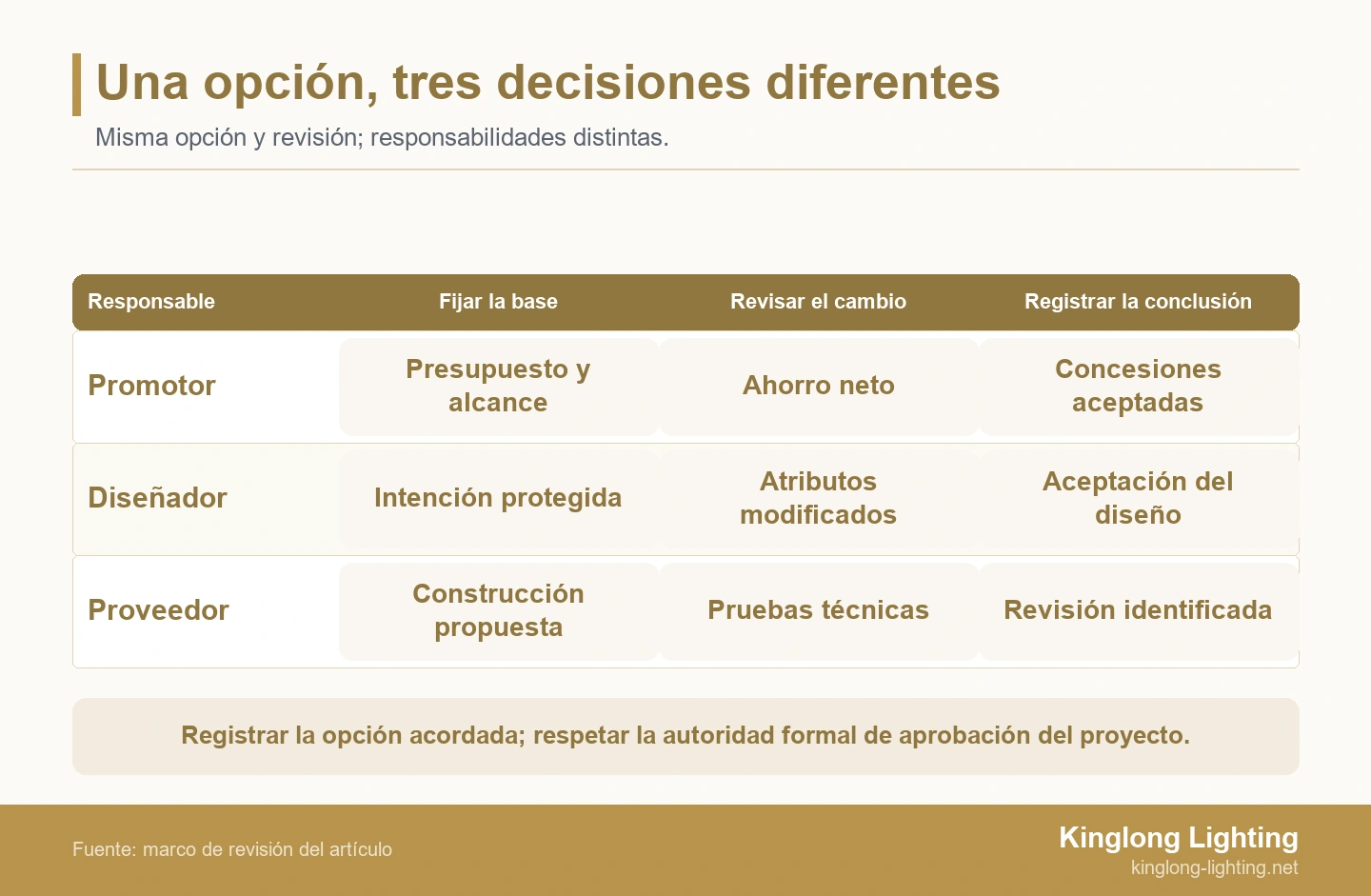

Tres filas de revisión vinculan al promotor con costes y alcance, al diseñador con la intención y al proveedor con las pruebas constructivas.
Cada participante responde a una pregunta distinta sobre la misma opción. Un acuerdo en una reunión no sustituye a la autoridad formal de aprobación del proyecto.

Comparar las vías de reducción de costes antes de sustituir materiales visibles

Evalúe cada vía de reducción de costes según la función y el riesgo que modifica. Investigue la complejidad evitable antes de asumir que deben rebajarse los materiales visibles. Ninguna de las opciones siguientes es adecuada automáticamente; su valor depende de la luminaria seleccionada y de las condiciones de la obra.

Simplificar la construcción sin dar por hecho que sus efectos no se ven

Un cambio oculto también exige comprobar las interfaces, la seguridad y el mantenimiento. Puede merecer la pena investigar la reutilización de un detalle de florón, la reducción de componentes singulares innecesarios o una secuencia de ensamblaje diferente. Sin embargo, el proveedor debe mostrar qué dimensiones, cargas, conexiones u operaciones de mantenimiento cambian. Que una pieza quede oculta al huésped no la vuelve irrelevante para el instalador o el operador.

Pida al proveedor que separe los ahorros por fabricación repetida de los derivados de eliminar trabajos. Un componente común a varios diseños puede simplificar las compras, pero también limitar la disposición de las suspensiones o el método de sustitución. Del mismo modo, enviar una luminaria en subconjuntos más pequeños puede trasladar mano de obra a la obra. Compare la ventaja de embalaje con los recursos de montaje y las comprobaciones que ahora se necesitarán allí.

Para establecer referencias físicas comparables, consulte el proceso de selección de materiales para hoteles de Kinglong Lighting. Su flujo de trabajo publicado incluye paneles de muestras físicas de cristal, vidrio y acabados metálicos. Utilice muestras identificadas para distinguir qué conserva la construcción propuesta y qué modifica; revisar únicamente un panel de muestras no permite verificar un detalle de fijación o acceso.

No agrupe modificaciones sin relación en un descuento global poco transparente. Siempre que sea viable, presupueste por separado una simplificación de fabricación, un acabado diferente o un cambio de fuente de luz. Así, el equipo puede conservar una mejora constructiva útil y rechazar a la vez un cambio de diseño. También evita que una característica rechazada oculte las ventajas o los riesgos de las demás.

Tratar los cambios visibles y lumínicos como decisiones de diseño

Los cambios en materiales visibles, proporciones o comportamiento de la luz requieren una revisión de diseño explícita. Una luminaria más pequeña, otro tratamiento del vidrio o una menor densidad decorativa pueden ser aceptables, pero no representan automáticamente el mismo diseño. Compare la opción en la ubicación prevista y especifique qué estaría aceptando el promotor.

Una muestra de acabado sirve para comparar una superficie, pero no demuestra el aspecto del conjunto completo. Las superficies curvas, las juntas y la relación entre materiales contiguos pueden influir en el criterio del diseñador. Cuando esos detalles sostienen la intención visual, solicite una sección ensamblada representativa en lugar de aceptar una fotografía tomada desde lejos como única prueba.

La explicación del DOE sobre iluminación de color ajustable señala que los productos que se vuelven más cálidos al regular la intensidad presentan una apariencia más cálida a medida que disminuye su emisión luminosa.

Por tanto, una propuesta que mantiene el color a plena potencia pero elimina el cambio hacia una luz más cálida requerido debe revisarse como una modificación funcional. Compare la escena nocturna prevista, no solo la luminaria a máxima luminosidad. Esta distinción de categorías no demuestra el rendimiento de ninguno de los productos evaluados; se necesitan pruebas aplicables al producto y una demostración adecuada.

Registre si el diseñador considera que una opción respeta la intención protegida, solo es aceptable con un cambio declarado o resulta inadecuada. Estas conclusiones ofrecen al promotor una elección con consecuencias claras. Son más útiles que afirmar de forma general que la propuesta no supone «ninguna renuncia», especialmente cuando ya no se suministra el material o el comportamiento original.

Calcular el ahorro para un mismo alcance instalado

Compare el mismo alcance instalado y muestre los costes del cambio por separado de la reducción del precio unitario. El ahorro neto es la reducción de precio que queda después de los costes pertinentes del cambio. Reste los costes adicionales de desarrollo, verificación, cancelación, logística e instalación introducidos por la opción, sin contabilizar dos veces una misma partida. Si se desconoce un coste importante, presente una comparación provisional en lugar de un ahorro confirmado.

Campos para revisar una opción de ingeniería de valor en iluminación
Campo de comparación Información frente a la base de referencia Decisión que permite fundamentar
Alcance de las luminarias Cantidad, configuración, acabado, accesorios y exclusiones ¿El presupuesto inferior cubre las mismas obligaciones?
Costes del cambio Planos, muestras, ensayos, utillaje adicionales o compromisos por cancelación ¿Qué reduce el ahorro aparente de compra?
Entrega e instalación Embalaje, alcance del transporte, mano de obra de montaje y cambios de coordinación en obra ¿Se ha trasladado el coste a otro paquete de trabajos?
Explotación y mantenimiento Acceso, piezas sustituibles, tareas de mantenimiento e hipótesis de vida útil respaldadas ¿El promotor asume una obligación diferente?
Estado de la decisión Importes verificados, provisiones pendientes de aclaración, revisores responsables y fechas de validez ¿El ahorro es suficientemente firme para aprobarlo?

Distinga los ahorros inmediatos del proyecto de las proyecciones de costes a largo plazo. Si el argumento incluye ahorros de explotación, utilice un periodo de estudio, unas hipótesis de uso y un tratamiento de los costes futuros comunes. No sume una estimación de vida útil sin respaldo a una reducción firme de compra como si ambos importes tuvieran la misma certeza. Cuando el efecto operativo no pueda cuantificarse de forma creíble, describa la obligación modificada y deje abierto el resultado económico.

Las tareas de gestión de instalaciones también forman parte de esta revisión: la presentación pública de LG20 de CIBSE aborda a los responsables de instalaciones que mantienen, modifican y actualizan sistemas de iluminación eléctrica.

Ese alcance publicado justifica incorporar al operador, pero no prueba ningún coste concreto de mantenimiento. Pregunte quién sustituirá el componente modificado, qué habrá que desmontar para acceder a él y si el recambio propuesto podrá identificarse en la documentación de entrega.

Como contexto, examine referencias de proyectos pertinentes de Kinglong Lighting e identifique instalaciones comparables sobre las que preguntar. Las fotografías de proyectos pueden suscitar preguntas útiles sobre acceso y montaje; no demuestran un ahorro, un historial de mantenimiento ni un resultado verificado para la opción de su proyecto.

Ajustar las pruebas de aprobación al cambio propuesto

Utilice pruebas que comprueben la característica modificada, en vez de una aprobación genérica de muestras. Antes de comenzar el desarrollo, identifique al revisor, las condiciones de comparación y el criterio de aceptación. Un cambio de acabado visible exige comparar la apariencia; una disposición de acceso revisada exige demostrar la accesibilidad. Ninguna prueba responde automáticamente a la otra cuestión.

En cuanto al rendimiento medido, la descripción de LM-79-24 del IES abarca mediciones ópticas y eléctricas de productos de iluminación de estado sólido en condiciones normalizadas.

La descripción pública no es una especificación de aceptación del proyecto. Si la fuente de luz, el difusor o el conjunto modificado afecta a una característica medida requerida, el especialista responsable debe identificar las pruebas aplicables y su relación con la configuración ofertada. Mantenga los resultados medidos separados del juicio del diseñador sobre la escena del espacio.

Del mismo modo, la base de datos de productos de DALI Alliance indica que no incluye luminarias.

Por ello, el registro de un componente puede contribuir a la revisión del control de iluminación, pero no permite aprobar por sí solo la luminaria decorativa modificada. Identifique qué componente se propone y qué queda por demostrar a nivel de luminaria o sistema. Evite sustituir la evaluación del cambio real por un nombre de certificación conocido.

Conserve la revisión ensayada y las condiciones de la demostración. Una fotografía anotada, una referencia de plano y una conclusión escrita deben permitir a otro revisor entender qué superó la prueba, qué falló y qué no se evaluó. Si la muestra se modifica después, compruebe que las pruebas aceptadas siguen siendo aplicables antes de autorizar esa modificación.

Kinglong Lighting describe la revisión de planos, el modelado, la creación de prototipos y la aprobación de muestras. Aporte el plano vigente, los requisitos protegidos y el cambio propuesto a esa conversación para que el desarrollo responda a la cuestión de revisión; la autoridad de aceptación sigue correspondiendo al equipo del proyecto. Para una construcción revisada, consulte el proceso de desarrollo de iluminación a medida.

Una propuesta de ahorro que no supera su propia prueba de mantenimiento

Rechace un ahorro no verificado aunque la apariencia visible sea aceptable. Una corrección fallida es especialmente reveladora: muestra si la construcción propuesta puede cumplir el requisito protegido, no simplemente si el proveedor ha respondido a un comentario.

Revisión ilustrativa: un florón común para 48 luminarias colgantes

Considere una revisión hotelera ilustrativa que abarca 48 luminarias colgantes repartidas en 4 zonas de restauración. El promotor quiere que el proveedor estudie un florón común para reducir las variantes constructivas. El diseñador protege la composición visible del techo, mientras que el operador exige acceder al controlador sin alterar el acabado del techo adyacente. Es un ejemplo construido, no un proyecto de Kinglong ni una afirmación sobre ahorros alcanzables.

La maqueta identificada parece aceptable desde los puntos de observación acordados. Sin embargo, durante la prueba de mantenimiento, retirar el controlador exige alterar el acabado del techo. El equipo distingue los resultados: la apariencia es aceptable, pero el acceso propuesto incumple el requisito protegido. El promotor no aprueba la opción del florón común solo por su evaluación visual o su presupuesto preliminar.

El proveedor añade una placa de acceso desmontable y presenta una maqueta revisada. Los revisores repiten el procedimiento de extracción sobre el detalle representativo del techo, siguiendo el recorrido real de la herramienta. La placa sigue sin poder salvar ese detalle. Añadirla ha cambiado la construcción, pero la nueva demostración no ha establecido un acceso practicable. El registro identifica el plano revisado y el obstáculo físico, en lugar de marcar el comentario del proveedor como «resuelto».

Un fallo repetido de acceso para mantenimiento puede convertir la construcción original en la mejor decisión del momento. Aquí, el promotor conserva la construcción previamente aceptada y pide al equipo investigar otra vía de reducción de costes. La opción fallida queda fuera del paquete autorizado. Puede continuarse el desarrollo, pero solo una solución nueva y demostrada justifica reconsiderarla; el objetivo presupuestario no justifica debilitar el requisito de acceso después de las pruebas.

Registrar el diseño acordado y la configuración autorizada

Autorice una configuración identificada y un alcance comercial definido, no un simple acuerdo de reunión. Para una opción aceptada, registre la referencia inicial, el plano revisado, los identificadores de materiales o componentes, las cantidades afectadas, las pruebas examinadas y las diferencias de diseño expresamente aceptadas. Identifique por separado la autorización comercial del promotor y las conclusiones de diseño y técnicas pertinentes.

Establezca un límite preciso para las decisiones condicionadas. Aprobar el desarrollo de una muestra no equivale a autorizar la compra de la producción revisada. Si un comentario debe cerrarse antes de fabricar, asígnele un responsable y las pruebas requeridas; después, tramite el registro completo mediante el procedimiento de autorización del proyecto. El proveedor debe poder reconocer qué documento autoriza la fabricación sin interpretar una cadena ambigua de correos electrónicos.

Incorpore el cambio aceptado al presupuesto o a la orden de cambio, al cuadro de luminarias y a los documentos de producción, según corresponda. Identifique las versiones sustituidas para que compras, instalador y operador no trabajen con configuraciones diferentes. Conserve también la comparación original: explica por qué se eligió la opción y qué hipótesis deben revisarse si después cambian las cantidades, los detalles de obra o el alcance.

Cuando la revisión plantee una pregunta concreta sobre muestras, documentación técnica o pruebas del proveedor, consulte las orientaciones complementarias de compra de iluminación decorativa. Utilice esa lectura para concretar la siguiente pregunta al equipo del proyecto, manteniendo la aprobación vinculada a la opción real y a sus pruebas.

Preguntas frecuentes

¿Puede comenzar la ingeniería de valor después de emitir el pedido de compra?

Sí, pero únicamente mediante el procedimiento de cambios aplicable, identificando los compromisos existentes y sus consecuencias antes de autorizar el trabajo revisado. Pregunte qué se ha comprado o fabricado ya y cómo se tratarán la cancelación, el rediseño y los efectos en el calendario. Un presupuesto revisado por sí solo no modifica la autorización de compra del proyecto.

¿Qué ocurre si el promotor acepta deliberadamente una apariencia diferente?

Regístrela como un cambio de diseño aprobado, en vez de afirmar que se ha conservado el diseño original. Identifique la referencia revisada y los atributos discrecionales modificados. Obtenga las aprobaciones necesarias del proyecto; aceptar la apariencia no elimina las obligaciones técnicas ni las de conformidad aplicables.

¿Puede un proveedor proponer la misma silueta que otra marca?

Solo cuando el diseño y su uso sean legítimos; un objetivo de coste no autoriza copiar diseños protegidos. Utilice alternativas originales o debidamente autorizadas y aclare cualquier incertidumbre sobre derechos antes del desarrollo. Una fotografía de referencia comunica una intención, pero no constituye por sí misma permiso para reproducir el producto mostrado.

¿Debe aplicarse la misma reducción de coste a todas las luminarias de un hotel?

No. Revise el paquete según la función visual, la repetición y las dependencias técnicas, en lugar de aplicar una reducción idéntica a cada artículo. Un detalle repetido puede ofrecer una oportunidad distinta de una luminaria focal única. Evalúe el paquete resultante frente a las prioridades del promotor sin suponer un porcentaje de ahorro universal.
