В утверждении освещения RACI должна быть указана проектная группа отеля, которая готовит: проверяет, авторизует, покупает и получает каждую поставляемую осветительную продукцию. Это не следует просто перечислять названия должностей. Полезной единицей является конкретное решение, например как принятие готового образца, закрытие технических замечаний или выпуск чертеж для производства — привязан к одной ревизии, требуемым доказательствам и одному подотчетный орган.

Это важно, поскольку «одобрено» может означать несколько разных вещей. Дизайнер может принять внешний вид, консультант может закрыть техническое замечание, владелец может утвердить стоимость, а подрядчик может выдать инструкцию по закупке. Нет одно из этих действий автоматически заменяет другие. Матрица ниже стартовая база для владельцев отелей и девелоперов; проектный договор, назначения и маршрут закупок всегда определяют фактические назначения.

Правила утверждения, предотвращающие неоднозначный выпуск.

  • Используйте четыре правила принятия решений, чтобы предотвратить неоднозначное освещение. Назначайте буквы RACI результату и решению, а не широкому названию должности.
  • Назовите одну ответственную роль для каждой строки утверждения.
  • Отдельное проектирование, техническое, коммерческое, закупочное и приемка на объекте. решения.
  • Запишите принятую версию, доказательства, условия и последующие версии.

Что регулирует разрешение на освещение RACI?

Глоссарий PMI определяет RACI как матрицу распределения ответственности с использованием четырех участников заявляет: Ответственный, Подотчетный, Консультируемый и Информированный. Ответственный выполняет работу, Ответственный принимает решение, Консультируемый дает ввод перед ним, и Informed получает результат.

Для получения разрешений на освещение примените эти буквы к поименованному результату и решение, а не для всей дисциплины. «Дизайнер: А» слишком широкое определение. «Дизайнер: А для визуального принятия отделки образец FS-03, редакция B». Он определяет, что было решено и предотвращает ошибочное принятие комментария к одному атрибуту за общее производство одобрение.

Этот подход на уровне задач соответствует плану работы RIBA, набор инструментов которого включает матрицу ответственности за проектирование и организует задачи и обмен информацией по этапам проекта. Источник RIBA PMI определяет общий инструмент управления проектами. Переносимый урок для освещения – применять его к конкретным результатам; это не правило, навязанное PMI или RIBA. Ни один из источников не диктует универсального разделения ролей освещения.

Каким результатам освещения необходимо назначить роли утверждения?

Назначьте роли утверждения каждому результату освещения, который может изменить дизайн. намерение, техническая пригодность, стоимость, программа, покупка или местонахождение принятие. Начните с краткого описания проекта и графика проведения работ, затем следуйте инструкциям. путем выбора поставщика, производства, монтажа и передачи.

В руководстве Центра цифрового строительства Великобритании описывается четко определенная матрица ответственности как ключевая часть плана доставки информации и обсуждается распределение действий по управлению информацией между сторонами. Для пакета освещения, который поддерживает обработку чертежей, образцов и доказательств как контролируемых информационных материалов, в то время как в проектном соглашении по-прежнему определяется, кто выполняет каждую роль.

  • Основы проектирования: назначение помещения, тип светильника, размеры, отделка, световой эффект, намерение элементов управления и ограничения координации.
  • Представление поставщика: предложение продукта , список отклонений, данные листы, чертежи, образцы материалов и образцы отделки.
  • Техническое свидетельство: применимые протоколы испытаний, электрические данные, информация о водителе и системе управления, монтажные нагрузки, доступ для технического обслуживания и записи соответствия по конкретному проекту.
  • Коммерческий выпуск: цитата, включения, исключения, количество, условия поставки, утвержденные варианты и заказ на поставку.
  • Физическая проверка: прототип или макет , предсерийная подготовка образец, доказательства производственного контроля и образец с места.
  • Площадка и передача: проверка установки , закрытие препятствий, записи о вводе в эксплуатацию, исполнительная информация, график запасных частей и оперативная информация.

Результат должен быть включен в матрицу, когда неопределенность относительно его статуса может вызвать переработку или несанкционированное принятие обязательств. Финишный чип и полный Образец светильника не является одним и тем же объектом утверждения. Если оба имеют значение, дайте им отдельные строки, критерии приемки и эффекты выпуска. Изображения проекта могут помочь определить контекст помещения, условия монтажа и видимую координацию это следует указать в заявлении; это подсказки для вопросов, а не доказательство того, что решение или результат другого проекта применимы здесь. Для контекста, Изучите соответствующие ссылки на проекты Kinglong Lighting.

Что должно быть у каждого участника проекта?

Владельцу, проектировщику, консультанту, подрядчику и поставщику необходимы отдельные обязанности, но их точные буквы RACI должны быть установлены проектом соглашения. Следующие описания представляют собой вопросы, требующие решения, а не предусмотренные договором. встречи.

  • Владелец или представитель разработчика: подтверждает бизнес приоритеты, бюджетные полномочия, программные компромиссы и лицо, которому разрешено принять изменения от имени владельца.
  • Дизайнер интерьера или освещения: определяет замысел дизайна и рассматривает видимую форму, пропорции, отделку, световой эффект и интеграцию с концепция интерьера.
  • Консультант по освещению, электрике или другому: рассматривает технические вопросы в его назначении, такие как критерии эффективности, координация, электрические интерфейсы или элементы управления.
  • Главный или специализированный подрядчик: координирует подачу материалов, условия площадки, программа, способ установки, интерфейсы и формальные коммуникации в пределах своей компетенции.
  • Поставщик или производитель: готовит точный продукт информация, чертежи, образцы, технические доказательства, раскрытие отклонений и производственные записи для предлагаемого объема.

Не путайте право собственности на информацию с полномочиями ее принимать. А Поставщик может нести ответственность за подготовку рабочего чертежа без необходимости Ответственность за приемку проекта. Подрядчик может нести ответственность за направление подачи без разрешения на утверждение изменения конструкции.

Как собрать RACI ряд за рядом?

Стройте каждую строку вокруг одного результата, одного решения, одной ответственной роли, необходимые доказательства, срок и условия выпуска. Используйте таблицу только в качестве стартовой матрицы. Замените каждое назначение ролей на согласованное распределение проекта перед выпуском.

Результат или решение Р А С Я Доказательства и запись о выпуске
Краткое описание освещения и критерии помещения Дизайнер Владелец Консультант, подрядчик Поставщик Утвержденное задание, дата и имя утверждающего лица
График крепления и проектный замысел Дизайнер Определяется проектом Владелец, консультант Подрядчик, поставщик Пересмотр графика и утвержденные отклонения
Предложение поставщика и список отклонений Поставщик Определяется проектом Дизайнер, консультант, подрядчик Владелец Полный журнал предложений, отклонений и комментариев
Рабочий чертеж и согласование Поставщик или подрядчик Определяется проектом Дизайнер, консультанты Владелец Версия чертежа, проверка интерфейса и статус
Образец отделки или материала Поставщик Определяется проектом Дизайнер, владелец Подрядчик Пример кода, фотография, подписанная этикетка и условия.
Пакет технических доказательств Поставщик Определяется проектом Консультант, подрядчик Дизайнер, владелец Реестр доказательств, исключения и закрытые комментарии
Коммерческое изменение Подрядчик или покупатель Роль, авторизованная владельцем Дизайнер, консультант, поставщик Затронутые стороны Цена и эффект программы при авторизации
Закупка и выпуск продукции Покупатель или подрядчик Полномочия, определенные контрактом Дизайнер, консультант, поставщик Команда владельцев PO, принятая редакция, условия и дата выпуска
Монтаж и приемка-передача Подрядчик Определяется проектом Дизайнер, консультант, поставщик Операции владельца Протоколы осмотра, ввода в эксплуатацию и передачи

Повторяющиеся ячейки «Определены проектом» являются преднамеренными. Общая статья не может безопасно передать договорные полномочия. В рабочей матрице каждый должен быть заменено одной именованной ролью. Если две стороны фигурируют как Ответственные, разделите строку на два решения — например, визуальное принятие и техническое принятие — или назовите еще одного последнего интегратора.

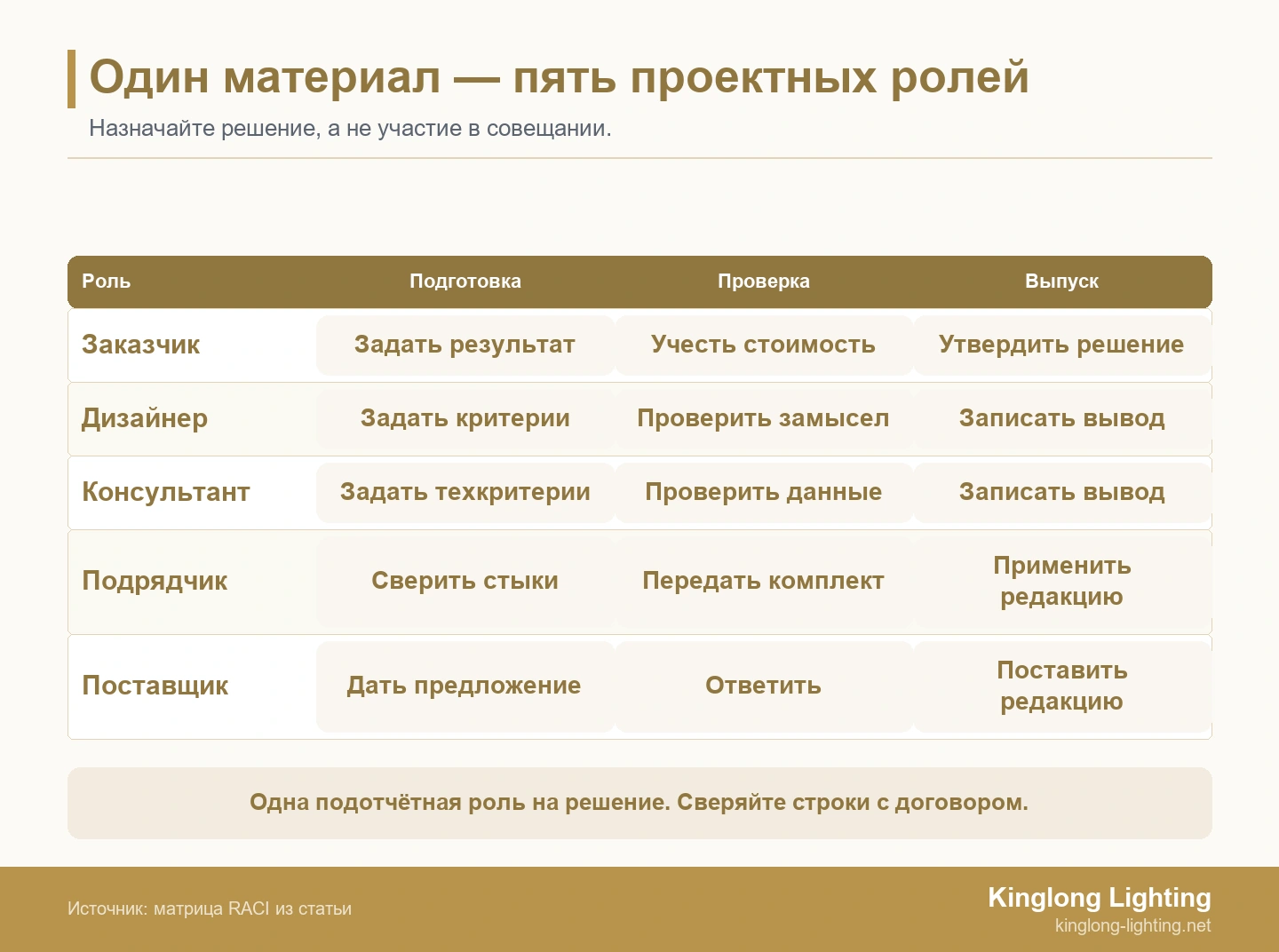

Схема RACI с пятью ролями для подготовки, проверки и выпуска материалов по освещению.
Назначьте роли определенному результату и редакции. Контракт на проект по-прежнему имеет действительную власть.

Для комплектов декоративного освещения на заказ определите, является ли результат концепцией. изображение, инженерный чертеж, контрольный образец или производственный стандарт. Команды при оценке сложных возможностей отеля можно использовать Kinglong Lighting Процесс освещения гостиничного бизнеса в качестве приглашения к вводу данных поставщиком, которые, возможно, потребуется внести в матрицу проекта.

Почему одобрение проекта — это не то же самое, что техническое или коммерческое одобрение?

Отдельная эстетическая приемка, техническая экспертиза, договорное разрешение и покупка, потому что каждый отвечает на свой вопрос. Эстетическое принятие спрашивает, сохраняет ли предложение намеченное. внешний вид. Технический обзор спрашивает, адресована ли представленная информация. применимые критерии и интерфейсы. Коммерческое разрешение принимает стоимость или последствия программы. Покупка фиксирует заказ.

Обзор AIA основных услуг архитекторов отмечает, что объем работ на этапе строительства определяется владельцем-архитектором. соглашения и описывает архитектора, помогающего подрядчику строить из утвержденная владельцем строительная документация. Урок проекта не в том, что одна профессия всегда одобряет освещение. Это эти полномочия соответствуют назначению и утвержденным документам.

Поместите поле «Тип утверждения» рядом с каждой строкой RACI. Полезные значения включают в себя приемка проекта, закрытие технических замечаний, коммерческое разрешение, выпуск закупок и приемка объекта. Затем используйте ставку освещения на уровне пункта. матрица соответствия, позволяющая сохранять доказательства и отклонения видимыми, а не скрывать их. их внутри широкой печати «одобрено».

Разрешение также может быть условным: принимается при условии пересмотра драйвера. местоположение, подтверждение владельца отделки или проверка потолка подрядчиком поддержка. Запишите условие, человека, который его закрывает и есть ли производство. может начаться до закрытия. Без этих полей условный обзор может быть ошибочно воспринимается как безусловное освобождение.

Как заявки должны проходить проверку и эскалацию?

Контролируемая подача проходит проверку полноты, дисциплины рассмотрение, объединенные комментарии, повторное представление, принятие решения и запись выпуск. Контролер документов не должен запускать таймер проверки при неполном пакет, если согласованный рабочий процесс позволяет проверить полноту. Недостающие рисунки, идентификаторы образцов или заявленные отклонения должны быть возвращены с указанием конкретных причина.

  1. Отправить: указать результат поставки, приспособление или область, ревизию, цель, требуемый срок и соответствующие документы.
  2. Проверьте комплектность: убедитесь, что доказательства, указанные в Строка RACI присутствует и внутренне согласована.
  3. Обзор: Внешний вид маршрута , технические, коммерческие и вопросы по интерфейсу сайта соответствующим консультантам.
  4. Consolidate: удалить противоречивые инструкции или передать на более высокий уровень их, прежде чем вернуть один контролируемый набор комментариев.
  5. Resubmit: показать, как был дан ответ на каждый комментарий; не делай молча заменить документы.
  6. Decide: записи роли подотчетного лица утверждены, утверждены с условиями, пересмотреть и отправить повторно или отклонить.
  7. Выпуск: сообщает о статусе, принятой версии, остальные условия и влияние на закупку или производство.

Заранее установите триггеры эскалации: просроченное решение, противоречивые комментарии, запрошенное изменение вне встречи, непринятое отклонение, стоимость или программа воздействие или отсутствие полномочий на утверждение. Местом назначения должна быть именованная роль, не «менеджмент». Когда предложение меняет объем или ценность, Трехсторонняя оценка стоимости проекта позволяет сравнивать проектные, инженерные и коммерческие эффекты перед утверждением. А предложение по оптимизации стоимости не дает разрешения на копирование защищенного дизайн: любая альтернатива должна быть оригинальной или должным образом разрешенной, и ее чертежи, положение прав и маршрут приемки должны быть зафиксированы.

Храните журнал решений рядом с RACI. Матрица говорит, кто действует; в журнале написано что случилось. Минимальные поля: идентификатор результата, редакция, дата отправки, решение, условия, ответственное лицо, дата принятия решения и последующие действия инструкция. Это предотвращает обработку старых комментариев по электронной почте как текущий статус.

Как утвержденное решение доходит до покупки и установки?

Перенести принятую редакцию, исключения, количества и условия в заказ на поставку, производственная инструкция, установочный пакет и передача запись. Утверждение не считается завершенным, когда PDF-файл получает печать; оно завершено, когда последующие команды могут определить одно и то же контролируемое решение.

WBDG Руководство по документации по вводу в эксплуатацию разделяет роли подготовки, проверки, утверждения и использования и описывает обновление планы ввода в эксплуатацию с указанием обязанностей. CIBSE Код ввода в эксплуатацию: обзор освещения рассматривает ввод в эксплуатацию как управляемый процесс, предназначенный для реализации проектного замысла. по завершении и проинформируйте пользователей о работе. Эти источники посвящены вводу в эксплуатацию, а не универсальной закупке RACI. но они усиливают необходимость объединения записей об одобрении использования и передачи.

Перед покупкой согласуйте график крепления, принятые чертежи, образец коды, технические исключения, количества, аксессуары, интерфейсы управления, запасные части и объем поставки. Перед установкой перенесите детали крепления, условия согласования и текущие чертежи бригаде объекта. При передаче, определить, что получает оператор и кто закрывает пробелы в документах. Где пересмотренная конструкция требует разработки поставщика, добавьте соответствующий прототип и отпустите ворота в матрицу.

Используйте титульный лист релиза, когда несколько документов образуют один пакет решений. Это должен перечислить все управляющие файлы и версии, неразрешенные условия, орган, который их принял, и конкретные разрешенные последующие действия. покупатель сможет затем отличить «одобрено для цен», «одобрено для образца» и «одобрено для образца». «Выпущен в производство». Команда сайта должна получить такой же статус словарный запас. Если в более поздней версии изменяется только один компонент, укажите, предыдущие утверждения остаются действительными для незатронутой области действия, вместо того, чтобы запрашивать получатели, чтобы сделать это вывод.

Что происходит, когда все комментируют, но никто не может одобрить?

Используйте наглядный пример конфликта с люстрой в вестибюле, чтобы продемонстрировать эскалацию. В примере рассматривается 1 изготовленная на заказ люстра в 1 вестибюле отеля на этапе подготовки к производству.

Дизайнер принимает видимые пропорции с корректировкой отделки. консультант запрашивает пересмотренные технические доказательства. Подрядчик записывает оба комментарии, но не уполномочен принимать коммерческие изменения. У команды есть комментарии, а не релиз. Приемка внешнего вида не закрывает технический запрос, и ни одно из действий не приводит к увеличению затрат. правильное решение – полная приостановка производства до ответственного релиза орган идентифицируется и получает один полный пакет.

Поставщик переиздает чертеж и доказательства в новой редакции; тот подрядчик добавляет коммерческий эффект; запись дизайнера и консультанта их масштабные ответы. Названная ответственная роль записывает принятые доработка и условия. Покупатель подтверждает, что та же самая редакция присутствует в заказ на поставку и производственную инструкцию. Это показательный пример, не проект Kinglong или измеренный результат клиента.

Когда следует обновлять освещение RACI?

Обновите освещение RACI, когда маршрут закупок, объем, этап проекта, назначенная сторона или орган утверждения меняются, сохраняя при этом замененную версии. Также пересматривайте его, когда при повторных эскалациях выясняется, что строка слишком широкая или требование доказательств отсутствует.

Анализ матрицы при заморозке проекта, назначении поставщика, макете или образце выпуск, выпуск покупки, начало установки и планирование передачи. А Изменение фазы часто меняет ответственного, даже если ответственный власть остается прежней. Запишите дату изменения, причину изменения и утверждающего лица. и дату вступления в силу, чтобы команды знали, какая матрица определяла каждое решение.

Матрица должна оставаться достаточно короткой для использования, но достаточно конкретной для аудита. Архивировать устаревшие версии; не перезаписывайте запись, объясняющую более ранний выпуск. По смежным вопросам об образцах, доказательствах соответствия и контроль закупок, Обзор поддержки закупок декоративного освещения Kinglong Lighting руководство.

Часто задаваемые вопросы

Может ли один человек быть одновременно ответственным и подотчетным?

Да, если назначение проекта, полномочия и рабочая нагрузка поддерживают это. Матрица по-прежнему следует явно отображать обе буквы, чтобы команда могла различать подготовка от окончательного решения. Избегайте нескольких ответственных ролей на одной ряд. Если разные органы должны принять внешний вид, технические доказательства или затрат, разбить результат на отдельные решения и записать, как они объединить в финальную версию.

Должен ли поставщик освещения утвердить собственную техническую заявку?

Поставщик должен подготовить, провести внутреннюю проверку и утвердить подачу на проблема, но приемка проекта осуществляется в соответствии с матрицей контракта и одобрения. Одобрение внутреннего поставщика подтверждает, что посылка готова к отправке. Это не заменяет обзорную проверку консультанта, разрешение владельца или официальное разрешение подрядчика, в котором эти действия назначены другому проекту вечеринки.

Разрешает ли утвержденный образец полную производственную версию?

Только в том случае, если зарегистрированное одобрение и применимый контракт предусматривают такой выпуск. явный. Назовите образец, версию, принятые атрибуты, условия и производственный эффект. Визуальное принятие отделки или пропорций не должно предполагается закрыть технические комментарии, принять коммерческое изменение или разрешить покупка. Если эти решения остаются открытыми, отметьте статус выборки как ограниченный. и определить следующие ворота одобрения.

Что делать, если контракт конфликтует с RACI?

Действуют контракт и официальные назначения. Перестаньте полагаться на противоречивые спор и передать его уполномоченным представителям проекта. Исправьте матрицу, определить действующую версию и сообщить о ней до того, как затронутая одобрение продолжается. Сохраните старую версию с записью решения, чтобы предыдущие действия остаются отслеживаемыми. RACI — это инструмент управления, а не замена договора.
