Una aprobación de iluminación RACI debe informar al equipo de proyecto del hotel que prepara, revisa, autoriza, compra y recibe cada entregable de iluminación. eso no debería limitarse a enumerar los títulos de los puestos de trabajo. La unidad útil es una decisión específica, tal como aceptar una muestra terminada, cerrar comentarios técnicos o publicar un dibujo para la producción: vinculado a una revisión, evidencia requerida y una autoridad responsable.

Esto es importante porque “aprobado” puede significar varias cosas diferentes. un diseñador puede aceptar la apariencia, un consultor puede cerrar un comentario técnico, un propietario puede autorizar el costo y un contratista puede emitir la instrucción de compra. Ninguno de esas acciones sustituye automáticamente a las demás. La siguiente matriz es un marco de partida para propietarios y promotores de hoteles; el contrato del proyecto, Los nombramientos y la ruta de adquisición siempre rigen las asignaciones reales.

Las reglas de aprobación que evitan la publicación ambigua

  • Utilice cuatro reglas de decisión para evitar la liberación de iluminación ambigua. Asigne letras RACI a un entregable y una decisión, no a un puesto de trabajo amplio.
  • Nombre un rol responsable para cada fila de aprobación.
  • Diseño independiente, técnico, comercial, compras y aceptación en sitio. decisiones.
  • Registre la revisión aceptada, la evidencia, las condiciones y la versión posterior.

¿Qué controla una homologación de iluminación RACI?

El PMI Léxico define RACI como una matriz de asignación de responsabilidades utilizando cuatro afirma: Responsable, Rinde Cuentas, Consultado e Informado. El responsable hace el trabajo, el responsable es dueño de la decisión, el consultado da entrada antes que él, e Informed recibe el resultado.

Para aprobaciones de iluminación, aplique esas letras a un entregable con nombre y decisión, no a toda una disciplina. “Diseñador: A” es demasiado amplio. “Diseñador: A para la aceptación visual del acabado. muestra FS-03, revisión B” es utilizable. Identifica lo que se decidió y evita que un comentario sobre un atributo se confunda con la producción general aprobación.

Este enfoque a nivel de tarea es consistente con el Plan de Trabajo RIBA, cuya caja de herramientas incluye una Matriz de Responsabilidad de Diseño y organiza tareas e intercambios de información por etapa del proyecto. Fuente RIBA PMI define la herramienta general de gestión de proyectos. La lección transferible para la iluminación es aplicarlo a entregables específicos; Esa no es una regla impuesta por PMI o RIBA. Ninguna de las fuentes dicta una división del papel de la iluminación universal.

¿Qué entregables de iluminación necesitan roles de aprobación asignados?

Asigne roles de aprobación a cada entregable de iluminación que pueda cambiar el diseño intención, idoneidad técnica, costo, programa, compra o sitio aceptación. Comience con el resumen del proyecto y el cronograma, luego siga la información. a través de la selección de proveedores, producción, instalación y entrega.

La guía del Centro para la Construcción Digital de Gran Bretaña describe una matriz de responsabilidades bien definida como parte clave de un plan de entrega de información y analiza la asignación de actividades de gestión de información a las partes. Para un paquete de iluminación, que admite el tratamiento de dibujos, muestras y evidencia como entregables de información controlada, mientras que el acuerdo del proyecto aún decide quién desempeña cada función.

  • Base de diseño: intención de la habitación, tipo de accesorio, dimensiones, acabado, efecto de luz, intención de controles y limitaciones de coordinación.
  • Envío del proveedor: propuesta de producto , lista de desviaciones, datos láminas, dibujos, muestras de materiales y muestras de acabados.
  • Evidencia técnica: informes de prueba aplicables, eléctricos datos, información del conductor y de control, montaje de cargas, acceso a mantenimiento y registros de cumplimiento específicos del proyecto.
  • Lanzamiento comercial: cotización , inclusiones, exclusiones, cantidad, plazos de entrega, variación aprobada y orden de compra.
  • Verificación física: Prototipo o maqueta , preproducción muestra, evidencia de inspección de producción y muestra del sitio.
  • Sitio y entrega: Inspección de instalación , cierre de gancho, registros de puesta en servicio, información conforme a obra, cronograma de repuestos y información operativa.

Un entregable pertenece a la matriz cuando puede haber ambigüedad sobre su estado. desencadenar un retrabajo o un compromiso no autorizado. Un chip de acabado y un completo La muestra de luminarias no es el mismo objeto de aprobación. Si ambos importan, dales filas separadas, criterios de aceptación y efectos de liberación. Las imágenes del proyecto pueden Ayuda a identificar el contexto de la habitación, la condición de montaje y la coordinación visible. que debe solicitarse en una presentación; son indicaciones para preguntas, no prueba de que la solución o resultado de otro proyecto se aplica aquí. Para el contexto, examine las referencias relevantes del proyecto Kinglong Lighting.

¿Qué debe poseer cada participante del proyecto?

El propietario, diseñador, consultor, contratista y proveedor necesita distintos responsabilidades, pero sus letras exactas RACI deben ser establecidas por el proyecto acuerdos. Las siguientes descripciones son preguntas a resolver, no asumidas como contractuales. citas.

  • OPropietario o representante del desarrollador: confirma el negocio prioridades, autoridad presupuestaria, compensaciones del programa y la persona autorizada aceptar cambios en nombre del propietario.
  • Diseñador de interiores o iluminación: define la intención del diseño y revisa la forma visible, la proporción, el acabado, el efecto de luz y la integración con El concepto interior.
  • Consultor de iluminación, electricidad u otros: revisa el cuestiones técnicas en su designación, como criterios de desempeño, coordinación, interfaces eléctricas o controles.
  • Contratista principal o especializado: coordina las presentaciones, Condiciones del sitio, programa, método de instalación, interfaces y requisitos formales. comunicaciones dentro de su ámbito.
  • Proveedor o fabricante: prepara el producto preciso información, dibujos, muestras, evidencia técnica, divulgaciones de desviaciones y registros de producción para el alcance ofrecido.

No confunda la propiedad de la información con la autoridad para aceptarla. un El proveedor puede ser responsable de preparar un plano de taller sin ser Responsable de la aceptación del proyecto. Un contratista puede ser responsable de enviar un envío sin estar autorizado a aprobar un cambio de diseño.

¿Cómo se construye el RACI fila por fila?

Construya cada fila en torno a un entregable, una decisión, un rol responsable, evidencia requerida, una fecha de vencimiento y una condición de liberación. Utilice la tabla únicamente como matriz inicial. Reemplace cada asignación de roles con el asignación acordada del proyecto antes de su emisión.

Entregable o decisión R A C I Pruebas y registro de divulgación
Resumen de iluminación y criterios de habitación. Diseñador Propietario Consultor, contratista Proveedor Resumen aprobado, fecha y aprobador designado
Calendario de accesorios e intención de diseño Diseñador Definido por proyecto Propietario, consultor Contratista, proveedor Revisión de cronograma y desviaciones aprobadas.
Propuesta de proveedor y lista de desviaciones Proveedor Definido por proyecto Diseñador, consultor, contratista Propietario Propuesta completa, desviaciones y registro de comentarios.
Dibujo y coordinación de taller. Proveedor o contratista Definido por proyecto Diseñador, consultores Propietario Revisión de planos, comprobaciones de interfaz y estado
Muestra de acabado o material. Proveedor Definido por proyecto Diseñador, propietario Contratista Código de muestra, foto, etiqueta firmada y condiciones.
Paquete de evidencia técnica Proveedor Definido por proyecto Consultor, contratista Diseñador, propietario Registro de pruebas, excepciones y comentarios cerrados.
Cambio comercial Contratista o comprador Rol autorizado por el propietario Diseñador, consultor, proveedor Partes afectadas Precio y efecto del programa con autorización
Liberación de compra y producción. Comprador o contratista Autoridad definida por contrato Diseñador, consultor, proveedor Equipo propietario PO, revisión aceptada, condiciones y fecha de lanzamiento
Instalación y aceptación de entrega. Contratista Definido por proyecto Diseñador, consultor, proveedor Operaciones del propietario Registros de inspección, puesta en servicio y entrega

Las celdas repetidas “Definidas por proyecto” son deliberadas. Un artículo genérico no puede asignar de forma segura la autoridad contractual. En la matriz de trabajo, cada uno debe ser reemplazado por un rol nombrado. Si dos partes aparecen responsables, divida la fila en dos decisiones (por ejemplo, aceptación visual y aceptación técnica) o nombrar un integrador final.

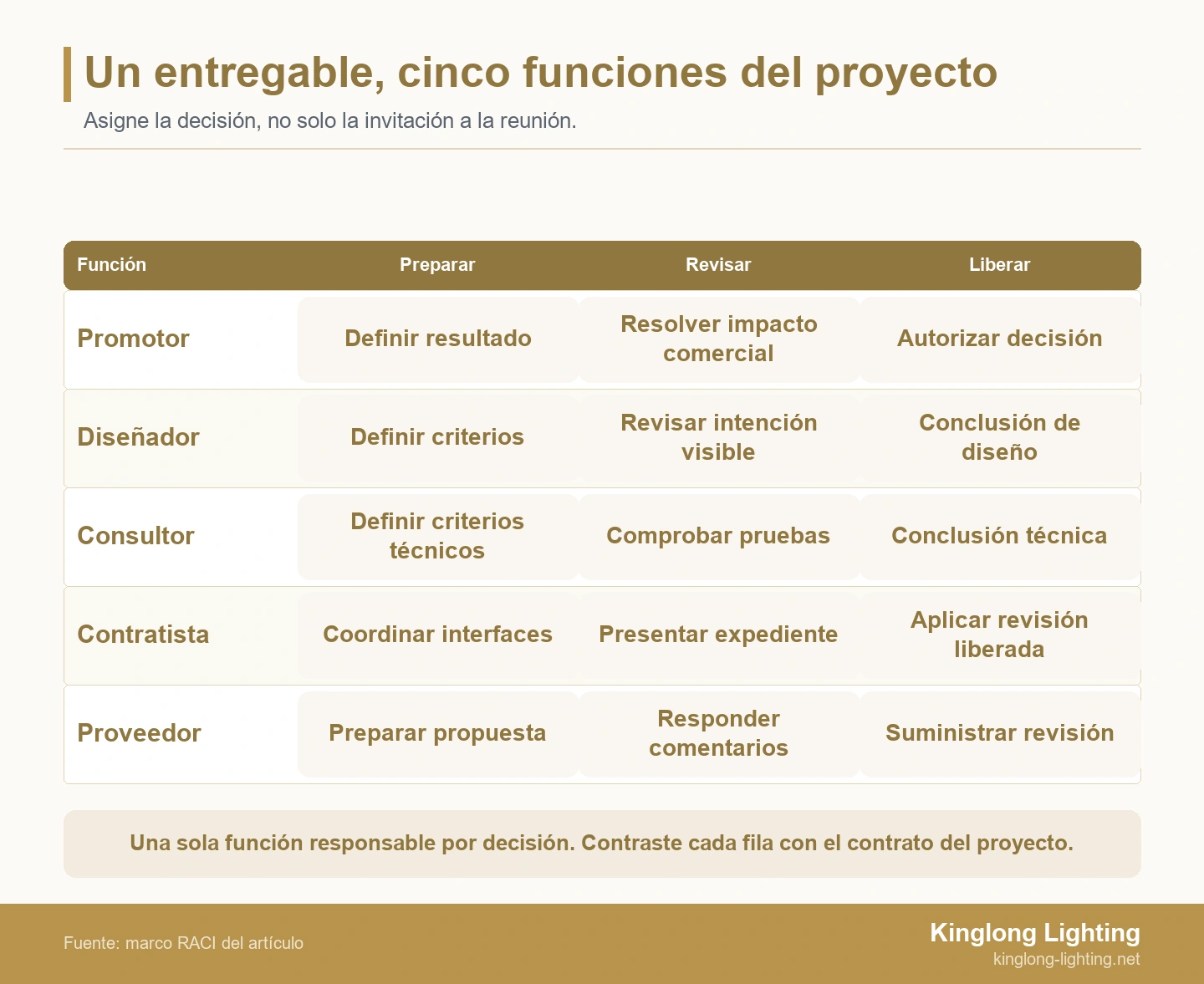

Proceso RACI con cinco funciones para preparar, revisar y liberar entregables de iluminación.
Asignar roles a un entregable y revisión identificados. El contrato del proyecto todavía rige la autoridad real.

Para paquetes decorativos personalizados, identifique si el entregable es un concepto Imagen, dibujo de ingeniería, muestra de control o estándar de producción. equipos evaluar ámbitos hoteleros complejos puede ser útil Proceso de iluminación para hostelería de Kinglong Lighting como un aviso para los aportes de los proveedores que pueden necesitar ingresar a la matriz del proyecto.

¿Por qué no es lo mismo la aprobación de diseño que la aprobación técnica o comercial?

Aceptación estética separada, revisión técnica, autorización contractual y comprar porque cada uno responde una pregunta diferente. La aceptación estética pregunta si la propuesta preserva lo pretendido. apariencia. La revisión técnica pregunta si la información enviada se dirige criterios e interfaces aplicables. La autorización comercial acepta costo o consecuencias del programa. La compra compromete el pedido.

El AIA resumen de los servicios básicos de los arquitectos señala que el alcance de la fase de construcción lo define el propietario-arquitecto acuerdo y describe al arquitecto que ayuda al contratista a construir desde documentos de construcción aprobados por el propietario. La lección del proyecto no es que una profesión siempre aprueba la iluminación. es esa autoridad sigue el nombramiento y los documentos aprobados.

Coloque un campo de “tipo de aprobación” al lado de cada fila RACI. Los valores útiles incluyen aceptación del diseño, cierre de comentarios técnicos, autorización comercial, liberación de adquisiciones y aceptación del sitio. Luego utilice una oferta de iluminación a nivel de cláusula Matriz de cumplimiento para mantener la evidencia y las desviaciones visibles en lugar de ocultarlas. dentro de un amplio sello de “aprobado”.

Una aprobación también puede ser condicional: aceptada sujeta a un controlador revisado ubicación, confirmación del acabado por parte del propietario o verificación del techo por parte del contratista. apoyo. Registre la condición, la persona que lo cierra y si la producción puede comenzar antes del cierre. Sin esos campos, se puede realizar una revisión condicional. malinterpretado como una liberación incondicional.

¿Cómo deben pasar los envíos a través de la revisión y escalamiento?

Una presentación controlada pasa por la verificación de integridad y la disciplina revisión, comentarios consolidados, reenvío, decisión y registro lanzamiento. El responsable del documento no debe iniciar el reloj de revisión en un caso incompleto. paquete si el flujo de trabajo acordado permite una verificación de integridad. dibujos que faltan, Los identificadores de muestra o las desviaciones declaradas deben devolverse con un razón.

  1. Enviar: identificar entregable, accesorio o área, revisión, propósito, fecha de vencimiento y documentos relacionados.
  2. Verificar la integridad: confirma que la evidencia mencionada en el La fila RACI está presente y es internamente coherente.
  3. Revisión:Apariencia de ruta , técnica, comercial y preguntas de la interfaz del sitio a los roles consultados relevantes.
  4. Consolidar: eliminar instrucciones contradictorias o escalar antes de devolver un conjunto de comentarios controlado.
  5. Reenviar: muestra cómo se respondió cada comentario; no reemplazar silenciosamente los documentos.
  6. Decide: los registros de rol Responsable aprobados, aprobados con condiciones, revisar y reenviar, o rechazar.
  7. Rease: comunica el estado, revisión aceptada, restantes condiciones y efectos sobre la compra o la producción.

Establezca los desencadenantes de escalada de antemano: decisión vencida, comentarios contradictorios, cambio solicitado fuera de cita, desviación, costo o programa no aceptado impacto o falta de autoridad de aprobación. El destino debe ser un rol con nombre, no “gestión”. Cuando una propuesta cambia de alcance o valor, revisión de ingeniería de valor de tres partes puede comparar el diseño, la ingeniería y los efectos comerciales antes de la aprobación. un La propuesta de ingeniería de valor no otorga permiso para copiar un documento protegido. diseño: cualquier alternativa debe ser original o debidamente autorizada, y su Se deben registrar los planos, la posición de los derechos y la ruta de aceptación.

Mantenga un registro de decisiones al lado del RACI. La matriz dice quién actúa; el registro dice lo que pasó. Los campos mínimos son ID de entrega, revisión, fecha de envío, decisión, condiciones, persona responsable, fecha de la decisión y aguas abajo instrucción. Esto evita que los comentarios de correo electrónico antiguos sean tratados como estado actual.

¿Cómo llega una decisión aprobada a la compra e instalación?

Llevar la revisión, exclusiones, cantidades y condiciones aceptadas en el Orden de compra, instrucciones de producción, paquete de instalación y entrega. registro. La aprobación no está completa cuando un PDF recibe un sello; está completo cuando Los equipos posteriores pueden identificar la misma decisión controlada.

El WBDG guía de documentos de puesta en servicio separa los roles de preparación, revisión, aprobación y uso y describe la actualización Planes de puesta en servicio con responsabilidades asignadas. El CIBSE Código de puesta en servicio: descripción general de iluminación Trata la puesta en servicio como un proceso gestionado destinado a realizar la intención del diseño. al finalizar e informar a los usuarios sobre la operación. Estas fuentes abordan la puesta en servicio en lugar de una adquisición universal RACI, pero refuerzan la necesidad de conectar los registros de aprobación con el uso y la entrega.

Antes de comprar, concilie el programa de instalación, los dibujos aceptados y la muestra. códigos, excepciones técnicas, cantidades, accesorios, interfaces de control, repuestos y alcance de entrega. Antes de la instalación, transfiera los detalles de montaje, condiciones de coordinación y planos actuales al equipo de obra. En el momento de la entrega, identificar qué recibe el operador y quién cierra las lagunas en los documentos. donde un La construcción revisada requiere desarrollo del proveedor, agregue el prototipo relevante. y liberar puertas a la matriz.

Utilice una portada de divulgación cuando varios documentos formen un paquete de decisiones. eso debe enumerar todos los archivos y revisiones vigentes, las condiciones no resueltas, el autoridad que los aceptó y la acción posterior exacta permitida. el El comprador puede entonces distinguir “aprobado para precio”, “aprobado para muestra” y “liberado para producción”. El equipo del sitio debería recibir el mismo estatus. vocabulario. Si una revisión posterior cambia sólo un componente, indique si el Las aprobaciones anteriores siguen siendo válidas para el ámbito no afectado en lugar de solicitar destinatarios para inferirlo.

¿Qué pasa cuando todos comentan pero nadie puede aprobar?

Utilice un conflicto de muestra de candelabro de vestíbulo ilustrativo para demostrar la escalada. El ejemplo cubre 1 lámpara de araña personalizada en el vestíbulo de 1 hotel en la revisión de preproducción.

El diseñador acepta las proporciones visibles con un ajuste de acabado. el El consultor solicita evidencia técnica revisada. El contratista registra ambos comentarios pero no está autorizado a aceptar el cambio comercial. el equipo tiene comentarios, no un comunicado. La aceptación de la aparición no cierra el solicitud técnica, y ninguna acción autoriza la implicación del costo. el La decisión correcta es suspender por completo la producción hasta la liberación responsable. La autoridad es identificada y recibe un paquete completo.

El proveedor vuelve a emitir el dibujo y la evidencia bajo una nueva revisión; el el contratista añade el efecto comercial; el registro del diseñador y consultor sus respuestas específicas. El rol responsable nombrado registra la aceptación revisión y condiciones. El comprador verifica que aparece la misma revisión en la orden de compra y la instrucción de producción. Este es un ejemplo ilustrativo, no es un proyecto Kinglong ni un resultado medido del cliente.

¿Cuándo se debe actualizar la iluminación RACI?

Actualice la iluminación RACI cuando la ruta de adquisición, el alcance, la fase del proyecto, cambios entre la parte designada o la autoridad de aprobación, manteniendo la autoridad reemplazada. versiones. Revíselo también cuando las escaladas repetidas revelen que una fila es demasiado amplia o una Falta el requisito de evidencia.

Revise la matriz al congelar el diseño, cita con el proveedor, maqueta o muestra liberación, liberación de compra, inicio de instalación y planificación de entrega. un El cambio de fase a menudo cambia quién es el Responsable incluso cuando el Responsable La autoridad sigue siendo la misma. Registre la fecha de revisión, el motivo del cambio y el aprobador. y fecha de vigencia para que los equipos sepan qué matriz gobernó cada decisión.

La matriz debe ser lo suficientemente breve para usarla pero lo suficientemente específica para auditarla. Archivar versiones obsoletas; no sobrescriba el registro que explica una lanzamiento anterior. Para preguntas adyacentes sobre muestras, evidencia de cumplimiento y controles de adquisiciones, Revise la adquisición de iluminación decorativa de apoyo de Kinglong Lighting guía.

Preguntas frecuentes

¿Puede una persona ser a la vez Responsable y rendir cuentas?

Sí, si el nombramiento, la autoridad y la carga de trabajo del proyecto lo respaldan. la matriz aún debería mostrar ambas letras explícitamente para que el equipo pueda distinguir preparación a partir de la decisión final. Evite múltiples roles responsables en uno fila. Si diferentes autoridades deben aceptar la apariencia, la evidencia técnica o costo, dividir el entregable en decisiones separadas y registrar cómo combinar en la versión final.

¿Debería el proveedor de iluminación aprobar su propia presentación técnica?

El proveedor deberá preparar, comprobar internamente y autorizar su envío para problema, pero la aceptación del proyecto sigue el contrato y la matriz de aprobación. La aprobación interna del proveedor confirma que el paquete está listo para enviarse. eso no reemplaza la revisión del alcance de un consultor, la autorización del propietario o una liberación formal del contratista donde esas acciones se asignan a otro proyecto fiestas.

¿Una muestra aprobada autoriza el lanzamiento de producción completo?

Solo si la aprobación registrada y el contrato aplicable hacen que esa liberación explícito. Nombre la muestra, revisión, atributos aceptados, condiciones y efecto de producción. La aceptación visual del acabado o proporción no debe ser Se supone que cerrar comentarios técnicos, aceptar un cambio comercial o autorizar. compra. Cuando esas decisiones permanezcan abiertas, marque el estado de la muestra como limitado e identificar la siguiente puerta de aprobación.

¿Qué pasa si el contrato entra en conflicto con el RACI?

Regirán el contrato y los nombramientos formales. Deja de confiar en lo conflictivo fila y escalarlo a los representantes autorizados del proyecto. Corregir la matriz, identificar la revisión efectiva y comunicarla ante los afectados procede la aprobación. Conserve la versión antigua con el registro de decisión para las acciones anteriores siguen siendo rastreables. El RACI es una herramienta de control, no un reemplazo del acuerdo.
