Une approbation d’éclairage RACI doit informer une équipe de projet hôtelier qui prépare, examine, autorise, achète et reçoit chaque livrable d’éclairage. Il ne devrait pas simplement énumérer les titres de poste. L’unité utile est une décision spécifique, telle comme accepter un échantillon de finition, clôturer des commentaires techniques ou publier un dessin pour la production – lié à une révision, aux preuves requises et à une autorité responsable.
Ceci est important car « approuvé » peut signifier plusieurs choses différentes. Un concepteur peut accepter une comparution, un consultant peut clôturer un commentaire technique, un propriétaire peut autoriser le coût et un entrepreneur peut émettre l’instruction d’achat. Aucun de ces actions se substitue automatiquement aux autres. La matrice ci-dessous est un cadre de départ pour les propriétaires et les promoteurs d’hôtels ; le contrat de projet, les rendez-vous et le parcours d’approvisionnement régissent toujours les missions réelles.
Les règles d’approbation qui empêchent les versions ambiguës
- Utilisez quatre règles de décision pour éviter les déclenchements d’éclairage ambigus. Attribuez les lettres RACI à un livrable et à une décision, et non à un titre de poste général.
- Nommez un rôle responsable pour chaque ligne d’approbation.
- Conception séparée, technique, commerciale, achat et réception sur site décisions.
- Enregistrez la révision acceptée, les preuves, les conditions et la version en aval.
Que contrôle une approbation d’éclairage RACI ?
Le PMI Lexique définit RACI comme une matrice d’attribution des responsabilités utilisant quatre participations déclare : Responsable, Responsable, Consulté et Informé. Responsable fait le travail, Responsable possède la décision, Consulté donne entrée avant lui, et Informed reçoit le résultat.
Pour les approbations d’éclairage, appliquez ces lettres à un livrable nommé et décision, pas à une discipline entière. « Concepteur : A » est trop large. « Designer : A pour l’acceptation visuelle de la finition l’échantillon FS-03, révision B » est utilisable. Il identifie ce qui a été décidé et empêche qu’un commentaire sur un attribut soit confondu avec une production de blanchets approbation.
Cette approche au niveau des tâches est cohérente avec le plan de travail RIBA, dont la boîte à outils comprend une matrice de responsabilité de conception et organise les tâches et les échanges d’informations par étape du projet. Source RIBA PMI définit l’outil général de gestion de projet. La leçon transférable car l’éclairage consiste à l’appliquer à des livrables spécifiques ; ce n’est pas une règle imposée par PMI ou RIBA. Aucune des deux sources n’impose une répartition universelle des rôles d’éclairage.
Quels livrables d’éclairage nécessitent des rôles d’approbation attribués ?
Aattribuer des rôles d’approbation à chaque livrable d’éclairage pouvant modifier la conception intention, adéquation technique, coût, programme, achat ou site acceptation. Commencez par le brief du projet et le planning, puis suivez les informations à travers la sélection des fournisseurs, la production, l’installation et la livraison.
Le Orientation du Centre for Digital Built Britain décrit une matrice de responsabilités bien définie comme élément clé d’un plan de fourniture d’informations et discute de l’attribution d’activités de gestion de l’information aux parties. Pour un package d’éclairage, qui prend en charge le traitement des dessins, des échantillons et des preuves comme des livrables d’informations contrôlées, tandis que l’accord de projet décide toujours qui occupe chaque rôle.
- Base de conception : intention de la pièce, type de luminaire, dimensions, finition, effet de lumière, intention des commandes et contraintes de coordination.
- Soumission du fournisseur : proposition de produit , liste des écarts, données feuilles, dessins, échantillons de matériaux et échantillons de finition.
- Preuve technique : rapports de test applicables, électriques données, informations sur le conducteur et le contrôle, charges de montage, accès à la maintenance et dossiers de conformité spécifiques au projet.
- Commercial : cotation, inclusions, exclusions, quantité, conditions de livraison, modification approuvée et bon de commande.
- Vérification physique : prototype ou maquette , pré-production Échantillon, preuve d’inspection de production et échantillon de site.
- Chantier et remise : Inspection de l’installation , fermeture anti-accroc, dossiers de mise en service, informations telles que construites, calendrier des pièces de rechange et informations de fonctionnement.
Un livrable appartient à la matrice lorsqu’une ambiguïté sur son statut pourrait déclencher une reprise ou un engagement non autorisé. Un jeton de finition et un plein Les échantillons de luminaires ne sont pas le même objet d’approbation. Si les deux comptent, donnez-leur lignes séparées, critères d’acceptation et effets de version. Les images du projet peuvent aider à identifier le contexte de la pièce, les conditions de montage et la coordination visible cela devrait être demandé dans une soumission ; ce sont des invitations à des questions, pas preuve que la solution ou le résultat d’un autre projet s’applique ici. Pour le contexte, examinez les références de projet pertinentes de Kinglong Lighting.
Que doit posséder chaque participant au projet ?

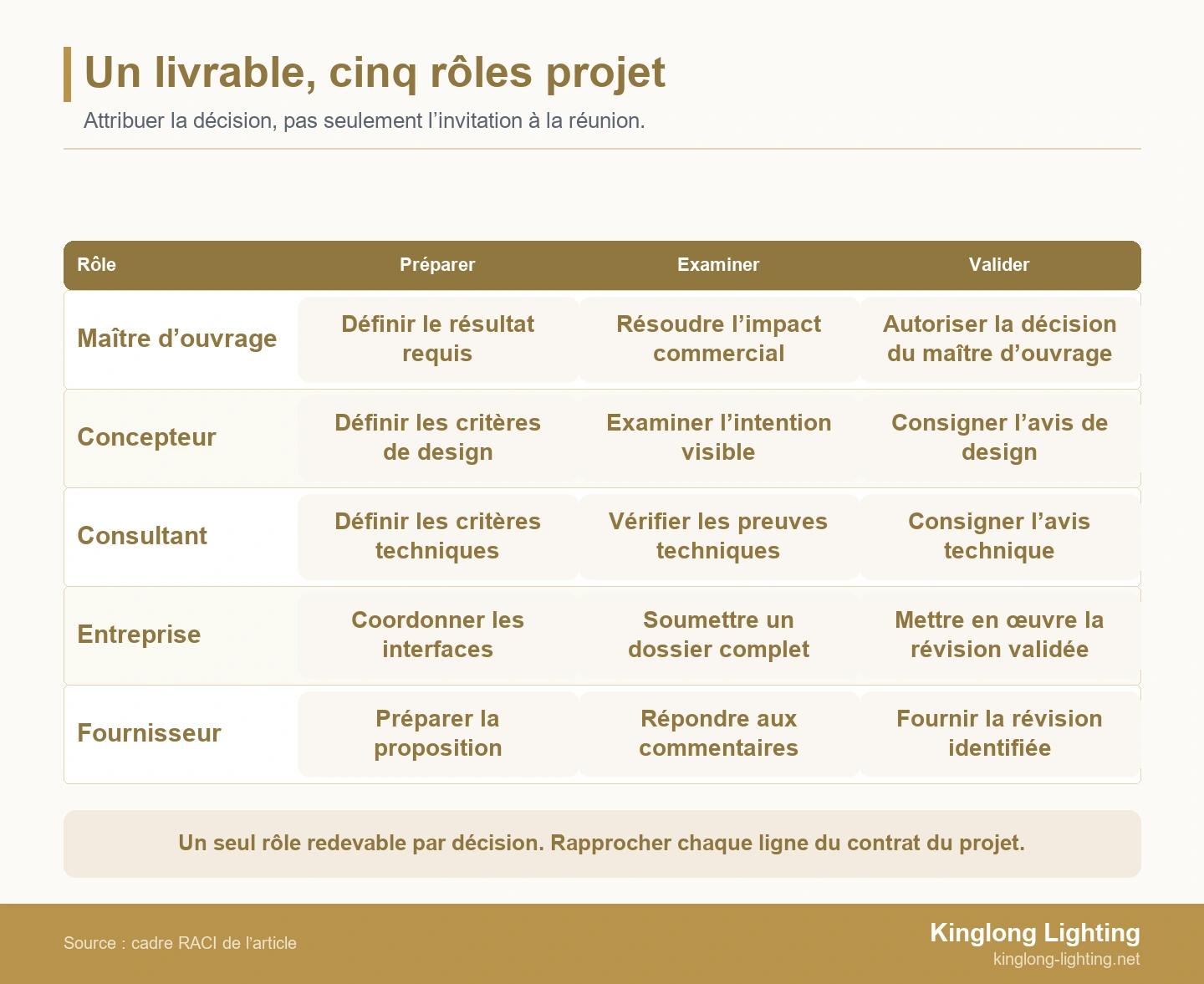

Le propriétaire, le concepteur, le consultant, l’entrepreneur et le fournisseur ont des besoins distincts responsabilités, mais leurs lettres RACI exactes doivent être définies par le projet accords. Les descriptions suivantes sont des questions à résoudre et non contractuelles. rendez-vous.
- OPropriétaire ou représentant du développeur : confirme l’activité priorités, autorisation budgétaire, compromis en matière de programme et personne autorisée pour accepter les modifications au nom du propriétaire.
- Concepteur d’intérieur ou d’éclairage : définit l’intention de conception et examine la forme visible, les proportions, la finition, l’effet de lumière et l’intégration avec le concept intérieur.
- Consultant en éclairage, électricité ou autre : passe en revue le sujets techniques dans sa nomination, tels que les critères de performance, coordination, interfaces ou commandes électriques.
- Entrepreneur principal ou spécialisé : coordonne les soumissions, conditions du site, programme, méthode d’installation, interfaces et formalités communications relevant de son champ d’application.
- Fournisseur ou fabricant : prépare un produit précis informations, dessins, échantillons, preuves techniques, informations sur les écarts et les dossiers de production pour la portée offerte.
Ne confondez pas la propriété des informations avec le pouvoir de les accepter. Un Le fournisseur peut être responsable de la préparation d’un dessin d’atelier sans être Responsable de l’acceptation du projet. Un entrepreneur peut être responsable de acheminer une soumission sans être autorisé à approuver une modification de conception.
Comment construire le RACI ligne par ligne ?
Construisez chaque ligne autour d’un livrable, d’une décision, d’un rôle responsable, les preuves requises, une date d’échéance et une condition de libération. Utilisez le tableau comme matrice de départ uniquement. Remplacez chaque attribution de rôle par le l’allocation convenue du projet avant l’émission.
| Livrable ou décision | R | A | C | I | Dossier de preuve et de mise en liberté |
|---|---|---|---|---|---|
| Brief d’éclairage et critères de la pièce | Concepteur Propriétaire du | Consultant, entrepreneur Fournisseur | Brief approuvé, date et approbateur nommé | ||
| Calendrier des luminaires et intention de conception Concepteur | Défini par le projet | Propriétaire, consultant | Entrepreneur, fournisseur | Révision du calendrier et dérogations approuvées | |
| Proposition du fournisseur et liste des écarts Fournisseur | Défini par le projet | Concepteur, consultant, entrepreneur Propriétaire du | Proposition complète, écarts et journal des commentaires | ||
| Dessin d’atelier et coordination | Fournisseur ou entrepreneur | Défini par le projet | Concepteur, consultants Propriétaire du | Révision du dessin, vérifications de l’interface et état | |
| Échantillon de finition ou de matériau Fournisseur | Défini par le projet | Concepteur, propriétaire | Entrepreneur | Exemple de code, photo, étiquette signée et conditions | |
| Dossier de preuves techniques Fournisseur | Défini par le projet | Consultant, entrepreneur | Concepteur, propriétaire | Registre des preuves, exceptions et commentaires fermés | |
| Changement commercial | Entrepreneur ou acheteur | Rôle autorisé par le propriétaire | Concepteur, consultant, fournisseur | Parties concernées | Prix et effet programme avec autorisation |
| Achat et sortie de production | Acheteur ou entrepreneur | Autorité définie par le contrat | Concepteur, consultant, fournisseur | Équipe propriétaire | PO, révision acceptée, conditions et date de sortie |
| Installation et acceptation de transfert | Entrepreneur | Défini par le projet | Concepteur, consultant, fournisseur | Opérations du propriétaire | Dossiers d’inspection, de mise en service et de remise |
Les cellules répétées « Définies par le projet » sont délibérées. Un article générique ne peut pas attribuer en toute sécurité l’autorité contractuelle. Dans la matrice de travail, chacun doit être remplacé par un rôle nommé. Si deux parties apparaissent responsables, divisez la ligne en deux décisions – par exemple, acceptation visuelle et acceptation technique – ou nommer un dernier intégrateur.

Pour les ensembles d’éclairage décoratif sur mesure, identifiez si le livrable est un concept image, dessin technique, échantillon de contrôle ou norme de production. Équipes l’évaluation des portées hôtelières complexes peut utiliser Processus d’éclairage hôtelier de Kinglong Lighting comme invite pour les entrées des fournisseurs qui peuvent devoir entrer dans la matrice du projet.
Pourquoi l’approbation de conception n’est-elle pas la même chose que l’approbation technique ou commerciale ?
L’acceptation esthétique demande si la proposition préserve l’intention apparence. L’examen technique demande si les informations soumises concernent critères et interfaces applicables. L’autorisation commerciale accepte des frais ou conséquences du programme. L’achat engage la commande.
Le AIA aperçu des services de base des architectes constate que le périmètre de la phase de construction est défini par le propriétaire-architecte accord et décrit l’architecte aidant l’entrepreneur à construire à partir de documents de construction approuvés par le propriétaire. La leçon du projet n’est pas qu’une seule profession approuve toujours l’éclairage. C’est cette autorité suit la nomination et les documents approuvés.
Placez un champ « type d’approbation » à côté de chaque ligne RACI. Les valeurs utiles incluent acceptation de la conception, clôture des commentaires techniques, autorisation commerciale, validation de l’approvisionnement et acceptation du site. Utilisez ensuite une offre d’éclairage au niveau de la clause matrice de conformité pour garder les preuves et les écarts visibles au lieu de les cacher les à l’intérieur d’un large cachet « approuvé ».
Un agrément peut également être conditionnel : accepté sous réserve d’un driver révisé emplacement, confirmation du propriétaire de la finition ou vérification du plafond par l’entrepreneur soutien. Enregistrez l’état, la personne qui le ferme et si la production peut commencer avant la fermeture. Sans ces champs, un examen conditionnel peut être interprété à tort comme une libération inconditionnelle.
Comment les soumissions doivent-elles passer par l’examen et la remontée ?
Une soumission contrôlée passe par le contrôle d’intégralité et la discipline examen, commentaires consolidés, nouvelle soumission, décision et enregistrement version. Le contrôleur des documents ne doit pas démarrer le chronomètre de révision sur un dossier incomplet. package si le flux de travail convenu permet un contrôle d’exhaustivité. Dessins manquants, Les identifiants d’échantillon ou les écarts déclarés doivent être renvoyés avec un raison.
- Soumettre : identifier le livrable, le luminaire ou la zone, la révision, objectif, date de péremption et documents associés.
- Vérifier l’exhaustivité : confirmer que les preuves mentionnées dans le La ligne RACI est présente et cohérente en interne.
- Examen : aspect de l’itinéraire, technique, commercial et questions de l’interface du site aux rôles consultés pertinents.
- Consolider : supprimer les instructions contradictoires ou faire remonter avant de renvoyer un ensemble de commentaires contrôlés.
- Resubmit : montre comment chaque commentaire a reçu une réponse ; ne fais pas remplacer silencieusement les documents.
- Décider : les enregistrements du rôle de responsable sont approuvés, approuvés avec conditions, réviser et soumettre à nouveau, ou rejeté.
- Relase : communiquer le statut, révision acceptée, conditions restantes et effet sur les achats ou la production.
Définir à l’avance les déclencheurs d’escalade : décision en retard, commentaires contradictoires, changement demandé en dehors du rendez-vous, écart non accepté, coût ou programme impact, ou autorité d’approbation manquante. La destination doit être un rôle nommé, pas « gestion ». Lorsqu’une proposition change de portée ou de valeur, un examen tripartite de l’ingénierie de la valeur peut comparer la conception, l’ingénierie et les effets commerciaux avant l’approbation. Un la proposition d’ingénierie de valeur n’accorde pas l’autorisation de copier un conception : toute alternative doit être originale ou dûment autorisée, et son les dessins, la position des droits et l’itinéraire d’acceptation doivent être enregistrés.
Conservez un journal des décisions à côté du RACI. La matrice indique qui agit ; le journal dit ce qui s’est passé. Les champs minimum sont l’ID du livrable, la révision, la date de soumission, décision, conditions, personne responsable, date de décision et en aval instruction. Cela évite que les anciens commentaires par courrier électronique soient traités comme les état actuel.
Comment une décision approuvée parvient-elle à l’achat et à l’installation ?
Porter la révision, les exclusions, les quantités et les conditions acceptées dans le bon de commande, instructions de production, package d’installation et remise enregistrement. L’approbation n’est pas complète lorsqu’un PDF reçoit un tampon ; c’est terminé quand les équipes en aval peuvent identifier la même décision contrôlée.
Le Guide du document de mise en service WBDG sépare les rôles de préparation, de révision, d’approbation et d’utilisation et décrit la mise à jour plans de mise en service avec responsabilités assignées. Le CIBSE Code de mise en service : Aperçu de l’éclairage traite la mise en service comme un processus géré destiné à réaliser l’intention de conception à la fin et informer les utilisateurs du fonctionnement. Ces sources traitent de la mise en service plutôt que d’un approvisionnement universel RACI, mais ils renforcent la nécessité de relier les enregistrements d’approbation à l’utilisation et au transfert.
Avant l’achat, concilier le calendrier des luminaires, les dessins acceptés, l’échantillon codes, exceptions techniques, quantités, accessoires, interfaces de commandes, pièces de rechange et contenu de la livraison. Avant l’installation, transférez les détails de montage, conditions de coordination et plans actuels à l’équipe de chantier. Lors de la remise, identifier ce que l’opérateur reçoit et qui comble les lacunes du document. Où un la construction révisée nécessite le développement du fournisseur, ajoutez le prototype correspondant et libérez les portes de la matrice.
Utilisez une page de couverture lorsque plusieurs documents forment un seul dossier de décision. Il doit répertorier tous les dossiers et révisions en vigueur, les conditions non résolues, les l’autorité qui les a acceptés et l’action exacte en aval autorisée. Le l’acheteur peut alors distinguer « approuvé pour le prix », « approuvé pour l’échantillon » et « sorti pour la production ». L’équipe du site doit recevoir le même statut vocabulaire. Si une révision ultérieure ne modifie qu’un seul composant, indiquez si le les approbations antérieures restent valables pour le périmètre non concerné au lieu de demander destinataires pour le déduire.
Que se passe-t-il lorsque tout le monde commente mais que personne ne peut approuver ?
Utilisez un exemple de conflit de lustre de hall pour démontrer l’escalade. L’exemple couvre 1 lustre personnalisé dans 1 hall d’hôtel lors de l’examen de pré-production.
Le concepteur accepte les proportions visibles avec un ajustement de finition. Le Le consultant demande des preuves techniques révisées. L’entrepreneur enregistre à la fois commentaires mais n’est pas autorisé à accepter le changement commercial. L’équipe a des commentaires, pas un communiqué. L’acceptation de l’apparence ne ferme pas le demande technique, et aucune des deux actions n’autorise l’implication financière. Le la bonne décision est un blocage total de la production jusqu’à la sortie responsable l’autorité est identifiée et reçoit un package complet.
Le fournisseur réédite le dessin et les preuves sous une nouvelle révision ; le l’entrepreneur ajoute l’effet commercial ; le dossier du concepteur et du consultant leurs réponses ciblées. Le rôle responsable nommé enregistre les révision et conditions. L’acheteur vérifie que la même révision apparaît dans le bon de commande et les instructions de production. Ceci est un exemple illustratif, pas un projet Kinglong ou un résultat client mesuré.
Quand faut-il mettre à jour l’éclairage RACI ?
Mettre à jour l’éclairage RACI lorsque l’itinéraire d’approvisionnement, la portée, la phase du projet, les modifications apportées à la partie désignée ou à l’autorité d’approbation, tout en conservant les modifications remplacées versions. Révisez-le également lorsque des escalades répétées révèlent qu’une ligne est trop large ou qu’une l’exigence de preuve est manquante.
Examiner la matrice lors du gel de la conception, du rendez-vous avec le fournisseur, de la maquette ou de l’échantillonnage libération, libération d’achat, début de l’installation et planification du transfert. Un le changement de phase change souvent qui est responsable même lorsque le responsable l’autorité reste la même. Enregistrez la date de révision, le motif du changement, l’approbateur et la date d’entrée en vigueur afin que les équipes sachent quelle matrice régit chaque décision.
La matrice doit rester suffisamment courte pour être utilisée mais suffisamment spécifique pour être auditée. Archiver les versions obsolètes ; n’écrasez pas l’enregistrement qui explique un version antérieure. Pour les questions adjacentes sur les échantillons, les preuves de conformité et contrôles des achats, RExaminer l’approvisionnement en éclairage décoratif de Kinglong Lighting conseils. Questions fréquemment posées sur
Une seule personne peut-elle être à la fois responsable et imputable ?
Oui, si la nomination, l’autorité et la charge de travail du projet le permettent. La matrice devrait toujours afficher explicitement les deux lettres afin que l’équipe puisse distinguer préparation à partir de la décision finale. Évitez plusieurs rôles de responsable sur un seul rangée. Si différentes autorités doivent accepter la comparution, les preuves techniques ou coût, divisez le livrable en décisions distinctes et enregistrez comment elles combiner dans la version finale.
Le fournisseur d’éclairage devrait-il approuver sa propre soumission technique ?
Le fournisseur doit préparer, vérifier en interne et autoriser sa soumission pour problème, mais l’acceptation du projet suit le contrat et la matrice d’approbation. L’approbation interne du fournisseur confirme que le package est prêt à être soumis. Il ne remplace pas l’examen approfondi d’un consultant, l’autorisation du propriétaire ou un autorisation officielle de l’entrepreneur lorsque ces actions sont affectées à un autre projet fêtes.
Un échantillon approuvé autorise-t-il la sortie de production complète ?
Uniquement si l’approbation enregistrée et le contrat applicable donnent cette autorisation explicite. Nommez l’échantillon, la révision, les attributs acceptés, les conditions et effet de production. L’acceptation visuelle de la finition ou des proportions ne doit pas être supposé clôturer les commentaires techniques, accepter un changement commercial ou autoriser achat. Lorsque ces décisions restent ouvertes, marquez le statut de l’échantillon comme limité et identifier la prochaine porte d’approbation.
Que faire si le contrat est en conflit avec le RACI ?
Le contrat et les nominations formelles régissent. Arrêtez de vous fier aux conflits ligne et la transmettre aux représentants autorisés du projet. Corrigez la matrice, identifier la révision effective et la communiquer aux personnes concernées l’approbation se poursuit. Conservez l’ancienne version avec le dossier de décision afin les actions antérieures restent traçables. Le RACI est un outil de contrôle, pas un remplacement de l’accord.
