Le coût total d’un lustre hôtelier surprend les achats lorsque le prix produit est comparé comme s’il représentait tout le projet. Dans la réalité, un grand lustre traverse plafond, structure, essais, emballage, fret, assurance, installation, contrôles, pièces de rechange et maintenance. La bande cachée de 18 à 25 % n’est pas forcément une marge fournisseur ; elle correspond souvent au travail exclu, déplacé ou découvert trop tard.

Pour un hôtel de luxe, le sujet n’est donc pas de négocier le prix unitaire le plus bas. Le sujet est de rendre visibles les limites de chaque offre avant le dépôt : ce qui est inclus, ce qui reste à la charge de l’acheteur, ce qui dépend du chantier, ce qui exige un ingénieur et ce qui deviendra un coût d’exploitation. Sans cette lecture, le devis le moins cher peut devenir l’option la plus risquée.

Points clés à retenir

  • Traiter 18-25 % comme une bande de coordination : ce n’est pas un supplément fixe, mais une alerte sur les coûts exclus du prix produit.
  • Séparer coût du luminaire et coût du projet : plafond, essais, fret, installation et service doivent être des lignes visibles.
  • Utiliser une feuille de coût total avant classement fournisseur : elle rend les offres comparables avant négociation.
  • Demander les limites de coût avant dépôt : les exclusions doivent être lues comme des responsabilités, pas comme de petites notes.
  • Comparer le moment du paiement au moment de la responsabilité : une dépense tardive peut coûter plus cher qu’une ligne incluse tôt.

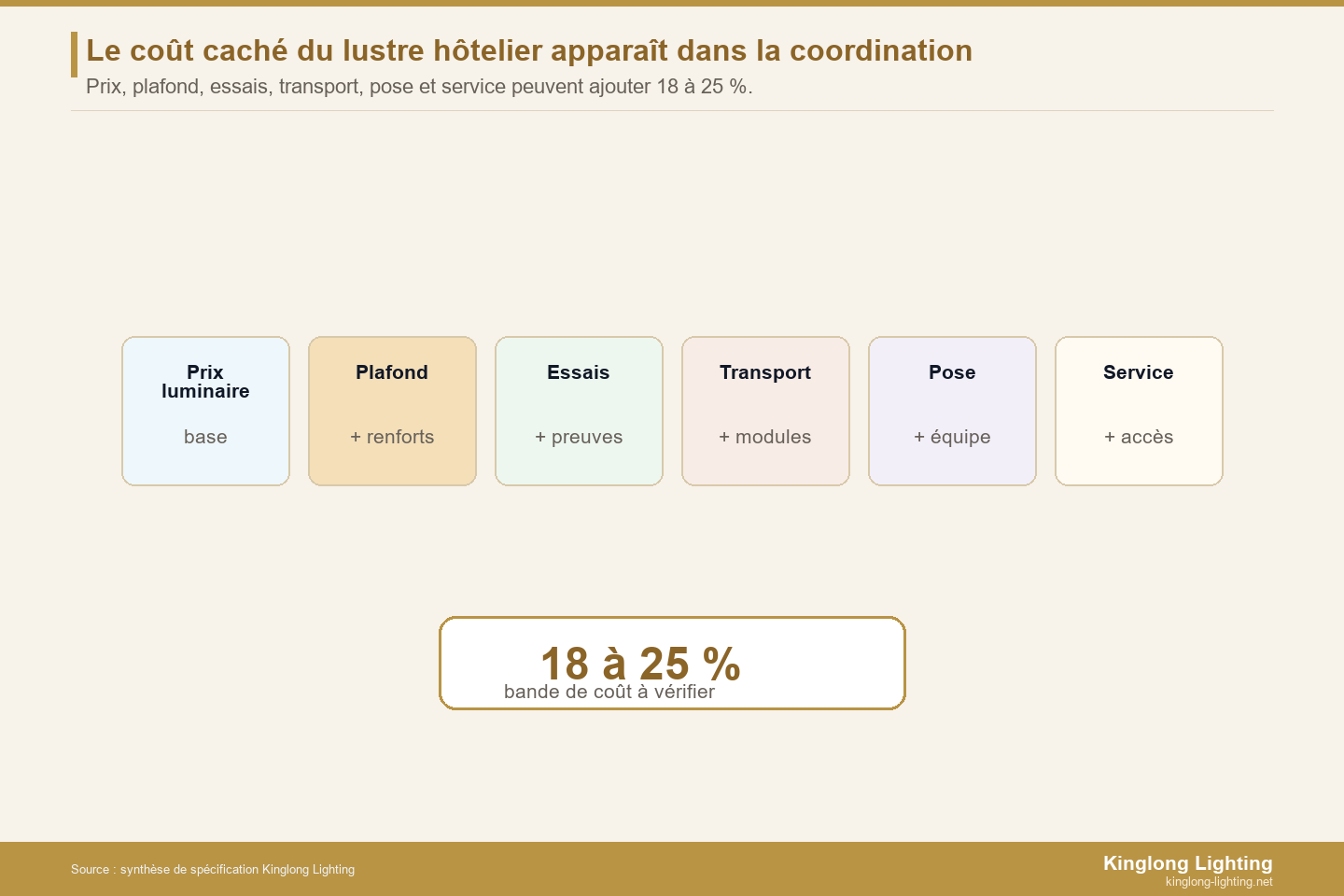

Bande de coût caché 18 à 25 % dans les lustres hôteliers
Le coût total d’un lustre hôtelier doit ajouter plafond, essais, transport, pose et service au prix produit.

Traiter les 18-25 % comme une bande de coordination

La bande de 18 à 25 % ne doit pas être interprétée comme une taxe automatique sur chaque lustre hôtelier. Elle désigne plutôt la zone où apparaissent souvent les coûts non comparés : renfort de plafond, essais, rapports, échantillons, emballage spécial, fret, assurance, introduction sur site, nacelle, supervision, pièces de rechange, nettoyage et reprises.

Cette bande apparaît lorsque le dossier d’achat compare seulement les prix produits. Un fournisseur peut inclure plus de dessins, pièces et emballage ; un autre peut donner un prix plus bas mais laisser davantage de responsabilités au chantier. Les deux offres peuvent être honnêtes, mais elles ne sont pas comparables tant que les limites ne sont pas visibles.

La bonne pratique consiste à transformer chaque zone floue en ligne de coût ou en responsabilité nommée. Si le fournisseur ne fournit pas le plan de charge, qui le fait ? Si les caisses ne sont pas incluses, quel budget les couvre ? Si le nettoyage exige une nacelle, qui porte ce coût pendant sept ans ? Ces questions révèlent la vraie position de chaque offre.

Séparer coût du luminaire et coût du projet

Le coût du luminaire comprend la fabrication, les matériaux, la finition, les sources, les pièces décoratives et une part de documentation. Le coût du projet comprend tout ce qui permet au luminaire d’être approuvé, transporté, installé, contrôlé, nettoyé et maintenu. Les achats se trompent lorsqu’ils demandent à une ligne de prix produit de représenter ces deux réalités.

Dans un hôtel, le plafond est rarement neutre. Il porte sprinklers, AV, acoustique, climatisation, trappes et structure. Le lustre y ajoute poids, câbles, rosace, drivers et accès. Si l’interface plafond n’est pas incluse dans la discussion, elle réapparaîtra comme coordination chantier. De même, un emballage modulaire, des pièces de rechange ou une supervision d’installation peuvent sembler optionnels jusqu’au moment où le chantier en a besoin.

La séparation protège aussi la relation fournisseur. Un fournisseur n’est pas forcément responsable d’un coût exclu si le dossier l’a clairement laissé à l’acheteur. Le problème vient lorsque cette limite est découverte après dépôt, alors que le calendrier ne permet plus de comparer calmement.

Utiliser une feuille de coût total avant le classement fournisseur

Poste Ce qu’il ajoute Question d’achat Preuve à demander
Produit Matériaux, structure, sources, finition Qu’est-ce qui est inclus dans le prix luminaire ? Devis détaillé et échantillons
Plafond Renforts, réservations, trappes, points d’ancrage Qui valide l’interface ? Plan d’interface et hypothèses de charge
Essais Rapports, conformité, échantillons, données drivers Quelles preuves sont fournies avant production ? Dossier d’essai et fiches techniques
Transport Modules, caisses, assurance, route d’accès Le colisage suit-il l’installation ? Plan d’emballage et liste de caisses
Pose Équipe, nacelle, supervision, séquence Qui porte l’installation et le support ? Méthode d’installation
Service Nettoyage, pièces, drivers, accès futur Quel coût reste après ouverture ? Plan de maintenance et pièces

Demander les limites de coût avant le dépôt

Le dépôt transforme souvent la discussion. Avant dépôt, l’acheteur peut encore comparer plusieurs offres, demander des clarifications et décider quelle responsabilité garder. Après dépôt, chaque exclusion devient une variation, un conflit de calendrier ou un coût de chantier. C’est pourquoi les limites doivent être visibles avant la première décision financière engageante.

Les limites importantes sont concrètes : certification locale, calcul structurel, dessins d’atelier, échantillons, mock-up, caisses bois, assurance, supervision sur site, remplacement de pièces cassées, drivers de réserve, outils spéciaux, méthode de nettoyage, commissioning et documentation finale. Chaque limite doit être classée : incluse, optionnelle, à la charge de l’acheteur, à la charge de l’entrepreneur, ou non applicable.

Une exclusion n’est pas forcément mauvaise. Elle peut être un choix rationnel si l’acheteur possède déjà un ingénieur, un installateur ou une équipe maintenance. Elle devient dangereuse lorsqu’elle est invisible. Les exclusions doivent donc servir d’outil de négociation et de clarification, pas de surprise après chantier.

Exemple de lecture d’une offre avant classement

Imaginez deux offres pour un grand lustre de lobby. L’offre A indique un prix produit inférieur, mais exclut calcul de charge, caisses bois renforcées, pièces de rechange et supervision d’installation. L’offre B est plus élevée, mais inclut dessin de suspension, plan de modules, emballage séquencé, 3 % de pièces décoratives de rechange, schéma de drivers et assistance de commissioning à distance. Comparer seulement les montants ferait paraître A meilleure ; comparer le coût total peut rendre B plus sûre.

Le calcul doit ensuite placer chaque exclusion dans le calendrier. Le calcul de charge manquant arrive avant production. Les caisses manquantes arrivent avant expédition. La supervision manquante arrive pendant la pose. Les pièces de rechange manquantes arrivent après ouverture. Plus la dépense apparaît tard, plus elle est difficile à négocier et plus elle peut perturber le calendrier hôtelier.

Cette lecture évite aussi les conflits internes. Les achats voient le prix, le designer voit la qualité, l’ingénieur voit la charge, l’exploitation voit la maintenance. La feuille de coût total met ces quatre regards dans le même tableau. Elle donne à l’hôtel une raison objective de choisir une offre plus complète ou de négocier l’offre basse avant qu’elle ne devienne une surprise.

Elle clarifie également le vocabulaire de négociation. Au lieu de demander une remise générale, l’acheteur peut demander d’inclure deux caisses supplémentaires, un lot de pièces, un dessin de charge ou une assistance de pose. La discussion devient plus précise, et le fournisseur peut répondre sans réduire la qualité invisible du projet.

Cette précision protège aussi l’ouverture. Un coût identifié tôt peut être planifié ; un coût découvert tard devient une urgence. Pour un hôtel, la différence entre les deux se mesure en argent, mais aussi en stress chantier, image de marque et disponibilité des espaces.

Carte d’action coût total

  • Demander le coût total avant de classer les fournisseurs.
  • Séparer inclus, options, exclusions et responsabilités acheteur.
  • Attacher une preuve à chaque limite : plan, rapport, caisse, méthode ou pièce.
  • Comparer les paiements avec les moments de responsabilité.
  • Faire relire plafond, installation et maintenance avant dépôt.

Un dossier de coût total doit exposer le travail exclu

Le meilleur dossier d’achat ne cherche pas seulement le prix le plus bas. Il cherche à savoir ce que ce prix couvre réellement. Si deux fournisseurs répondent avec des périmètres différents, le tableau de coût total doit les ramener au même niveau de comparaison. Une offre plus chère peut être meilleure si elle inclut preuves, emballage, pièces et support qui seraient autrement achetés plus tard.

Séparer périmètre inclus et travail porté par l’acheteur

Le périmètre inclus doit être écrit en termes vérifiables. “Installation support” ne suffit pas ; il faut savoir s’il s’agit d’un manuel, d’une vidéo, d’un technicien sur site ou d’une assistance à distance. De même, “spare parts” doit préciser quantités, références et conditions d’utilisation.

Demander la preuve derrière chaque limite

Chaque limite de coût doit avoir une preuve. Si le poids est inclus, où est le calcul ? Si l’emballage est inclus, où est la liste de caisses ? Si la maintenance est incluse, où est le calendrier ? Sans preuve, la limite reste une promesse difficile à utiliser lorsque le chantier accélère.

Utiliser les exclusions comme outil de négociation

Une exclusion claire peut être négociée. L’acheteur peut demander de l’inclure, de la chiffrer comme option, ou de la transférer à un autre lot. Une exclusion floue ne se négocie pas ; elle apparaît comme problème lorsqu’il faut déjà installer, ouvrir ou livrer.

Comparer le calendrier de paiement et le calendrier de responsabilité

Un paiement précoce ne signifie pas que le risque est clos. Si le fournisseur reçoit un dépôt avant que plafond, modules, caisses et contrôles soient validés, l’acheteur a payé avant de voir les responsabilités critiques. Le calendrier de paiement doit suivre les portes de preuve, surtout sur les grands lustres sur mesure.

Aligner le coût total avec un calendrier de responsabilités

Un tableau de coût total devient vraiment utile lorsqu’il est lié à un calendrier. Avant le dépôt, l’acheteur doit savoir quelles preuves seront fournies. Avant production, il doit savoir quelles dimensions, finitions et charges sont gelées. Avant emballage, il doit savoir quelles caisses, pièces de rechange et documents accompagneront le luminaire. Avant livraison chantier, il doit savoir qui répond si une question de contrôle, de suspension ou d’installation apparaît.

Cette lecture transforme les 18-25 % en outil de gestion, pas en peur budgétaire. Une ligne de coût ouverte au mauvais moment crée une prime de risque : transport urgent, reprise plafond, supervision non prévue, pièce manquante ou nettoyage initial. À l’inverse, une ligne chiffrée tôt peut être négociée, transférée à un lot local ou supprimée parce qu’elle n’est pas nécessaire.

Le dossier devrait donc associer chaque coût à trois éléments : qui le porte, quelle preuve le déclenche et à quelle date il doit être fermé. Sans cette structure, deux offres restent difficiles à comparer même si leurs prix produits semblent proches.

Comment Kinglong Lighting rend le coût comparable

Pour un projet hôtelier, Kinglong Lighting peut fournir une réponse qui sépare prix produit, dessins, échantillons, emballage, installation, pièces, support et maintenance. La personnalisation doit inclure les preuves qui évitent les surprises, surtout lorsque le lustre est grand, lourd, modulaire ou installé dans un plafond complexe.

Envoyez plans, quantité, destination, calendrier, exigences d’essai, contraintes d’accès, méthode de pose, contexte de certification et attentes de maintenance via la page contact. Demandez une comparaison sur coût total, pas seulement prix unitaire.

Guides associés

Questions fréquentes

Les 18-25 % sont-ils un supplément fixe ?

Non. Il faut les lire comme une bande de coordination possible, pas comme une surcharge automatique. Cette zone apparaît lorsque plafond, essais, transport, pose, service ou responsabilités ne sont pas inclus dans la comparaison initiale. Certains projets seront plus bas, d’autres plus haut, selon la complexité.

Quels coûts manquent souvent dans un devis de lustre ?

Les coûts souvent oubliés sont calcul structurel, interface plafond, échantillons, essais, rapports, caisses bois, assurance, supervision d’installation, nacelle, commissioning, pièces de rechange, nettoyage initial et documentation de maintenance. Ils ne sont pas toujours au fournisseur, mais ils doivent être visibles.

Comment les achats doivent-ils comparer deux fournisseurs ?

Utilisez une feuille commune : produit, preuve, plafond, transport, installation, contrôle, service, pièces, exclusions et responsabilités. Ne comparez pas deux prix tant que les périmètres ne sont pas alignés. Une offre plus élevée peut être meilleure si elle inclut des preuves et responsabilités que l’autre laisse au chantier.

Quand faut-il revoir le coût total ?

Revoyez-le avant dépôt, avant production, avant emballage final et avant livraison chantier. Chaque étape ferme des options. Plus une exclusion est découverte tard, plus elle coûte cher à corriger ou à négocier.
