L’achat d’éclairage pour un projet hôtelier ne devrait pas être une simple comparaison de prix. Pour les prescripteurs, c’est un processus de libération de preuves : intention design, faisabilité technique, échantillons, essais, contrôles, logistique, installation et transfert à l’exploitation. Lorsque ces étapes sont mélangées, les devis deviennent incomparables et les responsabilités floues.

Un cadre d’achat solide garde le prix derrière la preuve. Chaque fournisseur doit répondre aux mêmes portes de validation avant que l’équipe projet compare les montants. Cette méthode réduit les risques de changement tardif, de non-conformité, de mauvais échantillon, de alimentation LED incompatible ou de documentation de maintenance absente.

Points clés à retenir

  • L’achat est un processus : chaque étape libère une preuve, pas seulement une ligne de prix.
  • L’intention design doit être figée tôt : sinon les fournisseurs répondent à des versions différentes du projet.
  • Les preuves techniques doivent être comparables : dessins, charges, sources, contrôles, tests et emballage doivent suivre le même format.
  • Les contrôles et l’énergie doivent entrer tôt : alimentations LED, gradation, scènes et conformité influencent le devis.
  • Le transfert commence à l’achat : pièces, notices, accès et responsabilités doivent être prévus avant livraison.

Traiter l’achat comme un processus de libération de preuves

Au lieu d’un seul RFQ envoyé à une date fixe, utilisez des portes de libération : intention, faisabilité, échantillons, tests, devis final, production, logistique et transfert. Chaque porte répond à une question : savons-nous assez pour avancer sans déplacer le risque vers l’étape suivante ?

Utiliser des portes de libération plutôt qu’une seule date RFQ

Cette approche rend les fournisseurs comparables. Un fournisseur qui offre un prix rapide mais peu de preuves devient visible. Un fournisseur plus rigoureux peut être évalué sur sa capacité à réduire les risques, pas seulement sur le coût initial.

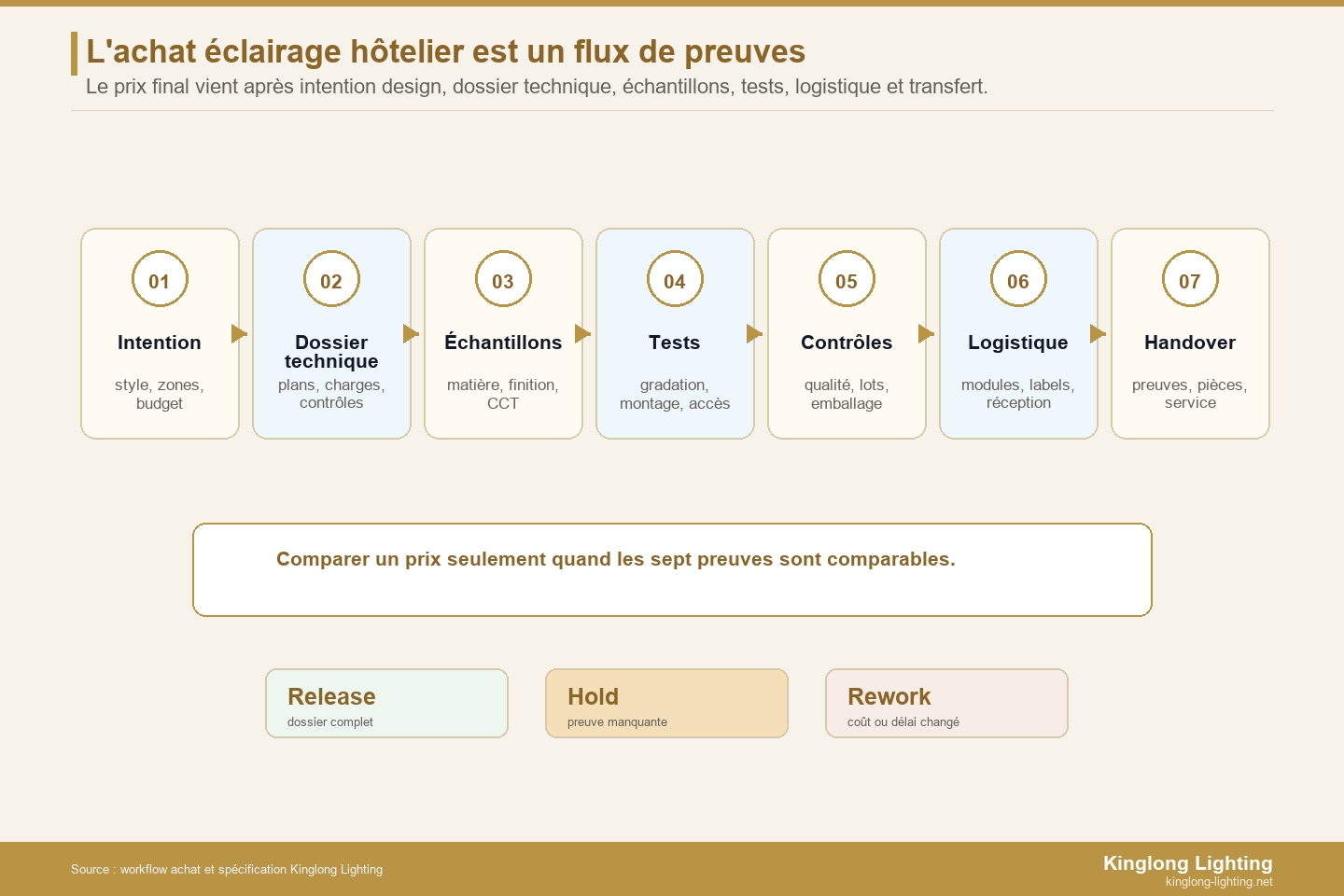

Processus de libération des preuves pour l’achat d’éclairage hôtelier
Le prix final doit être comparé après intention design, preuves techniques, échantillons, tests, contrôles, logistique et transfert.

Figer l’intention design avant de comparer les fournisseurs

Le dossier d’intention doit préciser le rôle de chaque luminaire, l’ambiance recherchée, les espaces concernés, les matériaux dominants, les exigences de marque et les contraintes de plafond. Sans ce fichier, les fournisseurs interprètent librement le projet et les devis deviennent impossibles à comparer.

Définir le dossier de preuves techniques

Le dossier technique doit inclure dimensions, poids, points de suspension, sources lumineuses, alimentations LED, gradation, finitions, certifications, hypothèses thermiques, emballage, installation et maintenance. Pour les lustres sur mesure, les dessins et échantillons ne sont pas des options ; ils sont le langage commun entre design, achat et usine.

Séparer les preuves de système qualité des preuves produit

Un système qualité solide rassure, mais il ne remplace pas les preuves liées au luminaire précis du projet. L’acheteur doit distinguer certificats d’entreprise, rapports de composants et preuves du produit assemblé.

Porte de validation Question clé Preuve attendue
Intention Que doit porter le design ? Brief espace par espace, vues, matériaux
Technique Le luminaire est-il faisable ? Dessins, charges, sources, alimentations LED
Échantillons La finition est-elle validée ? Matériaux sous lumière projet
Tests La conformité est-elle documentée ? Rapports, inspection, protocole qualité
Logistique Le site peut-il recevoir le produit ? Emballage, modules, séquence de pose
Transfert L’exploitation peut-elle maintenir ? Notices, pièces, garanties, responsabilités

Relier tôt l’achat aux contrôles et à l’énergie

Les décisions de alimentation LED, protocole de gradation, scènes, puissance et accessibilité influencent le coût et la conformité. Si elles arrivent après le devis, elles provoquent souvent des changements de prix ou des compromis de performance. Le prescripteur doit donc demander le dossier contrôle dès les premières réponses fournisseur.

Rendre le devis final comparable

Le devis final doit utiliser le même format pour tous les fournisseurs : périmètre inclus, exclusions, hypothèses, finitions, sources, alimentations LED, tests, emballage, installation, pièces de rechange, délais et responsabilités. Les écarts doivent être visibles. Un prix plus bas qui exclut installation, emballage ou tests peut coûter plus cher au projet.

Définir une matrice de comparaison avant d’ouvrir les prix

Le prescripteur doit préparer une matrice de comparaison avant de recevoir les devis finaux. Cette matrice liste les espaces, les familles de luminaires, les exigences de finition, les sources, les contrôles, les tests, les échantillons, l’emballage, le support d’installation, les pièces de rechange et les documents de transfert. Chaque fournisseur répond dans le même ordre. Le but n’est pas de rendre l’achat plus administratif ; il est d’éviter qu’un prix semble compétitif parce qu’il cache des absences de preuve.

Une ligne de prix doit donc être attachée à une ligne de preuve. Si un fournisseur inclut un échantillon de finition et l’autre non, la différence doit apparaître. Si un fournisseur inclut un plan de caisses et l’autre seulement une livraison usine, la comparaison doit le montrer. Si un fournisseur promet une conformité mais ne précise pas le produit, le marché ou la responsabilité locale, la matrice doit transformer cette phrase en question ouverte. Le prix devient lisible seulement lorsque ces écarts sont visibles.

Relier chaque porte à un responsable

La porte d’intention appartient souvent au designer et au propriétaire. La porte technique implique fournisseur, ingénieur et consultant éclairage. La porte d’échantillon exige une validation visuelle et commerciale. La porte de contrôle concerne électricien, système de gradation et exploitation. La porte logistique appartient à l’acheteur, au transporteur et au chantier. La porte de transfert appartient à l’hôtel qui maintiendra le luminaire. Si un responsable manque, la porte n’est pas fermée. Cette lecture empêche l’équipe d’imaginer qu’un document fournisseur suffit à résoudre une décision qui appartient en réalité au site ou au propriétaire.

Utiliser les manques de preuve comme outil de négociation

Un manque de preuve ne doit pas être traité uniquement comme un défaut. Il peut devenir une question de négociation claire : le fournisseur peut-il ajouter l’échantillon, préciser les alimentations LED, détailler l’emballage, fournir les photos de contrôle ou inclure la notice de maintenance ? Si la réponse est oui, le prix peut être ajusté et comparé. Si la réponse reste vague, le projet sait que le risque n’est pas seulement financier. Il touche le délai, la conformité, l’installation ou l’exploitation après ouverture.

Protéger le calendrier contre les approbations tardives

Un calendrier d’achat hôtelier échoue souvent parce que les approbations restent implicites. Le designer pense que l’échantillon est accepté. L’acheteur pense que le prix couvre les tests. L’ingénieur pense que le plafond est confirmé. Le fournisseur pense que le protocole de contrôle viendra plus tard. La matrice doit nommer les dates de décision et les conséquences d’un retard. Une porte ouverte après production peut coûter plus cher qu’une porte lente avant production. Le cadre d’achat sert donc aussi à protéger le planning.

Faire de Kinglong Lighting un fournisseur comparable par preuves

Kinglong Lighting peut soutenir un cadre d’achat hôtelier lorsque l’équipe fournit les plans, la nomenclature, les marchés de destination, les attentes de finition, les scènes de contrôle, les volumes et les contraintes de chantier. La réponse attendue doit lier solutions d’éclairage hôtelier, fabrication sur mesure, échantillons, dessins, emballage et transfert. La meilleure prochaine étape consiste à demander un fichier de preuve, pas seulement une cotation rapide.

Paquet de transfert avant commande

Avant la commande, le paquet de transfert doit déjà exister en version provisoire. Il indique quelles pièces seront remplaçables, où seront les alimentations LED, qui conserve les masters de finition, quels documents suivent les caisses, comment les scènes seront testées et quelles responsabilités restent locales. Cette préparation peut sembler précoce, mais elle évite que l’hôtel découvre à la livraison que personne n’a prévu la maintenance, la documentation ou la réception site.

Le prescripteur peut utiliser une règle simple : si une information sera nécessaire à l’exploitation dans deux ans, elle doit être demandée avant le devis final. Liste de pièces, références de source, instructions de nettoyage, garantie, photos de réception et méthode de remplacement ne sont pas des annexes. Elles font partie de la valeur achetée. Un fournisseur qui les prépare tôt réduit le coût total de possession, même si son prix initial n’est pas le plus bas.

Exemple de séquence RFQ pour un projet hôtelier

Une séquence RFQ robuste peut commencer par un brief de design de dix pages, puis demander une réponse fournisseur en trois niveaux. Niveau un : faisabilité et hypothèses, sans prix final. Niveau deux : preuve technique, échantillons critiques, conformité et logistique. Niveau trois : devis final, production, inspection, emballage et transfert. Cette progression évite de forcer les fournisseurs à inventer un prix avant de comprendre les risques. Elle donne aussi au prescripteur une trace des décisions qui ont transformé le concept en achat.

Le premier retour fournisseur doit signaler les zones incomplètes : hauteur non confirmée, marché de destination, protocole de contrôle, finition non gelée, accès chantier, exigences d’emballage ou responsabilité d’installation. Le prescripteur peut alors fermer ces questions avant le devis final. Dans un achat mal structuré, ces mêmes zones réapparaissent sous forme d’avenants. Dans un cadre de libération, elles deviennent des décisions normales et visibles.

Ne pas comparer un prix préliminaire à un prix libéré

Un prix préliminaire répond à des hypothèses. Un prix libéré répond à un dossier. Les comparer directement peut faire gagner le fournisseur le moins précis. La matrice doit donc séparer indication budgétaire, prix après échantillon, prix après dessin d’exécution et prix final avant production. Cette séparation protège l’acheteur contre les fausses économies.

Demander une preuve de réception avant l’expédition

La réception site commence avant le départ usine. Le fournisseur doit expliquer comment les caisses seront identifiées, quelles photos seront disponibles, quelles pièces doivent être inspectées à l’arrivée et comment l’équipe site signalera une anomalie. Cette preuve réduit les litiges lorsque le produit voyage sur une longue distance ou arrive dans un chantier encore actif.

Relier le paiement à la valeur livrée

Les paiements peuvent suivre les portes de preuve : acompte après intention et périmètre, paiement intermédiaire après échantillon et dessin, paiement avant expédition après inspection, solde après documents de transfert ou réception convenue. Cette structure n’est pas seulement commerciale. Elle oblige le projet à définir ce qui prouve l’avancement réel.

Guides associés

Carte d’action achat éclairage hôtelier

  1. Créer un brief d’intention design espace par espace.
  2. Définir les preuves techniques obligatoires avant devis final.
  3. Demander échantillons et validation matière sous lumière projet.
  4. Inclure contrôles, alimentations LED et scènes dans le RFQ.
  5. Rendre logistique, emballage et installation comparables.
  6. Préparer transfert, pièces et maintenance avant livraison.

Un dossier d’achat hôtelier doit garder le prix derrière la preuve

Faire répondre chaque devis aux mêmes étapes de libération

Le même format expose les écarts et rend la comparaison plus juste.

Utiliser les manques de preuve pour clarifier les responsabilités

Un manque de preuve n’est pas seulement un problème fournisseur ; c’est un point de responsabilité à résoudre.

Garder le dossier de transfert attaché à l’achat

Notices, pièces, alimentations LED et accès de maintenance doivent suivre le produit jusqu’à l’exploitation.

Relier les étapes de paiement aux portes de preuve

Les paiements peuvent être alignés sur échantillons, dessins, tests, production, inspection et livraison.

Questions fréquentes

Quelle est la première étape de l’achat d’éclairage hôtelier ?

La première étape est de figer l’intention design et le périmètre espace par espace, afin que tous les fournisseurs répondent au même projet.

Quels documents un fournisseur d’éclairage hôtelier doit-il fournir ?

Dessins, dimensions, poids, sources, alimentations LED, finitions, échantillons, rapports d’essai, méthode d’emballage, guide d’installation, liste de pièces et documents de maintenance.

Comment comparer les devis d’éclairage hôtelier ?

Utilisez un format commun et comparez les preuves incluses avant le prix. Les exclusions doivent être visibles.

Pourquoi l’achat doit-il prévoir le transfert site ?

Parce que l’hôtel exploitera les luminaires pendant des années. Maintenance, pièces, garanties et accès doivent être préparés avant la livraison.
