Die Beschaffung von Leuchten für Hotelprojekte lässt sich leichter bewerten, wenn alle Bieter dasselbe Paketbriefing beantworten und ihre Abweichungen benennen. Beginnen Sie mit Leuchtenreferenzen, Mengen, geforderter Leistung und enthaltenen Arbeiten. Trennen Sie anschließend die zur Lieferantenauswahl nötigen Nachweise von Unterlagen, deren spätere Lieferung zu einem Meilenstein vereinbart werden kann. Vergleichen Sie den vollständig zugeordneten Leistungsumfang, bevor Sie den besseren Gegenwert eines Angebots beurteilen.
Erstellen Sie für dekorative Leuchtenpakete anhand einer gemeinsamen Angebotsgrundlage ein Vergleichsprotokoll zur Unterstützung der Vergabeempfehlung. Tatsächliche Projektbeauftragungen, technische Anforderungen und Vertrag bestimmen Verantwortlichkeiten und Zahlungsvereinbarungen.
Einen Vergleich als Grundlage der Lieferanten entscheidung erstellen
Ein Beschaffungsrahmen für Hotelbeleuchtung sollte jedes Angebot durch gemeinsame Spezifikationen, ausdrückliche Paketverantwortung, relevante Nachweise und sichtbare Abweichungen vergleichbar machen. Ein ungelöster Punkt benötigt einen Verantwortlichen und einen Entscheidungstermin. Ein späteres Lieferdokument benötigt vereinbarte Inhalte und einen Meilenstein. Diese beiden Arten offener Punkte verlangen unterschiedliche Maßnahmen.
- Geben Sie allen Bietern dieselbe Leuchtenliste, Spezifikation und Zeichnungsrevision.
- Benennen Sie, wer jede wichtige Schnittstelle liefert, koordiniert, installiert und prüft.
- Beschaffen Sie Nachweise, die die Lieferantenauswahl ändern können, und planen Sie geeignete spätere Unterlagen passend zu den von ihnen unterstützten Arbeiten.
- Übernehmen Sie akzeptierte Abweichungen und offene Verpflichtungen in die tatsächlichen Bestellunterlagen.

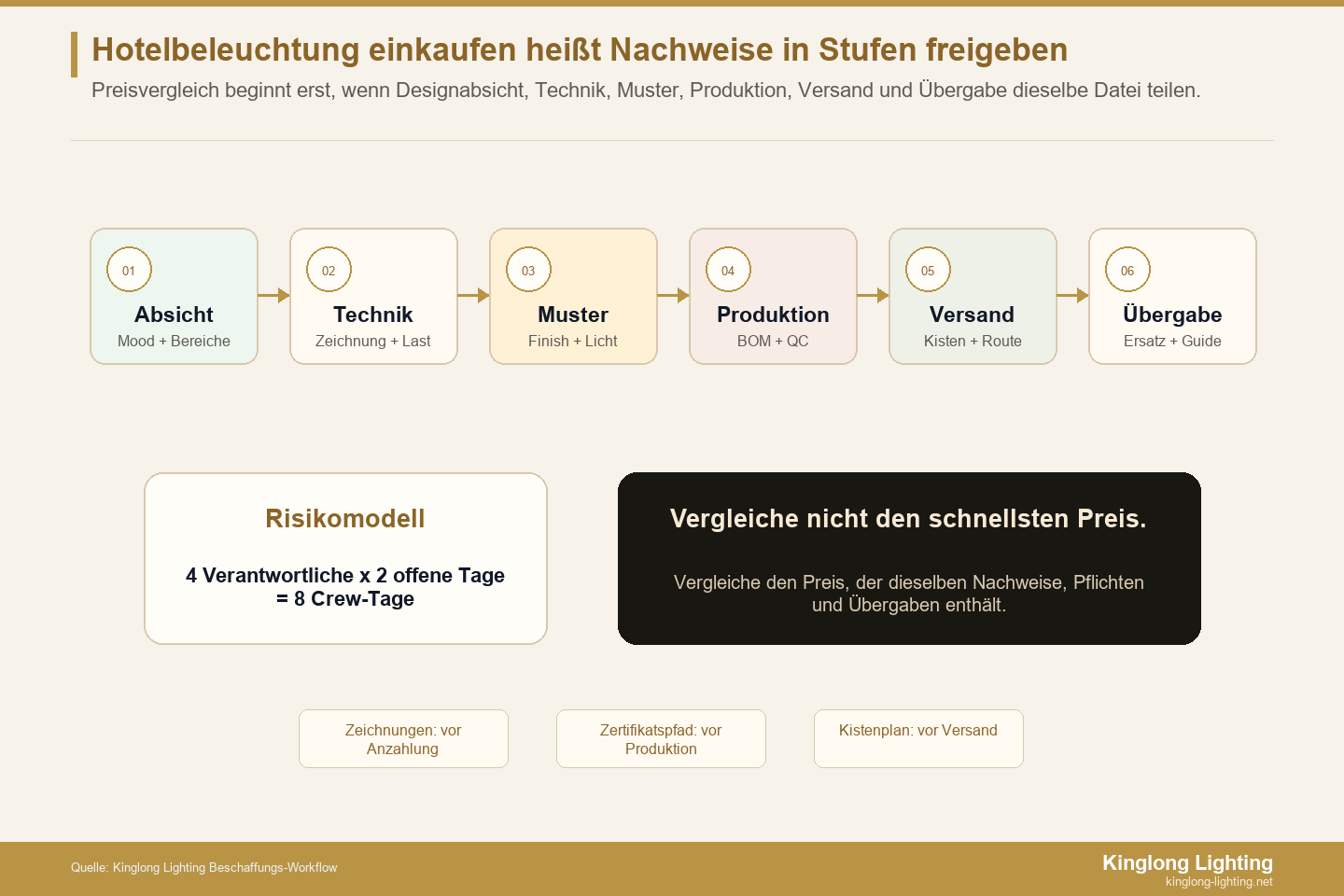

Eine gemeinsame Grundlage für das Leuchtenpaket ausgeben
Definieren Sie das Paket, bevor Sie Lieferanten zur Kalkulation auffordern. Geben Sie jeder Leuchte eine stabile Referenz mit Bezug auf Standort, Menge und aktuelle Planungsinformationen. Kennzeichnen Sie zwingende Details, Leistungsanforderungen und für Lösungsvorschläge offene Punkte. Ein Bieter kann dann eine erklärte Auslegung bepreisen und Abweichungen markieren.
NBS beschreibt Spezifikationen als schriftliche Beschreibungen, die Zeichnungen oder Modelle ergänzen und zusammen mit Unterlagen zu Mengen, Listen und Zeichnungen zu lesen sind. Die Unterscheidung zwischen vorschreibenden und leistungsorientierten Spezifikationen lässt Lieferanten zudem unterschiedlichen Entscheidungsspielraum. NBS-Leitlinie zu Architekturspezifikationen
Für eine dekorative Leuchte kann das Anfragepaket visuelle Referenz, Maße oder Maßgrenzen, Oberflächenreferenz, Lichtquellenanordnung, Steuerungsanforderungen, Montageinformationen und Einsatzumgebung benennen. Kennzeichnen Sie offene Gestaltungsentscheidungen klar. Hängen Aufhängungsdetails von einer Baustellenaufnahme ab, beschreiben Sie verfügbare Informationen und die Verantwortung zur Beschaffung fehlender Maße.
Fügen Sie ein Dokumentenregister mit Titeln, Revisionen und Ausgabedaten bei. Sehen Sie ein Antwortfeld für Bieterannahmen vor. Ein Foto kann das Erscheinungsbild vermitteln, eine Liste enthält Mengen und ein Elektrobriefing Leistungsanforderungen. Verweisen Sie auf alle drei, soweit sie zum Verständnis der angebotenen Leuchte nötig sind.
Für gestalterische und beschaffungsbezogene Hintergrundinformationen können Sie Kinglongs Beleuchtungsressourcen durchsehen. Fordern Sie Unterlagen zur konkret bewerteten Leuchte und Revision direkt beim Hersteller an und tragen Sie ihre Referenzen im Projektprotokoll ein.
Paketumfang und Schnittstellen vor dem Gesamtpreis vergleich zuordnen
Lassen Sie jeden Bieter benennen, was sein Preis enthält, was er ausschließt und was eine andere Partei liefern soll. Weisen Sie anschließend jeder weiterhin benötigten ausgeschlossenen Tätigkeit eine benannte Projektrolle zu. Ein Ausschluss mit akzeptiertem Verantwortlichen lässt sich kaufmännisch bewerten. Ohne Verantwortlichen bleibt er eine Koordinationsfrage.
Sinnvolle Unterteilungen sind Leuchtenlieferung, Leuchtmittel oder integrierte Lichtquellen, Treiber, lokale Steuerungskomponenten, Montagezubehör, Ersatzkomponenten, Verpackung und Liefervereinbarungen. Erfassen Sie Baustellenarbeiten wie Tragkonstruktion, Verkabelung, Steuerungsintegration, Hebezugang und Montage getrennt. Qualifizierte Projektfachleute sollten Planungs- und Prüfverantwortung innerhalb ihrer Beauftragungen bestimmen.
Ein Leuchtenhersteller kann Anschlussinformationen liefern, während der Elektroauftragnehmer den Stromkreis bereitstellt und ein Steuerungsspezialist das System konfiguriert. Dokumentieren Sie die Übergaben. Wer bestätigt beispielsweise den Treiber gegenüber dem spezifizierten Steuerungssystem, wer liefert den Anschlussplan und wer bezeugt die vereinbarte Baustellenprüfung? Ein pauschaler Eintrag „Steuerung enthalten“ lässt diese getrennten Aufgaben offen.
Fragen Sie auch, wo die physische Lieferung des Lieferanten endet. Annahme, Entladen, Transport der Kisten ins Montagegeschoss und Lagerung empfindlicher Teile benötigen jeweils eine Zuordnung. Der Vergleich sollte separat bepreiste Arbeiten zeigen, die der Einkauf organisieren muss. Verwenden Sie bei allen Bietern dieselbe Grenze, bevor Sie kombinierte Kosten vergleichen.
Nachweise der jeweils unterstützten Entscheidung zuordnen
Ordnen Sie fehlende Informationen nach ihrer Auswirkung auf die aktuelle Entscheidung ein. Könnte ein unbekannter Treiberaufbau die angebotene Leuchte ungeeignet machen, klären Sie ihn vor Auswahl dieser Anordnung. Kann eine endgültige Kistenkennzeichnungsliste erst nach dem Verpacken fertiggestellt werden, vereinbaren Sie Inhalte, Verantwortlichen und Liefermeilenstein im Voraus.

Dasselbe Prinzip gilt für Muster. Ein verfügbares Oberflächenmuster kann jetzt den Angebotsvergleich unterstützen. Ein projektspezifisches Montage-Muster kann einen vereinbarten bezahlten Entwicklungsschritt erfordern. Benennen Sie dessen Erkenntnisziel, Prüfer und verbleibende Bedingungen. Lieferantenauswahl, Planungsbestätigung und Fertigungsfreigabe können unterschiedliche Nachweise erfordern.
IAF CertSearch beschreibt seine Datenbank als Mittel zur Prüfung akkreditierter Managementsystemzertifikate und nennt Angaben wie Zertifikatsstatus, Geltungsbereich und zertifizierte Standorte. IAF-CertSearch-Leitlinie zur Datenbank
Ordnen Sie die Managementsystemprüfung der Lieferantenbewertung zu. Führen Sie Nachweise zur angebotenen Leuchte in einer eigenen Zeile, gekennzeichnet durch Produkt, Konfiguration und beantwortete Projektanforderung. Ein Zertifikat zum Managementsystem einer Organisation beantwortet eine andere Frage als ein Bericht über ein bestimmtes Produkt.
Ist eine Produktfamilie wie Kinglongs Jiangnan-Serie der Ausgangspunkt, kennzeichnen Sie die vorgeschlagene Projektvariante in der Bieterantwort. Bestätigen Sie deren tatsächliche Maße, Komponenten, Oberfläche und zugehörige Informationen, bevor Sie sie mit dem Vorschlag eines anderen Lieferanten vergleichen.
Die Anwendbarkeit technischer Nachweise auf die angebotene Leuchte prüfen
Dokumentieren Sie für jedes angeforderte technische Dokument die erfasste Leuchte oder Komponente und die beantwortete Frage. Lassen Sie den benannten Fachprüfer feststellen, ob die angebotene Konfiguration abgedeckt ist, welche Annahmen gelten und welche weiteren Nachweise erforderlich sind. Fügen Sie seine Antwort der relevanten Vergleichszeile bei.
NIST erläutert, dass Messungen an Festkörper-Lichtprodukten zu Konstruktion und Betriebsbedingungen passende Verfahren benötigen. Die Übersicht beschreibt photometrische und farbmetrische Messungen zusammen mit festgelegten Betriebsbedingungen. NIST-Übersicht zu Messungen an Festkörper-Lichtprodukten
Für den Beschaffungsvergleich bedeutet dies, nach Messgegenstand und Bedingungen zu fragen. Ein Komponentendatenblatt kann eine Lichtquelle beschreiben, während die Projektfrage die montierte dekorative Leuchte betrifft. Fragen Sie Lichtplaner oder zuständigen Fachspezialisten, welche Nachweise zur Anforderung passen. Dokumentieren Sie akzeptierte Grundlage und verbleibende Prüfaufgaben.
Visuelle Nachweise benötigen eigene Referenzen. Erfassen Sie Musterkennung, Oberfläche, Material und Betrachtungsbedingungen der Entscheidung. Ein fotografiertes Muster kann einen Vorschlag vermitteln, während das Projekt für die endgültige Erscheinungsentscheidung eine physische Referenz verlangt. Benennen Sie die vereinbarte Methode, damit konkurrierende Lieferanten wissen, was einzureichen ist.
Fragen Sie den Betreiber für die Wartung, welche Komponenten er austauschen möchte und welche Zugangsbeschränkungen wichtig sind. Fordern Sie vorgeschlagene Ersatzteilkennungen und tatsächliche Verfügbarkeitsvereinbarungen des Lieferanten an. Halten Sie unbestätigte Service- oder Ersatzteilzusagen im Vergleich sichtbar, statt aus einem attraktiven Leuchtenbild langfristige Unterstützung abzuleiten.
Kaufmännische Angebote bei zugeordnetem Leistungsumfang vergleichen
Zeigen Sie den Angebotspreis des Lieferanten zusammen mit seinem Umfang und separat ermittelten Kosten benötigter ausgeschlossener Arbeiten. Halten Sie ungeklärte Kostenansätze sichtbar vorläufig. Ist ein erforderlicher Kostenpunkt unbekannt, benennen Sie die für eine vollständige Kostenrangfolge noch ungeeigneten Angebote und weisen Sie die dafür nötige Klärung zu.
Die U.S. International Trade Administration erläutert, dass Incoterms Verantwortlichkeiten internationaler Transaktionen zuordnen, während Zahlungsart und -zeitpunkt, Eigentumsübergang und weitere Verkaufsbedingungen gesondert zu vereinbaren sind. Trade.gov-Erläuterung zu Incoterms
Erfassen Sie gegebenenfalls vereinbarte Handelsklausel, benannten Ort und Fassung. Halten Sie Zahlungsmeilensteine, Währung, Angebotsgültigkeit, Steuern oder Gebühren im angegebenen Umfang, Garantiebedingungen und Änderungsbehandlung getrennt fest. Vertragsberater des Einkaufs und Logistikbeteiligte sollten die tatsächlichen Transaktionsbedingungen klären.
Zahlungsvereinbarungen sollten dem ausgehandelten Vertrag folgen. Unterlagen zur Angebotsbewertung, zur Produktionsfreigabe und vor Versand fällige Unterlagen können zu verschiedenen Zeiten vorliegen. Ordnen Sie jede Verpflichtung ihrem unterstützten Meilenstein zu und regeln Sie eine vereinbarte Zahlungsverknüpfung ausdrücklich im Vertrag.
Portfoliomaterial kann Fragen zu dekorativem Maßstab und Erscheinungsbild einordnen. Kinglongs Projektportfolio bietet Kontext für ein visuelles Gespräch. Fordern Sie getrennte konkrete Nachweise an, wenn die Entscheidung relevante Lieferantenfähigkeiten, die angebotene Konfiguration oder Verantwortlichkeiten dieses Auftrags betrifft.
Dieses Protokoll für Angebotsabgleich und offene Punkte übernehmen
Erstellen Sie für jede Anforderung oder Ausnahme und für jeden Bieter ein separates Exemplar dieses Protokolls. Verwenden Sie dieselbe gemeinsame Grundlage in diesen Exemplaren und tragen Sie dann die jeweilige Bieterantwort und Entscheidung ein. Füllen Sie die gemeinsame Grundlage vor Verteilung aus. Benennen Sie für offene Punkte sowohl den Antwortlieferanten als auch die Person, die über die Angemessenheit entscheidet. Tragen Sie unter „Benötigt bis“ einen Projektmeilenstein oder ein vereinbartes Datum ein.
| Feld | Auszufüllender Eintrag |
|---|---|
| Paket und Ausgabe | [Paketreferenz / Vergleichsrevision / Ausgabedatum] |
| Anforderung und Grundlage | [Leuchten-ID / Menge / Anforderung / maßgebliches Dokument und Revision] |
| Bieterantwort | [Bieter und Angebotsrevision / enthaltener Umfang / genaue Ausnahme / kalkulierte Grundlage] |
| Nachweise | [Dokument- oder Musterreferenz / erfasste Konfiguration / offene Frage] |
| Antwort- und Entscheidungsrollen | [Klärende Partei / beauftragter Prüfer oder Entscheidungsbefugter] |
| Benötigt bis und Folge | [Datum oder Meilenstein / betroffene Entscheidung / erlaubte nächste Tätigkeit] |
| Entscheidung | [Offen / akzeptierte Ausnahme / Antwort akzeptiert / ersetzt, mit datierter Referenz] |
Schreiben Sie beim Umfang die tatsächliche Grenze. „Treiber vom Bieter geliefert, Steuerungsprogrammierung ausgeschlossen, Steuerungsspezialist vom Einkauf beauftragt“ ist hilfreicher als „teilweise enthalten“. Benennen Sie bei Nachweisen das aktuelle Dokument. Geben Sie für künftige Lieferunterlagen erforderliche Inhalte und den prüfenden Empfänger an.
Schließen Sie einen Eintrag, wenn der befugte Entscheider Antwort oder Ausnahme für den angegebenen Zweck akzeptiert hat. Bewahren Sie einen datierten Link zur Entscheidung auf. Überträgt eine akzeptierte Ausnahme Arbeit auf einen anderen Auftragnehmer, aktualisieren Sie dessen Umfang und den kaufmännischen Vergleich. Der Abschluss beim Leuchtenlieferanten allein lässt die übertragene Aufgabe ohne Zuordnung, solange das empfangende Paket sie nicht ebenfalls erfasst.
Beispiel zweier unvollständiger Leuchtenangebote
In diesem fiktiven Beispiel vergleicht ein Hotelsanierungsteam zwei Angebote für das dekorative Pendelleuchtenpaket P-01. Das gemeinsame Briefing verlangt eine definierte Oberfläche, eine koordinierte Steuerung und Lieferung an einen vereinbarten Annahmepunkt. Kein Bieter hat fertig verpackt, deshalb liegen endgültige Kistenkennungen noch in der Zukunft. Es werden weder reale Lieferanten und Preise noch tatsächliche Projektergebnisse dargestellt.
| Punkt | Angebot A | Angebot B | Vergleichsmaßnahme |
|---|---|---|---|
| Steuerungsanordnung | Treiber vorgeschlagen, Schnittstellennachweis fehlt | Treiber identifiziert, Schnittstellenprüfung offen | Beide Lieferanten liefern genaue Konfiguration, Steuerungsspezialist prüft vor Auswahl der Anordnung |
| Liefergrenze | Annahmepunkt unklar | Annahmepunkt angegeben, Entladen ausgeschlossen | Einkauf fordert gemeinsame Grenze und ordnet Entladen vor vollständigem Kostenvergleich zu |
| Oberflächenreferenz | Vorhandenes Muster angeboten | Entwicklung eines Projektmusters vorgeschlagen | Planer definiert Aussagekraft beider Muster und verbleibenden Annahmeschritt |
| Kistenkennungsliste | Nach Verpackung fällig | Nach Verpackung fällig | Leuchten-Kisten-Zuordnung und Annahmekontakt vor Versand vereinbaren |
Die Einkaufsleitung führt die Steuerungsfrage bei jedem Bieter offen und weist den Steuerungsspezialisten als Prüfer zu. Das Team klärt die Liefergrenze und bepreist separat das vom Einkauf organisierte Entladen. Nun wird sichtbar, welche Kosten in den Vergleich gehören und welche technischen Fragen die Eignung weiter beeinflussen.
Angenommen, der Spezialist akzeptiert die geklärte Anordnung von Angebot A, während B noch eine Konfigurationsänderung braucht. A kann dann auf dieser akzeptierten Grundlage unter den weiteren dokumentierten Bedingungen bewertet werden. Werden beide Anordnungen akzeptabel, vergleicht das Team ihre angeglichenen kaufmännischen Angebote und Musterpflichten. Der bevorzugte Lieferant kann mit den fehlenden Informationen wechseln.
Die Kistenliste bleibt eine terminierte Lieferunterlage. Einkauf und Lieferant vereinbaren Inhalte und Empfänger, und das Annahmeteam prüft sie vor Versand anhand der Verpackungsinformationen. Ihr Fehlen in der Angebotsphase verhindert die Bewertung der angebotenen Leuchte nicht, sofern die spätere Verpflichtung ordnungsgemäß vereinbart ist. Das trennt eine tatsächliche Auswahlunsicherheit von einem durch spätere Arbeit erzeugten Dokument.
Eine bis in den Auftrag wirksame Empfehlung schreiben
Verfassen Sie die Lieferantenempfehlung anhand vereinbarter Kriterien und aktueller Angebotsrevision. Benennen Sie erfüllte Anforderungen, vom Einkauf akzeptierte Ausnahmen, offene Bedingungen und die durch die vorgeschlagene Beauftragung erlaubten Arbeiten. Fügen Sie das Vergleichsprotokoll bei und verweisen Sie auf vereinbarte spätere Unterlagen.
CIPS beschreibt Lieferantenauswahl als Bewertung von Fähigkeiten und Ressourcen. Die Leitlinie verbindet den Einkauf mit Beteiligten, die benötigte Güter und Leistungen spezifizieren und an Angebotsanalyse oder endgültiger Auswahl teilnehmen. CIPS-Leitlinie zur Lieferantenauswahl
Wenden Sie passende Kriterien auf dieses Paket an. Ein maßgefertigtes Hauptobjekt kann andere Musterentwicklungs- und Koordinationsnachweise benötigen als eine wiederholt eingesetzte Standardleuchte. Dokumentieren Sie die Grundlage von Urteilen zu Kapazität, Kommunikation, relevanter Erfahrung und Ersatzteilunterstützung. Nutzt das Team gewichtete Bewertungen, vereinbaren Sie Kriterien und Gewichte vorher und bewahren Sie die Nachweise jedes Urteils auf.
Der Auftrag sollte akzeptierten Umfang, maßgebliche Referenzen, Ausnahmen und spätere Verpflichtungen in die tatsächliche Vereinbarung übernehmen. Eine spätere Änderung von Mengen, Oberfläche oder Komponenten benötigt eine identifizierte Antwort zu Preis, Terminen und betroffenen Nachweisen. Bewahren Sie die vorherige Entscheidung auf, damit Prüfer die Änderungen und den neu zu bewertenden Empfehlungsteil erkennen.
Dem Hersteller ein beantwortbares Briefing geben
Kinglong Lighting liefert maßgefertigte dekorative Beleuchtung für Projekteinkäufer. Senden Sie für ein Angebotsgespräch Leuchtenliste, aktuelle Zeichnungen, Erscheinungsreferenzen, Zielort und Fragen zum Paketumfang über den Service für maßgefertigte Beleuchtung. Fordern Sie eine Antwort zu vorgeschlagener Leuchte, Fertigungsumfang und projektspezifisch zu bestätigenden Punkten an, damit diese ins Vergleichsprotokoll eingeht.
Fragen zur Beschaffung von Hotelbeleuchtung
Können wir Angebote bei noch laufender Planung anfordern?
Ja, wenn die Anfrage Zweck und offene Entscheidungen benennt. Kennzeichnen Sie, ob ein unverbindlicher Kostenansatz, ein Entwicklungsvorschlag oder ein Angebot zu definierten Anforderungen benötigt wird. Listen Sie Annahmen auf und lassen Sie Bieter die Folgen von Alternativen getrennt darstellen. Aktualisieren Sie den Vergleich bei geänderten maßgeblichen Planungsinformationen und holen Sie geänderte Angebote ein, wenn die kalkulierte Grundlage betroffen ist.
Wie vergleichen wir einen vorgeschlagenen Ersatz?
Lassen Sie den Bieter jede Abweichung von der gemeinsamen Grundlage benennen und Nachweise für betroffene Anforderungen einreichen. Beauftragte Prüfer können dann über die Eignung der Alternative für die angegebene Nutzung entscheiden. Kennzeichnen Sie anforderungsgerechtes Angebot und Alternative getrennt, damit ein Ersatz den über Lieferanten verglichenen Umfang nicht unbemerkt ändert.
Was tun, wenn ein Lieferant Detailunterlagen erst nach Beauftragung entwickelt?
Benennen Sie den Bedarf der aktuellen Entscheidung und fragen Sie nach den zu diesem Zeitpunkt verfügbaren Nachweisen. Die Parteien können eine begrenzte Entwicklungsbeauftragung mit definierten Ergebnissen und Prüfbedingungen vereinbaren. Bleibt wesentliche Eignung unbekannt, dokumentieren Sie Unsicherheit und eingeschränkten Umfang einer vorgeschlagenen Verpflichtung. Die detaillierte Fertigungsfreigabe kann nach tatsächlicher technischer Projektprüfung und Vertragsvereinbarung folgen.
