Hotel-Kronleuchter-Gesamtkosten überraschen den Einkauf, wenn das sichtbare Leuchtenangebot das 18-25%-Koordinationsband aus Verpackung, Fracht, Zoll, Installationshilfe, Baustellenhandling, Ersatzteilen und Nacharbeitsrisiko ausschließt. Das Band ist kein universeller Aufschlag und sollte nicht als versteckter Gewinn behandelt werden. Es ist eine praktische Methode zu fragen, ob das Angebot die gesamte Arbeit enthält, die nötig ist, um einen großen maßgefertigten Kronleuchter vom genehmigten Design zur sicheren Hotelübergabe zu bewegen. Aus unserer Analyse eines $100.000-Leuchtenpakets bedeutet ein 18-25%-Koordinationsband, dass $18.000-$25.000 Kostenrisiko außerhalb des sichtbaren Leuchtenpreises liegen können.

Überraschungen im Einkauf entstehen meist, weil Teams Fabrikpreise vergleichen, während das reale Projekt weiterhin Kisten, Fracht, Versicherung, Zolldokumente, Baustellenhebung, Installationsanleitung, Ersatzteile und mögliche Nacharbeitsrückholung braucht. Das billigere Angebot ist vielleicht nur deshalb billiger, weil es mehr Arbeit außerhalb der Zahl lässt. Ein Gesamtkostenvergleich sollte diese Ausschlüsse vor der Anzahlung offenlegen, nicht nachdem die Kisten am Hotel ankommen.
Wichtigste Erkenntnisse
- 18-25% ist ein Koordinationsband: Nutzen Sie es, um ausgeschlossene Kosten zu prüfen, nicht um denselben Aufschlag für jedes Projekt anzunehmen.
- Leuchtenpreis ist unvollständig: Verpackung, Fracht, Zoll, Baustellenhandling, Installationssupport und Ersatzteile können den echten Vergleich verändern.
- Nacharbeit gehört in die Risikoprüfung: Fehlende Nachweise können Installationsprobleme in zusätzliche Arbeit, Versand oder Termindruck verwandeln.
- Angebote brauchen dieselbe Grenze: Vergleichen Sie Lieferanten erst, wenn eingeschlossene und ausgeschlossene Arbeitspakete benannt sind.
- Freigabenachweis: Fragen Sie nach Verpackungskarte, Incoterm, Lieferziel, Installationsverantwortung, Ersatzteilen und Umfang der Baustellenunterstützung.
18-25% als Koordinationsband behandeln, nicht als versteckten Aufschlag
Die Einkaufsfrage lautet nicht „warum ist die Leuchte teuer?“, sondern „welche Teile der gesamten Projektarbeit liegen innerhalb oder außerhalb dieses Angebots?“

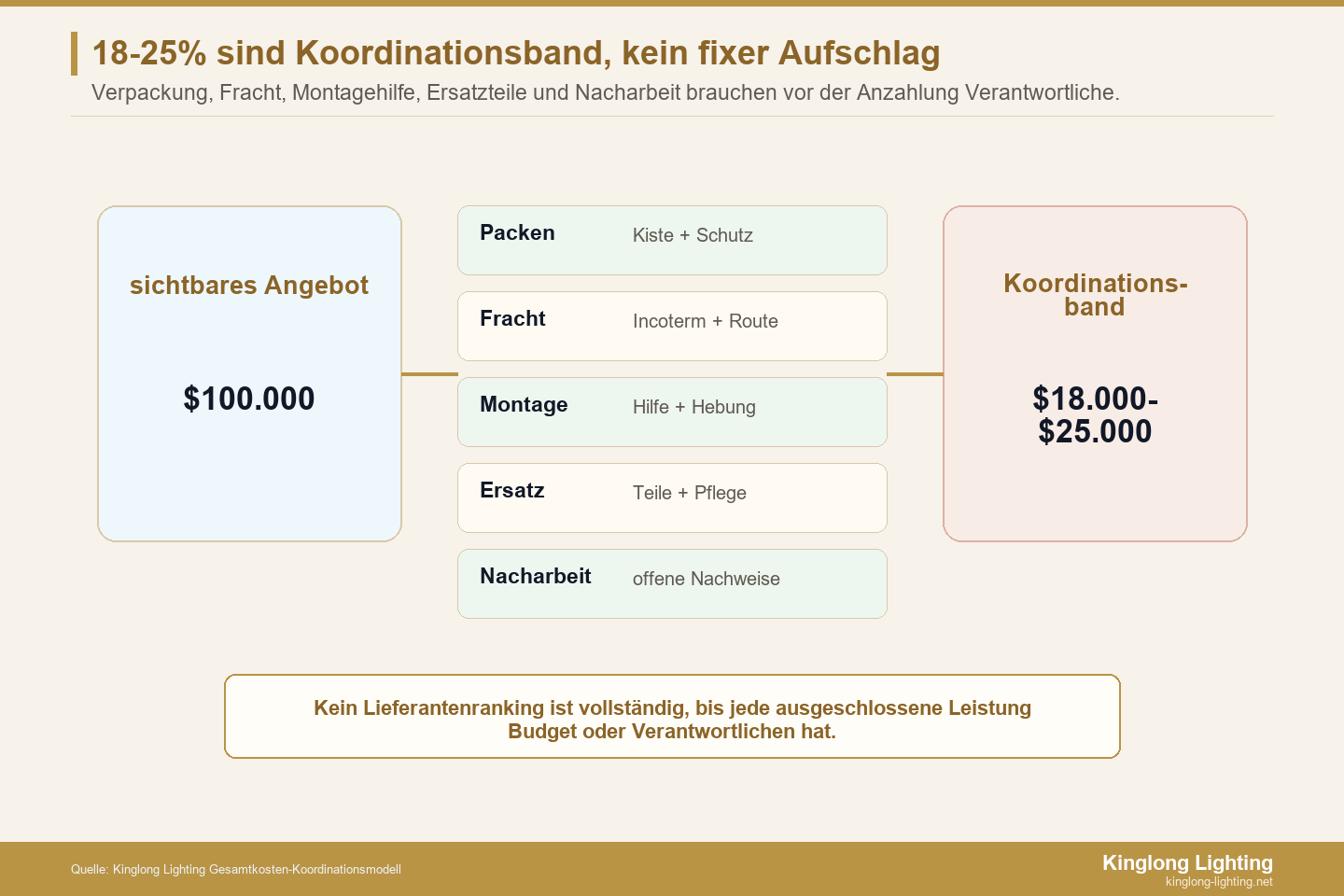

Das 18-25%-Band ist nützlich, weil es eine Grenzdiskussion erzwingt. Bei einem $100.000-Kronleuchterpaket entsprechen 18% $18.000 und 25% $25.000. Dieser Bereich kann Spezialverpackung, Fracht, Versicherung, Zollkoordination, lokales Handling, Liftzugang, Installationsanleitung, Ersatzteile und Reserve für fehlende Nachweise abbilden. Er sollte durch reale Lieferantenzahlen ersetzt werden, sobald das Projekt Maße, Zielort, Incoterms, Baustellenroute und Installationsumfang hat.
Der kundenspezifische Beleuchtungsfertigungsprozess von Kinglong Lighting ist relevant, weil ein Hotel-Kronleuchterangebot beschreiben sollte, was nach Designfreigabe passiert: Shop Drawings, Muster, Produktionsnachweis, Verpackungsmethode, Versandkoordination und Installationsunterstützung. Ohne diese Grenzen vergleicht der Einkauf Preisschatten statt vergleichbarer Angebote.
Leuchtenkosten von Projektkosten trennen
Ein Kronleuchterangebot kann korrekt und trotzdem unvollständig sein, wenn die Projektarbeit rund um die Leuchte ausgeschlossen ist.
Leuchtenkosten decken meist Materialien, Fertigung, Finish, Lichtquelle, Treiber, Montage und Fabrikqualitätsprüfungen ab. Projektkosten können Spezialkisten, Exportverpackung, Fracht, Zielortgebühren, Zolldokumentation, Baustellenannahme, Lifttechnik, Installationsarbeit, technische Fabrikführung, Ersatzteile, Reinigungszugang und Terminrisiko umfassen. Das Angebot sollte definieren, welche Punkte enthalten, optional und beim Käufer, Contractor oder Hotelbetreiber liegen.
Bauforschung stützt das breitere Risiko: Rework und Feldkorrekturen beeinflussen Kostenperformance. Die Rework-Reduction-Hinweise des Construction Industry Institute und der TRID-Datensatz zu Measuring the Impact of Rework on Construction Cost Performance zeigen, warum Prozesskontrolle zählt. Für Hotel-Kronleuchter heißt das, dass die Kostenprüfung Installationsnachweise enthalten sollte, nicht nur den Fabrikpreis.
| Kostenschicht | Oft im Angebot sichtbar? | Warum es Einkauf überrascht | Anzufordernder Nachweis |
|---|---|---|---|
| Leuchtenfertigung | Ja | meist die Zahl, die Käufer zuerst vergleichen | BOM, Finish, Quelle, Zeichnungen, Musterfreigabe |
| Verpackung und Fracht | Manchmal | große Module brauchen Schutzkisten und Routenplanung | Kistenmaße, Incoterm, Zielort, Versicherungsumfang |
| Installationsunterstützung | oft unklar | Baustellenteams brauchen möglicherweise Fabriksequenz | Installationsleitfaden, Modulkarte, Support-Tage-Annahme |
| Ersatzteile und Wartung | oft ausgeschlossen | Hotelbetrieb erbt die Leuchte nach der Eröffnung | Ersatzteilliste, Reinigungsmethode, Treiberzugangsnotizen |
| Nacharbeitsrisiko | Nein | fehlender Nachweis wird zu Arbeit, Fracht und Terminkosten | Freigabecheckliste und offenes Risikolog |
Vor Lieferantenranking ein Gesamtkosten-Arbeitsblatt nutzen
Ein Lieferant ist nicht günstiger, bis Angebotsgrenze, Logistikgrenze, Installationsgrenze und Übergabegrenze gleich sind.
Bauen Sie ein einfaches Arbeitsblatt mit fünf Spalten: Lieferant, eingeschlossener Umfang, ausgeschlossener Umfang, Käuferleistung und Freigabenachweis. Fügen Sie Zeilen für Verpackung, Fracht, Versicherung, Zoll, Baustellenroute, Liftzugang, Installationsunterstützung, Ersatzteile, Wartungsdatei und Rework-Haltepunkte hinzu. Wenn ein Lieferant Verpackung und technische Anleitung enthält und ein anderer sie ausschließt, sollte der Vergleich diese Zeilen vor dem Ranking normalisieren.
Für elektrische und sicherheitsrelevante Nachweise sollte das Projektteam klären, welche Standards und lokalen Zulassungen gelten. Quellen wie UL-Leuchtenprüfung, das OSHA-NRTL-Programm und IEC 60598 helfen, das Nachweisvokabular zu definieren. ANSI/ASHRAE/IES Standard 90.1 kann relevant sein, wenn Beleuchtungsleistung und Steuerungen Teil der Gebäudedatei sind. Der Hersteller liefert Produktnachweise; Projektingenieur und lokale Behörde entscheiden Akzeptanz.
Kostengrenzen vor der Anzahlung anfragen
Der beste Zeitpunkt, versteckte Kronleuchterkosten zu finden, ist vor der Anzahlung, wenn der Lieferant Umfang noch klären kann statt einen Preis zu verteidigen.
Wenn ein Angebot Frachtbedingungen, Kistenmaße, Installationsverantwortung, Ersatzteile oder Baustellen-Supportannahmen vermissen lässt, fordern Sie vor dem Ranking eine überarbeitete Grenze an. Kinglong Lighting kann das RFQ-Paket prüfen, wenn der Käufer Zeichnungen, Leuchtengröße, Menge, Zielort, Installationsumfang, Zertifizierungsanforderung und gewünschten Supportlevel sendet. Der nützliche Output ist eine klarere Kostengrenze, nicht das vage Versprechen, alles sei enthalten.
Aus unserer Analyse eines 5-Schichten-Kostenarbeitsblatts sollte der Einkauf den sichtbaren Leuchtenpreis von 4 umgebenden Kostenfamilien trennen: Logistik, Installationsunterstützung, Wartungsbereitschaft und Nacharbeitsrisiko. Ein $100.000-Leuchtenpaket mit 18% Koordinationsband erzeugt $18.000 Exponierung; dasselbe Paket bei 25% erzeugt $25.000. Das bedeutet: Ein Lieferant, der $12.000 günstiger wirkt, kann teurer werden, wenn er Spezialverpackung, Baustellenführung oder Ersatzteile ausschließt, die ein anderes Angebot bereits enthält. Das Band ist nicht die finale Antwort; es ist die Aufforderung, vage Ausschlüsse in Positionen zu verwandeln.
Das nützlichste Gesamtkosten-Arbeitsblatt benennt vor Anzahlung, wer jede Kostenart besitzt. Die Fabrik besitzt vielleicht Fertigung, Shop Drawings, Muster, Prüfnachweise, Verpackungsetiketten und exportfertige Kisten. Der Käufer besitzt vielleicht Zielort-Handling, lokale Hebung, Elektroanschluss, Installationsarbeit und Übergabe an den Hotelbetrieb. Der Contractor besitzt vielleicht Deckenöffnung, Lifttechnik, Sicherheitsmethode und lokale Codekoordination. Wenn diese Grenzen nicht benannt sind, spart der Einkauf auf dem Papier und zahlt später über Verzug, Change Orders oder Notfracht. Kinglong Lighting sollte Zeichnungssatz, Größe, Menge, Zielort und Supporterwartung früh genug erhalten, um echte Leuchtenkosten von projektseitigen Kosten zu trennen.
Eine Angebotsgrenzenprüfung sollte in 2 Durchgängen erfolgen. Der erste Durchgang normalisiert kommerzielle Begriffe: Incoterm, Zielort, Versicherung, Verpackung, Zahlungsstufe und Lieferverantwortung. Der zweite normalisiert technisches Risiko: Zertifizierungspfad, Treiberdaten, Ersatzteile, Installationsleitfaden, Fabriksupport und ungelöste Zeichnungsfragen. Wenn das niedrigere Angebot einen der beiden Durchgänge nicht besteht, sollte der Einkauf es nicht als saubere Einsparung präsentieren. Es ist ein anderer Umfang. Genau deshalb fühlen sich Hotel-Kronleuchter-Gesamtkosten überraschend an: Die Vergleichstabelle sah wie eine Leuchtentabelle aus, während das Projekt einen installierten, wartbaren und dokumentierten Licht-Asset brauchte. Die sicherste Einkaufsnotiz ist klar: Kein Lieferantenranking ist vollständig, bis jeder ausgeschlossene Punkt einen Verantwortlichen, eine Budgetlinie oder eine bewusste Hold-Entscheidung hat.
Der Einkauf sollte auch fragen, was passiert, wenn ein ausgeschlossener Punkt dringend wird. Notfracht, Ersatzkristalle, zusätzliche Installationstage oder späte Treiberänderungen kosten selten wie geplante Arbeit. Eine Gesamtkostendatei ist am stärksten, wenn sie diese künftigen Überraschungen vor der Bestellung in benannte Optionen verwandelt. Schon eine einfache Allowance-Notiz kann spätere Debatten stoppen, weil Käufer, Lieferant und Contractor bereits wissen, welcher Kosteneimer die Änderung aufnimmt. Diese Klarheit ist Teil des Lieferantenwerts, nicht Papierdekoration, besonders wenn das Eröffnungsdatum des Hotels bereits feststeht.
Die Gesamtkostendatei sollte deshalb nicht nur eine Summe zeigen, sondern die Reihenfolge der Entscheidungen. Vor der Anzahlung müssen Umfang, Zielort, Incoterm, Verpackungsannahme und offene Nachweise klar sein. Vor Produktionsfreigabe müssen Zeichnungsrevision, Finish, Treiber, Zertifizierungspfad und Ersatzteilstrategie geschlossen sein. Vor Verpackung müssen Modulgrößen, Kistenmaße, Kennzeichnung und Baustellenroute bestätigt sein. Vor Versand müssen Dokumente, Versicherung, Zollbedarf, Annahmezeitfenster und Kontaktpersonen abgestimmt sein. Jede verpasste Entscheidung verschiebt Kosten in eine spätere Phase, in der Korrektur teurer und der Terminhebel schwächer ist.
Für den Eigentümer ist auch die Sprache der Einsparung entscheidend. Eine echte Einsparung reduziert Kosten bei gleichem Umfang, gleicher Nachweisstärke und gleicher betrieblicher Bereitschaft. Eine scheinbare Einsparung verschiebt Arbeit aus dem Angebot in den Projektalltag. Darum sollte ein Lieferantenvergleich jede Preisreduktion fragen lassen: Wurde ein Material vereinfacht, ein Service ausgeschlossen, eine Verpackungsstufe reduziert, ein Testpfad ausgelassen oder eine Installationsleistung auf den lokalen Contractor verschoben? Erst wenn diese Ursache sichtbar ist, kann das Hotelteam entscheiden, ob die Einsparung akzeptabel, riskant oder nur anders benannt ist.
Das Arbeitsblatt sollte zusätzlich zwischen einmaligen Projektkosten und wiederkehrenden Betriebskosten trennen. Spezialkisten, Notfracht und zusätzliche Hebung treffen meist den Bau- oder Eröffnungszeitplan. Ersatzteile, Reinigungszugang, Treibertausch und technische Rückfragen treffen spätere Betriebsbudgets. Wenn beide Arten in derselben Spalte verschwinden, sieht der Eigentümer nicht, ob er eine Baukostenentscheidung oder eine Lebenszyklusentscheidung trifft. Eine saubere Gesamtkostendatei macht diesen Unterschied sichtbar.
Diese Trennung hilft auch beim Reporting: Finance sieht die Capex-Grenze, Operations sieht den künftigen Serviceaufwand, und der Projektleiter erkennt, welche offenen Punkte den Eröffnungstermin gefährden.
Verwandte Leitfäden
- Kronleuchterbeschaffung in Hotelketten
- Wartungsplan für Hotel-Kronleuchter
- Mock-up-Prozess für Hotel-Kronleuchter
Gesamtkosten-Aktionskarte
- Leuchte, Verpackung, Fracht, Installation und Ersatzteile normalisieren.
- Jeden Lieferanten eingeschlossene und ausgeschlossene Leistungen markieren lassen.
- 18-25% in reale Projektpositionen umwandeln.
- Kinglong Lighting bitten, Angebotsgrenzen vor Anzahlung zu prüfen.
- Zeichnungen, Menge, Zielort, Incoterm, Supportumfang und offene Nachweise über die Hotel-Kronleuchter-RFQ-Anfrage senden.
Eine Gesamtkostendatei sollte ausgeschlossene Arbeit vor dem Lieferantenranking offenlegen
Die versteckten 18-25 Prozent sind kein magischer Zuschlag. Sie sind ein praktisches Koordinationsband, das erscheint, wenn das Angebot nicht klar sagt, wer Verpackung, Fracht, Versicherung, Zolldokumente, Baustellenannahme, Liftzugang, Installationsanleitung, Ersatzteile und Nacharbeitsrückholung bezahlt. Einkaufsteams werden überrascht, wenn sie Leuchtenpreise vergleichen, während die Projektarbeit rund um die Leuchte außerhalb des Vergleichs bleibt.
Eingeschlossenen Umfang von Käuferleistung trennen
Das Arbeitsblatt sollte jede Kostenzeile in eine von drei Gruppen legen: vom Lieferanten enthalten, ausgeschlossen aber bekannt, oder Käuferleistung und noch unbepreist. So sieht ein niedriges Leuchtenangebot nicht stärker aus, nur weil es mehr Risiko beim Eigentümer lässt. Wenn zwei Lieferanten verschiedene Frachtbedingungen, Kistenannahmen, Installationsunterstützung oder Ersatzteilpolitik nutzen, sollte das Arbeitsblatt diese Unterschiede vor dem Ranking normalisieren.
Freigabenachweis hinter jeder Kostengrenze anfordern
Eine Kostengrenze ist nur nützlich, wenn sie mit Nachweis verbunden ist. Kistenkosten sollten zu Abmessungen und Verpackungsmethode passen. Frachtkosten sollten Zielort, Gewicht und Lieferbedingungen verbinden. Installationsunterstützung sollte auf Modulfolge, Zeichnungen und Supportlevel verweisen. Ersatzteile sollten eine Austauschstrategie haben. Kinglong Lighting kann diese Grenzen prüfen, wenn der Käufer Leuchtengröße, Menge, Zielort, Installationsumfang und Nachweiserwartungen sendet.
Ausschlüsse als Verhandlungswerkzeug nutzen, nicht als Beschwerde
Ausschlüsse sind nicht automatisch schlecht. Ein Käufer kann lokales Heben, Zollbrokerarbeit oder Baustelleninstallation bewusst selbst besitzen. Das Problem ist versteckte Verantwortung. Die Gesamtkostendatei sollte Ausschlüsse in bewusste Entscheidungen verwandeln, mit benanntem Verantwortlichen und Budgetannahme. So erhalten Finance und Operations vor der Anzahlung einen klareren Blick auf die echten Projektkosten.
Zahlungszeitpunkt mit Verantwortungszeitpunkt vergleichen
Kostenüberraschungen entstehen auch, wenn der Zahlungsplan schneller läuft als die Verantwortungsprüfung. Wenn die Anzahlung fällig ist, bevor Verpackungsannahmen, Frachtbedingungen, Ersatzteilmengen oder Installationssupportgrenzen bestätigt sind, verliert der Einkauf Hebel. Die Gesamtkostendatei sollte deshalb identifizieren, welche Entscheidungen vor Anzahlung, vor Produktion, vor Verpackung und vor Versand geschlossen sein müssen. Diese Timeline macht das 18-25%-Band steuerbar statt mysteriös.
Der praktische nächste Schritt ist, jeden shortlisted Lieferanten um dieselbe Gesamtkostengrenze zu bitten: Leuchtenumfang, Verpackung, Fracht, Versicherung, Zolldokumentation, Baustellenannahme, Liftzugang, Installationsunterstützung, Ersatzteile und Wartungsdatei. Erst dann kann das Einkaufsteam Preis mit echter eingeschlossener Arbeit vergleichen.
Kinglong Lighting kann genauer antworten, wenn der Käufer nicht nur das Leuchtendesign sendet, sondern auch Zielort, Zugangsroute, Lieferbedingungen, Installationsumfang und erwarteten Fabriksupport. Ein Angebot aus diesem Paket gewinnt seltener über niedrigen sichtbaren Preis und verliert später über ausgeschlossene Koordinationsarbeit.
Das Arbeitsblatt sollte nach Zuschlag bei der Bestellung bleiben. Wenn Frachtbedingungen, Kistenmaße, Ersatzteilmengen oder Baustellen-Supportannahmen sich ändern, kann der Einkauf sehen, ob die Änderung zum Lieferanten, Käufer oder lokalen Contractor gehört. Dieser Datensatz hält spätere Kostenbewegung sichtbar, statt jede Variation zur Überraschung zu machen.
Es sollte außerdem optionale Upgrades von unvermeidlicher Projektarbeit trennen. Zusätzliche Ersatzteile, Premiumverpackung oder technische Anwesenheit vor Ort können in manchen Projekten optional und in anderen essenziell sein. Diese Unterscheidung hilft dem Eigentümer, Geld bewusst auszugeben, statt den Bedarf nach Auswahl des niedrigsten Angebots zu entdecken.
Häufig gestellte Fragen
Sind 18-25% ein fixer Hotel-Kronleuchter-Aufschlag?
Nein. Behandeln Sie 18-25% als Koordinationsband zur Prüfung ausgeschlossener Projektarbeit. Die finalen Kosten hängen von Leuchtengröße, Zielort, Verpackung, Fracht, Baustellenbedingungen, Installationsumfang und Lieferantenverantwortung ab.
Welche Kosten fehlen häufig in einem Kronleuchterangebot?
Häufig fehlende Punkte sind Spezialkisten, Fracht, Versicherung, Zollkoordination, Zielort-Handling, Liftzugang, Installationsanleitung, Ersatzteile, Wartungsdateien und Nacharbeitsrisiko aus fehlenden Nachweisen.
Wie sollte der Einkauf zwei Kronleuchterlieferanten vergleichen?
Vergleichen Sie Lieferanten erst, wenn die Angebotsgrenze gleich ist. Normalisieren Sie eingeschlossenen Umfang, ausgeschlossenen Umfang, Logistik, Installationsunterstützung, Zertifizierungsnachweis, Ersatzteile und Übergabedokumente vor dem Preisranking.
Wann sollten Gesamtkosten geprüft werden?
Prüfen Sie Gesamtkosten vor der Anzahlung und erneut vor Produktionsfreigabe. Nachdem die Leuchte verpackt oder versandt ist, wird fehlender Umfang schwerer zu korrigieren und kann zu Baustellenarbeit oder Terminkosten werden.
Angebot anfordern
