Die Freigabe eines Kronleuchter-Mock-ups sollte finale Hotelspezifikationen nicht freigeben, weil das Muster schön aussieht; sie sollte sie freigeben, weil Maßstab, Finish, Lichtqualität, Struktur, Steuerung, Zugang und Verpackungsnachweise geschlossen sind. Das Mock-up ist der letzte günstige Moment, einen Fehler offenzulegen. Nach Produktionsstart wird derselbe Fehler zu Zeichnungsrevision, Frachtproblem, Baustellenverzug oder gäste sichtbarem Kompromiss.

Für einen maßgefertigten Hotel-Kronleuchter ist Freigabe eine gesteuerte Übergabe zwischen Designabsicht und Fertigungsrealität. Der Designer will Atmosphäre, Materialwahrheit und Proportion. Der Eigentümer will Kostenkontrolle und Risikosichtbarkeit. Der Contractor will eine Leuchte, die in baubarer Verpackung auf der Baustelle ankommt. Der Hersteller braucht eine eingefrorene Stückliste, Testroute, Finishkontrolle und Installationsfolge. Ein guter Mock-up-Freigabeprozess verwandelt diese konkurrierenden Bedürfnisse in benannte Nachweise statt in Geschmacksdebatten.

Wichtigste Erkenntnisse

  • Freigabetor: Behandeln Sie das Mock-up als Release-Checkpoint, nicht als dekorativen Mustertermin.
  • Sieben Nachweise: Schließen Sie Maßstab, Finish, Farbqualität, Struktur, Steuerungen, Zugang und Logistik vor Produktion.
  • Nachweis zuerst: Fotos, Maße, Finishreferenzen, Testdaten, Zeichnungsrevisionen und offene Kommentare gehören in dieselbe Datei.
  • Änderungskontrolle: Jede Änderung nach Mock-up sollte sagen, ob sie Kosten, Lieferzeit, Prüfung, Verpackung oder Installation verändert.
  • Lieferantenrolle: Kinglong Lighting kann kundenspezifische Hotel-Mock-ups mit Zeichnungen, 3D-Visualisierung, Musterkoordination und Produktionsübergabe unterstützen.

Warum das Mock-up ein Freigabetor ist, kein Stimmungsbeispiel

Der teuerste Mock-up-Fehler ist nicht ein hässliches Muster. Es ist ein schönes Muster, das eine ungelöste Produktionsentscheidung versteckt.

Der Begriff „Mock-up-Freigabe“ klingt oft visuell, doch Hotel-Kronleuchterfreigabe ist teilweise Engineering, teilweise Beschaffung, teilweise Markenverantwortung. Die IES Lighting Library hilft, das zu rahmen, weil Lichtentscheidungen in einem breiten professionellen Feld aus Anwendungshinweisen, Steuerungen, Wartung und Designpraxis sitzen. Dieser Kontext zählt, weil ein Kronleuchter in einer Fünf-Sterne-Lobby keine isolierte Dekoration ist. Er interagiert mit Beleuchtungsstärke, Blendung, Farberscheinung, Steuerszenen, Deckenkoordination und Wartungszugang.

Das Risiko in einem perfekten Muster

Ein Muster kann unter Showroom-Licht korrekt aussehen und trotzdem für das Hotel falsch sein. Die Kristalldichte kann zu schwer für die genehmigte Deckenunterstützung sein. Das Metallfinish kann unter 2700 K wärmer wirken als unter 3000 K. Der Treiber passt vielleicht in den Musterbaldachin, kollidiert aber mit der finalen Revisionsöffnung. Die Versandkiste schützt ein 1-m-Modul, aber keinen 5-m-montierten Ring. Das Risiko ist eine Verantwortlichkeitslücke: Alle sehen ein attraktives Objekt, aber niemand hat die Kette von Designfreigabe bis installierter Leuchte geschlossen.

Mock-up-Umfang muss unsichtbare Systeme einschließen

Die Musterprüfung sollte die Teile abdecken, die Gäste nicht sehen. Die DOE-FAQ zu TM-30 hilft dabei, weil moderne Farbbewertung mehr als eine vertraute Kennzahl nutzt; Farberscheinung sollte also mit benannter Methode und Ziel geprüft werden, nicht aus Erinnerung. Auch das WELL-v2-Light-Konzept betont visuellen Komfort und menschliche Erfahrung. Das Mock-up sollte deshalb Treiberwahl, Dimmverhalten, optisches Material, Farbziel, Blendrisiko und Wartungsroute festhalten, nicht nur das dekorative Finish.

Die sieben Freigaben, die Designer schließen sollten

Aus unserer Analyse ist ein 7-Tore-Mock-up-Paket das minimale praktische Kontrollset für einen kundenspezifischen Hotel-Kronleuchter, weil jedes Tor andere nachgelagerte Kosten schützt. Wenn zwei Tore ungelöst bleiben, ist die Datei nicht sinnvoll zu 71 Prozent fertig; sie ist genau an der Stelle blockiert, an der das fehlende Tor weiterhin Rework erzwingen kann. Deshalb sollte das Freigabeformular nicht eine einzige Unterschriftszeile haben. Es sollte zeigen, welches Tor akzeptiert, bedingt akzeptiert oder noch offen ist.

Freigabetor Was Designer prüfen Anzuhängender Nachweis Freigaberisiko ohne Prüfung
Maßstab Durchmesser, Abhängung, Blickachse, Dichte 3D-Ansicht, Deckenplan, Raumschnitt Leuchte dominiert oder verschwindet im Lobbyvolumen
Finish Metallton, Glasklarheit, Textur physisches Muster, Finishcode, genehmigtes Foto Chargen erzeugen sichtbare Abweichungen
Farbqualität CCT, Farbwiedergabe, Beam-Eindruck photometrische Notiz, Lampen- oder LED-Moduldatensatz Material wirkt nach Installation matt
Struktur Aufhängung, Baldachin, Deckenlastpfad Shop Drawing, Gewichtsnotiz, Befestigungsdetail späte Deckenverstärkung oder Redesign
Steuerungen Dimmkurve, Szenen, Treiberzugang Steuerungsprotokoll, Szenentabelle, Treiberposition Flimmern, Summen oder instabile Szenen
Wartung Reinigung, Modulersatz, Erreichbarkeit Zugangsskizze, Ersatzteilliste, Reinigungsfolge schöne Leuchte wird teuer im Service
Logistik Modulgröße, Kiste, Liftpfad, Montagefolge Verpackungszeichnung, Kistenanzahl, Baustellenroute Schaden oder Baustellenverzug nach Lieferung

Die Schlussfolgerung ist einfach: Mock-up-Freigabe ist nur dann meaningful, wenn jeder geprüfte Punkt ein passendes Dokument hat. Ein verbales „freigegeben“ ist schwach. Markierte Zeichnung, datierter Fotosatz, Finishreferenz, Leistungsnotiz und Produktionsrevisionsdatei schaffen einen Entscheidungsnachweis, aus dem die Fabrik bauen und den das Projektteam verteidigen kann.

Ein kontrolliertes Freigabepaket erstellen

Das Freigabepaket sollte kurz genug für beschäftigte Designer und streng genug für den Einkauf sein. Die erste Seite hält Projektname, Leuchtencode, Mock-up-Datum, Musterversion, verantwortlichen Prüfer und Freigabestatus fest. Die zweite Seite enthält Fotos unter vereinbarten Lichtbedingungen. Die dritte Seite erfasst Kommentare pro Tor: akzeptiert, überarbeiten oder nicht anwendbar. Die vierte Seite listet Zeichnungs- und Stücklistenversion, die die Produktion nutzen wird.

Ein starkes Freigabepaket benennt außerdem den Entscheider pro Tor. Der Designer sollte nicht gezwungen sein, Treiberzugang freizugeben. Der Ingenieur sollte dekorative Wärme nicht ohne Finishreferenz beurteilen müssen. Der Einkauf sollte nicht interpretieren müssen, ob ein Designkommentar die Kosten ändert. Wenn jedes Tor einen Verantwortlichen und einen erforderlichen Nachweis hat, kann das Projektteam schnell freigeben, ohne Verantwortlichkeit zu verwischen. Das ist der Unterschied zwischen einem schönen Meeting und einer nutzbaren Fertigungsfreigabe.

Für kundenspezifische Kronleuchter ist dieser Verantwortungsdatensatz auch Monate später hilfreich, wenn ein Contractor fragt, warum Baldachin, Kristalllänge oder Treiberposition gewählt wurden.

Aus einer 7-Tore-Prüfung gerechnet ist 1 ungelöstes Logistiktor durch 7 Tore nur 14,3 Prozent der Checkliste, kann aber 100 Prozent des Installationstimings beeinflussen, weil der Kronleuchter nicht sicher angenommen, gehoben oder montiert werden kann, wenn Kiste und Baustellenroute falsch sind. Deshalb sollte ein Mock-up nie mit „Logistik später bestätigen“ freigegeben werden, sofern die Produktion nicht ausdrücklich vor Verpackungsfreigabe gehalten wird.

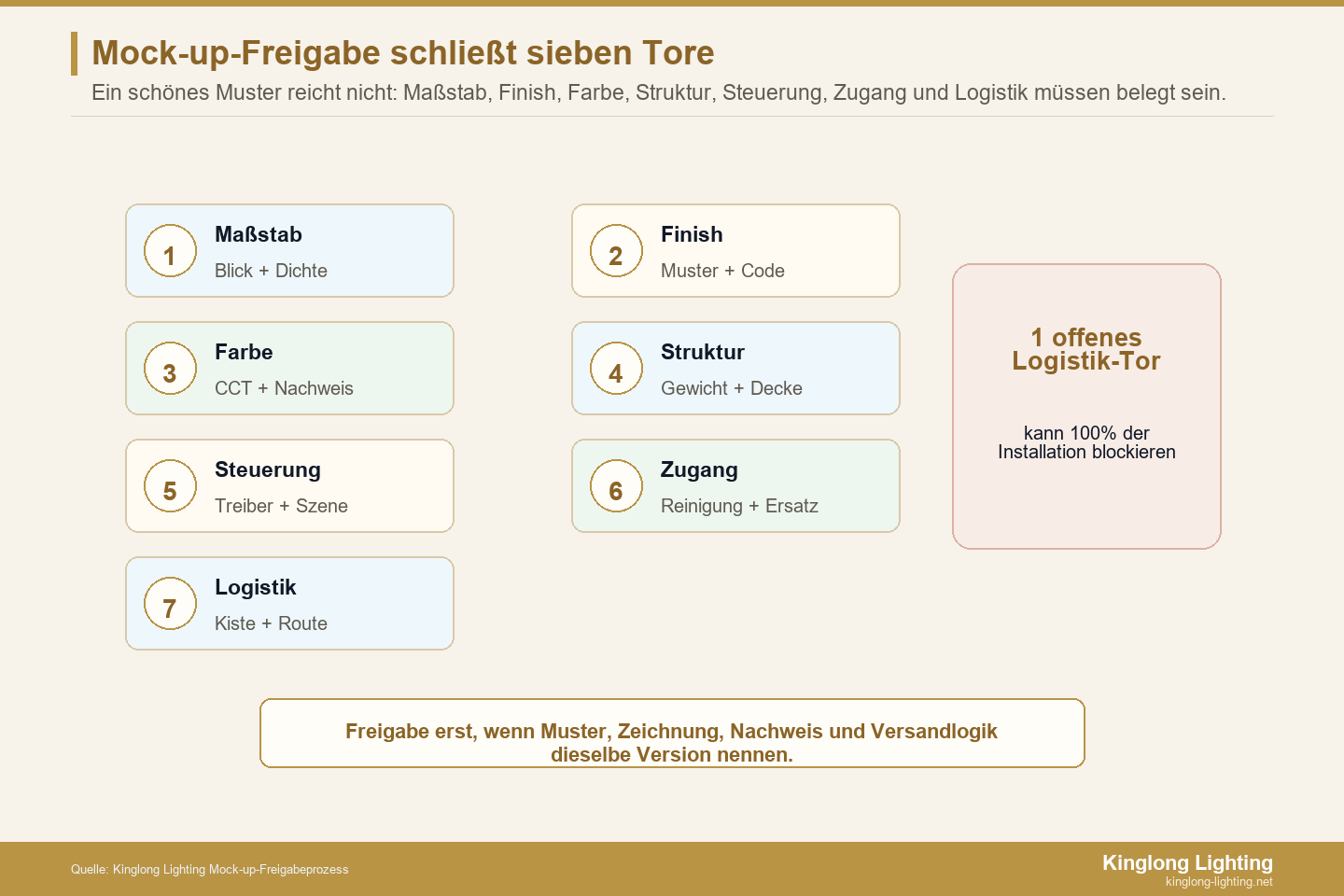

Sieben Freigabetore im Mock-up-Prozess für Hotel-Kronleuchter
Mock-up-Freigabe sollte Erscheinung, Finish, Farbe, Dimmung, Zeichnungen, Logistik und Unterschrift schließen, bevor Produktion freigegeben wird.

Freigabe mit Prüfung, Steuerungen und Zielmarktanforderungen verbinden

Mock-up-Freigabe ersetzt keinen Produktnachweis. Sie sagt dem Team, welche Version getestet, gekauft, verpackt und installiert werden soll. Für Sicherheits- und Zielmarktbewertung zeigen offizielle Quellen wie UL-Leuchtenprüfung und -Zertifizierung und die IEC-60598-Leuchtennormenfamilie, warum Produktnachweise zur tatsächlichen Leuchtenkonfiguration passen müssen. Für den Gebäudebetrieb liefert ANSI/ASHRAE/IES Standard 90.1 Energie- und Steuerungskontext, der die Steuerungsabsicht des Kronleuchters beeinflussen kann.

Der Mechanismus heißt Änderungskontrolle. Wenn der Designer nach dem Mock-up die Kristalllänge ändert, kann das Gewicht, Blendung, Verpackung oder Installationszeit verändern. Wenn der Einkauf einen Treiber austauscht, kann das Dimmverhalten oder Zertifizierungsnachweis verändern. Wenn der Deckenbauer eine Revisionsöffnung verschiebt, kann Wartung unpraktisch werden. Jede Änderung nach Mock-up sollte deshalb als nur visuell, leistungsrelevant, strukturrelevant, kostenrelevant oder terminrelevant markiert werden.

Wie Kinglong Lighting die Übergabe unterstützt

Kinglong Lighting ist am nützlichsten, wenn die Mock-up-Datei zu einem Produktionswerkzeug wird. Der Anpassungsworkflow kann Projektzeichnungen, Materialmuster, Finishentscheidungen und Produktionsanforderungen verbinden. Die Mofun Designplattform kann Maßstab und Komposition prüfen helfen, bevor ein physisches Muster eingefroren wird. Für Hotelprojekte sollte Kinglong Lighting Markenanforderung, Deckeninformationen, gewünschte CCT, Finishreferenz, Steuerungsanforderung und Installationsbeschränkungen vor der Endfreigabe erhalten.

Der sanfte nächste Schritt ist konkret. Senden Sie markierte Mock-up-Kommentare, Zeichnungsrevision, Finishreferenz, Zielmarkt und Installationsfenster über die Anfrage für kundenspezifische Kronleuchter. Bitten Sie um ein Produktionsfreigabepaket, das genehmigte Musterversion, offene Ausschlüsse, Testpfad, Verpackungsplan und verantwortlichen Kontakt benennt. Diese Anfrage macht Freigabe schneller, weil Unklarheit vor Fertigungsbeginn entfernt wird.

Ein gutes Mock-up-Protokoll sollte auch festhalten, welche Beobachtungen absichtlich nicht umgesetzt wurden. Designer, Eigentümer und Fabrik sehen beim Muster oft mehr Möglichkeiten als das Projektbudget oder die Baufolge tragen kann. Wenn ein Kommentar verworfen wird, sollte die Datei kurz sagen, ob der Grund Kosten, Lieferzeit, Gewicht, Wartung, Zertifizierung, Verpackung oder Markenpriorität war. Diese Ablehnungsspur verhindert, dass derselbe Punkt später erneut als offene Frage erscheint und den Produktionsstart bremst. Sie schützt außerdem die Fabrik vor widersprüchlichen Anweisungen, weil nur die bestätigten Entscheidungen in die Fertigungsunterlagen wandern.

Die Freigabe sollte schließlich eine sichtbare Grenze zwischen Musterästhetik und Serienfertigung ziehen. Ein einzelnes Muster kann mit besonderer Handarbeit, perfekter Studioausrichtung und enger persönlicher Kontrolle überzeugend wirken. Das finale Hotelpaket braucht jedoch wiederholbare Finishs, stabile Modulfolgen, beschriftete Bauteile, transportfähige Verpackung und Installationslogik für reale Baustellenbedingungen. Deshalb ist die Frage nicht nur, ob das Muster gefällt, sondern ob die genehmigte Version in Produktion, Versand und Montage ohne Bedeutungsverlust wiederholt werden kann.

Für den Einkauf ist diese Grenze ein Schutz gegen Interpretationsarbeit. Je genauer das Mock-up-Paket sagt, welche sichtbaren Entscheidungen fix sind und welche technischen Details noch vor Produktion bestätigt werden müssen, desto weniger muss der Käufer später zwischen Designerwunsch, Fabrikrealität und Baustellenzwang vermitteln.

Verwandte Leitfäden

Aktionskarte für Mock-up-Freigabe

  1. Die Prüfung mit exaktem Leuchtencode, Zeichnungsversion und Musterversion eröffnen.
  2. Entscheidungen nach 7 Toren festhalten: Maßstab, Finish, Farbe, Struktur, Steuerungen, Zugang und Logistik.
  3. Fotos, Muster, Maße und offene Kommentare in einem datierten Freigabepaket bündeln.
  4. Jede Änderung nach Mock-up als visuell, leistungs-, struktur-, kosten- oder terminrelevant markieren.
  5. Das genehmigte Paket vor Produktionsfreigabe an Kinglong Lighting senden.

Eine Hotel-Kronleuchter-Mock-up-Datei sollte exakt definieren, was freigegeben ist

Ein Mock-up ist kein dekoratives Stimmungsbeispiel. Es ist ein Freigabetor, das dem Projektteam sagen sollte, welche Version Richtung Zeichnung, Prüfung, Einkauf, Verpackung und Installation gehen darf. Wenn das Mock-up nur bestätigt, dass ein Finish attraktiv aussieht, bleibt die Datei schwach. Die Freigabe sollte sagen, was bestanden hat, was bedingt ist, was fehlgeschlagen ist und welcher Nachweis vor Produktionsstart noch fehlt.

Die Autorität des Mock-ups definieren

Die Datei sollte sagen, ob das Mock-up nur Erscheinung, Finishbereich, Quellenverhalten, Dimmung, Modulgröße, Installationsannahmen oder Eigentümerakzeptanz freigibt. Das sind verschiedene Entscheidungen. Ein Designer kann das Finish freigeben, während der Ingenieur Gewicht und Aufhängungsdetail noch braucht. Ein Eigentümer kann den Look freigeben, während der Installateur Kistenmaße und Liftweg braucht. Eine gute Mock-up-Datei verhindert, dass diese Entscheidungen in einer Unterschriftszeile zusammenfallen.

Fehlgeschlagene Muster als nützlichen Nachweis dokumentieren

Fehlgeschlagene Muster sollten im Datensatz bleiben, weil sie erklären, was das Team abgelehnt hat. Ein Finish kann zu gelb sein, ein Schirm zu opak, ein Kristall zu scharf oder ein Dimmbereich zu eng. Diese Fehler helfen dem Lieferanten, denselben Pfad nicht zu wiederholen, und geben dem Käufer einen Grund für die finale Auswahl. Kinglong Lighting kann Notizen zu Fehlmustern nutzen, um Material, Finish, CCT, Treiber, Aufhängung oder Modullogik zu verfeinern, bevor die Produktionszeichnung eingefroren wird.

Unterschrift mit Zeichnungen und Logistik verbinden

Das genehmigte Mock-up sollte direkt mit Shop Drawings, Stückliste, Musterfotos, Steuerungsnotizen, Installationsannahmen, Kistendesign und Baustellenroute verbunden sein. Die 7-Tore-Prüfung zählt, weil ein ungelöstes Logistiktor die gesamte Installation blockieren kann, selbst wenn die Leuchte perfekt aussieht. Wenn Verpackung, Zugang oder Hebung noch offen sind, sollte die Datei sagen, ob die Produktion bis zur Verpackungsfreigabe gehalten wird.

Drift nach dem Mock-up verhindern

Nach Mock-up-Freigabe sollten Änderungen klassifiziert werden. Manche sind kosmetische Verfeinerungen. Andere öffnen Engineering, Prüfung, Kosten oder Zeitplan erneut. Die Datei sollte benennen, wer jede Änderungsklasse freigeben kann. Ohne diese Grenze kann eine späte Finish- oder Dichteänderung per E-Mail wandern und leise die Version verändern, von der alle glaubten, sie sei freigegeben.

Das finale Mock-up-Paket sollte Fotos, Musterlabels, offene Kommentare, CCT- und Dimmnotizen, Zeichnungsrevision, Installationsannahmen, Logistikstatus und Freigabeverantwortlichen enthalten. An diesem Punkt wird ein visuelles Muster zu einem Produktionskontrollwerkzeug.

Das Paket sollte nach der Freigabe auch ein kurzes Änderungslog führen. Wenn das Team das Mock-up freigibt und danach Finish, Kristalldichte, Treiber, Aufhängungslänge, Verpackungsmethode oder Baustellenroute ändert, sollte das Log sagen, ob diese Änderung harmlos, bedingt oder ein formeller Re-Approval-Punkt ist. So bleibt der finale Kronleuchter mit dem Muster verbunden, an das sich alle erinnern.

Dieses Änderungslog sollte für den Einkauf sichtbar sein, nicht nur für das Designteam. Eine ästhetisch wirkende Änderung kann Preis, Lieferzeit, Zertifizierungsnachweis, Verpackung oder Installationsarbeit beeinflussen. Wenn kommerzielle Wirkung neben visueller Wirkung steht, kann der Eigentümer die Änderung mit klarerem Verständnis von Kosten und Termin freigeben.

Dieselbe Kontrolle sollte in die Bestellung wandern. Die freigegebene Version sollte akzeptiertes Muster, Zeichnungsrevision, Finishcode, Treiberannahme, Verpackungsmethode und alle verbleibenden Hold Points vor Versand benennen. Gibt der Einkauf eine Bestellung ohne diese Verknüpfungen frei, kann die Fabrik einen Kronleuchter herstellen, der zum Preis passt, aber nicht zur Mock-up-Absicht.

Häufig gestellte Fragen

Was sollte in der Freigabe eines Kronleuchter-Mock-ups enthalten sein?

Enthalten sein sollten genehmigte Musterversion, Zeichnungen, Finishreferenz, Fotos, Farbziel, Strukturnotizen, Steuerungsanforderungen, Wartungszugang, Verpackungsplan, offene Kommentare und finaler Freigabestatus.

Kann ein Designer einen Kronleuchter nur anhand von Fotos freigeben?

Fotos können frühe Prüfung unterstützen, aber die finale Freigabe für einen maßgefertigten Hotel-Kronleuchter sollte zusätzlich Maßstab, Finish unter vereinbartem Licht, Strukturdetails, Steuerungen und Logistiknachweise prüfen.

Wann sollte die Fabrik nach Mock-up-Freigabe mit der Produktion beginnen?

Produktion sollte erst beginnen, wenn das Freigabepaket finale Zeichnungsversion, Musterversion, Materialentscheidungen, Testpfad und alle weiterhin offenen Bedingungen benennt.
