Утверждение макета люстры не должно раскрывать окончательные спецификации отеля, поскольку образец выглядит красиво; он должен выпустить их, потому что масштаб, отделка, качество света, структура, контроль, доступ и упаковка — все это закрыто. Макет — это последний недорогой момент, позволяющий выявить ошибку. После начала производства той же ошибкой становятся пересмотр чертежа, проблемы с доставкой, задержка на объекте или компромисс с гостями.
Для изготовленной на заказ люстры для отеля утверждение — это управляемый переход между проектным замыслом и реальностью производства. Дизайнеру нужна атмосфера, материальная правда и пропорции. Владелец хочет контролировать расходы и видеть риски. Подрядчик хочет, чтобы светильник доставлялось на объект в сборной упаковке. Производителю необходима заблокированная спецификация, маршрут испытаний, контроль отделки и последовательность установки. Хороший процесс утверждения макета люстры превращает эти конкурирующие потребности в названные доказательства, а не в дебаты о вкусах.
Ключевые выводы
- Этапы утверждения: Относитесь к макету как к контрольной точке выпуска, а не как к декоративному просмотру образца.
- Семь доказательств: Точный масштаб, отделка, качество цвета, структура, элементы управления, доступ и логистика перед производством.
- Доказательства прежде всего: Прикрепляйте фотографии, измерения, ссылки на отделку, данные испытаний, версии чертежей и открытые комментарии к одному и тому же файлу утверждения.
- Контроль изменений: Любая редакция после макета должна указывать, изменяет ли она стоимость, время выполнения, тестирование, упаковку или установку.
- Роль поставщика: Kinglong Lighting может поддерживать индивидуальные макеты отелей с чертежами, 3D-визуализацией, координацией образцов и передачей производства.

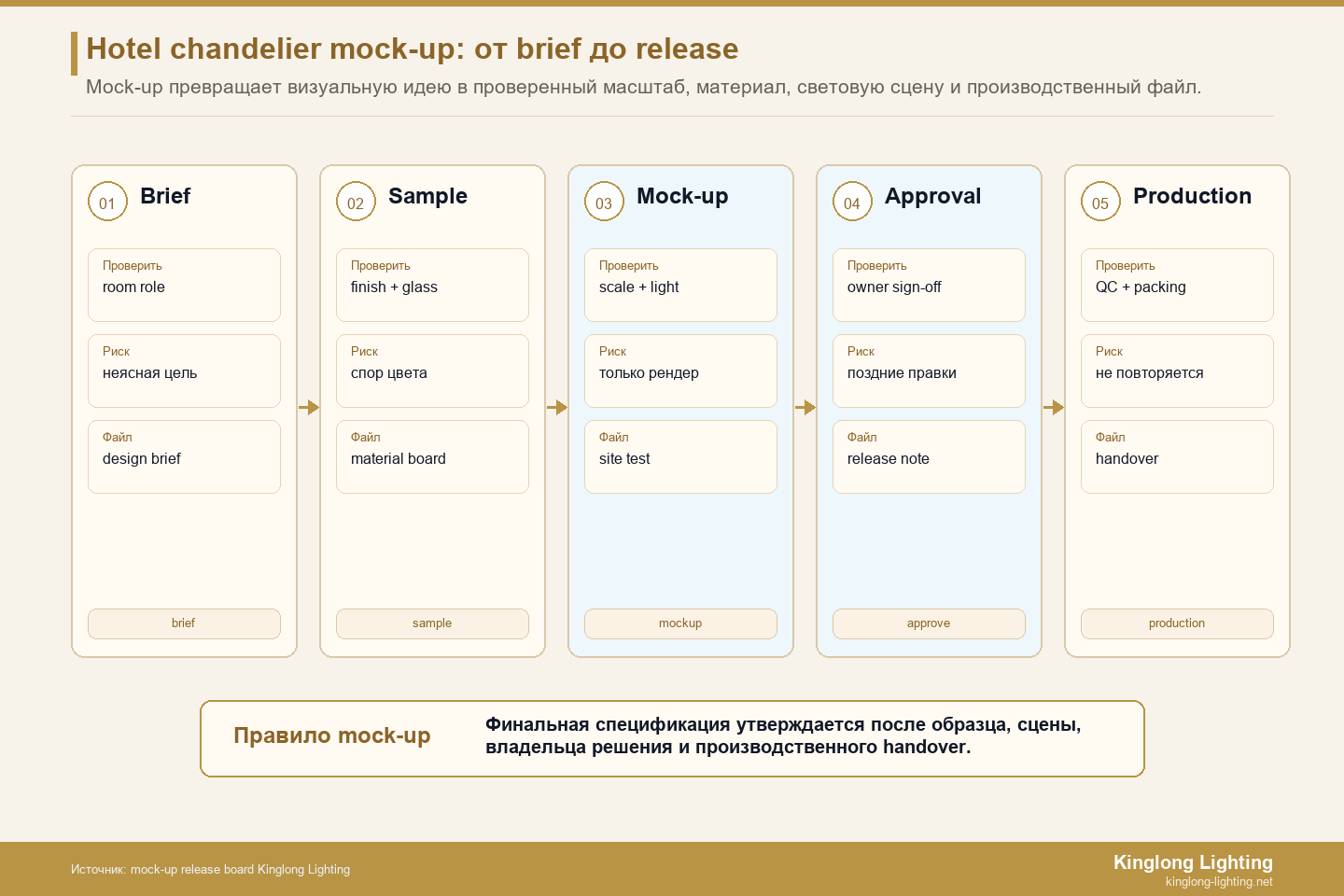

Почему mock-up — это этап выпуска, а не образец настроения
Самый дорогой неудачный макет – это не уродливый образец. Это прекрасный образец, скрывающий нерешённое производственное решение.
Фраза «утверждение макета» часто звучит визуально, но утверждение люстр в отеле — это частично проектирование, частично закупки, частично управление брендом. Библиотека освещения IES помогает сформулировать это, поскольку решения по освещению лежат в основе широкого профессионального комплекса рекомендаций по применению, контроля, обслуживания и проектирования. Этот контекст имеет значение, поскольку люстра в вестибюле пятизвездочного отеля не является изолированным украшением. Он взаимодействует с освещенностью, бликами, цветовым восприятием, сценами управления, координацией потолка и доступом для обслуживания.
Риск, скрытый в идеальной выборке
Образец может выглядеть правильно при освещении выставочного зала, но при этом не соответствовать отелю. Плотность кристаллов может быть слишком высокой для утвержденной потолочной опоры. Металлическая отделка может выглядеть теплее при температуре ниже 2700 К, чем при температуре ниже 3000 К. Привод может соответствовать навесу образца, но конфликтует с последней панелью доступа. Транспортировочный ящик может защитить модуль длиной 1 м, но не 5-метровое собранное кольцо. Риск — разрыв ответственности: каждая сторона видит один привлекательный объект, но цепочку от утверждения проекта до установки светильника никто не замкнул.
Объем макета должен включать невидимые системы.
Образец обзора должен охватывать те части, которые гости не видят. Часто задаваемые вопросы по DOE TM-30 помогает сформулировать это, поскольку современная оценка цвета использует более чем одну знакомую оценку, поэтому внешний вид цвета следует проверять с помощью именованного метода и цели, а не по памяти. Концепция WELL v2 Light также подтверждает, что свет влияет на визуальный комфорт и человеческий опыт. Таким образом, макет должен фиксировать выбор драйвера, поведение затемнения, оптический материал, цвет, риск ослепления и маршрут обслуживания, а не только декоративную отделку.
Семь дизайнеров утверждений должны закрыться
Согласно нашему анализу, пакет mock-up с 7 этапами проверки представляет собой минимальный практический набор управления для индивидуальной люстры в отеле, поскольку каждый этап проверки защищают разные последующие затраты. Если два этапа остаются нерешенными, файл не завершен на 71 процент в полезном смысле; он заблокирован в той точке, где отсутствующие этапы все еще могут вызвать переработку. Именно поэтому форма согласования не должна содержать одну строку для подписи. Он должен показать, какие этапы приняты, условно приняты или все еще открыты.
| Этап утверждения | Что проверяет дизайнер | Доказательства для присоединения | Удалить риск, если его пропустить |
|---|---|---|---|
| Шкала | Диаметр, подвес, линия обзора, плотность | 3D вид, план потолка, разрез помещения | Светильник доминирует или исчезает в объеме вестибюля |
| Заканчивать | Металлический оттенок, прозрачность стекла, текстура | Физический образец, код отделки, утвержденная фотография | Различные партии дают видимое несоответствие |
| Качество цвета | ЦКТ, цветопередача, отпечаток луча | Фотометрическая заметка, запись лампы или светодиодного модуля | После установки материал выглядит тусклым. |
| Структура | Подвеска, навес, маршрут нагрузки на потолок | Заводской чертеж, вес, детали крепления | Позднее армирование потолка или его реконструкция |
| Элементы управления | Кривая затемнения, сцены, доступ к драйверу | Протокол управления, таблица сцен, положение драйвера | Мерцание, жужжание или нестабильные сцены |
| Обслуживание | Чистка, замена модуля, вылет | Доступ к эскизу, списку запасных частей, последовательности очистки. | Красивый светильник становится дорогим в обслуживании |
| Логистика | Размер модуля, ящик, путь подъема, порядок установки | Чертеж упаковки, количество ящиков, маршрут объекта | Повреждение или задержка на объекте после доставки |
Вывод прост: утверждение макета имеет смысл только тогда, когда каждому проверенному элементу соответствует соответствующий документ. Словесное «одобрено» — слабое слово. Размеченный чертеж, датированный набор фотографий, ссылка на отделку, заметка о производительности и файл производственной редакции создают запись о решении, на основе которой завод может построить, а проектная группа может защитить.
Создайте пакет контролируемых утверждений
Пакет утверждений должен быть достаточно коротким для занятых проектировщиков и достаточно строгим для закупок. На первой странице записано название проекта, код светильника, дата макета, образец версии, ответственный рецензент и статус утверждения. На второй странице размещены фотографии при согласованных условиях освещения. На третьей странице собраны комментарии по этапам: приняты, исправлены или неприменимы. На четвертой странице перечислены версии чертежа и спецификации, которые будут использоваться в производстве.
В пакете строгих утверждений также указывается ответственный за решение для каждого этапа. Проектировщика не следует заставлять утверждать доступ драйверов. Инженеру не следует просить судить о декоративной теплоте без эталона отделки. Закупки не должны определять, влияет ли комментарий к проекту на стоимость. Когда у каждого этапа есть один ответственный владелец и одно необходимое доказательство, команда проекта может быстро утвердить проект, не размывая подотчетность. В этом разница между красивой встречей и полезным производственным релизом.
Для нестандартных люстр эта запись о владельце также полезна несколько месяцев спустя, когда подрядчик спрашивает, почему был выбран навес, длина кристалла или расположение драйвера.
Рассчитано на основе проверки 7 этапов: 1 нерешенный логистический этап / 7 этапов = 14,3 процента контрольного списка, но это все равно может повлиять на 100 процентов сроков установки, поскольку люстру невозможно безопасно получить, поднять или собрать, если ящик и маршрут на площадке неправильный. Вот почему макет никогда не должен утверждаться с пометкой «логистика будет подтверждена позже», если только производственный заказ не будет явно сохранен до выпуска упаковки.

Свяжите утверждение с требованиями к тестированию, контролю и месту назначения.
Утверждение макета не заменяет доказательства продукта. Он сообщает команде, какую версию следует протестировать, приобрести, упаковать и установить. Для проверки безопасности и рынка назначения используйте официальные источники, такие как Испытание и сертификация светильников UL и Стандартное семейство светильников IEC 60598 показать, почему свидетельства продукта должны соответствовать фактической конфигурации светильника. Для эксплуатации здания, Стандарт ANSI/ASHRAE/IES 90.1 обеспечивает энергию и контекст управления, который может повлиять на цель управления люстрой.
Механизм – контроль изменений. Если дизайнер изменит длину кристалла после макета, это может изменить вес, блики, упаковку или время установки. Если при закупке заменяется драйвер, это может изменить поведение затемнения или свидетельства сертификации. Если подрядчик по потолку переместит панель доступа, обслуживание может стать непрактичным. Поэтому каждое изменение после макета должно быть помечено как только визуальное, влияющее на производительность, влияющее на структуру, влияющее на стоимость или влияющее на график.
Как Kinglong Lighting поддерживает передачу управления
Kinglong Lighting наиболее полезен, когда файл макета становится производственным инструментом. рабочий процесс настройки может связывать проектные чертежи, образцы материалов, решения по отделке и производственные требования. Дизайн-платформа Mofun может поддерживать проверку масштаба и состава перед блокировкой физического образца. Для проектов в сфере гостеприимства Kinglong Lighting должна получить требования к бренду отеля, информацию о потолках, желаемую CCT, ссылку на отделку, требования к контролю и ограничения по установке перед окончательным утверждением.
Следующий мягкий шаг специфичен. Отправьте отмеченные комментарии к макету, версию чертежа, ссылку на отделку, рынок назначения и окно установки через заказ люстры на заказ. Попросите пакет производственной версии, в котором указаны утвержденный образец версии, открытые исключения, маршрут тестирования, план упаковки и ответственное лицо. Этот запрос ускоряет утверждение, поскольку устраняет двусмысленность еще до начала производства.
Похожие руководства
- Структура закупок освещения для отелей
- Переделка установки большой люстры в отеле
- Сюрпризы общей стоимости люстры для отеля
Карта действий по утверждению макета
- Откройте обзор, указав точный код светильника, версию чертежа и версию образца.
- Записывайте решения по семи этапов проверкиам: масштаб, отделка, цвет, структура, элементы управления, доступ и логистика.
- Прикрепите фотографии, образцы, размеры и открытые комментарии в одном пакете утверждений с датой.
- Отмечайте каждое изменение после макета как влияющее на визуальное представление, производительность, структуру, стоимость или график.
- Отправьте утвержденный пакет по адресу Kinglong Lighting до выпуска продукции.
Файл макета люстры в отеле должен точно определять, что одобрено.
Макет – это не декоративный образец настроения. Это этап выпуска, который должен сообщить команде проекта, какая версия может перейти к чертежам, тестированию, покупке, упаковке и установке. Если макет только подтверждает, что отделка выглядит привлекательно, файл остается слабым. В утверждении должно быть указано, что прошло, что является условным, что не удалось, а что еще требует подтверждения до начала производства.
Определите авторитетность макета
В файле должно быть указано, одобрен ли макет только по внешнему виду, диапазону отделки, поведению источника, затемнению, размеру модуля, предположениям по установке или одобрению владельца. Это разные решения. Дизайнер может утвердить отделку, в то время как инженеру все еще нужны детали о весе и подвеске. Владелец может одобрить внешний вид, а установщику еще нужны размеры ящика и маршрут подъема. Хороший файл макета не позволяет свести эти решения в одну строку подписи.
Зарегистрируйте неудачные образцы как полезное доказательство.
Неудачные образцы должны оставаться в протоколе, поскольку они объясняют, что команда отвергла. Отделка может быть слишком желтой, оттенок — слишком непрозрачным, кристалл — слишком резким или диапазон затемнения — слишком узким. Эти неудачи помогают поставщику избежать повторения одного и того же пути и дают покупателю повод для окончательного выбора. Kinglong Lighting может использовать записи о неудачных образцах для уточнения материала, отделки, CCT, драйвера, подвески или логики модуля до того, как производственный чертеж будет заблокирован.
Подключите подпись к чертежам и логистике
Утвержденный макет должен быть напрямую связан с рабочими чертежами, спецификациями, фотографиями образцов, контрольными заметками, предположениями по установке, дизайном ящика и маршрутом объекта. Обзор семи этапов проверки имеет значение, поскольку один нерешенный логистический этап может заблокировать всю установку, даже если светильник выглядит идеально. Если упаковка, доступ или подъем все еще открыты, в файле должно быть указано, приостановлено ли производство до выпуска упаковки.
Предотвратите дрейф после макета
После утверждения макета изменения следует классифицировать. Некоторые из них представляют собой косметические доработки. Некоторые возобновляют разработку, тестирование, стоимость или график. В файле должно быть указано, кто может утвердить каждый класс изменений. Без этой границы поздняя настройка или изменение плотности могут быть переданы по электронной почте и незаметно изменить версию, которая, по мнению всех, была одобрена.
Окончательный пакет макета должен включать фотографии, образцы этикеток, открытые комментарии, примечания по CCT и затемнению, версию чертежа, предположения по установке, статус логистики и подпись владельца. В этот момент визуальный образец становится инструментом контроля производства.
Пакет также должен вести краткий журнал изменений после утверждения. Если команда утверждает макет, а затем меняет отделку, плотность кристаллов, драйвер, длину подвески, метод упаковки или маршрут объекта, в журнале должно быть указано, является ли это изменение безвредным, условным или формальным элементом повторного утверждения. Это позволяет сохранить окончательную люстру привязанной к образцу, который все помнят.
Этот журнал изменений должен быть виден специалистам по закупкам, а не только команде разработчиков. Изменение, которое выглядит эстетично, может повлиять на цену, время выполнения заказа, сертификационные доказательства, упаковку или трудозатраты на установку. Когда коммерческое влияние указано рядом с визуальным, владелец может одобрить изменение, имея более четкое представление о стоимости и графике.
Тот же контроль должен осуществляться и при заказе на поставку. В выпущенной версии должен быть указан принятый образец, версия чертежа, код отделки, предположение о драйвере, метод упаковки и любые точки хранения, оставшиеся до отгрузки. Если отдел закупок выдает заказ без этих ссылок, завод может изготовить люстру, соответствующую цене, но не замыслу макета.
Часто задаваемые вопросы
Что должно быть включено в утверждение макета люстры?
Включите утвержденный образец версии, чертежи, ссылку на отделку, фотографии, цветовые ориентиры, структурные примечания, требования к контролю, доступ для обслуживания, план упаковки, открытые комментарии и статус окончательного утверждения.
Может ли дизайнер утвердить люстру только по фотографиям?
Фотографии могут способствовать предварительному рассмотрению, но для окончательного утверждения индивидуальной люстры для отеля также необходимо проверить масштаб, отделку при согласованном освещении, детали конструкции, элементы управления и логистические доказательства.
Когда завод должен начать производство после утверждения макета?
Производство должно начинаться только после того, как в пакете утверждений будут указаны окончательная версия чертежа, образец версии, решения по материалам, маршрут испытаний и любые условия, которые остаются открытыми.
Запросить расчет
