Закупка освещения для проекта отеля должна рассматриваться как рабочий процесс по предоставлению доказательств, а не как гонка за самой низкой ценой на светильники. Спецификаторы защищают дату открытия, разделяя замысел проекта, техническое соответствие, утверждение образца, выпуск продукции, упаковку и передачу объекта. В рамках простой модели риска двухдневный спор между командами проектировщиков, закупщиков, фабрики и строительной площадки превращается в 8 дней работы бригады, прежде чем будут подсчитаны затраты на замену деталей, транспортировку или задержку открытия. Поставщик должен приступить к сравнению цен только после того, как в контрольном файле будет указано, что будет построено, протестировано, упаковано, установлено и обслуживается.

Освещение отеля необычайно легко недооценить. Оно объединяет выразительные элементы общественных зон, повторяемость номеров, ритм коридоров, настроение ресторанов, сцены бального зала, обновление вилл или люксов и практику сервисных зон. Заказ на поставку может выглядеть как список продуктов, но настоящая работа — это цепочка согласований. Каждый недостающий чертеж, образец, данные о драйвере, путь безопасной установки, этикетка на ящике или правило запасных частей становится для кого-то поздним вопросом.
Ключевые выводы
- Закупка осуществляется: Переходите от намеренного замораживания к техническому подтверждению, утверждению образцов, выпуску продукции, отгрузке и передаче.
- Цена будет позже: Сравнивайте поставщиков по объему, доказательствам, пути тестирования, логистике и ответственности.
- Образцы являются доказательством: Образец должен подтвердить материал, отделку, качество освещения, конструкцию, порядок очистки и замены.
- Тестирование должно иметь название: Спросите, какие доказательства UL, IEC, NRTL, ISO или лабораторных исследований применимы к местоположению проекта и типу продукта.
- Передача защищает операции: Запасные части, примечания к доступу, упаковочные карты и инструкции по техническому обслуживанию содержатся в файле закупок.
Относитесь к закупкам как к рабочему процессу предоставления доказательств.
Покупатель не должен спрашивать: «Кто быстрее дал коммерческое предложение?» до тех пор, пока проект не сможет ответить: «Кто доказал тот же объем?»
Первой ошибкой при закупках является превращение графика освещения отеля в гонку цен до того, как проект заморозит намерения. Дизайнер, возможно, все еще решает настроение. Инженер, возможно, все еще проверяет нагрузку и мощность. Возможно, оператор не проверил доступ для очистки. Подрядчик может не знать маршрут следования ящиков. В таких условиях поставщик может быстро предложить цену, но цена скроет предположения.
Используйте сроки выпуска вместо одной даты запроса предложения

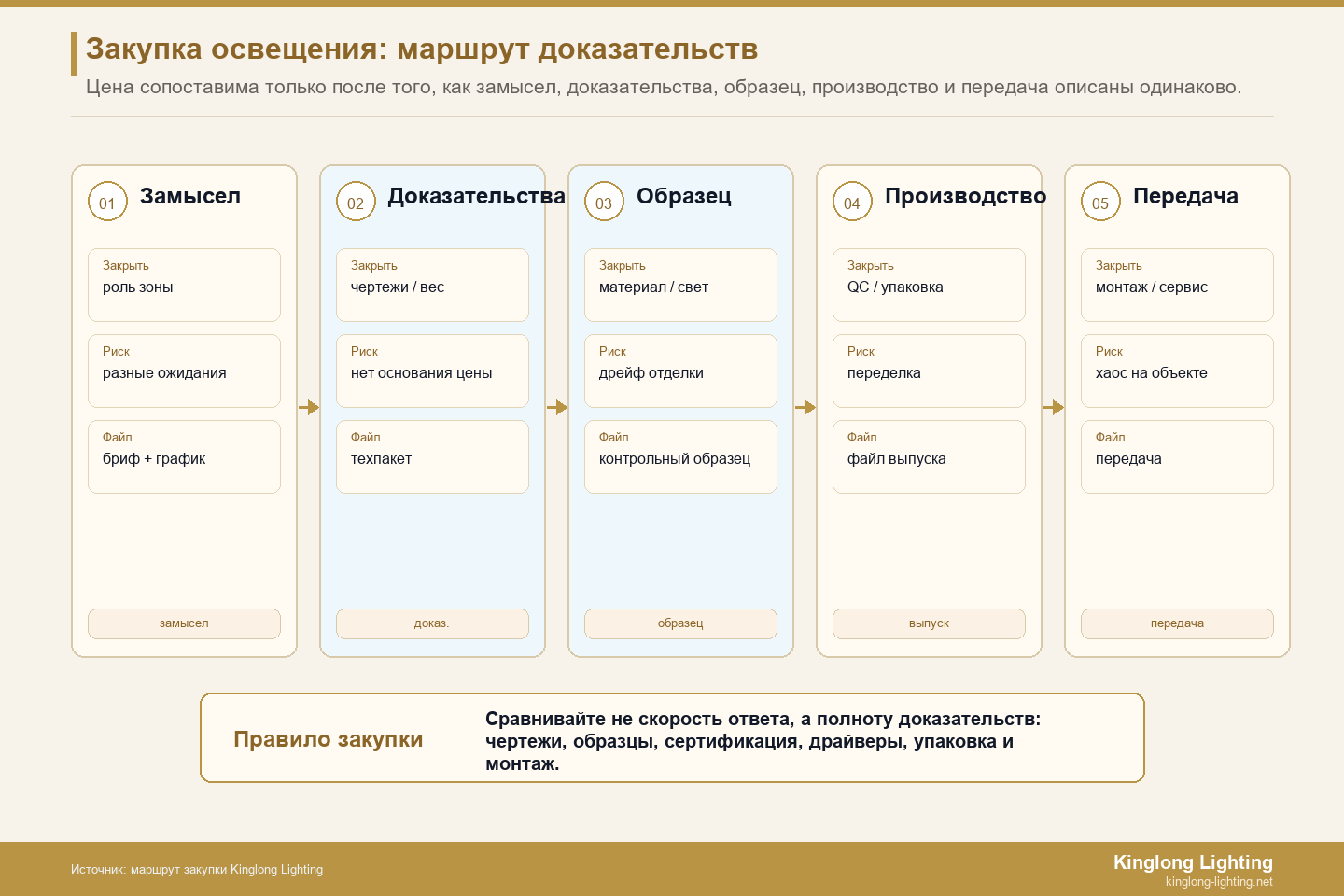

Установите этапы закупок: замысел проекта, технические доказательства, утверждение образца, выпуск продукции, выпуск отгрузки и передача. На каждом контрольном этапе должен быть необходимый документ или вещественное доказательство. Модель Kinglong Lighting по индивидуализации и производству OEM/ODM соответствует этой логике, поскольку индивидуальное освещение отеля не может быть отделено от чертежей, образцов, контроля качества, упаковки и коммуникации по проекту. Покупатель должен запросить подтверждающий файл, а не просто выборку из каталога.
Заморозить проектный замысел перед сравнением поставщиков
Поставщик не может защитить проектный замысел, который не был записан.
Замысел дизайна не обязательно должен становиться тяжелым дизайнерским манифестом. Требуется достаточная ясность, чтобы предотвратить дрейф: целевой тип объекта, планировка площади, визуальное настроение, палитра отделки, предпочтения материалов, высота потолка, ограничения по установке и роль гостей. Для общественных мест укажите расстояние просмотра и ракурсы камеры. Для комнат и коридоров укажите количество повторений, допуск отделки, доступ для замены и контрольные сцены. Для бальных залов включите режимы мероприятий.
Страница Kinglong Lighting о гостиничном освещении показывает, почему объем имеет значение: гостиничные проекты включают центральные элементы вестибюля, бальные залы, номера, люксы, рестораны, бары, коридоры и поддержку при установке. Поэтому система закупок должна группировать пакеты по маршруту гостя и техническим рискам, а не только по категориям продуктов.
Определите файл технического доказательства
Техническое подтверждение — это часть закупок, которая предотвращает превращение красивого одобренного светильника в проблему на объекте.
Файл технического подтверждения должен содержать заводские чертежи, размеры, вес, предположения о подвеске, спецификации материалов, образцы отделки, данные об источнике света, данные о драйвере и светорегулировании, электрические характеристики, путь сертификации, метод упаковки, примечания по установке и план запасных частей. Точный путь подтверждения соответствия зависит от страны проекта и местных органов власти. Для электрических контекстов Северной Америки Испытание и сертификация светильников UL и OSHA Программа NRTL являются полезными справочными материалами для понимания ожиданий от стороннего тестирования. Международные проекты могут использовать IEC 60598 как словарь для обсуждения безопасности светильников.
Отделите доказательства системы качества от доказательств испытаний продукции
Сертификат системы качества и протокол испытаний продукции отвечают на разные вопросы. ISO 9001 поддерживает обсуждение систем менеджмента качества, в то время как ISO/IEC 17025 связан с компетентностью испытательных и калибровочных лабораторий. При закупке освещения для отелей спецификатор должен спросить, что доказывает каждый документ, какой продукт или процесс он охватывает, и являются ли доказательства актуальными и принятыми руководителем проекта. Сертификат не должен заменять фактические доказательства по конкретному светильнику.
| Контрольный этап закупки | Владелец решения | Доказательства перед выпуском | Ошибка, если пропустить |
|---|---|---|---|
| Намерение заморозить | Дизайнер и владелец | Настроение, материалы, график работы, роль гостевого путешествия | Поставщик приводит различные предположения о проектировании |
| Техническое доказательство | Инженер и поставщик | Чертежи, нагрузка, драйвер, путь безопасной установки, мощность | Конфликт позднего кода, потолка или затемнения |
| Образец утверждения | Дизайнер, владелец, закупочная команда | Отделочная доска, легкий образец, строительный образец | Массовое производство не соответствует визуальному замыслу |
| Производственный выпуск | Закупки и завод | Подписанный чертеж, спецификация, план контроля качества, карта упаковки | Доработка после депозита или во время отгрузки |
| Передача сайта | Подрядчик и гостиничные операции | Руководство по установке, этикетки на ящиках, запасные части, файл обслуживания. | Путаница в первую неделю и задержки в обслуживании |
Подключите закупку освещения к энергоснабжению и средствам управления на раннем этапе
Приобретение освещения является частью строительной системы, особенно когда в проект входят драйверы, диммирование, средства управления и энергетическая документация.
Декоративные светильники по-прежнему влияют на электротехническое проектирование и соблюдение требований по энергопотреблению. Инженеру проекта может потребоваться мощность, тип драйвера, коэффициент мощности, протокол управления, информация об аварийном интерфейсе или примечания к местным нормам. Стандарт ANSI/ASHRAE/IES 90.1 является общим эталоном для проектирования энергоэффективных коммерческих зданий, и DOE COMcheck может использоваться в рабочих процессах соответствия требованиям США. Поставщик должен предоставить инженеру данные как можно раньше, чтобы избежать поздней замены.
Контроль требует такой же дисциплины. Люстра с технически регулируемой яркостью все равно может выйти из строя, если драйвер, протокол, группа цепей, система управления и владелец, ответственный за ввод в эксплуатацию, не согласованы. Бальные залы, рестораны, представительские лаунджи и виллы часто нуждаются в аннотациях сцен. В номерах необходимо интуитивно понятное переключение и ночное поведение. Отдел закупок должен запросить технические характеристики и контрольные предположения, а затем позволить специалисту по контролю проекта подтвердить совместимость.
Сделайте итоговое коммерческое предложение сопоставимым
В сопоставимом предложении по освещению отеля указаны те же объемы, доказательства, обязанности, логистика и результаты передачи.
Попросите каждого поставщика указать одну и ту же версию чертежа, количество, отделку, марку материала, спецификацию источника света, путь сертификации, требования к контролю, метод упаковки, предположение о запасных частях, место доставки, Инкотермс и объем поддержки на объекте. Если одно предложение включает руководство по установке и запасные части, а другое их не включает, то в более низкой цене могут просто отсутствовать работы, связанные с гостиничным риском.
Если ваш гостиничный проект достиг стадии запроса цен, отправьте в Kinglong Lighting спецификацию, чертежи, количество, пункт назначения, намерение контроля, требования к сертификации и текущие пробелы в доказательствах через запрос на проект освещения. Полезный результат – это не лозунг или быстрая цифра; это обзор того, что необходимо доказать перед выпуском продукции.
Основываясь на нашем анализе файла закупок с 6 этапами, проект должен пройти через намеренное замораживание, техническое подтверждение, утверждение образца, выпуск продукции, выпуск отгрузки и передачу объекта перед сдачей на хранение. Простой расчет риска (4 владельца x 2 нерешенных дня = 8 человеко-дней бригады) делает спор видимым, поскольку команды проектировщиков, закупщиков, фабрики и площадки тратят время на повторное рассмотрение одного и того же решения. Правило принятия решения состоит в том, чтобы сравнивать цены только после наличия как минимум 5 групп доказательств: чертежей, образцов, пути сертификации, данных драйвера/управления, а также свидетельства упаковки или установки. На практике самая низкая цена на самом деле не будет ниже, если она отложит эти доказательства в график открытия. Таким образом, хороший файл закупок читается как документ по контролю проекта: в нем указано, что одобрено, кто это утвердил, какие доказательства отсутствуют и что необходимо сохранить до сдачи на хранение или запуска производства. Также следует зафиксировать, кто может утверждать замены, кто может выпускать образец, кто может принимать отчет об испытаниях и кому принадлежит окончательный файл передачи после установки. Эта запись о собственности часто является разницей между контролем закупок и импровизацией в первую неделю.
Похожие руководства
- Руководство по характеристикам люстр для 5-звездочных отелей
- Руководство по характеристикам люстр для бальных залов
- Стандарты освещения номеров и коридоров
Карта действий по закупке освещения для отелей
- Зафиксируйте проектный замысел перед сравнением цен.
- Запросите чертежи, образцы, сертификаты, драйверы и упаковочные карты.
- Отделите доказательства испытаний продукта от доказательств заводского качества.
- Подтвердите элементы управления, мощность, запасные части и владельца установки.
- Попросите компанию Kinglong Lighting просмотреть файл разрешения перед сдачей на хранение.
В файле закупок освещения для гостиницы цена не должна подтверждаться первой.
Закупки становятся рискованными, когда поставщиков сравнивают до того, как проект узнает, какие доказательства включает в себя каждая цена. В более дешевое предложение могут не включаться чертежи, контроль образцов, путь сертификации, упаковка, предположения о доставке, руководство по установке, запасные части или передаточная документация. Более надежный файл закупок позволяет хранить проектные замыслы, технические доказательства, утверждение образцов, выпуск продукции, упаковку и передачу в одном рабочем процессе.
Сделайте так, чтобы каждое предложение отвечало одним и тем же этапам выпуска.
Сравнительная таблица должна предлагать каждому поставщику ответить на одни и те же этапы: подтверждение намерения, рабочие чертежи, образцы материалов и отделки, данные об источнике света и драйвере, совместимость средств управления, контекст сертификации, метод упаковки, условия поставки, поддержку при установке, запасные части и файл обслуживания. Если один поставщик пропускает этап, покупатель может увидеть разрыв, прежде чем выбирать цену.
Используйте пробелы в доказательствах, чтобы прояснить ответственность
Пробел в доказательствах не всегда является ошибкой поставщика. Иногда владелец, проектировщик, инженер, подрядчик или оператор по-прежнему принимают недостающее решение. В файле закупок должны быть указаны имя владельца и крайний срок. Это позволяет проекту двигаться вперед, не притворяясь, что каждый оставшийся без ответа элемент принадлежит производителю. Kinglong Lighting может ответить более точно, если эти границы видны в запросе предложений.
Храните акт передачи приложенным к закупке
Закупки не должны заканчиваться с момента отправки светильника. Файл должен быть доведен до установки и передачи вместе с чертежами, окончательной спецификацией, записями отделки, исходными данными, расположением драйверов, примечаниями к ящикам, запасными частями и инструкциями по техническому обслуживанию. Эта запись помогает отелю управлять осветительным оборудованием после открытия и делает будущую замену менее зависимой от памяти или электронной почты.
Согласуйте платежные этапы с этапами проверки
Сроки оплаты должны по возможности соответствовать срокам предоставления доказательств. Залог может быть разумным после того, как будут ясны намерения, чертежи и объем работ. Производственная оплата не должна игнорировать нерешенные вопросы по образцам, сертификации, драйверам или упаковке. Оплата доставки должна отражать ящик, маршрут, документацию и готовность к передаче. Согласование платежных этапов с контрольными этапами дает рычаги закупок, не превращая каждое обсуждение в переговоры о цене.
Перед окончательным рейтингом поставщиков отправьте Kinglong Lighting рабочий процесс по выпуску доказательств и запросите ответ по этапам. Лучшее сравнение – это не просто то, какая цена ниже; это цена, включающая доказательства, необходимые для изготовления, доставки, установки, обслуживания и защиты системы освещения отеля.
Структура должна оставаться активной после присуждения награды. Если в проекте добавляются номера для гостей, изменяются элементы управления банкетным залом, пересматриваются условия перевозки или меняется отделка, тот же рабочий процесс публикации доказательств может показать, какую цену, график или ответственность необходимо снова открыть. Именно эта непрерывность делает закупки системой управления проектом, а не разовой закупкой.
Руководство спецификатором имеет наибольшее значение, когда в проекте имеется несколько семейств светильников. Люстры в вестибюле, элементы бального зала, бра для коридоров, декоративные светильники для гостевых комнат и подвески для ресторанов могут иметь разных поставщиков или упаковки, но логика доказательств должна оставаться последовательной. В файле закупок должно быть четко указано, какие доказательства являются универсальными, а какие относятся к конкретной области.
Структура также должна защитить проект от поспешных расчетов стоимости. Если более дешевый вариант меняет сорт материала, тип привода, процесс отделки, метод упаковки, стратегию запасных частей или поддержку при установке, сравнение должно показать, какое именно доказательство затронуто. Таким образом, оптимизация стоимости становится документально подтвержденным компромиссом, а не тихим понижением рейтинга, скрытым внутри более дешевой позиции.
В окончательном обзоре закупок должен участвовать оператор, а не только проектирование и закупки. Оператор унаследует доступ для уборки, запасные части, управление поведением и запасное хранилище после ухода команды открытия. Включение этой точки зрения в окончательный анализ доказательств помогает проекту избежать распространенной ошибки: покупки пакета, который выигрывает тендер, но создает ежедневные операционные разногласия.
Часто задаваемые вопросы
Каков первый шаг при закупке освещения для гостиницы?
Первый шаг — заморозить замысел проекта и область охвата. Без письменного указания роли гостя, палитры отделки, графика проведения работ и технических ограничений расценки поставщиков будут отражать разные предположения и не могут быть справедливо сопоставлены.
Какие документы должен предоставить поставщик освещения гостиницы?
Запросите рабочие чертежи, образцы материалов и отделки, данные драйвера, мощность, путь сертификации безопасности, доказательства испытаний, метод упаковки, руководство по установке, список запасных частей и примечания по техническому обслуживанию. Точные документы о соответствии зависят от местоположения проекта и органа власти.
Как спецификаторам следует сравнивать расценки на освещение отелей?
Сравнивайте предложения только после того, как объем, материал, количество, путь сертификации, средства контроля, упаковка, доставка, запасные части и обязанности по поддержке на объекте согласованы. В противном случае более низкая цена может просто исключить риск, который включил другой поставщик.
Почему закупкам необходимо планирование передачи объекта?
Освещение отеля установлено под давлением в день открытия. Этикетки на ящиках, схемы модулей, руководства по установке, запасные части и инструкции по техническому обслуживанию уменьшают путаницу, когда подрядчики и операторы отеля берут на себя ответственность за закупки.
