Planen Sie Sonderleuchten als Einzelstücke und wiederholt eingesetzte Hotelzimmerleuchten in getrennten Freigabe- und Fertigungssträngen. Stimmen Sie anschließend die gemeinsam genutzten Ressourcen und die tatsächlichen Montagetermine aufeinander ab. Klären Sie die noch offene Gestaltung der Sonderleuchte und ihre Schnittstellen zum Gebäude frühzeitig. Legen Sie parallel die Zimmerleuchtenkonfiguration fest, die sich wiederholen lässt, ohne eine ungeklärte Einzelheit in jedes Zimmer zu übertragen. Weder „zuerst die größte Stückzahl fertigen“ noch „zuerst das Blickfangstück fertigstellen“ ist eine verlässliche Regel. Für das Ausbauunternehmen ist entscheidend, welche ausführbaren Arbeiten das nächste Montagefenster sichern, ohne eine bereits anderweitig benötigte Ressource zu beanspruchen.

Zwei Freigabestränge, ein gemeinsamer Kapazitätskalender

Getrennte Freigaben schaffen keine zusätzliche Werkskapazität: Die beiden Stränge können nur dort unabhängig vorankommen, wo ihre Voraussetzungen und Ressourcen dies erlauben. Ein Freigabestrang umfasst Arbeiten mit eigenen geklärten Eingaben und einer eigenen Ausführungsfreigabe. Durch diese Trennung blockiert ein offenes Lobbydetail nicht automatisch bereits freigegebene Zimmerleuchten; der gemeinsame Kapazitätskalender verhindert, dass beiden dasselbe Zeitfenster für die Oberflächenbearbeitung zugesagt wird.

Treffen Sie die Freigabeentscheidungen getrennt, prüfen Sie jedoch die Abhängigkeiten gemeinsam. Bei der Sonderleuchte stehen Geometrie, Befestigungsschnittstellen, Zusammenbau und Zugänglichkeit früh im Mittelpunkt. Die Serienfertigung benötigt eine stabile Referenzkonfiguration und kontrollierte Mengen je Zimmertyp. Führen Sie die Stränge dort wieder zusammen, wo sie Materialien, Oberflächenreferenzen, Anlagen, Fachpersonal, Prüfflächen oder Transporte gemeinsam nutzen. Dies ist ein empfohlenes Planungsmodell, nicht die Behauptung, jedes Werk verfüge über zwei eigenständige Fertigungslinien.

Gestaltungsrisiko und Wiederholungsrisiko getrennt behandeln

Untersuchen Sie offene Fragen zur Geometrie und zu den Schnittstellen der Sonderleuchte frühzeitig. Stellen Sie gleichzeitig sicher, dass die freigegebene Zimmerkonfiguration für die Wiederholung geeignet ist, bevor Sie diese autorisieren. Die Sonderleuchte kann eine geringe Stückzahl und dennoch eine große offene Frage aufweisen: Passen Abhängung, Deckenbaldachin und zusammengebaute Abmessungen zur koordinierten Gebäudeplanung? Bei Zimmerleuchten liegt das Risiko anders: Ein kleiner Fehler am Anschluss, an der links- oder rechtsseitigen Ausführung oder an der Oberfläche kann sich durch den gesamten Auftrag ziehen.

Planen Sie bei der Sonderleuchte zunächst die technische Klärung, bevor Sie daraus eine Fertigungsfolge machen. Benennen Sie Entscheidungen, die das Objekt noch verändern können, die dafür entscheidungsbefugten Personen und die jeweils erforderlichen Nachweise. Eine Gesamtansicht kann das Erscheinungsbild klären, während Anschlussdetails offenbleiben. Ordnen Sie diese offenen Punkte dem betroffenen Arbeitsgang zu, statt die gesamte Leuchte als „freigegeben“ zu kennzeichnen, nur weil eine Präsentation akzeptiert wurde.

Halten Sie bei Zimmerleuchten fest, welches Muster welche Konfiguration repräsentiert. Eine Nachttischleuchte für ein Standardzimmer steht nicht automatisch für eine andersseitig ausgeführte Leuchte in einer Suite. Dokumentieren Sie die zugehörige Zeichnung, Komponenten, Oberfläche und Anschlussdetails, bevor Sie diese Ausführung wiederholen. Die Wiederholung abzusichern bedeutet, eine verlässliche Referenz zu schaffen, nicht auf den Abschluss der Sonderleuchtengestaltung zu warten.

Das Lean Enterprise Institute definiert bedarfsgesteuerte Produktion so, dass nachgelagerte Aktivitäten ihren Bedarf an vorgelagerte Aktivitäten melden. Für die Planungsgespräche des Ausbauunternehmens bietet sich deshalb das empfangende Zimmer beziehungsweise die Montage im öffentlichen Bereich als Ausgangspunkt an. Daraus folgt nicht, dass ein Hotellieferant ein bestimmtes System der Fertigungssteuerung einführen sollte.

Sind Leuchtenbeschreibungen noch unvollständig, nutzen Sie die Ressourcen zu Leuchtenspezifikation und Beschaffung, um die Spezifikationsfragen zu klären, bevor Sie eine verbindliche Fertigungsreihenfolge anfordern.

Von der Montage rückwärts planen und die Machbarkeit vorwärts prüfen

Legen Sie für jede nutzbare Montagegruppe einen eigenen Bedarfstermin auf der Baustelle fest, nicht nur ein Eröffnungsdatum für das Hotel. Zimmeretagen können abschnittsweise übergeben werden; für eine Lobby-Sonderleuchte kann dagegen Zugang nötig sein, bevor ein anderes Gewerk eine Öffnung verschließt. Maßgeblich ist, wann die benannten Arbeiten nach dem koordinierten Baustellenplan ausgeführt werden können, nicht lediglich der Termin, zu dem laut Bestellung alles „geliefert“ sein soll.

Microsoft Dynamics 365 beschreibt die Rückwärtsterminierung als Berechnung vom erforderlichen Fertigungsende zurück zum spätestmöglichen Fertigungsbeginn. Ein Ausbauunternehmen kann diese Denkrichtung nutzen und dabei das Fertigungsende im Werk weiterhin von Ankunft und Montage auf der Baustelle unterscheiden.

  1. Bestätigen Sie mit dem Baustellenteam das Montagefenster und die Bedingungen für die Warenannahme.
  2. Rechnen Sie über Warenannahme, vereinbarten Transport und etwaige Abwicklung am Zielort bis zum erforderlichen Versandtermin zurück.
  3. Berücksichtigen Sie vor dem Versand die vorgeschriebenen Prüfungen, die Verpackung und eine gegebenenfalls vereinbarte Montagekontrolle.
  4. Bitten Sie das Werk, diesem Fertigungsende seine tatsächlichen Arbeitsgangdauern und Ressourcenreservierungen zugrunde zu legen.

Arbeiten Sie mit Betriebskalendern und vereinbarten Transportannahmen. Ziehen Sie nicht einfach eine pauschale „Fertigungsdurchlaufzeit“ von einem Kalenderdatum ab und behandeln das Ergebnis als bestätigt. Für eine Sonderleuchte kann eine eigene Zugangsfrist gelten; Zimmerchargen benötigen möglicherweise gesonderte Vollständigkeitsprüfungen und Annahmeflächen. Halten Sie diese Unterschiede auch dann fest, wenn alles unter demselben Auftrag transportiert wird.

Vergleichen Sie den rückwärts errechneten erforderlichen Beginn mit dem frühesten realisierbaren Beginn nach Freigabe, Materialverfügbarkeit und Ressourcenreservierung. Liegt der realisierbare Beginn später, enthält der Plan einen Konflikt. Lösen Sie ihn durch einen geänderten Umfang, Ressourcenplan, Lieferablauf oder Montagezeitraum; einen Balken im Plan zu verschieben beseitigt keine fehlende Voraussetzung.

Nur Arbeiten mit geklärten Voraussetzungen freigeben

Das Lean Construction Institute beschreibt die Arbeitsvorbereitungsplanung als frühzeitiges Beseitigen von Hindernissen, damit geplante Arbeiten stattfinden können. Unterscheiden Sie hier zwischen einem gewünschten Fertigungsbeginn und Arbeiten, für die Zeichnung, Materialien, Freigabe und nächster Arbeitsgang tatsächlich bereitstehen.

Prüfen Sie bei der Sonderleuchte die fertigungstaugliche Geometrie, relevante Baustellenschnittstellen, ausgewählte Materialien und elektrische Ausführung. Benennen Sie danach genau, welche Arbeiten freigegeben werden. Je nach Gestaltung kann der offene Punkt den vollständigen Zusammenbau, einen Deckenbaldachin, ein Abhängungsdetail oder nur ein austauschbares Element betreffen. Die Beschaffungsleitung sollte technische Unabhängigkeit nicht unterstellen; der verantwortliche Planer und der Hersteller müssen sie feststellen.

Im Zimmerstrang trägt die Musterfreigabe die Wiederholung nur für die tatsächlich freigegebene Leuchtenkonfiguration. Verknüpfen Sie diese Referenz mit Zeichnungs- und Komponentenstand, Mengen je Zimmertyp, Oberfläche und vereinbarten Prüfungen. Eine Geometrieänderung der Sonderleuchte kann davon getrennt bleiben; bei einer Änderung der gemeinsamen Oberfläche darf nicht angenommen werden, die Zimmerkonfiguration bleibe unberührt.

Dokumentieren Sie den freigegebenen Arbeitsgang und die Menge, nicht lediglich „Zimmer freigegeben“. Wird ein Zimmermuster mit Ausnahme eines Anschlussdetails akzeptiert, das den Zusammenbau verändert, braucht das Werk dieses geklärte Detail weiterhin vor den davon abhängigen Montagearbeiten. Umgekehrt sollte die administrative Zusammenfassung des gesamten Leuchtenpakets eine unveränderte, separat freigegebene Zimmerkonfiguration nicht stillschweigend wieder zur Diskussion stellen.

Kinglong Lighting beschreibt in seinem Leistungsumfang für Hotelbeleuchtungsprojekte Zeichnungen, maßstäbliche Modelle und Materialmuster zur Freigabe vor Fertigungsbeginn sowie die Koordination von Logistik für projektphasenbezogene Lieferungen. Nutzen Sie diese angegebenen Tätigkeiten, um die für Ihr Paket benötigten Nachweise und Übergaben zu besprechen. Sie belegen weder ein reserviertes Fertigungsfenster noch garantieren sie die Termine eines vorgeschlagenen Programms.

Gemeinsame Kapazitäten für Oberfläche und Montage ausdrücklich reservieren

Prüfen Sie die Arbeitsgänge, an denen die Stränge aufeinandertreffen. Zwei unterschiedliche Leuchten können dieselbe Oberflächenanlage, dieselbe Montagefachkraft oder dieselbe Prüffläche benötigen. Gleiche Oberflächenbezeichnungen beweisen ebenfalls nicht, dass Teile gemeinsam bearbeitet werden können: Der Hersteller muss Material, Vorbereitung, Verfahren und Referenzverträglichkeit bestätigen.

In der Feinterminierung von Microsoft Dynamics 365 berücksichtigt die Planung mit begrenzter Kapazität verfügbare Ressourcenzeit und bestehende Reservierungen; die Planung mit begrenztem Material berücksichtigt dessen Verfügbarkeit zum Arbeitsgangbeginn. Diese Unterscheidung hilft bei der Prüfung eines Lieferantenplans, ohne dem Lieferanten die Nutzung dieser Software zu unterstellen: Ein verfügbares Zeitfenster und die erforderlichen Materialien sind gleichermaßen wichtig.

Reservieren Sie konkret benannte gemeinsame Arbeitsgänge nach Zeit und Menge, statt getrennte Freigabestränge als Erlaubnis zu verstehen, dasselbe Oberflächen- oder Montagefenster gleichzeitig zu nutzen. Benennen Sie die betroffenen Arbeitspakete, ihre Reihenfolge, den Rüstbedarf und den geplanten Übergang zum nächsten Arbeitsgang. Ist ein Termin nur vorläufig, halten Sie fest, was zu seiner Bestätigung fehlt und wann eine Alternative notwendig wird.

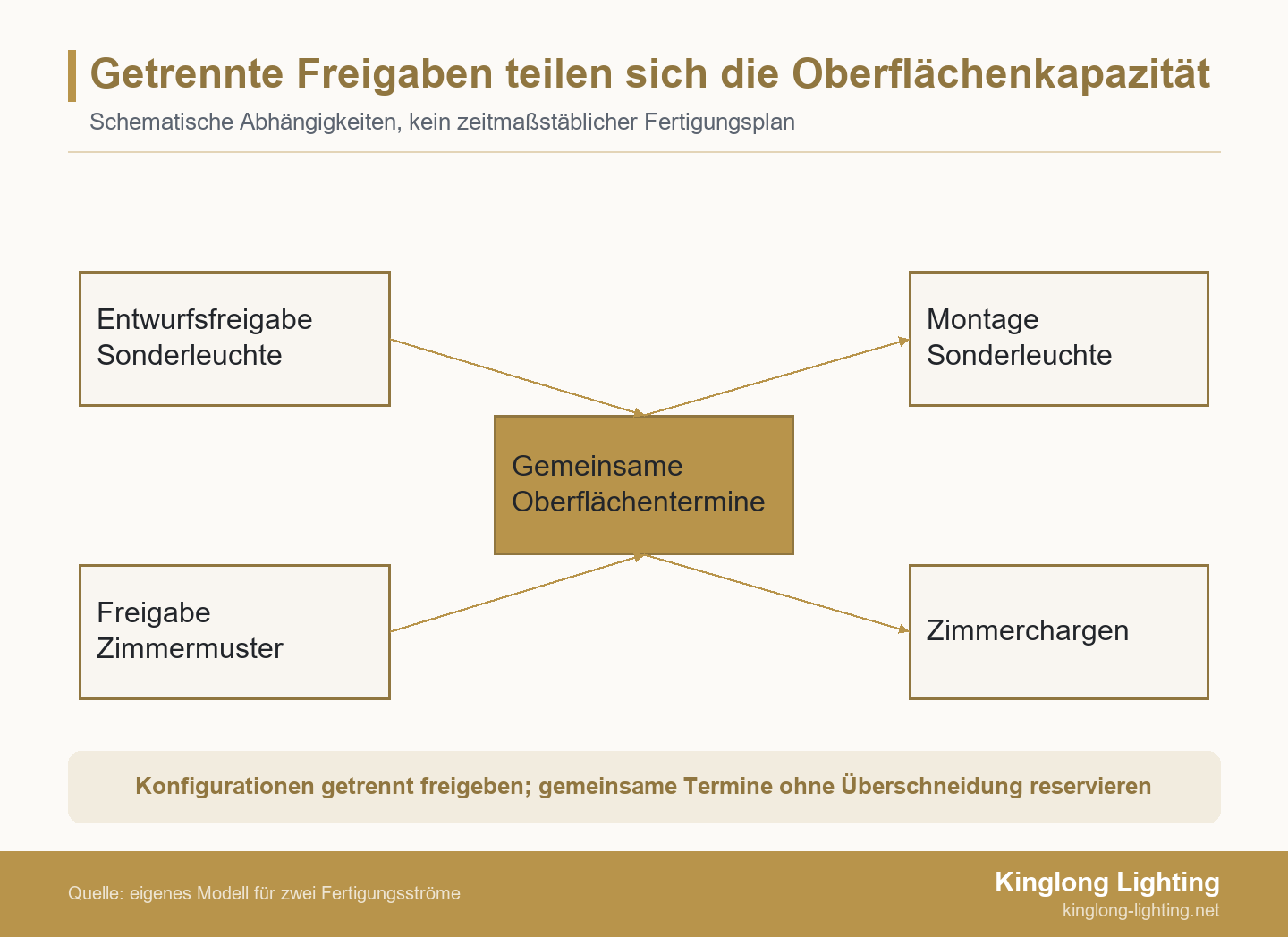

Zwei getrennt freigegebene Leuchtenströme laufen über gemeinsame Termine für die Oberflächenbearbeitung und danach getrennt in Sonderleuchtenmontage und Zimmerchargen weiter
Schematische Abhängigkeit von einer gemeinsamen Ressource: Separat freigegebene Sonder- und Zimmerleuchten benötigen getrennte, realisierbare Zeitfenster für die Oberflächenbearbeitung. Die Pfeile zeigen Abhängigkeiten, keine gleichzeitige Bearbeitung oder gleichen Dauern; die nachgelagerten Arbeiten werden weiterhin getrennt verfolgt.

Sichern Sie die noch unsichere technische Entwicklung der Sonderleuchte frühzeitig ab. Lassen Sie aber nicht zu, dass ein ungeklärtes Einzelstück eine feste Oberflächenreservierung unbegrenzt belegt, während ausführbare Zimmerarbeiten warten. Die Planung kann einen vereinbarten Entscheidungsstichtag und eine Ausweichmöglichkeit vorsehen. Wird der Stichtag verpasst, braucht die Sonderleuchte ein neues realisierbares Fenster statt einer unbelegten Zusage, sie passe noch zwischen fest eingeplante Zimmerchargen.

Fragen Sie, wer Änderungen dieser Reservierungen autorisieren darf und welche nachfolgenden Termine davon betroffen sind. Führen Sie Einkauf, Oberflächenbearbeitung und Endmontage getrennt auf; ein beschleunigter Komponentenbezug schafft nicht zwangsläufig ein Montagefenster. Auch eine tatsächlich zusätzliche Ressource benötigt die passende Eignung und Qualitätsprüfung, nicht bloß einen freien Kalendereintrag.

Nutzen Sie Kinglongs veröffentlichte Projektkontexte als Ausgangspunkt für einschlägige Referenzen. Ein Projektbild kann den Gestaltungskontext veranschaulichen; aktuelle Terminverfügbarkeit und Nachweise für vergleichbare Fertigungsfolgen erfordern ein gesondertes Gespräch.

Eine Planungstafel für Ausbauunternehmen und Werk

Verwenden Sie je freigabefähigem Arbeitspaket eine Zeile der Fertigungsplanung. Darin sollten Voraussetzung, reservierter Arbeitsgang, nächste Übergabe, Baustellenbedarf und Vorgehen bei Abweichungen sichtbar sein. Teilen Sie eine Zeile auf, wenn unterschiedliche Zimmerphasen verschiedene Termine benötigen oder ein Arbeitsgang gesperrt bleibt, während ein anderer unabhängig freigegeben ist. Führen Sie Positions- und Revisionskennungen bei jedem Arbeitsfortschritt mit.

Die folgende Tafel ist eine wiederverwendbare Vorlage für die einzutragenden Angaben. Füllen Sie sie anhand des kontrollierten Leuchtenverzeichnisses, des tatsächlichen Werksplans und des Baustellenprogramms aus; ihre Eingabehinweise sind keine Fertigungsfreigaben.

Angabe Für jedes Arbeitspaket eintragen Unterstützte Entscheidung
Umfang und Versionsstand Leuchtencode, Zeichnungsrevision, Konfiguration und Menge Genau feststellen, was die Zeile umfasst
Startvoraussetzung Erforderliche Freigabe, verfügbares Material und offene Voraussetzung Ausführbare Arbeiten von einem Wunschtermin trennen
Gemeinsamer Arbeitsgang Ressource, reserviertes Zeitfenster, Menge und vorangehende Reservierung Kapazitätskonflikte zwischen Strängen aufdecken
Nächste Übergabe Empfangender Arbeitsgang, erforderlicher Inhalt und Abnahmeprüfung Unfertige oder nicht nutzbare Arbeiten nicht einfach weiterschieben
Ziel auf der Baustelle Zimmerphase oder öffentlicher Bereich, Annahme- und Montagefenster Fertigung mit nutzbarer Baustellenarbeit verknüpfen
Vorgehen bei Abweichungen Entscheidungsverantwortlicher, Stichtag, betroffener Nachfolger und Ausweichmöglichkeit Abhängigkeit eskalieren, bevor das Zeitfenster verloren geht

Das Lean Enterprise Institute beschreibt Losfertigung mit Warteschlangen als Weitergabe großer Lose unabhängig vom tatsächlichen Bedarf, sodass sie am nächsten Prozess warten. Prüfen Sie den empfangenden Arbeitsgang, bevor Sie eine fertige Charge als Erfolg verbuchen. Eine Zimmerphase braucht weiterhin die vollständige Leuchtenkombination und das erforderliche Zubehör, nicht lediglich eine große Menge fertiger Wandleuchten.

Vergleichen Sie im Koordinationsgespräch die nächste zugesagte Übergabe mit ihren Voraussetzungen und der Aufnahmekapazität. Aktualisieren Sie bei einer verpassten Entscheidung deren Folgen, nicht nur ihre Farbe. Erfordert die einzige Ausweichmöglichkeit eine Produktänderung, nutzen Sie den Leitfaden zur Wertoptimierung dekorativer Beleuchtung, um die Spezifikationsabwägung zu strukturieren, statt zur Terminhaltung einen undokumentierten Austausch vorzunehmen.

Beispielhafte Fertigungsfolge: eine Sonderleuchte und 120 Hotelzimmer

In diesem beispielhaften Paket benötigt jedes der 120 Hotelzimmer zwei Wandleuchten und eine Pendelleuchte: 240 Wandleuchten und 120 Pendelleuchten, ergänzt um eine Lobby-Sonderleuchte, also insgesamt 361 Leuchten. Dies ist ein hypothetisches Planungsbeispiel, kein Kinglong-Projekt und keine gemessene Werksleistung. Angenommen werden drei gleich große Zimmerphasen mit jeweils 40 Zimmern und eine separat geplante Lobbymontage.

Die freigegebene Zimmerkonfiguration und ihre Materialien stehen bereit, die Schnittstelle des Lobby-Deckenbaldachins ist jedoch ungeklärt. Angenommen, der Hersteller hat bestätigt, dass diese Schnittstelle die Zimmerleuchten nicht betrifft, und getrennte Termine auf der gemeinsam genutzten Oberflächenanlage vorgesehen. Das Ausbauunternehmen gibt daher den identifizierten Zimmerlauf frei, während abhängige Lobbyfertigung gesperrt bleibt. Die technische Entwicklung der Sonderleuchte läuft weiter, damit ihre verbleibenden Entscheidungen geklärt werden können, bevor ein späteres realisierbares Zeitfenster bestätigt wird.

Arbeitspaket Menge Entscheidung zur Reihenfolge Nächste nutzbare Übergabe
Zimmerphase A 80 Wandleuchten + 40 Pendelleuchten Nach Freigabe die bestätigten Oberflächen- und Montagereservierungen nutzen Vollständige Leuchtenkombination und Zubehör für 40 Zimmer
Zimmerphase B 80 Wandleuchten + 40 Pendelleuchten Den eigenen reservierten Arbeitsgängen folgen; Referenzkonfiguration unverändert lassen Vollständige Leuchtenkombination und Zubehör für die nächsten 40 Zimmer
Zimmerphase C 80 Wandleuchten + 40 Pendelleuchten Spätere, zum Baustellenbedarf passende Reservierungen beibehalten Vollständige Leuchtenkombination und Zubehör für die letzten 40 Zimmer
Lobby-Sonderleuchte 1 Sonderleuchte Baldachinschnittstelle klären; danach abhängige Arbeiten freigeben und ein realisierbares Fenster bestätigen Vereinbarte Montagenachweise und vollständiger Installationsumfang

Die Phasengruppen beschreiben Lieferbedarfe, keine vorgeschriebene Aufteilung in drei Werkslose. Das Werk darf kompatible Teile gemeinsam fertigen, sofern Reservierungen, Identitäten und vollständige Phasenübergaben kontrolliert bleiben. Hier werden keine Dauern angenommen: Der Lieferant muss weiterhin zeigen, dass die Reihenfolge zu seinen Arbeitsgängen und den tatsächlichen Montagefenstern passt.

Prüfen Sie nach Klärung des Baldachinproblems die überarbeitete Zeichnung und die zugehörige Freigabe, bevor Sie die Sperre aufheben. Verifizieren Sie danach Ressourcenbuchung, Montagekontrolle und Versandannahmen der Sonderleuchte. Verfehlt das verfügbare Zeitfenster die Zugangsfrist für die Lobby, bleibt dies eine Terminabweichung, auch wenn der Zimmerplan intakt ist. Melden Sie nicht das gesamte Paket als termingerecht, nur weil der Großteil seiner 361 Teile vorankommt.

Die betroffene Abhängigkeit neu planen, nicht das ganze Paket

Eine isolierte Änderung der Lobbygeometrie muss einen bereits freigegebenen Zimmerlauf nicht stoppen. Eine geänderte gemeinsame Oberfläche oder elektrische Konfiguration kann jedoch beide Stränge betreffen. Beginnen Sie die Prüfung mit der geänderten Eingabe und bestimmen Sie jeden Arbeitsgang sowie jede freigegebene Referenz, die davon abhängt.

Unterscheiden Sie bei einer Änderung der gemeinsamen Oberfläche zwischen unbearbeitetem Material, bereits oberflächenbearbeiteten Teilen und fertigen Leuchten. Die Reaktion kann eine neue Referenz, getrennte Lagerung, Nacharbeit oder einen separat vereinbarten Umfang erfordern. Lassen Sie diese Reaktion von den Verantwortlichen freigeben, bevor betroffene Arbeiten fortgesetzt werden; eine unveränderte Zimmerzeichnung allein beweist nicht, dass ihre Oberfläche weiterhin akzeptabel ist.

Bestimmen Sie bei einem verpassten Ressourcenfenster die nächste realisierbare Reservierung und deren Folge für die weiteren Arbeiten. Klären Sie bei einer verschobenen Baustellenphase Lagerung, Schutz und Verantwortung, bevor Sie auf Vorrat fertigen. Vereinbaren Sie bei einer unvollständigen Phasenlieferung einen Montage- oder Annahmeplan, statt eine Teillieferung als abgeschlossene Lieferung zu behandeln. Dies sind unterschiedliche Abweichungen mit unterschiedlichen Entscheidungen. Halten Sie fest, welche Termine verbindlich bleiben und welche eine neue Zusage benötigen.

Beide Stränge in das Lieferantengespräch einbeziehen

Für ein projektspezifisches Gespräch mit Kinglong Lighting senden Sie getrennte Verzeichnisse der Sonder- und Zimmerleuchten, aktuelle Zeichnungen und Musterfreigaben, offene Schnittstellen, Montagefenster der Baustelle sowie Verpackungsanforderungen. Kennzeichnen Sie bereits geklärte Entscheidungen und diejenigen, zu denen Sie noch Unterstützung suchen.

Bitten Sie das Team, die Gestaltungsaufgabe zu prüfen und Umfang sowie fehlende Eingaben für ein Lieferantenangebot abzustimmen. Unterscheiden Sie dabei die verbleibende Entwicklung der Sonderleuchte von der zur Wiederholung vorgesehenen Zimmerkonfiguration und klären Sie, was phasenweise Lieferung für dieses Projekt bedeutet. Wenn Sie das Leuchtenpaket mit zwei Fertigungssträngen besprechen, geben Sie die tatsächlichen Baustellenbeschränkungen an, nicht nur ein Eröffnungsdatum. Fertigungsreservierungen, detaillierte Termine und Montageverantwortlichkeiten bleiben im Projektvertrag zu bestätigen.

Häufig gestellte Fragen

Können beide Stränge in einer Bestellung zusammengefasst werden?

Ja, sofern die Bestellung ihre Konfigurationen, Mengen, Freigaben, Liefergruppen und kaufmännischen Verantwortlichkeiten getrennt ausweist. Eine Bestellung verlangt weder einen einzigen Freigabetermin noch eine einzige Lieferung. Vereinbaren Sie den Umgang mit Teilfreigaben, Anzahlungen, Lagerung und verspäteten Teilen, einschließlich der Änderungsbefugnis. Stimmen Sie diese kaufmännischen Regelungen auf die separat identifizierten Arbeiten ab, statt sich auf einen einzigen Paketstatus zu verlassen.

Braucht die Sonderleuchte immer einen Prototyp in Originalgröße?

Nein; die erforderlichen Nachweise richten sich nach den ungeklärten Risiken und Projektanforderungen. Materialmuster, Anschlussmodell, Maßprüfung und Montagekontrolle beantworten unterschiedliche Fragen. Wählen Sie die Nachweise gemeinsam mit dem verantwortlichen Planer und Hersteller aus und benennen Sie, was sie nicht belegen. Ein Oberflächenmuster kann nicht zeigen, dass die zusammengebaute Sonderleuchte durch ihren Zugangsweg passt oder korrekt an das Gebäude anschließt.

Sollten sämtliche Zimmerleuchten in einer Charge gefertigt werden?

Nicht automatisch; die Chargengröße sollte bestätigte Rüstbeschränkungen, Materialien, Lagerung und Zimmerübergaben berücksichtigen. Fertigungs- und Versandgruppen können sich unterscheiden. Werden kompatible Teile gemeinsam bearbeitet, sind die Identifikation und ein Plan für die vollständige, je Zimmer benötigte Kombination beizubehalten. Fragen Sie nach den Folgen der Gruppierung für die nächste Übergabe, statt anzunehmen, ein großer oder viele kleine Läufe seien grundsätzlich schneller.

Überträgt eine Teillieferung die Montageverantwortung auf den Lieferanten?

Nein; die Gruppierung der Sendungen verändert für sich genommen nicht die vereinbarten Montageverantwortlichkeiten. Klären Sie, wer jede Gruppe annimmt, prüft, lagert, zusammenbaut und montiert und wer erforderliche Anleitungen oder Aufsicht bereitstellt. Eine Phase kann physisch geliefert sein, obwohl die Baustelle noch nicht montagebereit ist. Vereinbaren Sie Warenannahme und Lagerung ausdrücklich, statt den abgeschlossenen Transport als Übernahme sämtlicher Montagepflichten zu behandeln.
