Organisez les luminaires signature en pièce unique et les luminaires de chambre répétés selon des parcours distincts d’autorisation et de production, puis coordonnez leurs ressources partagées et leurs dates réelles d’installation. Commencez tôt à résoudre les incertitudes de conception du luminaire signature et ses interfaces avec le bâtiment. En parallèle, définissez la configuration des luminaires de chambre qui pourra être répétée sans reproduire un détail non résolu dans chaque chambre. Ni « fabriquer d’abord la plus grande quantité » ni « terminer d’abord la pièce maîtresse » ne constitue une règle fiable. Pour l’entreprise d’aménagement, la question utile est de savoir quels travaux réellement prêts protègent la prochaine fenêtre de pose sans mobiliser une ressource déjà nécessaire ailleurs.
Deux parcours d’autorisation, un seul calendrier des ressources
Des validations distinctes ne créent pas de capacité supplémentaire en usine : les deux parcours ne peuvent avancer indépendamment que si leurs données d’entrée et leurs ressources le permettent. Un parcours d’autorisation regroupe des travaux dont les données sont arrêtées et qui disposent de leur propre autorisation d’exécution. Les distinguer évite qu’un détail de hall non résolu bloque automatiquement des luminaires de chambre déjà autorisés ; un calendrier commun des capacités empêche de promettre aux deux le même créneau de finition.
Prenez des décisions d’autorisation distinctes, mais examinez ensemble leurs dépendances. Le parcours de la pièce unique exige une attention précoce à la géométrie, aux interfaces de support, à l’assemblage et à l’accès. Le parcours de série nécessite une configuration de référence stable et des quantités maîtrisées par type de chambre. Raccordez-les lorsqu’ils partagent des matières, des références de finition, des équipements, de la main-d’œuvre spécialisée, un espace de contrôle ou des expéditions. Il s’agit d’un modèle de planification recommandé, et non de l’affirmation que chaque usine possède deux lignes de production dédiées.
Distinguer le risque de conception du risque de répétition
Étudiez tôt la géométrie et les interfaces encore ouvertes du luminaire signature, tout en qualifiant la configuration de chambre approuvée avant d’en autoriser la répétition. La pièce unique peut représenter peu d’unités tout en posant une question majeure : sa suspension, son pavillon de plafond et ses dimensions assemblées correspondent-ils à la conception coordonnée du bâtiment ? Le luminaire de chambre présente une autre exposition : une petite erreur de raccordement, de version gauche ou droite ou de finition peut être reproduite dans toute la commande.
Donnez à la pièce unique un enchaînement d’études techniques avant d’en faire un enchaînement de fabrication. Identifiez les décisions susceptibles de modifier encore l’objet, les personnes habilitées à les arrêter et les preuves nécessaires pour chacune. Une vue d’ensemble peut régler l’apparence tout en laissant ouverts les détails de raccordement. Affectez ces points non résolus à l’opération concernée au lieu de déclarer l’ensemble du luminaire « approuvé » parce qu’une présentation a été acceptée.
Pour les luminaires de chambre, établissez quel échantillon représente quelle configuration. Une lampe de chevet destinée à une chambre standard ne représente pas automatiquement un luminaire de suite présentant une orientation différente. Enregistrez le dessin correspondant, les composants, la finition et les détails de raccordement avant de reproduire cette version. Sécuriser la répétition consiste à fiabiliser la référence, non à attendre la fin de la conception de la pièce unique.
Le Lean Enterprise Institute définit la production en flux tiré comme un dispositif où les activités en aval signalent leurs besoins aux activités en amont. Dans l’échange de planification de l’entreprise, la chambre destinataire ou l’installation en espace public constitue donc un point de départ utile. Cela ne signifie pas qu’un fournisseur hôtelier devrait adopter un système particulier de pilotage d’usine.
Lorsque les descriptions des luminaires restent incomplètes, utilisez les ressources sur la spécification et l’approvisionnement en éclairage pour régler ces questions avant de demander un séquencement de production ferme.
Planifier à rebours depuis la pose, puis vérifier la faisabilité dans le sens de l’exécution
Définissez un besoin chantier propre à chaque groupe d’installation utilisable, et pas uniquement une date d’ouverture de l’hôtel. Les étages de chambres peuvent être livrés par phases, tandis qu’une pièce de hall peut nécessiter un accès avant qu’un autre corps d’état ne ferme une ouverture. La date pertinente est celle où les travaux identifiés peuvent être posés selon le planning chantier coordonné, et non simplement celle à laquelle la commande souhaite que tout soit « livré ».
Microsoft Dynamics 365 décrit l’ordonnancement à rebours comme un calcul remontant de la fin de production requise à la date de démarrage la plus tardive possible. Une entreprise peut utiliser ce raisonnement tout en distinguant la fin de fabrication en usine de l’arrivée et de la pose sur chantier.
- Confirmez avec l’équipe chantier la fenêtre de pose et les conditions de réception des marchandises.
- Remontez depuis la réception, en intégrant le transport convenu et les éventuelles opérations à destination, jusqu’au départ requis de l’expédition.
- Prévoyez avant expédition les contrôles spécifiés, l’emballage et toute revue d’assemblage convenue.
- Demandez à l’usine de placer ses durées réelles d’opération et ses réservations de ressources en amont de cette fin de fabrication.
Utilisez des calendriers de travail et des hypothèses de transport convenues. Ne soustrayez pas un « délai de fabrication » générique d’une date du calendrier en considérant le résultat comme vérifié. Une pièce unique peut avoir sa propre échéance d’accès ; les lots de chambres peuvent nécessiter des contrôles de complétude et des espaces de réception distincts. Consignez ces différences même lorsque les produits voyagent sous une même commande.
Comparez le démarrage requis calculé à rebours avec le premier démarrage réellement possible après validation, disponibilité des matières et réservation des ressources. Si ce dernier est plus tardif, le planning contient un conflit. Résolvez-le par une modification du périmètre, du plan de ressources, de l’organisation des livraisons ou de la fenêtre de pose ; déplacer une barre sur un planning ne supprime pas un préalable manquant.
N’autoriser que les travaux dont les données d’entrée sont arrêtées
Le Lean Construction Institute décrit la préparation des travaux comme l’élimination anticipée des contraintes afin que les travaux prévus puissent se réaliser. Distinguez ici une date de démarrage souhaitée de travaux pour lesquels dessin, matières, autorisation et opération suivante sont réellement prêts.
Pour le luminaire signature, examinez la géométrie fabricable, les interfaces chantier pertinentes, les matériaux choisis et la configuration électrique, puis identifiez exactement les travaux autorisés. Selon la conception, le point ouvert peut affecter un assemblage complet, un pavillon de plafond, un détail de suspension ou seulement un élément remplaçable. Le responsable des achats ne devrait pas présumer l’indépendance technique : le concepteur responsable et le fabricant doivent l’établir.
Pour le parcours des chambres, la validation d’un échantillon n’autorise la répétition que pour la configuration de luminaire approuvée. Reliez cette référence à l’indice du dessin et des composants, aux quantités par type de chambre, à la finition et aux contrôles convenus. Une révision géométrique de la pièce unique peut rester distincte ; on ne peut pas supposer qu’un changement de finition partagée laisse intacte la configuration des chambres.
Enregistrez l’opération et la quantité autorisées, et pas seulement « chambres approuvées ». Si un échantillon est accepté à l’exception d’un détail de raccordement qui modifie l’assemblage, ce détail doit encore être réglé avant les travaux d’assemblage qui en dépendent. À l’inverse, le regroupement administratif de tout le lot d’éclairage ne devrait pas rouvrir discrètement une configuration de chambre inchangée et autorisée séparément.
Dans son périmètre de prestations pour l’éclairage hôtelier, Kinglong Lighting décrit des dessins, des maquettes à l’échelle et des échantillons de matériaux à valider avant fabrication, ainsi qu’une logistique coordonnée selon les phases du projet. Appuyez-vous sur ces activités déclarées pour discuter des preuves et des transferts nécessaires à votre lot. Elles ne constituent ni une réservation de créneau de production ni une garantie des dates d’un programme proposé.

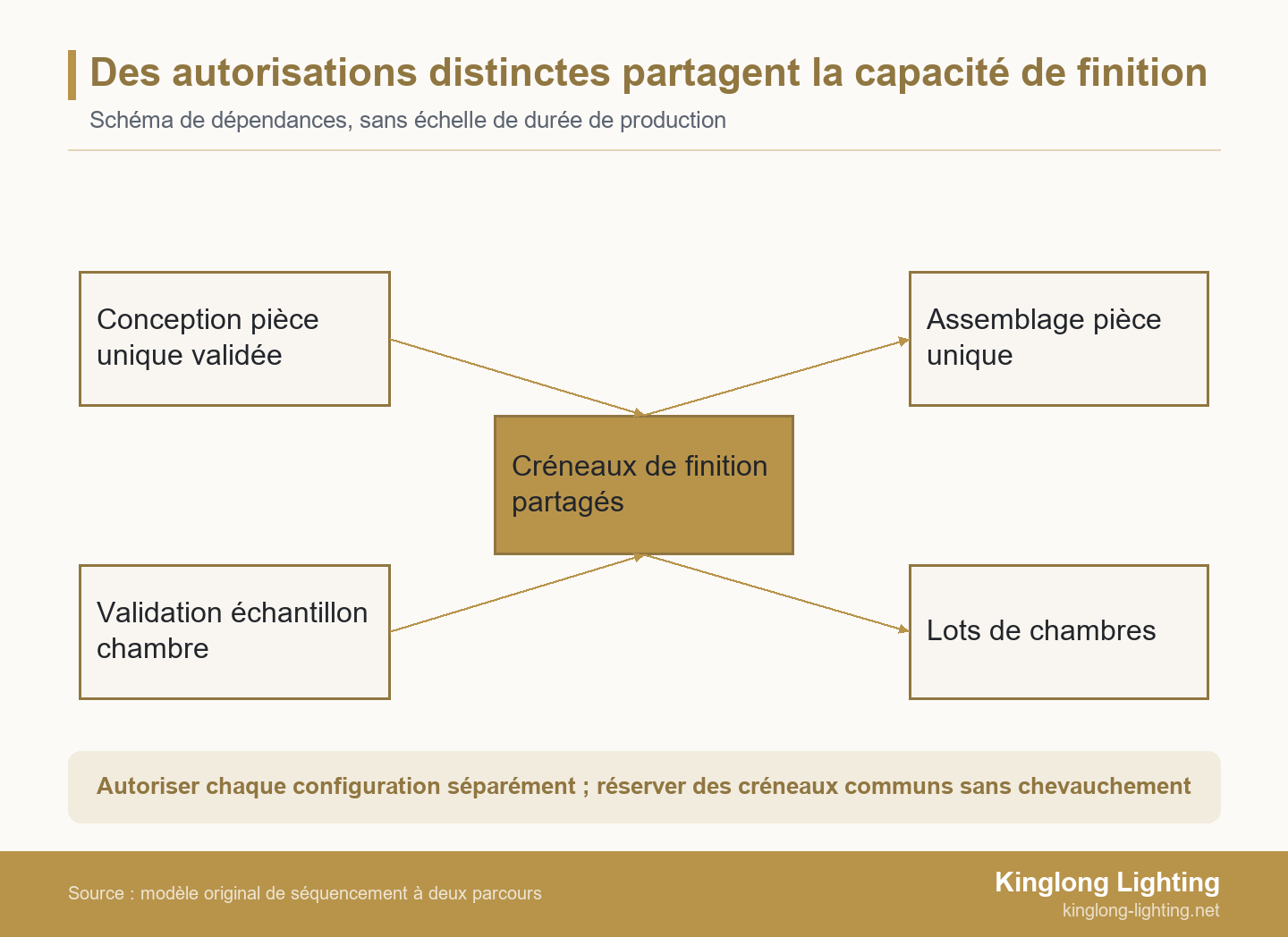

Réserver explicitement les capacités communes de finition et d’assemblage
Vérifiez les opérations où les parcours se rejoignent. Deux luminaires différents peuvent utiliser le même équipement de finition, le même monteur spécialisé ou la même zone de contrôle. Des noms de finition identiques ne prouvent pas non plus que les pièces peuvent passer dans une même série : le fabricant doit confirmer la compatibilité des matériaux, de la préparation, du procédé et de la référence.
Dans l’ordonnancement des tâches de Microsoft Dynamics 365, la capacité finie tient compte du temps disponible sur les ressources et des réservations existantes ; la prise en compte des matières vérifie leur disponibilité au début de l’opération. Cette distinction permet d’interroger un planning fournisseur sans supposer qu’il utilise ce logiciel : un créneau disponible et les matières nécessaires comptent tous deux.

Anticipez les études encore incertaines de la pièce unique, mais ne laissez pas une pièce non résolue immobiliser indéfiniment une réservation ferme de finition tandis que des travaux de chambre prêts attendent. Le planificateur peut conserver une date limite de décision convenue et une solution de repli. Si cette limite est dépassée, la pièce unique a besoin d’un nouveau créneau réalisable, pas d’une promesse sans fondement qu’elle trouvera place entre des lots de chambres déjà engagés.
Demandez qui peut autoriser les changements de réservation et quelles dates en aval ils affectent. Gardez visibles séparément les achats, la finition et l’assemblage final ; accélérer un composant ne crée pas nécessairement un créneau d’assemblage. Une ressource réellement supplémentaire doit aussi satisfaire aux contrôles de compétence et de qualité pertinents, et pas simplement apparaître dans une case vide du calendrier.
Utilisez les contextes de projets publiés par Kinglong comme point de départ pour rechercher des références pertinentes. Une image de projet peut illustrer un contexte de conception ; la disponibilité actuelle des créneaux et les preuves d’un séquencement comparable nécessitent une discussion séparée.
Un tableau de séquencement pour l’entreprise et l’usine
Utilisez une ligne par ensemble de travaux pouvant être autorisé, en rendant visibles le préalable, l’opération réservée, le transfert suivant, le besoin chantier et l’action en cas d’écart. Scindez une ligne si les phases de chambres ont besoin de dates différentes ou si une opération reste suspendue alors qu’une autre est autorisée indépendamment. Conservez les identifiants de position et de révision à mesure que les travaux avancent.
Le tableau suivant fournit une trame de champs réutilisable. Renseignez-la à partir du tableau de luminaires maîtrisé, du planning réel de l’usine et du programme chantier ; ses indications ne constituent pas des autorisations de production.
| Champ | À renseigner pour chaque ensemble de travaux | Décision facilitée |
|---|---|---|
| Périmètre et version | Code du luminaire, indice du dessin, configuration et quantité | Identifier exactement le contenu de la ligne |
| Condition de démarrage | Validation requise, matières disponibles et préalable non résolu | Distinguer les travaux prêts d’une date souhaitée |
| Opération partagée | Ressource, créneau réservé, quantité et réservation précédente | Révéler les conflits de capacité entre parcours |
| Transfert suivant | Opération destinataire, contenu requis et contrôle d’acceptation | Éviter d’envoyer en aval des travaux inachevés ou inutilisables |
| Destination chantier | Phase de chambres ou espace public, fenêtre de réception et de pose | Relier la production à des travaux chantier utilisables |
| Action en cas d’écart | Responsable de décision, date limite, tâche suivante affectée et solution de repli | Faire remonter la dépendance avant de perdre la fenêtre prévue |
Le Lean Enterprise Institute décrit la production par lots avec files d’attente comme le transfert de grands lots sans tenir compte du besoin réel, qui les laisse en attente à l’étape suivante. Vérifiez l’opération destinataire avant de célébrer un lot terminé. Un groupe de phase de chambres a toujours besoin de la combinaison complète de luminaires et des accessoires requis, pas seulement d’un grand nombre d’appliques finies.
En réunion de coordination, comparez le prochain transfert promis à ses préalables et à la capacité de réception. Actualisez les conséquences d’une décision manquée, pas seulement sa couleur. Si le seul rattrapage implique de modifier le produit, utilisez le guide d’optimisation de la valeur de l’éclairage décoratif pour structurer l’arbitrage de spécification plutôt que d’effectuer une substitution non documentée pour tenir la date.
Exemple de séquencement : une pièce unique et 120 chambres
Dans ce lot illustratif, chacune des 120 chambres nécessite deux appliques et une suspension : 240 appliques et 120 suspensions, auxquelles s’ajoute un luminaire signature de hall, soit 361 luminaires au total. Il s’agit d’un exemple de planification hypothétique, et non d’un projet Kinglong ou d’un rendement d’usine mesuré. Supposons trois phases de chambres identiques, comprenant chacune 40 chambres, et une installation de hall planifiée séparément.
La configuration approuvée des chambres et ses matériaux sont prêts, mais l’interface du pavillon de plafond du hall n’est pas résolue. Supposons que le fabricant ait confirmé que cette interface n’affecte pas les luminaires de chambre et ait attribué des créneaux distincts sur la finition partagée. L’entreprise autorise donc la série de chambres identifiée tout en maintenant la suspension des travaux de hall dépendants. Les études de la pièce unique continuent afin de clore ses décisions restantes avant la confirmation d’un créneau réalisable ultérieur.
| Ensemble de travaux | Quantité | Décision de séquencement | Prochain transfert utilisable |
|---|---|---|---|
| Phase de chambres A | 80 appliques + 40 suspensions | Utiliser les réservations confirmées de finition et d’assemblage après autorisation | Combinaison complète de luminaires et accessoires pour 40 chambres |
| Phase de chambres B | 80 appliques + 40 suspensions | Suivre ses propres opérations réservées ; conserver la configuration de référence inchangée | Combinaison complète de luminaires et accessoires pour les 40 chambres suivantes |
| Phase de chambres C | 80 appliques + 40 suspensions | Maintenir les réservations ultérieures adaptées à son besoin chantier | Combinaison complète de luminaires et accessoires pour les 40 dernières chambres |
| Pièce signature du hall | 1 luminaire signature | Résoudre l’interface du pavillon ; autoriser ensuite les travaux dépendants et confirmer un créneau réalisable | Preuves d’assemblage convenues et contenu complet pour l’installation |
Les groupes de phases décrivent des besoins de livraison, pas une division obligatoire en trois lots d’usine. L’usine peut fabriquer ensemble des pièces compatibles à condition de maîtriser les réservations, les identités et les transferts complets de chaque phase. Aucune durée n’est supposée ici : le fournisseur doit encore démontrer que la séquence correspond à ses opérations et aux fenêtres réelles de pose.
Après résolution du problème du pavillon, vérifiez le dessin révisé et l’approbation pertinente avant de lever la suspension. Vérifiez ensuite la réservation de ressource de la pièce unique, la revue d’assemblage et les hypothèses d’expédition. Si le créneau disponible manque la fenêtre d’accès au hall, le résultat reste un écart de planning, même si celui des chambres est intact. Ne déclarez pas l’ensemble du lot à l’heure simplement parce que la plupart de ses 361 pièces avancent.
Replanifier la dépendance concernée, pas l’ensemble du lot
Une modification isolée de la géométrie du hall ne doit pas nécessairement arrêter une série de chambres déjà autorisée. Un changement de finition partagée ou de configuration électrique peut affecter les deux parcours. Commencez la revue par la donnée modifiée et identifiez chaque opération et chaque référence approuvée qui en dépend.
Pour une révision de finition commune, distinguez les matières non traitées, les pièces déjà finies et les luminaires terminés. La réponse peut comporter une nouvelle référence, une séparation des pièces, une reprise ou un périmètre convenu séparément. Faites approuver cette réponse par les responsables avant de reprendre les travaux concernés ; un dessin de chambre inchangé ne prouve pas à lui seul que sa finition reste acceptable.
Si un créneau de ressource est manqué, identifiez la réservation réalisable suivante et ses conséquences en aval. Pour une phase chantier reportée, confirmez stockage, protection et responsabilités avant de produire en avance. Pour une expédition de phase incomplète, obtenez un plan de pose ou de réception convenu au lieu d’assimiler une arrivée partielle à une livraison achevée. Ces écarts sont différents et nécessitent des décisions différentes. Consignez les dates qui restent fermes et celles qui exigent un nouvel engagement.
Intégrer les deux parcours à la discussion avec le fournisseur
Pour un échange propre au projet avec Kinglong Lighting, transmettez des tableaux distincts de luminaires signature et de chambre, les dessins et validations d’échantillons actuels, les interfaces non résolues, les fenêtres de pose du chantier et les besoins d’emballage. Identifiez les décisions déjà arrêtées et celles pour lesquelles vous recherchez un avis.
Demandez à l’équipe d’examiner le programme de conception et de convenir du périmètre et des données manquantes pour une proposition fournisseur. Utilisez cet échange pour distinguer le développement restant de la pièce unique de la configuration de chambre destinée à être répétée, et pour préciser le sens d’une livraison par phases sur ce projet. Pour discuter du lot d’éclairage à deux parcours, indiquez les contraintes réelles du chantier plutôt que la seule date d’ouverture. Les réservations de fabrication, dates détaillées et responsabilités d’installation restent à confirmer dans l’accord de projet.
Questions fréquentes
Les deux parcours peuvent-ils figurer sur un seul bon de commande ?
Oui, à condition que la commande distingue leurs configurations, quantités, autorisations, groupes de livraison et responsabilités commerciales. Une commande unique n’impose ni une seule date d’approbation ni une seule expédition. Convenez du traitement des autorisations partielles, acomptes, stockages et parties retardées, ainsi que des personnes habilitées à autoriser une modification. Alignez ces dispositions commerciales sur les travaux identifiés séparément plutôt que sur un statut global unique.
La pièce unique exige-t-elle toujours un prototype grandeur nature ?
Non ; les preuves nécessaires dépendent des risques encore ouverts et des exigences du projet. Un échantillon de matériau, une maquette de raccordement, une vérification dimensionnelle ou un contrôle d’assemblage répondent à des questions différentes. Choisissez ces preuves avec le concepteur responsable et le fabricant, en précisant ce qu’elles ne démontrent pas. Un échantillon de finition ne prouve pas que la pièce assemblée passera par son accès ni que ses interfaces avec le bâtiment seront correctes.
Faut-il fabriquer tous les luminaires de chambre en un seul lot ?
Pas automatiquement ; la taille du lot doit refléter les contraintes de réglage confirmées, les matières, le stockage et les livraisons de chambres. Groupes de production et groupes d’expédition peuvent différer. Si des pièces compatibles sont traitées ensemble, conservez leur identification et un plan permettant de compléter chaque combinaison de chambre requise. Demandez l’effet du regroupement sur le transfert suivant, plutôt que de supposer qu’une grande série ou de nombreuses petites sont toujours plus rapides.
Une expédition partielle transfère-t-elle la responsabilité d’installation au fournisseur ?
Non ; le regroupement des expéditions ne modifie pas à lui seul les responsabilités d’installation convenues pour le projet. Confirmez qui reçoit, contrôle, stocke, assemble et installe chaque groupe, et qui fournit les instructions ou l’encadrement nécessaires. Une phase peut être physiquement livrée alors que le chantier n’est pas prêt pour la pose. Convenez explicitement de la réception et du stockage, au lieu d’assimiler la fin du transport à l’acceptation de toutes les obligations d’installation.
