Organice las luminarias singulares de fabricación única y las luminarias repetidas de habitación en flujos separados de aprobación y producción; después concilie sus recursos compartidos y las fechas reales de instalación. Empiece pronto a resolver las incertidumbres de diseño de la luminaria singular y sus interfaces con el edificio. En paralelo, establezca la configuración de habitación que pueda repetirse sin trasladar un detalle pendiente a todas las habitaciones. Ni «fabricar primero la mayor cantidad» ni «terminar primero la pieza protagonista» es una regla fiable. Para el contratista de acondicionamiento, la pregunta útil es qué trabajos preparados protegen la siguiente ventana de instalación sin ocupar un recurso ya necesario para otros trabajos.

Dos flujos de autorización, un solo calendario de recursos

Tener aprobaciones separadas no crea capacidad adicional en fábrica: los dos flujos solo pueden avanzar de forma independiente cuando sus datos de partida y recursos lo permiten. Un flujo de autorización agrupa trabajos con sus propios datos resueltos y su correspondiente permiso de ejecución. Mantenerlos diferenciados evita que un detalle pendiente del vestíbulo bloquee automáticamente luminarias de habitación ya autorizadas; un calendario común de capacidad impide prometer a ambos la misma franja de acabado.

Tome decisiones de autorización separadas, pero revise sus dependencias conjuntamente. El flujo singular requiere atención temprana a la geometría, las interfaces de soporte, el montaje y el acceso. El flujo repetitivo necesita una configuración de referencia estable y cantidades controladas por tipo de habitación. Vuelva a conectarlos donde compartan materiales, referencias de acabado, equipos, personal especializado, espacio de inspección o expediciones. Este es un modelo de planificación recomendado, no la afirmación de que toda fábrica dispone de dos líneas de producción dedicadas.

Separe el riesgo de diseño del riesgo de repetición

Investigue pronto la geometría y las interfaces pendientes de la luminaria singular, al tiempo que valida la aptitud de la configuración de habitación aprobada antes de autorizar su repetición. La pieza singular puede tener pocas unidades y, aun así, una gran cuestión abierta: si la suspensión, el florón de techo y las dimensiones del conjunto encajan en el diseño coordinado del edificio. La luminaria de habitación presenta otro riesgo: un pequeño error de conexión, versión de mano izquierda o derecha, o acabado puede repetirse en todo el pedido.

Dé a la pieza singular una secuencia de desarrollo técnico antes de tratarla como una secuencia de fabricación. Identifique las decisiones que todavía pueden modificar el objeto, las personas que pueden resolverlas y las pruebas necesarias para cada decisión. Una vista general puede resolver la apariencia y dejar pendientes los detalles de conexión. Asigne esos puntos abiertos a la operación afectada, en lugar de marcar toda la luminaria como «aprobada» porque se aceptó una presentación.

Para las luminarias de habitación, establezca qué muestra representa cada configuración. Una lámpara de cabecera para una habitación estándar no representa automáticamente una pieza de suite con una orientación distinta. Registre el plano correspondiente, los componentes, el acabado y los detalles de conexión antes de repetir esa versión. Validar la repetición consiste en disponer de una referencia fiable, no en esperar a que termine el diseño singular.

El Lean Enterprise Institute define la producción por demanda como un sistema en el que las actividades posteriores comunican sus necesidades a las anteriores. En la conversación de planificación del contratista, esto convierte a la habitación receptora o a la instalación en la zona pública en un punto de partida útil. No significa que un proveedor hotelero deba adoptar un sistema concreto de control de fábrica.

Si las descripciones de las luminarias siguen incompletas, utilice los recursos de especificación y aprovisionamiento de iluminación para resolver esas cuestiones antes de solicitar una secuencia de producción firme.

Planifique hacia atrás desde la instalación y compruebe después la viabilidad hacia delante

Defina una necesidad en obra para cada grupo de instalación utilizable, no solo una fecha de apertura del hotel. Los pisos de habitaciones pueden entregarse por fases, mientras que una pieza del vestíbulo puede necesitar acceso antes de que otro oficio cierre una abertura. La fecha pertinente es aquella en la que los trabajos identificados pueden instalarse según el plan coordinado de obra, no simplemente cuando el pedido desea tenerlo todo «entregado».

Microsoft Dynamics 365 describe la programación hacia atrás como un cálculo desde la finalización requerida de producción hasta el inicio más tardío posible. Un contratista puede utilizar ese razonamiento manteniendo la distinción entre terminar en fábrica, llegar a obra e instalar.

  1. Confirme con el equipo de obra la ventana de instalación y las condiciones de recepción.
  2. Calcule hacia atrás desde la recepción, pasando por el transporte acordado y las operaciones necesarias en destino, hasta la expedición requerida.
  3. Reserve antes de la expedición el tiempo para las comprobaciones especificadas, el embalaje y cualquier revisión de montaje acordada.
  4. Pida a la fábrica que sitúe sus duraciones reales de operación y sus reservas de recursos antes de esa finalización.

Utilice calendarios de trabajo e hipótesis de transporte acordadas. No reste un «plazo de fabricación» genérico de una fecha y trate el resultado como verificado. Una pieza singular puede tener un límite de acceso propio; los lotes de habitaciones pueden necesitar comprobaciones de integridad y espacios de recepción separados. Registre esas diferencias aunque viajen bajo el mismo pedido.

Compare el inicio requerido calculado hacia atrás con el primer inicio viable tras la aprobación, la disponibilidad de materiales y la reserva de recursos. Si el inicio viable es posterior, el programa contiene un conflicto. Resuélvalo mediante un cambio de alcance, plan de recursos, organización de entregas o ventana de instalación; mover una barra en el programa no elimina un requisito previo pendiente.

Autorice solo los trabajos cuyos datos de partida estén resueltos

El Lean Construction Institute describe la planificación de preparación del trabajo como la eliminación anticipada de restricciones para que el trabajo previsto pueda realizarse. Aquí conviene distinguir entre una fecha deseada de inicio y trabajos cuyos planos, materiales, autorización y siguiente operación están realmente preparados.

Para la luminaria singular, revise la geometría fabricable, las interfaces pertinentes con la obra, los materiales seleccionados y la configuración eléctrica; después identifique exactamente los trabajos autorizados. Según el diseño, el punto pendiente puede afectar a todo el conjunto, a un florón, a un detalle de suspensión o únicamente a un elemento reemplazable. El responsable de compras no debería dar por supuesta la independencia técnica: deben establecerla el diseñador responsable y el fabricante.

En el flujo de habitaciones, la aprobación de una muestra respalda la repetición solo de la configuración de luminaria aprobada. Vincule esa referencia a la revisión del plano y de los componentes, las cantidades por tipo de habitación, el acabado y las comprobaciones acordadas. Una revisión geométrica singular puede mantenerse separada; no se puede suponer que un cambio del acabado compartido deje intacta la configuración de habitación.

Registre la operación y la cantidad autorizadas, no solo «habitaciones aprobadas». Si una muestra de habitación se acepta excepto por un detalle de conexión que cambia el montaje, la fábrica sigue necesitando resolverlo antes de los trabajos de montaje dependientes. A la inversa, la consolidación administrativa de todo el paquete de iluminación no debería reabrir de forma inadvertida una configuración de habitación inalterada y autorizada por separado.

Kinglong Lighting describe planos, modelos a escala y muestras de materiales para su aprobación antes de fabricar, junto con logística coordinada por fases de proyecto, en su alcance de proyectos de iluminación hotelera. Utilice esas actividades declaradas para hablar de las pruebas y transferencias que necesita su paquete. No acreditan una franja de producción reservada ni garantizan las fechas de un programa propuesto.

Reserve explícitamente la capacidad compartida de acabado y montaje

Revise las operaciones donde confluyen los flujos. Dos luminarias distintas pueden utilizar el mismo equipo de acabado, el mismo montador especializado o la misma zona de inspección. Que los acabados tengan el mismo nombre tampoco demuestra que las piezas puedan procesarse juntas: el fabricante debe confirmar la compatibilidad del material, la preparación, el proceso y la referencia.

En la programación de trabajos de Microsoft Dynamics 365, la capacidad finita considera el tiempo disponible de los recursos y las reservas existentes; el control de materiales comprueba su disponibilidad al inicio de la operación. Esta distinción ayuda a examinar el plan de un proveedor sin suponer que utiliza ese programa: importan tanto una franja disponible como los materiales necesarios.

Reserve operaciones compartidas concretas por tiempo y cantidad, en vez de interpretar las aprobaciones separadas como permiso para utilizar simultáneamente la misma franja de acabado o montaje. Identifique los paquetes afectados, su orden, las necesidades de preparación y la salida prevista hacia la operación siguiente. Si la franja es provisional, indique qué falta para confirmarla y cuándo será necesaria una alternativa.

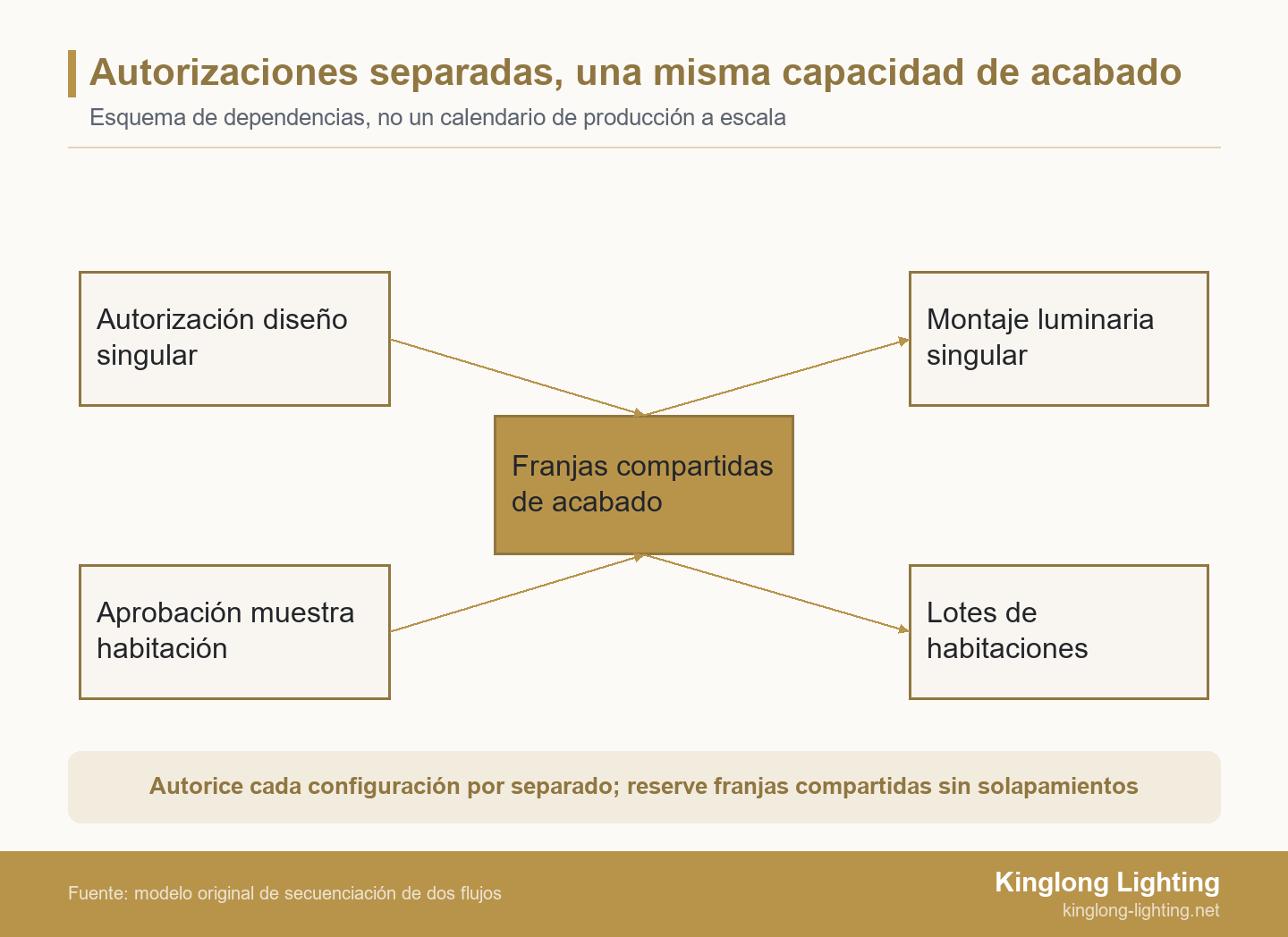

Dos flujos de luminarias autorizados por separado confluyen en franjas compartidas de acabado y después continúan hacia el montaje singular y los lotes de habitaciones
Dependencia ilustrativa de un recurso compartido: las luminarias singulares y de habitación aprobadas por separado necesitan franjas de acabado distintas y viables. Las flechas representan dependencias, no procesamiento simultáneo ni duraciones iguales; el trabajo posterior sigue controlándose por separado.

Anticipe el desarrollo técnico todavía incierto de la pieza singular, pero no permita que una pieza pendiente consuma indefinidamente una reserva firme de acabado mientras esperan trabajos de habitación preparados. El planificador puede mantener una fecha límite de decisión acordada y una opción de recuperación. Si se incumple ese límite, la pieza singular necesita una nueva franja viable, no una promesa infundada de que cabrá entre lotes de habitaciones ya comprometidos.

Pregunte quién puede autorizar cambios en esas reservas y a qué fechas posteriores afecta cada modificación. Mantenga visibles por separado las compras, el acabado y el montaje final; acelerar un componente no crea necesariamente una franja de montaje. Un recurso realmente adicional también necesita las comprobaciones pertinentes de capacidad técnica y calidad, no solo una casilla vacía en el calendario.

Utilice los contextos de proyectos publicados de Kinglong como punto de partida para buscar referencias pertinentes. Una imagen de proyecto puede ilustrar el contexto de diseño; la disponibilidad actual de franjas y las pruebas de una secuenciación comparable requieren una conversación aparte.

Una tabla de secuenciación para el contratista y la fábrica

Utilice una fila de secuenciación por paquete de trabajo autorizable, haciendo visibles el requisito previo, la operación reservada, la siguiente transferencia, la necesidad en obra y la respuesta a una excepción. Divida la fila cuando distintas fases de habitaciones necesiten fechas diferentes o cuando una operación continúe retenida mientras otra se autoriza de forma independiente. Mantenga los identificadores de partida y revisión a medida que avance el trabajo.

La siguiente tabla es una plantilla reutilizable de campos. Cumpliméntela a partir del cuadro de luminarias controlado, el plan real de fábrica y el programa de obra; sus indicaciones no constituyen permisos de producción.

Campo Datos por paquete de trabajo Decisión que facilita
Alcance y versión Código de luminaria, revisión del plano, configuración y cantidad Identificar exactamente qué abarca la fila
Condición de inicio Aprobación requerida, material disponible y requisito previo pendiente Separar el trabajo preparado de una fecha deseada
Operación compartida Recurso, franja reservada, cantidad y reserva precedente Mostrar conflictos de capacidad entre flujos
Siguiente transferencia Operación receptora, contenido necesario y comprobación de aceptación Evitar enviar adelante trabajo incompleto o inutilizable
Destino en obra Fase de habitaciones o zona pública, ventana de recepción e instalación Conectar la producción con trabajo utilizable en obra
Acción ante una excepción Responsable de decisión, fecha límite, tarea posterior afectada y opción de recuperación Escalar la dependencia antes de perder la ventana prevista

El Lean Enterprise Institute describe la producción por lotes con colas como el traslado de grandes lotes a la etapa siguiente sin atender a la necesidad real, dejándolos en espera. Compruebe la operación receptora antes de celebrar un lote terminado. Un grupo de fase de habitaciones sigue necesitando la combinación completa de luminarias y los accesorios requeridos, no simplemente una gran cantidad de apliques terminados.

En la reunión de coordinación, compare la próxima transferencia prometida con sus requisitos previos y la capacidad receptora. Actualice las consecuencias de una decisión incumplida, no solo su color. Si la única recuperación implica cambiar el producto, utilice la guía de ingeniería de valor para iluminación decorativa para estructurar la decisión sobre la especificación, en vez de realizar una sustitución no documentada para conservar la fecha.

Secuencia ilustrativa: una luminaria singular y 120 habitaciones

En este paquete ilustrativo, cada una de las 120 habitaciones necesita dos apliques y una luminaria colgante: 240 apliques y 120 colgantes, más una luminaria singular de vestíbulo, para un total de 361 luminarias. Es un ejemplo hipotético de planificación, no un proyecto de Kinglong ni un rendimiento de fábrica medido. Supongamos tres fases de habitaciones iguales, cada una con 40 habitaciones, y una instalación de vestíbulo programada por separado.

La configuración de habitación aprobada y sus materiales están preparados, pero la interfaz del florón del vestíbulo sigue sin resolverse. Supongamos que el fabricante ha confirmado que esa interfaz no afecta a las luminarias de habitación y ha asignado franjas distintas en el recurso de acabado compartido. El contratista autoriza entonces la serie de habitaciones identificada, manteniendo retenida la fabricación del vestíbulo que depende de ese punto. El desarrollo técnico singular continúa para cerrar las decisiones pendientes antes de confirmar una franja viable posterior.

Paquete de trabajo Cantidad Decisión de secuencia Siguiente transferencia utilizable
Fase de habitaciones A 80 apliques + 40 colgantes Utilizar las reservas confirmadas de acabado y montaje después de la autorización Combinación completa de luminarias y accesorios para 40 habitaciones
Fase de habitaciones B 80 apliques + 40 colgantes Seguir sus propias operaciones reservadas; mantener inalterada la configuración de referencia Combinación completa de luminarias y accesorios para las siguientes 40 habitaciones
Fase de habitaciones C 80 apliques + 40 colgantes Mantener las reservas posteriores ajustadas a su necesidad en obra Combinación completa de luminarias y accesorios para las últimas 40 habitaciones
Luminaria singular del vestíbulo 1 luminaria singular Resolver la interfaz del florón; después autorizar los trabajos dependientes y confirmar una franja viable Pruebas de montaje acordadas y contenido completo para la instalación

Los grupos de fase describen necesidades de entrega, no una división obligatoria en tres lotes de fábrica. La fábrica puede producir juntas piezas compatibles siempre que mantenga controladas las reservas, las identidades y las transferencias completas por fase. Aquí no se presuponen duraciones: el proveedor debe demostrar que la secuencia encaja con sus operaciones y con las ventanas reales de instalación.

Una vez resuelto el problema del florón, compruebe el plano revisado y la aprobación pertinente antes de levantar la retención. Verifique después la reserva de recursos, la revisión de montaje y las hipótesis de expedición de la pieza singular. Si la franja disponible no llega a la ventana de acceso del vestíbulo, el resultado sigue siendo una excepción de calendario aunque el plan de habitaciones permanezca intacto. No declare todo el paquete en plazo solo porque avance la mayoría de sus 361 piezas.

Replanifique la dependencia afectada, no todo el paquete

Un cambio aislado de geometría del vestíbulo no tiene por qué detener una serie de habitaciones ya autorizada. Un cambio de acabado compartido o de configuración eléctrica puede afectar a ambos flujos. Comience la revisión por el dato modificado e identifique todas las operaciones y referencias aprobadas que dependan de él.

Si se revisa un acabado común, distinga el material sin procesar, las piezas ya acabadas y las luminarias terminadas. La respuesta puede incluir una nueva referencia, segregación, retrabajo o un alcance acordado por separado. Obtenga la aprobación de los responsables antes de reanudar los trabajos afectados; que el plano de habitación no cambie no demuestra por sí solo que su acabado siga siendo aceptable.

Si se pierde una franja de recursos, identifique la siguiente reserva viable y sus consecuencias posteriores. Si una fase de obra se aplaza, confirme almacenamiento, protección y responsabilidades antes de producir por adelantado. Si una expedición de fase está incompleta, obtenga un plan de instalación o recepción acordado en lugar de considerar una llegada parcial como entrega completada. Son excepciones distintas y requieren decisiones diferentes. Registre qué fechas siguen siendo firmes y cuáles necesitan un nuevo compromiso.

Incluya ambos flujos en la conversación con el proveedor

Para una conversación específica del proyecto con Kinglong Lighting, envíe cuadros separados de luminarias singulares y de habitación, planos y aprobaciones de muestras vigentes, interfaces pendientes, ventanas de instalación en obra y necesidades de embalaje. Identifique las decisiones ya resueltas y aquellas para las que busca asesoramiento.

Pida al equipo que revise el encargo de diseño y acuerde el alcance y los datos que faltan para una propuesta del proveedor. Utilice esa conversación para distinguir el desarrollo pendiente de la pieza singular de la configuración de habitación propuesta para repetición y para concretar qué significaría la entrega por fases en este proyecto. Al comentar el paquete de iluminación de dos flujos, incluya las restricciones reales de obra, no solo una fecha de apertura. Las reservas de fabricación, las fechas detalladas y las responsabilidades de instalación siguen pendientes de confirmación en el acuerdo del proyecto.

Preguntas frecuentes

¿Pueden incluirse ambos flujos en una sola orden de compra?

Sí, siempre que la orden separe sus configuraciones, cantidades, autorizaciones, grupos de entrega y responsabilidades comerciales. Una sola orden no exige una única fecha de aprobación ni una sola expedición. Acuerde cómo se gestionarán las autorizaciones parciales, los anticipos, el almacenamiento y las partes retrasadas, incluida la persona facultada para autorizar un cambio. Mantenga esos acuerdos comerciales alineados con los trabajos identificados por separado, en vez de basarse en un único estado del paquete.

¿La luminaria singular necesita siempre un prototipo a tamaño real?

No; las pruebas necesarias dependen de los riesgos pendientes y de los requisitos del proyecto. Una muestra de material, una maqueta de conexión, una revisión dimensional o una comprobación de montaje responden a preguntas diferentes. Seleccione las pruebas con el diseñador responsable y el fabricante e indique qué no demuestran. Una muestra de acabado no acredita que el conjunto montado quepa por su ruta de acceso ni que sus interfaces con el edificio sean correctas.

¿Deberían fabricarse todas las luminarias de habitación en un solo lote?

No automáticamente; el tamaño elegido debe reflejar las restricciones de preparación confirmadas, los materiales, el almacenamiento y las entregas de habitaciones. La agrupación de producción puede diferir de la de expedición. Si se procesan juntas piezas compatibles, mantenga su identificación y un plan para completar cada combinación de habitación requerida. Pregunte cómo afecta la agrupación a la siguiente transferencia, sin suponer que una gran serie o muchas pequeñas son siempre más rápidas.

¿Una expedición parcial transfiere al proveedor la responsabilidad de instalación?

No; la agrupación de expediciones no modifica por sí sola las responsabilidades de instalación acordadas para el proyecto. Confirme quién recibe, comprueba, almacena, ensambla e instala cada grupo y quién facilita las instrucciones o supervisión necesarias. Una fase puede estar físicamente entregada aunque la obra no esté preparada para instalarla. Resuelva expresamente la recepción y el almacenamiento, en vez de tratar la finalización del transporte como aceptación de todas las obligaciones de instalación.
