Планируйте штучные акцентные и серийные светильники для гостиничных номеров как отдельные потоки согласования и производства, а затем увязывайте их общие ресурсы с фактическими сроками монтажа. Заранее начните устранять неопределённость в конструкции акцентного светильника и его сопряжениях со зданием. Параллельно определите конфигурацию светильников для номеров, которую можно тиражировать, не перенося нерешённую деталь в каждый номер. Ни «сначала изготовить самое большое количество», ни «сначала закончить главный декоративный объект» не является надёжным правилом. Для подрядчика по отделке важно понять, какие подготовленные работы защищают ближайшее монтажное окно, не занимая ресурс, уже необходимый для других работ.
Два потока работ, один календарь загрузки ресурсов
Отдельные согласования не создают дополнительных мощностей завода: два потока могут продвигаться независимо лишь там, где это допускают их исходные данные и ресурсы. Поток работ с отдельным разрешением — это группа работ со своими окончательно определёнными исходными данными и разрешением на выполнение. Их разделение не позволяет нерешённой детали вестибюля автоматически блокировать уже разрешённые светильники для номеров; единый календарь мощностей не даёт обещать обоим один интервал на участке отделки.
Принимайте решения о разрешении работ отдельно, но проверяйте зависимости совместно. Для акцентного светильника заранее прорабатывают геометрию, сопряжения опорных узлов, сборку и доступ. Для повторяемых изделий нужны стабильная эталонная конфигурация и контролируемое количество по типам номеров. Снова увязывайте потоки там, где у них общие материалы, эталоны отделки, оборудование, специалисты, зона проверки или отправки. Это рекомендуемая модель планирования, а не утверждение, что у каждого завода есть две выделенные производственные линии.
Разделите конструктивный риск и риск тиражирования
Заранее исследуйте нерешённые вопросы геометрии и сопряжений акцентного светильника, одновременно проверяя пригодность утверждённой конфигурации для номера к тиражированию до разрешения серии. Штучный светильник может означать малое количество изделий, но крупный нерешённый вопрос: соответствуют ли подвес, потолочная чаша и габариты собранного изделия согласованному проекту здания? У светильника для номера иной риск: небольшая ошибка подключения, левого или правого исполнения либо отделки может повториться во всём заказе.
Сначала составьте последовательность технической проработки акцентного изделия и лишь затем рассматривайте её как последовательность изготовления. Определите решения, которые ещё могут изменить изделие, людей, уполномоченных их принять, и подтверждения, необходимые для каждого решения. Общий вид может урегулировать внешний облик, оставляя детали подключения открытыми. Отнесите эти нерешённые вопросы к затронутой операции, а не объявляйте весь светильник «утверждённым» только потому, что была принята одна презентация.
Для светильников в номерах установите, какой образец представляет какую конфигурацию. Прикроватная лампа стандартного номера не представляет автоматически светильник люкса с другим левым или правым исполнением. До повторения этой версии зафиксируйте соответствующий чертёж, компоненты, отделку и детали подключения. Обеспечить пригодность к тиражированию означает создать надёжный эталон, а не дождаться завершения разработки акцентного изделия.
Lean Enterprise Institute определяет вытягивающее производство как организацию, при которой последующие операции сообщают свои потребности предыдущим. Поэтому в обсуждении плана с подрядчиком полезной отправной точкой становится принимающий номер или монтаж в общественной зоне. Это не означает, что поставщику гостиничного освещения следует внедрить определённую систему управления заводом.
Если описания светильников ещё неполны, воспользуйтесь материалами по спецификациям и закупке освещения, чтобы закрыть вопросы спецификации до запроса твёрдой последовательности производства.
Планируйте назад от монтажа, затем проверяйте выполнимость вперёд
Определите отдельный срок потребности на объекте для каждой пригодной к монтажу группы, а не только дату открытия гостиницы. Этажи с номерами могут передаваться поэтапно, тогда как акцентному светильнику вестибюля может понадобиться доступ до того, как другой подрядчик закроет проём. Значим срок, когда названные работы можно смонтировать согласно увязанному плану объекта, а не просто дата, к которой в заказе хотят получить всё «поставленным».
Microsoft Dynamics 365 описывает обратное планирование как расчёт от требуемого завершения производства назад к максимально позднему началу. Подрядчик может использовать эту логику, продолжая различать завершение изготовления на заводе, прибытие на объект и монтаж.
- Подтвердите с командой объекта монтажное окно и условия приёмки груза.
- Рассчитайте назад от приёмки через согласованную перевозку и необходимые операции в пункте назначения к требуемой отгрузке.
- Предусмотрите перед отгрузкой установленные проверки, упаковку и любую согласованную проверку сборки.
- Попросите завод разместить перед этим завершением фактические длительности операций и резервы производственных ресурсов.
Используйте рабочие календари и согласованные допущения по перевозке. Не вычитайте условный «срок изготовления» из календарной даты, считая результат проверенным. У акцентного светильника может быть отдельный предельный срок доступа; партии для номеров могут требовать отдельных проверок комплектности и площадей приёмки. Фиксируйте эти различия, даже если изделия перевозятся в рамках одного заказа.
Сравните требуемое начало, рассчитанное назад, с самым ранним выполнимым началом после утверждения, обеспечения материалами и резервирования ресурсов. Если выполнимое начало позже, в плане есть конфликт. Устраните его изменением объёма работ, плана ресурсов, организации поставки или монтажного окна; перемещение полосы на графике не устраняет отсутствующую предпосылку.
Разрешайте только работы с определёнными исходными данными
Lean Construction Institute описывает подготовительное планирование как заблаговременное устранение ограничений, позволяющее выполнить запланированные работы. Здесь следует различать желаемую дату запуска и работы, для которых чертёж, материалы, разрешение и следующая операция действительно готовы.
Для акцентного светильника проверьте пригодную к изготовлению геометрию, соответствующие сопряжения с объектом, выбранные материалы и электрическую конфигурацию, затем точно определите разрешаемые работы. В зависимости от конструкции открытый вопрос может затрагивать весь узел, потолочную чашу, деталь подвеса либо только заменяемый элемент. Руководителю закупок не следует предполагать техническую независимость: её должны установить ответственный проектировщик и производитель.
Для потока номеров утверждение образца подтверждает повторение только утверждённой конфигурации светильника. Свяжите эталон с редакцией чертежа и компонентов, количеством по типам номеров, отделкой и согласованными проверками. Изменение геометрии акцентного изделия может оставаться отдельным; нельзя предполагать, что изменение общей отделки не затронет конфигурацию для номеров.
Зафиксируйте разрешённую операцию и количество, а не просто «номера утверждены». Если образец для номера принят за исключением детали подключения, меняющей сборку, завод всё равно должен получить решение по этой детали до зависимых сборочных работ. И наоборот, административное объединение всего комплекта освещения не должно незаметно открывать заново неизменённую конфигурацию для номера, на которую уже выдано отдельное разрешение.
В своём описании объёма работ по гостиничному освещению Kinglong Lighting указывает чертежи, масштабные модели и образцы материалов для утверждения до производства, а также координацию логистики по этапам проекта. Используйте эти заявленные виды работ, чтобы обсудить необходимые вашему комплекту подтверждения и передачи. Они не означают резервирования производственного интервала и не гарантируют сроки предложенного графика.

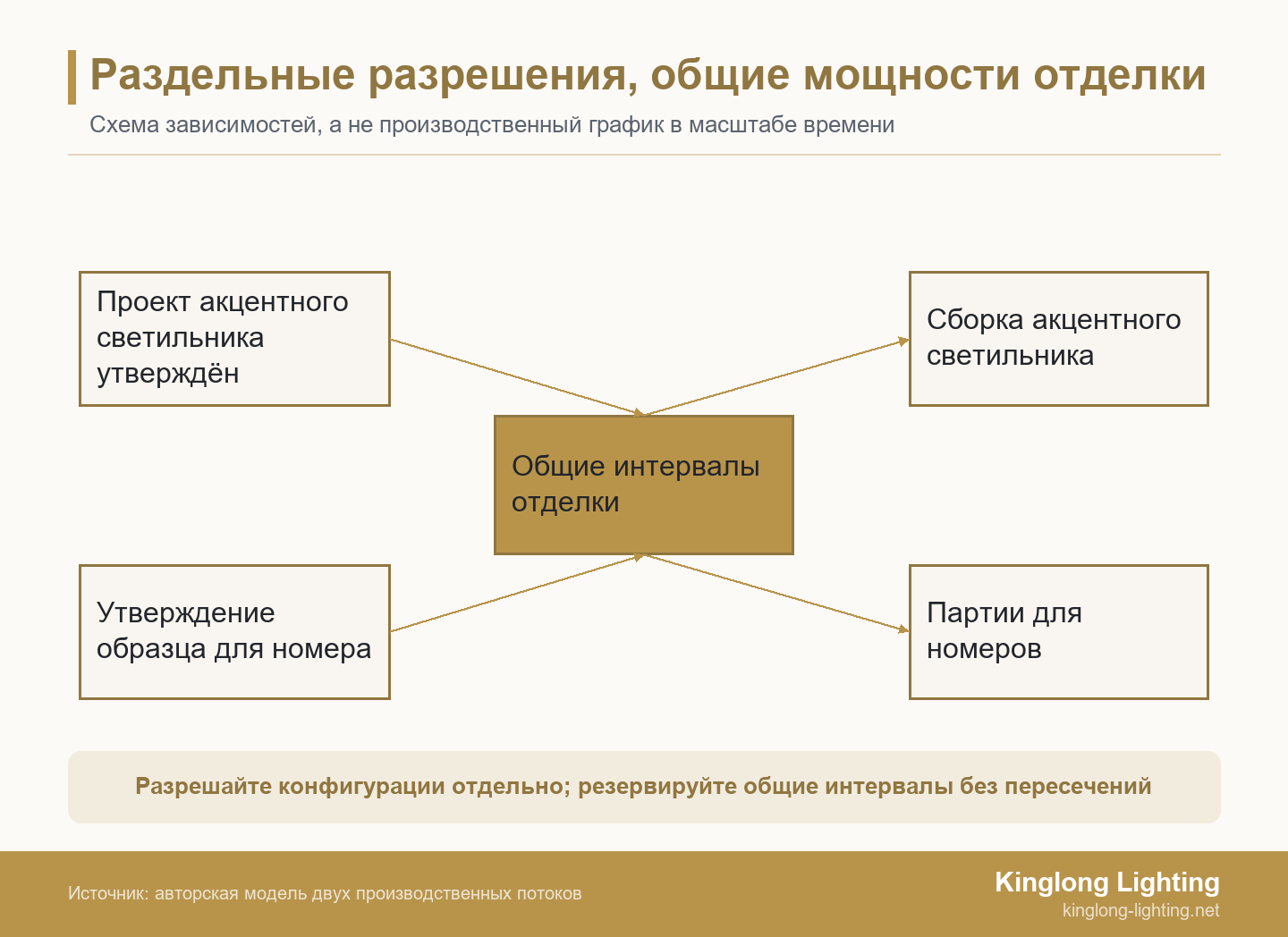

Явно резервируйте общие мощности отделки и сборки
Проверьте операции, на которых потоки сходятся. Два разных светильника могут использовать одно оборудование отделки, одного специалиста по сборке или одну зону контроля. Одинаковые названия отделки также не доказывают возможность общего запуска деталей: производитель должен подтвердить совместимость материала, подготовки, процесса и эталона.
В планировании производственных заданий Microsoft Dynamics 365 ограниченные мощности учитывают доступное время ресурсов и существующие резервы; учёт материалов проверяет их наличие к началу операции. Это различие помогает проверить план поставщика, не предполагая, что он пользуется данной программой: важны и свободный интервал, и необходимые материалы.

Заранее обеспечьте техническую проработку неопределённостей акцентного изделия, но не позволяйте нерешённому изделию бессрочно занимать твёрдо зарезервированный интервал отделки, пока подготовленные работы для номеров ждут. Планировщик может сохранить согласованный предельный срок решения и запасной вариант. После пропуска этого срока акцентному светильнику нужен новый выполнимый интервал, а не необоснованное обещание, что он поместится между уже подтверждёнными партиями для номеров.
Уточните, кто вправе разрешать изменение этих резервов и какие последующие сроки оно затрагивает. Показывайте отдельно закупку, отделку и окончательную сборку: ускорение поставки компонента не обязательно создаёт интервал сборки. Действительно дополнительный ресурс тоже нуждается в соответствующей проверке технических возможностей и качества, а не только в свободной записи в календаре.
Используйте опубликованные описания проектных контекстов Kinglong как отправную точку для поиска подходящих примеров. Изображение проекта может показать контекст дизайна; текущая доступность интервалов и подтверждения сопоставимой очередности работ требуют отдельного обсуждения.
Таблица очередности работ для подрядчика и завода
Отведите одну строку планирования каждому пакету работ, на который можно выдать разрешение. Показывайте предпосылку, зарезервированную операцию, следующую передачу, потребность объекта и действие при отклонении. Разделяйте строку, если разным этапам номеров нужны разные сроки либо одна операция остаётся приостановленной, пока другая разрешена независимо. По мере движения работ сохраняйте идентификаторы позиций и редакций.
Следующая таблица представляет собой многоразовый шаблон полей. Заполняйте их по контролируемой ведомости светильников, фактическому плану завода и графику объекта; подсказки таблицы не являются разрешениями на производство.
| Поле | Что внести для каждого пакета работ | Какое решение поддерживает |
|---|---|---|
| Объём и версия | Код светильника, редакция чертежа, конфигурация и количество | Точно определить охват строки |
| Условие готовности к запуску | Необходимое утверждение, доступный материал и нерешённая предпосылка | Отличить готовую работу от желаемой даты |
| Общая операция | Ресурс, зарезервированный интервал, количество и предшествующий резерв | Выявить конфликты мощности между потоками |
| Следующая передача | Принимающая операция, необходимый состав и приёмочная проверка | Не передавать дальше незавершённую или непригодную работу |
| Назначение на объекте | Этап номеров или общественная зона, окно приёмки и монтажа | Связать производство с пригодными к выполнению работами на объекте |
| Действие при отклонении | Ответственный за решение, предельный срок, затронутая следующая работа и запасной вариант | Вынести зависимость на решение до потери временного окна |
Lean Enterprise Institute описывает партионное производство с очередями как передачу крупных партий дальше независимо от фактической потребности, из-за чего они ждут на следующем процессе. Проверьте принимающую операцию, прежде чем считать готовую партию успехом. Группе для этапа номеров всё равно нужны полный набор типов светильников и необходимые принадлежности, а не просто большое количество готовых настенных светильников.
На координационном совещании сопоставляйте ближайшую обещанную передачу с её предпосылками и пропускной способностью принимающей операции. Обновляйте последствия пропущенного решения, а не только его цвет. Если единственный способ восстановить план требует изменения изделия, используйте руководство по стоимостной оптимизации декоративного освещения, чтобы структурировать компромисс по спецификации, вместо недокументированной замены ради сохранения даты.
Пример очередности: один акцентный светильник и 120 номеров
В этом иллюстративном комплекте каждому из 120 номеров нужны два настенных светильника и один подвесной: 240 настенных и 120 подвесных светильников плюс один акцентный светильник вестибюля, всего 361 светильник. Это гипотетический пример планирования, а не проект Kinglong и не измеренная выработка завода. Предположим три равных этапа по 40 номеров и отдельно запланированный монтаж вестибюля.
Утверждённая конфигурация для номеров и её материалы готовы, но сопряжение потолочной чаши вестибюля не решено. Предположим, производитель подтвердил, что это сопряжение не влияет на светильники для номеров, и выделил разные интервалы на общем участке отделки. Тогда подрядчик разрешает определённую серию для номеров, сохраняя запрет на зависимые работы для вестибюля. Техническая проработка акцентного изделия продолжается, чтобы закрыть оставшиеся решения до подтверждения более позднего выполнимого интервала.
| Пакет работ | Количество | Решение об очередности | Следующая пригодная к использованию передача |
|---|---|---|---|
| Этап номеров A | 80 настенных + 40 подвесных светильников | После разрешения использовать подтверждённые резервы отделки и сборки | Полный набор светильников и принадлежностей для 40 номеров |
| Этап номеров B | 80 настенных + 40 подвесных светильников | Следовать своим зарезервированным операциям; сохранять эталонную конфигурацию неизменной | Полный набор светильников и принадлежностей для следующих 40 номеров |
| Этап номеров C | 80 настенных + 40 подвесных светильников | Сохранить более поздние резервы, соответствующие потребности объекта | Полный набор светильников и принадлежностей для последних 40 номеров |
| Акцентный светильник вестибюля | 1 акцентный светильник | Решить сопряжение чаши; затем разрешить зависимые работы и подтвердить выполнимый интервал | Согласованные подтверждения сборки и полный комплект для монтажа |
Группы этапов описывают потребности поставки, а не обязательное деление на три заводские партии. Завод может изготавливать совместимые детали вместе при сохранении контроля резервов, идентификаторов и комплектной передачи каждого этапа. Здесь не предполагаются длительности: поставщик ещё должен показать, что очередность соответствует его операциям и фактическим монтажным окнам.
После решения вопроса с чашей проверьте пересмотренный чертёж и соответствующее утверждение, прежде чем снять запрет. Затем проверьте резерв ресурса для акцентного изделия, проверку сборки и допущения по отгрузке. Если доступный интервал не укладывается в окно доступа к вестибюлю, результат остаётся отклонением от графика, даже если план номеров сохранён. Не объявляйте весь комплект своевременным только потому, что большая часть его 361 изделия продвигается.
Перепланируйте затронутую зависимость, а не весь комплект
Изолированное изменение геометрии вестибюля не обязательно останавливает уже разрешённую серию для номеров. Изменение общей отделки или электрической конфигурации может затронуть оба потока. Начните проверку с изменённых исходных данных и определите каждую операцию и каждый утверждённый эталон, которые от них зависят.
При пересмотре общей отделки различайте необработанный материал, уже отделанные детали и законченные светильники. Решение может включать новый эталон, разделение изделий, доработку либо отдельно согласованный объём. До возобновления затронутых работ получите утверждение решения ответственными сторонами; неизменный чертёж номера сам по себе не доказывает, что его отделка всё ещё приемлема.
Если интервал ресурса пропущен, определите следующий выполнимый резерв и его последствия для последующих работ. Если этап объекта отложен, подтвердите хранение, защиту и ответственность до опережающего производства. Для неполной отгрузки этапа согласуйте план монтажа или приёмки, вместо того чтобы считать частичное прибытие завершённой поставкой. Это разные отклонения, требующие разных решений. Зафиксируйте, какие сроки остаются твёрдыми, а по каким нужно новое обязательство.
Обсудите с поставщиком оба потока работ
Для обсуждения конкретного проекта с Kinglong Lighting передайте раздельные ведомости акцентных светильников и светильников для номеров, текущие чертежи и утверждения образцов, нерешённые сопряжения, монтажные окна объекта и требования к упаковке. Отметьте уже принятые решения и те вопросы, по которым вам нужны предложения.
Попросите команду рассмотреть задание на проектирование и согласовать объём и недостающие исходные данные для предложения поставщика. В ходе разговора отделите оставшуюся разработку акцентного изделия от конфигурации для номеров, предлагаемой к тиражированию, и уточните, что означает поэтапная поставка для данного проекта. Чтобы обсудить комплект освещения с двумя потоками производства, сообщите реальные ограничения объекта, а не только дату открытия. Резервы изготовления, подробные сроки и ответственность за монтаж ещё предстоит подтвердить в соглашении по проекту.
Часто задаваемые вопросы
Можно ли оформить оба потока одним заказом на закупку?
Да, если в заказе разделены их конфигурации, количества, разрешения, группы поставки и коммерческая ответственность. Один заказ не требует единой даты утверждения или одной отгрузки. Согласуйте порядок частичных разрешений, авансов, хранения и задержанных частей, включая полномочия на изменение. Увяжите коммерческие условия с отдельно идентифицированными работами, а не полагайтесь на единый статус всего комплекта.
Всегда ли акцентному светильнику нужен полноразмерный прототип?
Нет; необходимые подтверждения зависят от нерешённых рисков и требований проекта. Образец материала, макет подключения, проверка размеров и проверка сборки отвечают на разные вопросы. Выбирайте подтверждения с ответственным проектировщиком и производителем, указывая, чего они не устанавливают. Образец отделки не доказывает, что собранный светильник пройдёт по пути доступа или правильно сопряжётся со зданием.
Нужно ли изготавливать все светильники для номеров одной партией?
Не обязательно; размер партии должен учитывать подтверждённые ограничения переналадки, материалы, хранение и передачу номеров. Производственные группы и группы отгрузки могут различаться. При совместной обработке совместимых деталей сохраняйте идентификацию и план укомплектования каждого требуемого набора для номера. Уточняйте влияние группировки на следующую передачу, не предполагая, что одна большая серия или множество малых всегда быстрее.
Переносит ли частичная отгрузка ответственность за монтаж на поставщика?
Нет; группировка отгрузок сама по себе не меняет согласованную по проекту ответственность за монтаж. Подтвердите, кто принимает, проверяет, хранит, собирает и монтирует каждую группу и кто предоставляет необходимые инструкции или надзор. Этап может быть физически поставлен, когда объект ещё не готов к монтажу. Явно урегулируйте приёмку и хранение, а не рассматривайте завершение перевозки как принятие всех монтажных обязательств.
