Bei der Übergabe einer Lichtplanung an den Einkauf muss jede Bestellposition auf die freigegebene Leuchte, Oberfläche, Menge, Leistungsanforderung und Revision zurückführbar sein. Eine Bestellung mit der Angabe „maßgefertigter Kronleuchter, 12 Stück“ kann kaufmännisch wirksam sein und dennoch genau die Angaben auslassen, auf denen die gestalterische Freigabe beruhte. Die verlässlichste Übergabe besteht deshalb nicht darin, einen Ordner weiterzureichen. Sie vergleicht systematisch den freigegebenen Planungsstand, das abschließende Lieferantenangebot und die tatsächlichen Bestellpositionen.

Innenarchitekten und Lichtplaner, Vertreter von Hotelbauherren oder Projektentwicklern sowie Einkaufsteams benötigen beim Einkaufsbeginn denselben kontrollierten Nachweis: eine Rückverfolgbarkeitstabelle, eine Freigabefolge und Eskalationsregeln. Maßgeblich bleiben der Projektvertrag und die vereinbarten Beauftragungen; diese Arbeitsmethode verteilt vertragliche Verantwortung nicht neu.

Die kurze Antwort: ein Freigabepaket von der Planung bis zur Bestellung

  • Schreiben Sie einen freigegebenen Referenzstand fest, bevor der Einkauf die Bestellung erstellt.
  • Ordnen Sie jeder Bestellposition eine Leuchten-ID, eine freigegebene Revision und einen Oberflächencode zu.
  • Führen Sie Abweichungen und ausgeschlossene Leistungen ausdrücklich auf; fehlende Angaben bedeuten keine Gleichwertigkeit.
  • Trennen Sie gestalterische Zustimmung, technische Prüfung und kaufmännische Freigabe.
  • Fordern Sie eine erneute Freigabe, sobald eine Änderung eine festgelegte gestalterische Grenze überschreitet.

Das Ergebnis kann ein einziges Register mit verknüpften Dokumenten sein. Es soll Prüfern ermöglichen, drei Fragen schnell zu beantworten: Was wurde freigegeben? Was wird bestellt? Wo weichen beide voneinander ab?

Warum freigegebene Beleuchtungsleistungen beim Einkauf verloren gehen

Gestalterische Freigabe und Einkaufssteuerung sind unterschiedliche Entscheidungen. Ein Planer kann Proportionen, sichtbare Materialien, Lichtwirkung und Oberfläche akzeptieren. Der Einkauf muss außerdem Preis, Menge, Incoterms, Zahlung, Lieferung und vertraglich enthaltene Leistungen steuern. Leistungsumfang geht verloren, wenn beide Systeme nur über eine Bezeichnung oder ein Vorschaubild statt über gemeinsame Kennungen und kontrollierte Felder verbunden werden.

Bei dekorativer Beleuchtung ist das Risiko besonders groß, weil der Leuchtenname nicht den vollständigen Lieferumfang beschreibt. Baldachinmaße, Abhängelänge, Kabelfarbe, Leuchtmittel- oder LED-Spezifikation, Treiberposition, Dimmprotokoll, Befestigungsdetail, Kristallqualität, Oberflächenmuster und Verpackung können jeweils in anderen Dokumenten stehen. Ein Angebot kann zudem Leistungsausschlüsse enthalten, die nie in der Bestellung erscheinen.

Ein im Community Hub der AIA veröffentlichter Beitrag beschreibt die Protokollierung von Prüfvorlagen und Prüfergebnissen wie „freigegeben“, „mit Anmerkungen freigegeben“, „überarbeiten und erneut vorlegen“ oder „abgelehnt“. Das unterstützt eine disziplinierte Revisions- und Statuskontrolle. Ein Freigabestempel ersetzt jedoch nicht die Prüfung des nachfolgenden kaufmännischen Dokuments.

Für Teams, die eine umfassendere Freigabekette festlegen, bietet die Übersicht zur Hotelbeleuchtung von Kinglong Lighting einen Rahmen für die Abstimmung zwischen Bauherr, Planer, Auftragnehmer und Lieferant. Die hier behandelte Entscheidungsgrenze bleibt klar umrissen: akzeptierte Liefergegenstände in eine eindeutige Bestellanweisung überführen.

Was gehört in den freigegebenen Referenzstand?

Der Referenzstand sollte nur die Informationen enthalten, die zur Identifizierung der freigegebenen Lösung und zur Prüfung einer vorgeschlagenen Änderung erforderlich sind. Mehr Dateien bedeuten nicht automatisch bessere Kontrolle. Ein kompakter Referenzstand umfasst üblicherweise die endgültige Leuchtenliste, freigegebene Zeichnungen, Oberflächenreferenzen, akzeptierte Muster oder ein Modellprüfprotokoll, technische Anforderungen, das aktuelle Abweichungsregister und den Freigabenachweis.

Die Leuchtenliste dient als Index. Verwenden Sie beständige Leuchten-IDs und Revisionsnummern statt ausschließlich Raumnamen, denn Raumnamen und Mengen können sich ändern. Die Liste sollte auf das jeweils maßgebliche Dokument verweisen, anstatt Werte widersprüchlich zu duplizieren.

NBS beschreibt solche Listen als strukturierte Projektdokumente aus Spezifikationsinformationen und erläutert, dass sie Anforderungen, Zuständigkeiten, Materialien und Ausrüstung in bepreisbaren Listen erfassen können; siehe die NBS-Übersicht zu strukturierten Listen. Für die Praxis bedeutet das: strukturierte Felder pflegen, die sich in Ausschreibung und Beschaffung übernehmen lassen. Zugleich legt jedes Projekt fest, welches Dokument vertraglich maßgeblich ist. Veröffentlichte Projektbilder können Fragen zu Räumen, Befestigung und Oberflächen anregen, belegen aber nicht, dass die Lösung eines anderen Projekts übertragbar ist.

Nutzen Sie diese Rückverfolgbarkeitstabelle von der Planung zur Bestellung

Legen Sie für jede bestellbare Leuchtenposition eine Zeile an und machen Sie Ausnahmen in derselben Zeile sichtbar. Verstecken Sie eine Abweichung nicht in einer E-Mail, auf die der Einkauf keinen Zugriff hat.

Kontrollfeld Zu erfassende Angaben Prüfung vor Freigabe
Leuchtenidentität Leuchten-ID, Bereich und Bestellpositionsnummer Eine Bestellposition ist einer kontrollierten ID zugeordnet
Freigegebene Grundlage Revision und Datum von Liste, Zeichnung und Freigabe Der Prüfer kann genau die akzeptierte Version öffnen
Sichtbare Merkmale Abmessungen, sichtbares Material, Oberflächencode, Diffusor und Abhängung Werte stimmen mit freigegebenen Referenzen überein oder sind als Abweichung erfasst
Licht und Steuerung Lichtquelle, CCT, CRI-Anforderung, Bezugsgrundlage der Lichtleistung, Treiber und Dimmprotokoll Angebot und Bestellung ersetzen keine Anforderung durch „Standard“
Montageschnittstelle Baldachin, Befestigung, Lastangaben, Zugänglichkeit und Koordinationsreferenz Zuständigkeit und benötigte Angaben von der Baustelle sind benannt
Kaufmännischer Leistungsumfang Menge, Einheit, Ersatzteile, enthaltene und ausgeschlossene Leistungen sowie Teillieferungen Angebotene Ausschlüsse sind geklärt oder sichtbar übernommen
Änderungsstatus Abweichungs-ID, Auswirkung, Freigabeverantwortlicher und Abschlussdatum Bei Freigabe ist keine wesentliche Abweichung offen

Die Tabelle soll nicht jede Spezifikationsklausel wiederholen. Sie ist ein Querverweis, der Unstimmigkeiten sichtbar macht. Ein Oberflächencode wie „BR-02“ sollte zu einer freigegebenen physischen oder dokumentierten Referenz führen; die Bestellbeschreibung darf ihn nicht stillschweigend als „Messing antik“ neu definieren.

Kontrollierte Kennungen, Statuscodes und Revisionsverweise machen die Übergabe organisationsübergreifend prüfbar. Der Leitfaden des Centre for Digital Built Britain zu ISO 19650 erläutert Informationscontainer sowie Status- und Revisionskonzepte für die gemeinsame Informationsverwaltung. Die Tabelle oben überträgt diese Ideen praxisbezogen auf ein Beleuchtungspaket; damit wird nicht behauptet, der Leitfaden schreibe genau diese Spalten vor.

In fünf Schritten von der gestalterischen Freigabe zur Bestellung

Kontrolliertes Paket vorbereiten und vergleichen

  1. Referenzunterlagen festschreiben. Kennzeichnen Sie akzeptierte Listen, Zeichnungen und Oberflächenreferenzen mit Revision und Status. Entfernen Sie überholte Dateien aus dem Freigabeordner oder markieren Sie sie eindeutig.
  2. Lieferantenangebot vereinheitlichen. Verlangen Sie für das endgültige Angebot dieselben Leuchten-IDs und Mengen. Fügen Sie eine zusammengefasste Liste aller Abweichungen und Ausschlüsse bei.
  3. Position für Position vergleichen. Füllen Sie das Rückverfolgbarkeitsregister aus. Vergleichen Sie nicht nur Gesamtsummen, sondern auch Merkmale und Schnittstellen, die Aussehen, Betrieb und Montage beeinflussen.
  4. Ausnahmen von der zuständigen Stelle klären lassen. Gestaltungsänderungen gehen an den gestalterisch Freigabeberechtigten, technische Änderungen an den zuständigen Fachplaner und kaufmännische Änderungen an die kaufmännisch bevollmächtigte Stelle. Eine Freigabe schließt die anderen nicht ein.
  5. Freigabepaket zusammen mit der Bestellung ausgeben. Verweisen Sie in der Bestellung auf das kontrollierte Register und die Anlagen. Archivieren Sie anschließend das ausgegebene Paket und die Bestätigung.

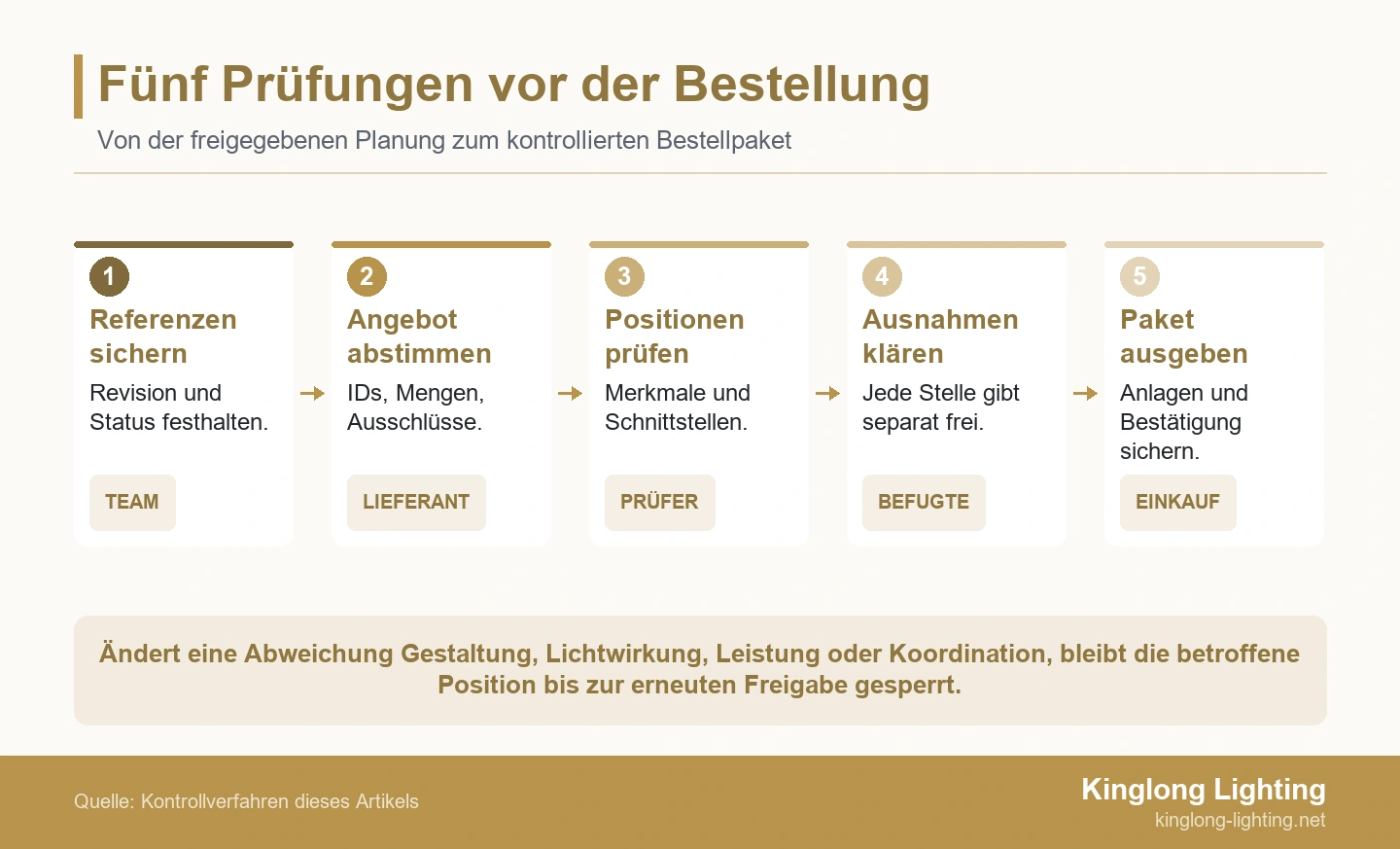

Fünf Prüfschritte von freigegebenen Planungsunterlagen bis zur Ausgabe des kontrollierten Bestellpakets
Jede Bestellung bleibt mit dem freigegebenen Planungsstand verbunden: Referenzen festschreiben, Angebot vereinheitlichen, Positionen vergleichen, Ausnahmen klären und das kontrollierte Paket ausgeben.

Freigabelogik an die Projektkontrollen binden

NBS erläutert, dass sich Spezifikationsinformationen vom Konzept über die Ausschreibung bis möglicherweise zur Dokumentation bei Übergabe weiterentwickeln. Die Hinweise zu zusammenfassenden Listen betonen außerdem, dass die Planungsdisziplinen die Spezifikationsabsicht zur Koordination miteinander teilen sollten. Daraus ergibt sich kein allgemeingültiger Bestellablauf für Beleuchtung. Teams sollten die Reihenfolge an ihren Beschaffungsweg und ihre Vereinbarungen anpassen.

Wenn maßgefertigte Leuchten beteiligt sind, prüfen Sie die Übergabe im Zusammenhang mit dem Entwicklungsprozess von Kinglong Lighting für individuelle Beleuchtung. Die sinnvolle Frage lautet nicht nur „Lässt sich das herstellen?“, sondern auch: Welche freigegebenen Merkmale stehen fest, welche dürfen noch weiterentwickelt werden und welche Nachweise sind vor der Produktionsfreigabe nötig?

Welche Änderungen erfordern eine erneute Freigabe durch den Planer?

Legen Sie die Grenzen für eine erneute Freigabe vor Beginn der Beschaffung fest. Eskalieren Sie jede Änderung, die das sichtbare Konzept, die Lichtwirkung, räumliche Beziehungen, das Nutzungserlebnis oder Koordinationsannahmen verändern kann. Typische Auslöser sind Änderungen an Gesamtabmessungen, Proportionen, Abhängehöhe, sichtbarem Material, Oberfläche, Diffusoroptik, Lichtquellenposition, CCT, Optik, Dimmverhalten, Baldachingeometrie oder Gruppierung.

Behandeln Sie nicht jede administrative Korrektur als Neuplanung. Eine korrigierte Firmenadresse oder eine aufgeteilte Bestellposition kann eine kaufmännische Bestätigung erfordern, ohne eine erneute gestalterische Freigabe nötig zu machen. Umgekehrt bedeutet „keine Kostenauswirkung“ nicht „keine gestalterische Auswirkung“. Ordnen Sie Änderungen nach ihren Folgen ein, nicht nach ihrem Preis.

Ein vorgeschlagener Ersatz sollte offengelegt und bewertet werden, statt ihn als gewöhnliche Klärungsfrage weiterzuleiten. Der AIA-Beitrag über als Informationsanfragen oder Prüfvorlagen getarnte Ersatzvorschläge unterscheidet diese Verfahren und warnt davor, dass Ersatzlösungen die Gestaltungsabsicht verändern können. Ein Ersatz- oder Wertanalyseantrag erlaubt nicht, ein geschütztes Design zu kopieren; jede Alternative muss eigenständig entwickelt oder ordnungsgemäß autorisiert sein.

Praxisbeispiel: Eine freigegebene Lobby-Pendelleuchte wird in der Bestellung verkürzt beschrieben

Warum die Position L-201 gesperrt bleiben muss

In diesem Beispiel bestellt ein Hotelteam 1 Lobby-Pendelleuchte mit der Kennung L-201. Betroffen ist 1 Leuchtenposition für 1 Hotellobby. Der Bestellentwurf lässt einen Leistungsausschluss aus und ändert die Treiberanordnung.

Freigegebener Durchmesser, Oberfläche und externer Treiber sind dokumentiert. Das endgültige Angebot schließt den Tragrahmen aus und schlägt einen integrierten Treiber vor. Im Bestellentwurf stehen nur Leuchten-ID, allgemeine Oberflächenbezeichnung und Menge. Der reine Bezeichnungsabgleich verdeckt Unterschiede bei Gestaltung, Schnittstellen und Leistungsumfang. Sperren Sie L-201, bis die benannten gestalterisch, technisch und kaufmännisch zuständigen Stellen die offengelegten Ausnahmen geklärt haben.

Geben Sie die Position erneut aus: mit endgültiger Zeichnungsrevision, freigegebener Oberfläche, akzeptierter Treiberanordnung, enthaltenem Tragrahmen und abgeschlossenen Abweichungs-IDs. Gleichen Sie vor Freigabe Register, Bestellanlagen und Lieferantenbestätigung ab. Dies ist ein veranschaulichendes Beispiel, kein tatsächliches Kinglong-Projekt oder gemessenes Ergebnis. Vergleichbare Anwendungskontexte finden Sie in den Projektreferenzen.

Abschließende Freigabeprüfung für Planer und Einkauf

  • Jede Bestellposition enthält eine Leuchten-ID und einen Verweis auf die freigegebene Revision.
  • Mengen und Teillieferungen stimmen mit der aktuellen Leuchtenliste überein.
  • Oberflächenbezeichnungen verweisen auf kontrollierte Codes oder freigegebene Muster.
  • Für Lieferantenausschlüsse sind Zuständigkeit und dokumentierte Entscheidung vorhanden.
  • Offene Abweichungen verhindern die Freigabe oder sind nach dem Projektverfahren ausdrücklich autorisiert.
  • Die in der Bestellung referenzierten Zeichnungen, technischen Daten und Modellprüfergebnisse sind zugänglich.
  • Gestalterische, technische und kaufmännische Freigaben sind unterscheidbar.
  • Das ausgegebene Paket und die Lieferantenbestätigung sind archiviert.

Was sollte die Bestellanlage enthalten?

Eine praxistaugliche Anlage beginnt mit einem Dokumentenregister: Revision der Leuchtenliste, Revision des Lieferantenangebots, akzeptierte Zeichnungen, Oberflächenfreigaben, Abweichungsregister und projektspezifische technische Listen. Geben Sie an, ob jede Unterlage Bestandteil der Bestellung ist oder lediglich als Referenz dient. Die für die Vertragsabwicklung zuständige Person oder Rechtsberatung sollte die Vorrangregelung bestätigen; eine Blogvorlage kann nicht entscheiden, welches Dokument ein anderes überstimmt.

Formulieren Sie anschließend die Freigabebedingung als ausführbare Anweisung. Beispiel: Die Produktion darf nur für Leuchtenpositionen beginnen, die im beigefügten Register als „freigegeben“ gekennzeichnet sind; für als „gesperrt“ markierte Positionen ist eine spätere schriftliche Anweisung erforderlich. Das ist eindeutiger als der allgemeine Hinweis „vorbehaltlich gestalterischer Freigabe“, weil die betroffenen Positionen und das Ereignis zur Aufhebung der Sperre feststehen.

Die Anlage sollte auch akzeptierte Vorbehalte bewahren. Wenn der Planer eine Oberfläche nur unter dem Vorbehalt eines größeren Kontrollmusters akzeptiert oder der Fachplaner vor Fertigung überarbeitete Treiberdaten verlangt hat, übernehmen Sie diese Bedingung. Die Antwort „mit Anmerkungen freigegeben“ verliert ihren Wert, wenn die Anmerkung fehlt.

Änderungen nach Ausgabe der Bestellung kontrollieren

Die Rückverfolgbarkeit muss nach der Vergabe fortbestehen. Vergeben Sie für jede Änderung nach Bestellung eine eindeutige Kennung und erfassen Sie betroffene Leuchten-IDs, Veranlasser, Grund, gestalterische und technische Auswirkungen, Kosten- oder Terminfolgen, erforderliche Freigaben und einbezogene Dokumentrevisionen. Aktualisieren Sie das Register erst nach Rückmeldung der zuständigen Stellen; überschreiben Sie den ursprünglich bestellten Referenzstand nicht. Ziehen Sie bei Alternativen den Leitfaden zur Wertanalyse dekorativer Beleuchtung heran, ohne Wertanalyse mit automatischer Freigabe gleichzusetzen.

Bei einer maßgefertigten Leuchte kann eine Entwicklungszeichnung die innere Konstruktion berechtigterweise verfeinern, ohne das sichtbare Konzept zu ändern. Trotzdem muss der Lieferant jede Überschreitung des freigegebenen Rahmens offenlegen. Eine hilfreiche Prüfung unterscheidet drei Ergebnisse: Bestätigung ohne gestalterische Auswirkung, Annahme einer offengelegten Gestaltungsänderung oder Ablehnung mit erforderlicher Korrektur. Vermeiden Sie mehrdeutige Antworten wie „sieht gut aus“, wenn davon die Produktionsfreigabe abhängt.

Vergleichen Sie die Leuchte bei der Inspektion mit dem zuletzt freigegebenen Referenzstand, nicht mit einer frühen Visualisierung oder der Erinnerung des Einkäufers. Die bei Bestellung verwendeten IDs und Revisionen sollten auch in der Vorproduktionsprüfung, im Prüfprotokoll und in der Packliste erscheinen. Diese Kontinuität erleichtert die Eingrenzung einer Abweichung und die Entscheidung, ob eine Fertigungsabweichung, eine nicht übernommene freigegebene Änderung oder ein Fehler der Dokumentenlenkung vorliegt.

Der US-amerikanische Whole Building Design Guide beschreibt Inbetriebnahmedokumente als fortlaufend weiterentwickelte Aufzeichnungen und ordnet dem Projektteam Rollen für Erstellung, Prüfung, Freigabe und Nutzung zu; dies erläutert sein Leitfaden zu Inbetriebnahmedokumenten. Diese Hinweise beziehen sich auf die Inbetriebnahme ganzer Gebäude, nicht auf die Beschaffung dekorativer Beleuchtung. Übertragbar ist der Grundsatz, benannte Rollen und aktuelle Aufzeichnungen bis zu späteren Prüfungen beizubehalten, statt die Kontrolle mit der Unterschrift unter die Bestellung zu beenden.

Die kaufmännische Anweisung mit der freigegebenen Planung verbinden

Eine verlässliche Übergabe der Lichtplanung an den Einkauf beruht auf Rückverfolgbarkeit, nicht auf Erinnerung. Schreiben Sie den akzeptierten Referenzstand fest, verlangen Sie dieselben Kennungen in Lieferantenangeboten, vergleichen Sie jede bestellbare Position, machen Sie Abweichungen sichtbar und leiten Sie Änderungen an die zuständige Stelle weiter. Das daraus entstehende Register hilft Planern, ihre Gestaltungsabsicht zu bewahren, und gibt dem Einkauf eine klare Grundlage für Bestellung und spätere Prüfung.

Wenn das Projekt individuell gefertigte dekorative Leuchten umfasst, übermitteln Sie bei einer technischen Prüfungsanfrage die freigegebene Leuchtenliste, aktuelle Zeichnungen, Oberflächenreferenzen, Mengen und Abweichungsliste. Kinglong Lighting kann anhand dieser kontrollierten Angaben den Entwicklungsumfang besprechen und noch benötigte Informationen vor Angebot oder Produktionsfreigabe benennen; die endgültigen Freigaben verbleiben bei den vom Projekt bestellten Verantwortlichen.

Nutzen Sie die Unterlagen bei angrenzenden Fragen zu Mustern, Konformitätsnachweisen und Beschaffungskontrollen, um die nächste Informationsanfrage zu präzisieren; maßgeblich bleiben leuchtenspezifische Nachweise und Freigaben. Lesen Sie Kinglong Lightings Hinweise zur Beschaffung dekorativer Beleuchtung.

Häufig gestellte Fragen

Reicht eine freigegebene Werkstattzeichnung aus, um die Bestellung auszulösen?

Nein, eine freigegebene Werkstattzeichnung allein gleicht kaufmännischen Leistungsumfang, Mengen, Ausschlüsse und Bestellanweisung nicht ab. Das Team sollte zusätzlich Oberflächenreferenzen, technische Bedingungen und die genaue freigegebene Revision mit der Bestellung abstimmen. Prüfen Sie, ob Steuerung oder Montageschnittstellen von der Zeichnungsprüfung ausgenommen waren, und erfassen Sie verbleibende Bedingungen im Freigaberegister. Der maßgebliche Vertrag bestimmt Rechtswirkung und Rangfolge der Dokumente.

Soll die gesamte Spezifikation in die Bestellung kopiert werden?

Üblicherweise ist es übersichtlicher, auf kontrollierte Dokumente zu verweisen und die Bestellposition für Identität, Menge und kaufmännischen Leistungsumfang zu nutzen. Kopierte Auszüge können widersprüchliche Versionen erzeugen, wenn sich die Spezifikation ändert, der Bestelltext aber unverändert bleibt. Nennen Sie Dokument, Revision und Status, bestätigen Sie den Zugriff der Empfänger und beachten Sie die projektbezogenen Vorgaben zu Rangfolge und Einbeziehung von Dokumenten.

Wer ist für das Rückverfolgbarkeitsregister von der Planung zur Bestellung verantwortlich?

Benennen Sie einen Koordinator, häufig im Einkauf oder im Team des Auftragnehmers für das betreffende Leistungspaket. Die Freigabebefugnis bleibt jedoch bei den im Vertrag und in der Zuständigkeitsmatrix definierten Rollen. Der Koordinator pflegt Kennungen, Revisionen, Ausnahmen und Entscheidungsnachweise und leitet jeden offenen Punkt an die beauftragte Stelle weiter. Die Registerverantwortung überträgt weder Planungsverantwortung noch technische Prüfpflichten oder kaufmännische Freigabebefugnisse.

Was tun, wenn der Lieferant ein Detail vor Bestellung nicht bestätigen kann?

Erfassen Sie das ungeklärte Detail vor jeder Bestellfreigabe als offenen Punkt mit Verantwortlichem, Fälligkeit, Auswirkung und Freigabebedingung. Kann die Unsicherheit Gestaltungsabsicht, Konformität, Schnittstelle oder Preis verändern, verstecken Sie sie nicht hinter „noch zu bestätigen“; nutzen Sie das projektbezogene Verfahren für bedingte Freigabe oder Sperre. Halten Sie fest, was weiterlaufen darf, was gesperrt bleibt und wer das fehlende Detail vor Aufhebung der Sperre prüfen muss.
