Lors du transfert d’un projet d’éclairage vers l’achat, chaque ligne de commande doit pouvoir être rattachée au luminaire, à la finition, à la quantité, à l’exigence de performance et à la révision validés. Un bon de commande indiquant seulement « lustre sur mesure, 12 pièces » peut être valable commercialement tout en omettant les informations qui avaient permis d’accepter la conception. Le transfert le plus sûr ne consiste donc pas à transmettre un dossier. Il repose sur une comparaison contrôlée entre la référence de conception validée, l’offre finale du fournisseur et les lignes réelles du bon de commande.
Architectes d’intérieur, concepteurs lumière, représentants du propriétaire hôtelier ou du promoteur et équipes achats ont besoin du même dossier maîtrisé au démarrage des achats : un tableau de traçabilité, une séquence de libération et des règles d’escalade. Le contrat du projet et les missions confiées restent déterminants ; cette méthode de travail ne redistribue pas les responsabilités contractuelles.
La réponse courte : constituer un dossier de libération de la conception à la commande
- Figez une référence validée avant que l’acheteur établisse le bon de commande.
- Rattachez chaque ligne de commande à un identifiant de luminaire, à une révision validée et à un code de finition.
- Énumérez explicitement les écarts et exclusions ; l’absence de mention ne vaut pas équivalence.
- Distinguez acceptation de la conception, examen technique et autorisation commerciale.
- Exigez une nouvelle validation lorsqu’une modification franchit un seuil de conception défini.
Le résultat peut prendre la forme d’un registre unique relié aux documents. Il doit permettre au vérificateur de répondre rapidement à trois questions : qu’a-t-on validé ? Qu’achète-t-on ? Où se situent les différences ?
Pourquoi le périmètre d’éclairage validé se perd pendant l’achat
La validation de la conception et le contrôle des achats sont deux décisions distinctes. Le concepteur peut accepter les proportions, les matériaux visibles, l’effet lumineux et la finition. Les achats doivent également maîtriser prix, quantité, Incoterms, paiement, livraison et prestations contractuellement incluses. Le périmètre se dégrade lorsque ces deux systèmes sont reliés par un intitulé ou une vignette plutôt que par des identifiants communs et des champs contrôlés.
Le risque est particulièrement élevé pour l’éclairage décoratif, car le nom d’un luminaire ne décrit pas l’ensemble du livrable. Dimensions du pavillon, longueur de suspension, couleur du câble, spécification de la lampe ou des LED, emplacement du driver, protocole de gradation, fixation, qualité du cristal, échantillon de finition et emballage peuvent figurer dans des documents différents. Un devis peut aussi contenir des exclusions qui n’apparaîtront jamais dans le bon de commande.
Un article publié sur le Community Hub de l’AIA décrit l’enregistrement des documents soumis à examen et des décisions telles que « approuvé », « approuvé avec observations », « à réviser et à soumettre de nouveau » ou « refusé ». Cette démarche favorise une gestion rigoureuse des révisions et des statuts, mais un visa d’approbation ne remplace pas la vérification du document commercial qui suit.
Pour les équipes qui définissent une chaîne de validation plus large, la présentation de l’éclairage hôtelier de Kinglong Lighting donne le contexte du lot nécessaire à la coordination du maître d’ouvrage, du concepteur, de l’entreprise et du fournisseur. La décision traitée ici reste précise : traduire les livrables acceptés en instruction d’achat.
Que doit contenir la référence validée ?
La référence ne devrait contenir que les informations nécessaires pour identifier la solution validée et évaluer une modification proposée. Multiplier les fichiers n’améliore pas nécessairement la maîtrise. Une référence compacte comprend généralement la nomenclature définitive des luminaires, les plans approuvés, les références de finition, les échantillons acceptés ou le compte rendu de la maquette, les exigences techniques, le registre actuel des écarts et les validations enregistrées.
La nomenclature des luminaires sert d’index. Utilisez des identifiants de luminaires et des numéros de révision stables plutôt que les seuls noms des pièces, car les noms et les quantités peuvent changer. La nomenclature doit renvoyer au document qui régit chaque caractéristique, au lieu de reproduire des valeurs de manière incohérente.
NBS décrit les nomenclatures comme des documents de projet structurés à partir des spécifications et indique qu’elles peuvent réunir exigences, responsabilités, matériaux et équipements dans des listes chiffrables ; voir la présentation des nomenclatures NBS. En pratique, il faut maintenir des champs structurés qui puissent être repris dans l’appel d’offres et les achats, tout en reconnaissant que chaque projet détermine le document contractuellement prépondérant. Des images de projets publiés peuvent susciter des questions sur les espaces, le montage et les finitions, mais ne prouvent pas que la solution d’un autre projet soit applicable.
Utilisez ce tableau de traçabilité de la conception à la commande
Créez une ligne pour chaque position de luminaire achetable et rendez les exceptions visibles sur cette même ligne. Ne dissimulez pas un écart dans un courriel inaccessible à l’acheteur.
| Champ de contrôle | Informations à enregistrer | Vérification avant libération |
|---|---|---|
| Identité du luminaire | Identifiant du luminaire, zone et numéro de ligne de commande | Une ligne de commande correspond à un identifiant maîtrisé |
| Base validée | Révision et date de la nomenclature, du plan et de la validation | Le vérificateur peut ouvrir exactement la version acceptée |
| Caractéristiques visuelles | Dimensions, matériau visible, code de finition, diffuseur et suspension | Les valeurs correspondent aux références validées ou font l’objet d’un écart déclaré |
| Éclairage et commandes | Source, CCT, exigence d’IRC, base de définition du flux, driver et protocole de gradation | L’offre et la commande ne remplacent pas une exigence par « standard » |
| Interface de montage | Pavillon, fixation, charges, accès et référence de coordination | Les responsabilités et les informations attendues du chantier sont précisées |
| Périmètre commercial | Quantité, unité, pièces de rechange, inclusions, exclusions et fractionnement des livraisons | Les exclusions du devis sont résolues ou reprises de façon visible |
| Statut des modifications | Identifiant de l’écart, impact, responsable de la validation et date de clôture | Aucun écart significatif ne reste ouvert à la libération |
Le tableau n’a pas vocation à reproduire chaque clause de la spécification. Il constitue un système de renvois qui révèle les incohérences. Un code de finition tel que « BR-02 » doit conduire à une référence physique ou documentaire approuvée ; la description du bon de commande ne doit pas le redéfinir discrètement en « laiton vieilli ».
Des identifiants maîtrisés, des codes de statut et des références de révision rendent le transfert vérifiable entre organisations. Le guide ISO 19650 du Centre for Digital Built Britain explique les conteneurs d’information ainsi que les notions de statut et de révision pour la gestion collaborative de l’information. Le tableau ci-dessus transpose ces idées de manière pratique à un lot d’éclairage ; il ne prétend pas que le guide impose précisément ces colonnes.

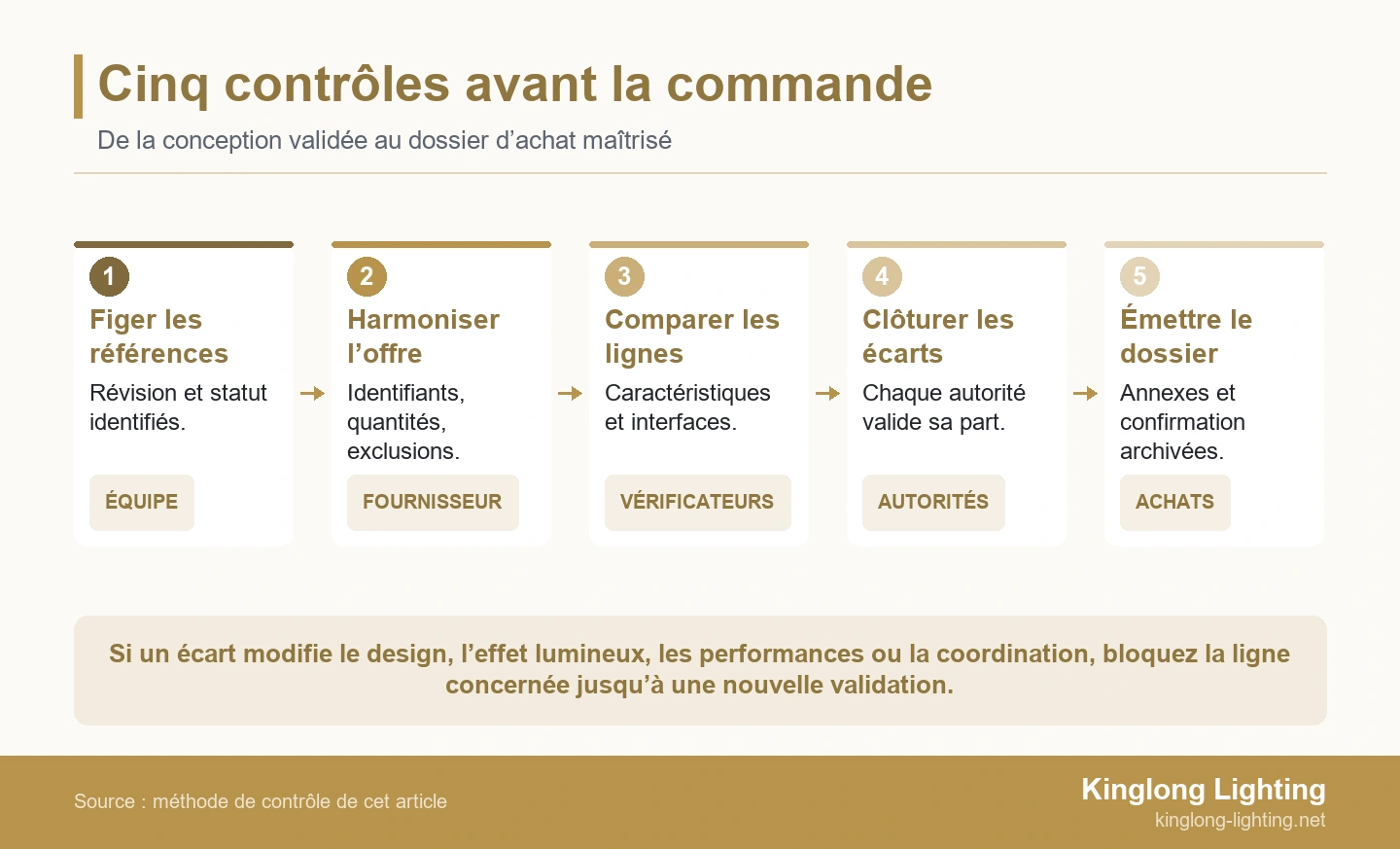

Un transfert en cinq étapes, de la conception validée à la commande libérée
Préparer et comparer le dossier contrôlé
- Figer les documents de référence. Indiquez la révision et le statut de la nomenclature, des plans et des références de finition acceptés. Retirez les fichiers périmés du dossier de libération ou signalez-les clairement.
- Harmoniser l’offre du fournisseur. Exigez que le devis final utilise les mêmes identifiants de luminaires et les mêmes quantités. Joignez une liste consolidée des écarts et exclusions.
- Comparer ligne par ligne. Renseignez le registre de traçabilité. Ne comparez pas seulement les totaux ; vérifiez les caractéristiques et interfaces qui influencent l’aspect, le fonctionnement et l’installation.
- Faire clôturer les exceptions par l’autorité compétente. Les modifications de conception reviennent au responsable de sa validation ; les modifications techniques vont au consultant compétent ; les modifications commerciales sont soumises à l’autorité commerciale. Une approbation ne vaut pas les autres.
- Émettre le dossier de libération avec le bon de commande. Référencez le registre maîtrisé et les annexes dans la commande, puis archivez le dossier émis et son accusé de réception.

Relier la logique de validation aux contrôles du projet
NBS explique que les spécifications évoluent du concept à l’appel d’offres, voire jusqu’au dossier remis à la livraison. Son guide sur les nomenclatures de synthèse souligne aussi le partage de l’intention des spécifications entre disciplines de conception pour assurer la coordination. Il n’impose pas de procédure universelle de commande d’éclairage ; les équipes doivent adapter la séquence à leur mode d’achat et à leurs accords.
Lorsque des luminaires sur mesure sont concernés, examinez le transfert avec Kinglong Lighting et son parcours de développement d’éclairage sur mesure. La discussion utile ne se limite pas à « peut-on le fabriquer ? » : elle doit préciser quelles caractéristiques validées sont figées, lesquelles peuvent encore évoluer et quels justificatifs sont nécessaires avant le lancement en production.
Quelles modifications nécessitent une nouvelle validation du concepteur ?
Définissez les seuils de nouvelle validation avant le début des achats. Soumettez à l’autorité compétente toute modification susceptible d’altérer le concept visible, l’effet lumineux, les relations spatiales, l’expérience d’usage ou les hypothèses de coordination. Les déclencheurs habituels comprennent les changements de dimensions hors tout, proportions, hauteur de suspension, matériau visible, finition, aspect du diffuseur, position de la source, CCT, optique, comportement de gradation, géométrie du pavillon ou regroupement.
Ne traitez pas chaque correction administrative comme une nouvelle conception. Une adresse d’entreprise corrigée ou une ligne d’achat fractionnée peut nécessiter une confirmation commerciale sans nouvelle validation de conception. À l’inverse, « sans incidence sur le coût » ne signifie pas « sans incidence sur la conception ». Classez la modification selon ses conséquences, pas selon son prix.
Une substitution proposée doit être déclarée et évaluée, plutôt que transmise comme une simple demande de clarification. Le document de l’AIA consacré aux substitutions présentées comme des demandes d’information ou des documents soumis à examen distingue ces procédures et avertit que les substitutions peuvent modifier l’intention de conception. Une demande de substitution ou d’optimisation de la valeur n’autorise pas la copie d’un dessin protégé ; toute alternative doit être originale ou dûment autorisée.
Exemple détaillé : une suspension de hall validée devient une description de commande abrégée
Pourquoi la ligne L-201 doit rester bloquée
Dans cet exemple, une équipe hôtelière commande 1 suspension de hall identifiée L-201. Le périmètre concerné est 1 ligne de luminaire pour 1 hall d’hôtel. Le projet de commande omet une exclusion et modifie l’implantation du driver.
Le diamètre, la finition et le driver déporté approuvés sont documentés. Le devis final exclut le châssis de support et propose un driver intégré. Le projet de commande ne reprend que l’identifiant du luminaire, une finition générique et la quantité. La correspondance du seul intitulé masque des différences de conception, d’interface et de périmètre. Bloquez L-201 jusqu’à ce que les autorités désignées pour la conception, la technique et le commerce aient clôturé les exceptions déclarées.
Réémettez la ligne avec la révision finale du plan, la finition approuvée, l’implantation acceptée du driver, le châssis inclus et les identifiants des écarts clôturés. Avant libération, rapprochez le registre, les annexes de commande et la confirmation du fournisseur. Il s’agit d’un exemple illustratif, pas d’un projet réel de Kinglong ni d’un résultat mesuré. Consultez des contextes d’application comparables dans les références de projets.
Contrôle final de libération pour le concepteur et l’acheteur
- Chaque ligne de commande porte un identifiant de luminaire et une référence de révision approuvée.
- Les quantités et le fractionnement des livraisons concordent avec la nomenclature actuelle.
- Les noms des finitions renvoient à des codes maîtrisés ou à des échantillons approuvés.
- Les exclusions du fournisseur ont un responsable et une décision enregistrée.
- Les écarts ouverts empêchent la libération ou font l’objet d’une autorisation explicite selon la procédure du projet.
- Les plans, données techniques et résultats de maquette référencés dans la commande sont accessibles.
- Les validations de conception, techniques et commerciales sont distinguables.
- Le dossier émis et la confirmation du fournisseur sont archivés.
Que doit préciser l’annexe au bon de commande ?
Une annexe pratique commence par un registre documentaire : révision de la nomenclature des luminaires, révision du devis fournisseur, plans acceptés, validations des finitions, registre des écarts et éventuelles nomenclatures techniques propres au projet. Précisez si chaque élément est incorporé à la commande ou fourni uniquement à titre de référence. Le gestionnaire du contrat ou le conseil juridique du projet doit confirmer les clauses de priorité ; un modèle de blog ne peut pas déterminer quel document prévaut sur un autre.
Formulez ensuite la condition de libération en termes opérationnels. Par exemple : la production ne peut démarrer que pour les lignes marquées « libérées » dans le registre joint ; celles marquées « bloquées » nécessitent une instruction écrite ultérieure. Cette formulation est plus claire qu’une mention générale « sous réserve de validation de la conception », car elle identifie les lignes concernées et l’événement qui lèvera le blocage.
L’annexe doit également conserver les réserves acceptées. Si le concepteur a accepté une finition sous réserve d’un échantillon de contrôle plus grand, ou si le consultant a demandé des données de driver révisées avant fabrication, reportez cette condition. La réponse « approuvé avec observations » perd sa valeur lorsque l’observation manque.
Maîtriser les modifications après émission du bon de commande
La traçabilité doit se poursuivre après l’attribution. Donnez un identifiant unique à chaque modification postérieure à la commande et enregistrez les luminaires concernés, l’initiateur, la raison, les impacts sur la conception et la technique, les conséquences financières ou calendaires, les validations nécessaires et les révisions documentaires incorporées. Ne mettez le registre à jour qu’après réponse des autorités compétentes ; n’écrasez pas la référence initialement commandée. Lorsque des alternatives apparaissent, consultez le guide d’optimisation de la valeur en éclairage décoratif sans considérer cette démarche comme une approbation automatique.
Pour un luminaire sur mesure, un plan de développement peut légitimement affiner la construction interne sans modifier le concept visible. Le fournisseur doit néanmoins déclarer tout dépassement du cadre approuvé. Une vérification utile distingue trois résultats : confirmation de l’absence d’impact sur la conception, acceptation d’une modification de conception déclarée, ou refus avec correction exigée. Évitez les réponses ambiguës telles que « cela semble bien » lorsque la libération de production en dépend.
À l’inspection, comparez le luminaire à la dernière référence libérée, et non à un rendu ancien ou au souvenir de l’acheteur. Les identifiants et révisions utilisés à la commande doivent figurer dans la revue avant production, le compte rendu d’inspection et la liste de colisage. Cette continuité facilite l’identification d’un écart et permet de déterminer s’il s’agit d’une non-conformité de fabrication, d’une modification approuvée non incorporée ou d’une erreur de gestion documentaire.
Le Whole Building Design Guide américain présente les documents de commissionnement comme des enregistrements évolutifs et répartit les rôles de préparation, d’examen, d’approbation et d’utilisation au sein de l’équipe dans son guide des documents de commissionnement. Ces recommandations portent sur le commissionnement d’un bâtiment entier, plutôt que sur l’achat d’éclairage décoratif. L’enseignement transférable consiste à conserver des rôles nommés et des dossiers à jour jusqu’aux vérifications ultérieures, au lieu d’arrêter le contrôle à la signature de la commande.
Relier l’instruction commerciale à la conception validée
Un transfert fiable de l’intention de conception d’éclairage vers la commande repose sur la traçabilité, pas sur la mémoire. Figez la référence acceptée, imposez les mêmes identifiants aux offres fournisseurs, comparez chaque position achetable, exposez les écarts et adressez les modifications à l’autorité compétente. Le registre obtenu offre aux concepteurs un moyen pratique de protéger leur intention et aux achats une base claire pour commander puis vérifier.
Si le projet comprend des luminaires décoratifs sur mesure, transmettez la nomenclature approuvée, les plans actuels, les références de finition, les quantités et la liste des écarts lors d’une demande de revue technique. Kinglong Lighting peut utiliser cet ensemble d’informations maîtrisées pour discuter du périmètre de développement et identifier les éléments encore nécessaires avant le devis ou le lancement en production ; les validations finales restent du ressort des autorités désignées du projet.
Pour les questions connexes sur les échantillons, les preuves de conformité et les contrôles d’achat, utilisez ces ressources pour préciser votre prochaine demande d’information ; les justificatifs et validations propres au luminaire restent déterminants. Consultez les conseils de Kinglong Lighting pour l’achat d’éclairage décoratif.
Questions fréquentes
Un plan d’atelier approuvé suffit-il pour émettre le bon de commande ?
Non, un plan d’atelier approuvé ne permet pas à lui seul de rapprocher le périmètre commercial, les quantités, les exclusions et l’instruction d’achat. L’équipe doit aussi vérifier la concordance des références de finition, des conditions techniques et de la révision exacte approuvée avec la commande. Vérifiez si l’examen du plan excluait les commandes ou les interfaces d’installation, puis consignez les conditions restantes dans le registre de libération. Le contrat applicable détermine la portée juridique et la priorité de chaque document.
Faut-il recopier toute la spécification dans le bon de commande ?
Il est généralement plus clair de référencer des documents maîtrisés et de réserver la ligne de commande à l’identité, à la quantité et au périmètre commercial. Copier des extraits peut créer des versions contradictoires lorsque la spécification évolue sans modification du texte de la commande. Indiquez le document référencé, sa révision et son statut, confirmez l’accès des destinataires et respectez les règles du projet concernant la priorité et l’incorporation des documents.
Qui est responsable du registre de traçabilité entre conception et commande ?
Désignez un coordinateur unique, souvent au sein des achats ou de l’équipe de l’entreprise chargée du lot, tout en conservant les pouvoirs de validation aux rôles définis par le contrat et la matrice des responsabilités. Le coordinateur tient à jour identifiants, révisions, exceptions et décisions, puis adresse chaque point ouvert à l’autorité désignée. La responsabilité du registre ne transfère ni la responsabilité de conception, ni les obligations d’examen technique, ni l’autorisation commerciale.
Que faire si le fournisseur ne peut pas confirmer un détail avant la commande ?
Avant toute libération de commande, enregistrez le détail non résolu comme un point ouvert, avec responsable, échéance, impact et condition de libération. Si l’incertitude peut modifier l’intention de conception, la conformité, une interface ou le prix, ne la masquez pas derrière « à confirmer » ; utilisez la procédure de libération conditionnelle ou de blocage du projet. Précisez ce qui peut avancer, ce qui reste bloqué et qui doit vérifier le détail manquant avant la levée du blocage.
