При передаче проекта освещения в закупку каждая позиция заказа должна прослеживаться до согласованного светильника, отделки, количества, требования к характеристикам и редакции документа. Заказ с формулировкой «люстра на заказ, 12 шт.» может быть действительным с коммерческой точки зрения, но при этом не содержать сведений, на основании которых был принят дизайн. Поэтому надёжная передача — это не просто пересылка папки. Это контролируемое сопоставление согласованной проектной базы, окончательного предложения поставщика и фактических позиций заказа на закупку.

Дизайнерам интерьера и светодизайнерам, представителям владельца гостиницы или девелопера и закупочной команде в начале закупки нужен один и тот же контролируемый комплект: таблица прослеживаемости, последовательность разрешения к исполнению и правила передачи спорных вопросов на уполномоченный уровень. Определяющими остаются договор проекта и условия назначения участников; этот рабочий метод не перераспределяет договорную ответственность.

Краткий ответ: подготовьте комплект для разрешения заказа на основе согласованного проекта

  • Зафиксируйте единую согласованную базу до оформления заказа закупщиком.
  • Свяжите каждую позицию заказа с идентификатором светильника, согласованной редакцией и кодом отделки.
  • Явно перечислите отклонения и исключения; отсутствие замечаний не означает эквивалентность.
  • Разделяйте согласование дизайна, техническую проверку и коммерческое разрешение.
  • Требуйте повторного согласования, если изменение выходит за установленную границу проектных решений.

Результатом может стать единый реестр со ссылками на документы. Его задача — помочь проверяющему быстро ответить на три вопроса: что согласовано, что закупается и в чём различия между ними?

Почему согласованный объём освещения теряется при закупке

Согласование дизайна и контроль закупки — разные решения. Дизайнер может принять пропорции, видимые материалы, световой эффект и отделку. Закупки дополнительно контролируют цену, количество, Incoterms, оплату, доставку и включённые в договор работы и поставки. Потеря объёма происходит, когда эти системы связывают названием или миниатюрой изображения вместо общих идентификаторов и контролируемых полей.

Для декоративного освещения риск особенно высок: название светильника не описывает весь результат поставки. Размеры потолочной чаши, длина подвеса, цвет кабеля, спецификация лампы или светодиодов, расположение драйвера, протокол диммирования, узел крепления, качество хрусталя, образец отделки и упаковка могут быть указаны в разных документах. Кроме того, предложение может содержать исключения, которые так и не попадут в заказ.

В статье, опубликованной в Community Hub AIA, описаны регистрация представляемой на рассмотрение документации и фиксация решений: «согласовано», «согласовано с замечаниями», «доработать и представить повторно» или «отклонено». Это помогает последовательно контролировать редакции и статусы, но штамп согласования не заменяет проверку последующего коммерческого документа.

Командам, определяющим более широкую цепочку согласования, обзор гостиничного освещения Kinglong Lighting даёт контекст комплекта поставки для координации заказчика, дизайнера, подрядчика и поставщика. Здесь граница рассматриваемого решения остаётся конкретной: перенести принятые результаты в закупочное задание.

Что должно входить в согласованную базу?

База должна содержать только сведения, необходимые для идентификации согласованного решения и оценки предлагаемого изменения. Большее число файлов не обязательно улучшает контроль. Компактная база обычно включает окончательную ведомость светильников, согласованные чертежи, эталоны отделки, принятые образцы или протокол рассмотрения макета, технические требования, актуальный реестр отклонений и записи о согласовании.

Ведомость светильников служит указателем. Используйте устойчивые идентификаторы светильников и номера редакций, а не только названия помещений: названия и количества могут меняться. Ведомость должна ссылаться на документ, определяющий каждый параметр, вместо противоречивого дублирования значений.

NBS описывает ведомости как структурированные проектные документы, создаваемые на основе спецификаций, и отмечает, что они позволяют свести требования, ответственность, материалы и оборудование в перечни для расценки; см. обзор ведомостей NBS. Практический вывод — поддерживать структурированные поля, которые можно перенести в тендер и закупку, учитывая, что каждый проект сам определяет договорный приоритет документов. Опубликованные фотографии проектов могут подсказать вопросы о помещениях, креплении и отделке, но не доказывают применимость решения другого проекта.

Используйте эту таблицу прослеживаемости от проекта до заказа

Создайте отдельную строку для каждой закупаемой позиции светильника и покажите исключения в той же строке. Не прячьте отклонение в письме, недоступном закупщику.

Контрольное поле Что зафиксировать Проверка перед разрешением
Идентификация светильника Идентификатор светильника, зона и номер позиции заказа Одна позиция заказа соответствует одному контролируемому идентификатору
Согласованная основа Редакция и дата ведомости, чертежа и согласования Проверяющий может открыть именно принятую версию
Визуальные характеристики Размеры, видимый материал, код отделки, рассеиватель и подвес Значения соответствуют согласованным эталонам либо сопровождаются заявленным отклонением
Свет и управление Источник, CCT, требование к CRI, база определения светового потока, драйвер и протокол диммирования Предложение и заказ не подменяют требование словом «стандартный»
Монтажные сопряжения Потолочная чаша, крепление, нагрузки, доступ и ссылка на координационные данные Названы ответственные и необходимые исходные данные с объекта
Коммерческий объём Количество, единица, запасные части, включения, исключения и разбивка поставок Исключения из предложения урегулированы или явно повторены
Статус изменений Идентификатор отклонения, влияние, согласующий и дата закрытия При разрешении не остаётся открытых существенных отклонений

Таблица не предназначена для повторения каждого пункта спецификации. Это система перекрёстных ссылок, выявляющая несовпадения. Код отделки, например «BR-02», должен вести к согласованному физическому или документированному эталону; описание в заказе не должно молча переопределять его как «состаренная латунь».

Контролируемые идентификаторы, коды статуса и ссылки на редакции позволяют проверять передачу между организациями. Руководство Centre for Digital Built Britain по ISO 19650 разъясняет информационные контейнеры, статусы и редакции в совместном управлении информацией. Приведённая таблица практически применяет эти идеи к комплекту освещения; это не утверждение, что руководство предписывает именно такие столбцы.

Пять шагов от согласования дизайна до разрешения заказа

Подготовить и сопоставить контролируемый комплект

  1. Зафиксируйте комплект эталонных документов. Укажите редакцию и статус принятых ведомостей, чертежей и эталонов отделки. Удалите заменённые файлы из папки выдачи или явно пометьте их.
  2. Приведите предложение поставщика к единому формату. Потребуйте одинаковые идентификаторы светильников и количества в окончательном предложении. Приложите сводный перечень отклонений и исключений.
  3. Выполните построчное сравнение. Заполните реестр прослеживаемости. Сравнивайте не только итоговые суммы: проверяйте характеристики и сопряжения, влияющие на внешний вид, работу и монтаж.
  4. Закройте исключения у надлежащего уполномоченного лица. Изменения дизайна возвращаются согласующему дизайн; технические изменения направляются ответственному консультанту; коммерческие — лицу с коммерческими полномочиями. Одно согласование не подразумевает остальные.
  5. Выдайте комплект разрешения вместе с заказом. Сошлитесь в заказе на контролируемый реестр и приложения, затем сохраните выданный комплект и подтверждение получения в архиве.

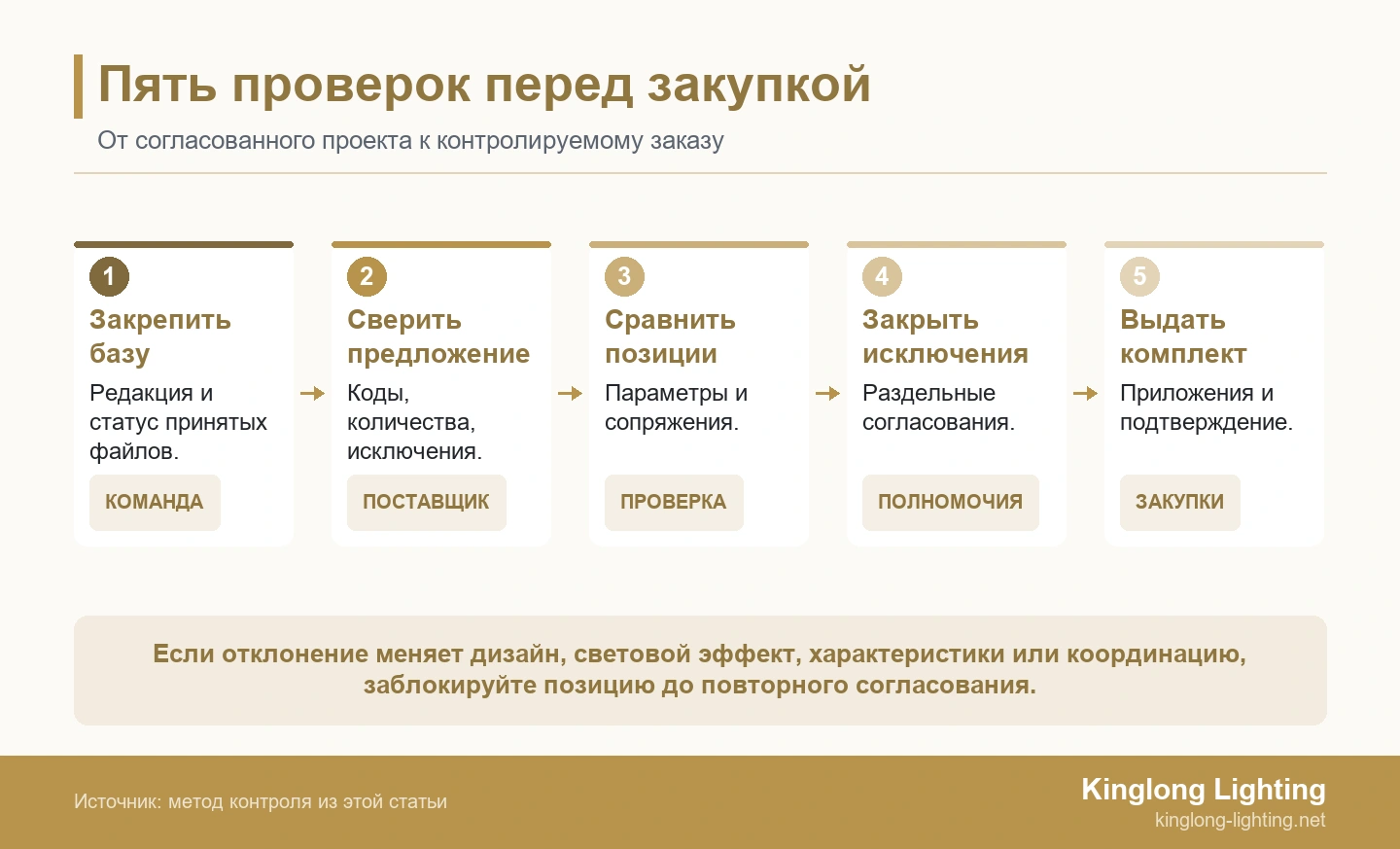

Пять проверок от согласованной проектной документации до выдачи контролируемого комплекта заказа
Свяжите заказ с согласованным проектом: зафиксируйте эталоны, унифицируйте предложение, сравните позиции, закройте исключения и выдайте контролируемый комплект.

Связать логику выпуска с проектным контролем

NBS объясняет, что спецификационная информация развивается от концепции через тендер и, возможно, до документации при передаче объекта. В руководстве по сводным ведомостям также подчёркивается необходимость обмена замыслом спецификаций между проектными дисциплинами для координации. Универсального порядка закупки освещения оно не задаёт; команда должна адаптировать последовательность к своей схеме закупки и соглашениям.

Если используются светильники на заказ, рассмотрите передачу совместно с Kinglong Lighting и процессом разработки индивидуального освещения. Полезный разговор не ограничивается вопросом «можно ли это изготовить?»: необходимо выяснить, какие согласованные параметры зафиксированы, какие ещё можно дорабатывать и какие подтверждения нужны до запуска производства.

Какие изменения требуют повторного согласования дизайнера?

Определите границы повторного согласования до начала закупки. Передавайте на уполномоченный уровень любое изменение, способное повлиять на видимую концепцию, световой эффект, пространственные связи, удобство использования или координационные допущения. Типичные основания — изменение габаритов, пропорций, высоты подвеса, видимого материала, отделки, вида рассеивателя, положения источника, CCT, оптики, характера диммирования, геометрии потолочной чаши или группировки.

Не считайте каждую административную правку перепроектированием. Исправление адреса компании или разделение закупочной позиции может потребовать коммерческого подтверждения, но не повторного согласования дизайна. И наоборот, «не влияет на стоимость» не означает «не влияет на дизайн». Классифицируйте изменение по последствиям, а не по цене.

Предлагаемую замену следует заявить и оценить, а не проводить как обычное уточнение. Материал AIA о заменах, замаскированных под запросы информации или документацию на согласование, разграничивает эти процедуры и предупреждает, что замены могут изменить проектный замысел. Запрос на замену или функционально-стоимостную оптимизацию не разрешает копировать защищённый дизайн; любая альтернатива должна быть оригинальной либо надлежащим образом разрешённой.

Разбор примера: согласованный подвес для вестибюля превращается в сокращённую строку заказа

Почему позицию L-201 следует заблокировать

В этом условном примере гостиничная команда заказывает 1 подвесной светильник для вестибюля с обозначением L-201. Затронута 1 позиция светильника для 1 гостиничного вестибюля. Описание в проекте заказа пропускает исключение и меняет расположение драйвера.

Согласованные диаметр, отделка и выносной драйвер документированы. Окончательное предложение исключает несущую раму и предлагает встроенный драйвер. В проекте заказа остаются только идентификатор светильника, общее название отделки и количество. Совпадение одного названия скрывает различия в дизайне, сопряжениях и объёме поставки. Заблокируйте L-201, пока назначенные ответственные за дизайн, технические и коммерческие вопросы не закроют заявленные исключения.

Переиздайте позицию с окончательной редакцией чертежа, согласованной отделкой, принятым расположением драйвера, включённой несущей рамой и идентификаторами закрытых отклонений. Перед разрешением сверьте реестр, приложения к заказу и подтверждение поставщика. Это иллюстративный сценарий, а не реальный проект Kinglong и не измеренный результат. Сопоставимые условия применения можно посмотреть в референсных проектах.

Итоговая проверка перед разрешением для дизайнера и закупщика

  • У каждой позиции заказа есть идентификатор светильника и ссылка на согласованную редакцию.
  • Количество и разбивка поставок согласуются с актуальной ведомостью.
  • Названия отделки ведут к контролируемым кодам или согласованным образцам.
  • Для исключений поставщика назначен ответственный и зафиксировано решение.
  • Открытые отклонения блокируют разрешение либо явно санкционированы по процедуре проекта.
  • Чертежи, технические данные и результаты проверки макета, на которые ссылается заказ, доступны.
  • Согласования дизайна, технических и коммерческих вопросов различимы.
  • Выданный комплект и подтверждение поставщика сохранены в архиве.

Что указать в приложении к заказу?

Практичное приложение начинается с реестра документов: редакция ведомости светильников, редакция предложения поставщика, принятые чертежи, согласования отделки, реестр отклонений и специальные технические ведомости проекта, если они есть. Укажите, включён ли каждый документ в состав заказа или предоставлен только для справки. Формулировки о приоритете должен подтвердить администратор договора или юрист проекта; шаблон из блога не может определять, какой документ имеет преимущество над другим.

Затем изложите условие разрешения в исполнимой форме. Например: производство может начаться только по позициям со статусом «разрешено» в приложенном реестре; позиции со статусом «заблокировано» требуют последующего письменного указания. Это яснее общей пометки «при условии согласования дизайна», поскольку названы затронутые позиции и событие, снимающее блокировку.

Приложение также должно сохранять принятые оговорки. Если дизайнер принял отделку при условии предоставления более крупного контрольного образца или консультант запросил обновлённые данные драйвера до изготовления, перенесите это условие дальше. Ответ «согласовано с замечаниями» теряет смысл, когда замечание отсутствует.

Контролируйте изменения после выдачи заказа

Прослеживаемость должна сохраняться после присуждения заказа. Присвойте каждому последующему изменению уникальный идентификатор и укажите затронутые светильники, инициатора, причину, влияние на дизайн и техническую часть, последствия для стоимости или графика, требуемые согласования и включённые редакции документов. Обновляйте реестр только после ответов уполномоченных лиц; не перезаписывайте исходную заказанную базу. При появлении альтернатив обратитесь к руководству по функционально-стоимостной оптимизации декоративного освещения, не считая такую оптимизацию автоматическим согласованием.

У индивидуального светильника конструкторский чертёж может правомерно уточнять внутреннее устройство без изменения видимой концепции. Однако поставщик всё равно должен заявлять любой выход за согласованные пределы. Полезная проверка различает три результата: подтверждение отсутствия влияния на дизайн, принятие заявленного изменения дизайна либо отказ с требованием исправления. Избегайте неопределённых ответов вроде «выглядит нормально», если от них зависит запуск производства.

При инспекции сравнивайте светильник с последней разрешённой базой, а не с ранней визуализацией или воспоминаниями закупщика. Идентификаторы и редакции, использованные при заказе, должны присутствовать в предпроизводственной проверке, акте инспекции и упаковочном листе. Такая непрерывность помогает локализовать расхождение и понять, является ли оно производственным несоответствием, неучтённым согласованным изменением или ошибкой управления документами.

Американский Whole Building Design Guide описывает документы по вводу в эксплуатацию как развивающиеся записи и распределяет в команде проекта роли подготовки, проверки, согласования и использования в своём руководстве по документации ввода в эксплуатацию. Эти рекомендации относятся к вводу в эксплуатацию здания в целом, а не к закупке декоративного освещения. Переносимый принцип — сохранять назначенные роли и актуальные записи на последующих проверках, а не прекращать контроль после подписания заказа.

Свяжите коммерческое указание с согласованным проектом

Надёжная передача замысла освещения в заказ строится на прослеживаемости, а не на памяти. Зафиксируйте принятую базу, потребуйте одинаковые идентификаторы в предложениях поставщиков, сравните каждую закупаемую позицию, покажите отклонения и направьте изменения надлежащему уполномоченному лицу. Полученный реестр даёт дизайнерам практический способ защитить замысел, а закупкам — ясную основу для заказа и последующей проверки.

Если проект включает декоративные светильники по индивидуальному заказу, направьте согласованную ведомость, актуальные чертежи, эталоны отделки, количества и перечень отклонений при запросе инженерной проверки. Kinglong Lighting может использовать этот контролируемый набор данных для обсуждения объёма разработки и выявления информации, недостающей до расчёта предложения или запуска производства; окончательные согласования остаются за назначенными уполномоченными участниками проекта.

По смежным вопросам образцов, подтверждений соответствия и закупочного контроля используйте материалы, чтобы точнее сформулировать следующий запрос информации; определяющими остаются подтверждения и согласования конкретного светильника. Изучите рекомендации Kinglong Lighting по закупке декоративного освещения.

Часто задаваемые вопросы

Достаточно ли согласованного рабочего чертежа для оформления заказа?

Нет, один согласованный рабочий чертёж не обеспечивает сверку коммерческого объёма, количества, исключений и закупочного задания. Команде также следует сверить с заказом эталоны отделки, технические условия и точную согласованную редакцию. Проверьте, не были ли управление или монтажные сопряжения исключены из рассмотрения чертежа, затем внесите оставшиеся условия в реестр разрешения. Применимый договор определяет юридическое действие и приоритет каждого документа.

Нужно ли копировать всю спецификацию в заказ?

Обычно понятнее сослаться на контролируемые документы, а строку заказа использовать для идентификации, количества и коммерческого объёма. Копирование фрагментов может создать противоречивые версии, если спецификация изменится, а текст заказа — нет. Укажите документ, его редакцию и статус, подтвердите доступ получателей и соблюдайте правила проекта о приоритете и включении документов в заказ.

Кто ведёт реестр прослеживаемости от проекта до заказа?

Назначьте одного координатора, часто из закупок или команды подрядчика по соответствующему пакету, но сохраните полномочия согласования за ролями, определёнными договором и матрицей ответственности. Координатор должен поддерживать идентификаторы, редакции, исключения и записи о решениях, а затем направлять каждый открытый вопрос назначенному уполномоченному лицу. Ведение реестра не передаёт ответственность за дизайн, обязанности технической проверки или коммерческие полномочия.

Что делать, если поставщик не может подтвердить деталь до заказа?

До разрешения любого заказа внесите неуточнённую деталь как открытый вопрос с ответственным, сроком, влиянием и условием разрешения. Если неопределённость может изменить проектный замысел, соответствие требованиям, сопряжение или цену, не скрывайте её за пометкой «подтверждение позднее»; примените проектную процедуру условного разрешения или блокировки. Укажите, что может продолжаться, что остаётся заблокированным и кто обязан проверить недостающую деталь до снятия блокировки.
