En el traspaso del diseño de iluminación a compras, cada partida debe poder vincularse con la luminaria, el acabado, la cantidad, el requisito de prestaciones y la revisión aprobados. Una orden de compra que solo indique «araña a medida, 12 unidades» puede ser válida comercialmente y, aun así, omitir la información que hizo aceptable el diseño. Por tanto, el traspaso más seguro no consiste en entregar una carpeta. Consiste en comparar de forma controlada la base de diseño aprobada, la oferta final del proveedor y las partidas reales de la orden de compra.
Interioristas y diseñadores de iluminación, representantes del propietario hotelero o del promotor y equipos de compras necesitan el mismo registro controlado cuando comienza la compra: una tabla de trazabilidad, una secuencia de liberación y reglas para elevar las incidencias. El contrato del proyecto y los encargos profesionales siguen siendo la referencia vinculante; este método de trabajo no redistribuye las responsabilidades contractuales.
La respuesta breve: emitir un expediente de liberación del diseño a la compra
- Fije una única base aprobada antes de que el comprador emita la orden de compra.
- Vincule cada partida con un identificador de luminaria, una revisión aprobada y un código de acabado.
- Enumere expresamente desviaciones y exclusiones; el silencio no significa equivalencia.
- Separe la aceptación del diseño, la revisión técnica y la autorización comercial.
- Exija una nueva aprobación cuando un cambio supere un umbral de diseño definido.
El resultado puede ser un único registro con documentos enlazados. Su finalidad es que el revisor responda rápidamente a tres preguntas: ¿qué se aprobó?, ¿qué se compra? y ¿en qué difieren ambos?
Por qué se pierde alcance de iluminación aprobado durante la compra
La aprobación del diseño y el control de compras son decisiones distintas. El diseñador puede aceptar proporciones, materiales visibles, efecto lumínico y acabado. Compras también debe controlar precio, cantidad, Incoterms, pago, entrega y prestaciones incluidas en el contrato. El alcance se pierde cuando ambos sistemas se conectan mediante un título o una miniatura, en lugar de identificadores compartidos y campos controlados.
El riesgo es especialmente alto en iluminación decorativa porque el nombre de una luminaria no describe el suministro completo. Las dimensiones del florón, la longitud de suspensión, el color del cable, la especificación de la lámpara o los LED, la ubicación del driver, el protocolo de regulación, el detalle de fijación, la calidad del cristal, la muestra de acabado y el embalaje pueden figurar en documentos diferentes. Un presupuesto también puede incluir exclusiones que nunca llegan a la orden de compra.
Un artículo publicado en el Community Hub de AIA describe el registro de documentación sometida a revisión y de decisiones como «aprobado», «aprobado con observaciones», «revisar y volver a presentar» o «rechazado». Esto favorece un control riguroso de revisiones y estados, pero un sello de aprobación no sustituye la comprobación del documento comercial posterior.
Para los equipos que definen una cadena de aprobación más amplia, la visión general de iluminación hotelera de Kinglong Lighting aporta contexto sobre el paquete de suministro para coordinar al propietario, al diseñador, al contratista y al proveedor. El límite de la decisión aquí sigue siendo concreto: convertir los entregables aceptados en instrucciones de compra.
¿Qué debe contener la base aprobada?
La base debe contener únicamente la información necesaria para identificar la solución aprobada y evaluar un cambio propuesto. Más archivos no implican necesariamente un mejor control. Una base compacta suele incluir el cuadro definitivo de luminarias, los planos aprobados, las referencias de acabado, las muestras aceptadas o el acta de revisión de la maqueta, los requisitos técnicos, el registro vigente de desviaciones y las aprobaciones documentadas.
El cuadro de luminarias sirve de índice. Utilice identificadores estables de luminaria y números de revisión, en lugar de depender solo de nombres de estancias, ya que estos y las cantidades pueden cambiar. El cuadro debe remitir al documento que rige cada característica, evitando duplicar valores de forma incoherente.
NBS describe estos cuadros como documentos estructurados del proyecto elaborados a partir de las especificaciones y señala que pueden recoger requisitos, responsabilidades, materiales y equipos en listas que permiten asignar precios; véase la presentación de los cuadros de NBS. La lección práctica es mantener campos estructurados que puedan trasladarse a licitación y compras, reconociendo que cada proyecto determina qué documento tiene autoridad contractual. Las imágenes publicadas de proyectos pueden suscitar preguntas sobre espacios, montaje y acabados, pero no demuestran que la solución de otro proyecto sea aplicable.
Utilice esta tabla de trazabilidad del diseño a la orden de compra
Cree una fila por cada partida de luminaria que pueda comprarse y haga visibles las excepciones en esa misma fila. No oculte una desviación en un correo al que el comprador no tenga acceso.
| Campo de control | Qué registrar | Comprobación para liberar |
|---|---|---|
| Identidad de la luminaria | Identificador de luminaria, zona y número de partida de compra | Una partida corresponde a un único identificador controlado |
| Base aprobada | Revisión y fecha del cuadro, del plano y de la aprobación | El revisor puede abrir exactamente la versión aceptada |
| Características visuales | Dimensiones, material visible, código de acabado, difusor y suspensión | Los valores coinciden con las referencias aprobadas o tienen una desviación declarada |
| Iluminación y control | Fuente, CCT, requisito de IRC, base de definición del flujo, driver y protocolo de regulación | La oferta y la orden no sustituyen un requisito por «estándar» |
| Interfaz de montaje | Florón, fijación, cargas, acceso y referencia de coordinación | Se identifican la responsabilidad y los datos necesarios de obra |
| Alcance comercial | Cantidad, unidad, repuestos, inclusiones, exclusiones y entregas parciales | Las exclusiones del presupuesto están resueltas o se reproducen de forma visible |
| Estado de cambios | Identificador de desviación, impacto, responsable de aprobación y fecha de cierre | No quedan desviaciones sustanciales abiertas al liberar |
La tabla no pretende reproducir todas las cláusulas de la especificación. Es una referencia cruzada que revela discrepancias. Un código de acabado como «BR-02» debe conducir a una referencia física o documental aprobada; la descripción de compra no debe redefinirlo silenciosamente como «latón envejecido».
Los identificadores controlados, los códigos de estado y las referencias de revisión permiten auditar el traspaso entre organizaciones. La guía ISO 19650 del Centre for Digital Built Britain explica los contenedores de información y los conceptos de estado y revisión para la gestión colaborativa de la información. La tabla anterior aplica esas ideas de manera práctica a un paquete de iluminación; no afirma que la guía prescriba exactamente esas columnas.

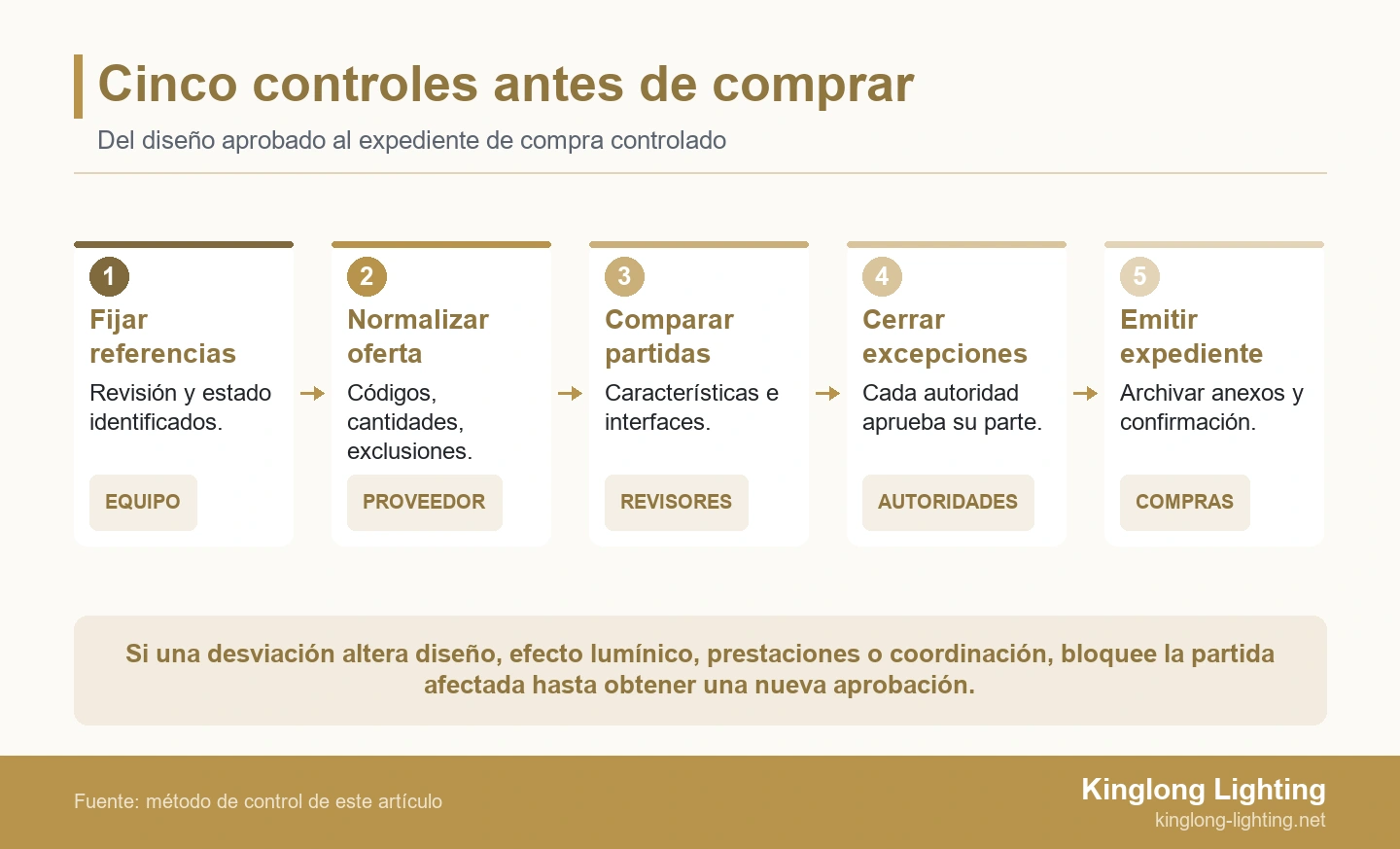

Cinco pasos desde la aprobación del diseño hasta la liberación de la orden
Preparar y comparar el paquete controlado
- Fije el conjunto de referencia. Marque el cuadro, los planos y las referencias de acabado aceptados con su revisión y estado. Retire del expediente de liberación los archivos sustituidos o identifíquelos claramente.
- Normalice la oferta del proveedor. Exija que el presupuesto final utilice los mismos identificadores de luminaria y cantidades. Adjunte una lista consolidada de desviaciones y exclusiones.
- Compare partida por partida. Complete el registro de trazabilidad. No compare solo los totales; compruebe las características e interfaces que afectan al aspecto, al funcionamiento y a la instalación.
- Cierre las excepciones con la autoridad competente. Los cambios de diseño vuelven al responsable de aprobar el diseño; los técnicos, al consultor responsable; los comerciales, a la autoridad comercial. Una aprobación no implica las demás.
- Emita el expediente de liberación con la orden de compra. Referencie el registro controlado y los anexos en la orden; después archive el conjunto emitido y el acuse de recibo.

Vincular la lógica de liberación con los controles del proyecto
NBS explica que las especificaciones evolucionan desde el concepto hasta la licitación y, en su caso, hasta la documentación de entrega. Su guía sobre cuadros resumen también destaca la necesidad de compartir la intención de las especificaciones entre disciplinas de diseño para coordinarse. No prescribe un procedimiento universal de compra de iluminación; los equipos deben adaptar la secuencia a su modalidad de contratación y a sus acuerdos.
Cuando intervengan luminarias a medida, revise el traspaso con Kinglong Lighting y su proceso de desarrollo de iluminación personalizada. La conversación útil no se limita a «¿se puede fabricar?»: debe precisar qué características aprobadas son fijas, cuáles pueden seguir desarrollándose y qué evidencias se necesitan antes de autorizar la producción.
¿Qué cambios requieren una nueva aprobación del diseñador?
Defina los umbrales de nueva aprobación antes de comenzar las compras. Eleve a la autoridad competente cualquier cambio que pueda alterar el concepto visible, el efecto lumínico, las relaciones espaciales, la experiencia del usuario o las hipótesis de coordinación. Entre los desencadenantes habituales están los cambios de dimensiones generales, proporción, altura de suspensión, material visible, acabado, aspecto del difusor, posición de la fuente, CCT, óptica, comportamiento de regulación, geometría del florón o agrupación.
No trate cada corrección administrativa como un rediseño. Corregir la dirección de una empresa o dividir una partida de compra puede requerir confirmación comercial, pero no nueva aprobación del diseño. A la inversa, «sin impacto en el coste» no significa «sin impacto en el diseño». Clasifique el cambio por sus consecuencias, no por su precio.
Una sustitución propuesta debe declararse y evaluarse, en vez de tramitarse como una aclaración ordinaria. El documento de AIA sobre sustituciones presentadas como solicitudes de información o documentación para revisión distingue estos procedimientos y advierte que las sustituciones pueden modificar la intención de diseño. Una solicitud de sustitución o de ingeniería de valor no autoriza a copiar un diseño protegido; cualquier alternativa debe ser original o estar debidamente autorizada.
Ejemplo desarrollado: una suspensión de vestíbulo aprobada acaba descrita de forma abreviada en la compra
Por qué debe bloquearse la partida L-201
En este ejemplo, un equipo hotelero compra 1 suspensión de vestíbulo identificada como L-201. El alcance afectado es 1 partida de luminaria para 1 vestíbulo de hotel. La descripción del borrador de compra omite una exclusión y modifica la disposición del driver.
Están documentados el diámetro, el acabado y el driver remoto aprobados. El presupuesto final excluye la estructura de soporte y propone un driver integrado. El borrador de compra solo recoge el identificador de luminaria, un acabado genérico y la cantidad. La coincidencia del título oculta diferencias de diseño, interfaz y alcance. Bloquee L-201 hasta que las autoridades designadas de diseño, técnica y comercial cierren las excepciones declaradas.
Vuelva a emitir la partida con la revisión final del plano, el acabado aprobado, la disposición aceptada del driver, la estructura de soporte incluida y los identificadores de las desviaciones cerradas. Antes de liberar, concilie el registro, los anexos de compra y la confirmación del proveedor. Es un caso ilustrativo, no un proyecto real de Kinglong ni un resultado medido. Consulte contextos de aplicación comparables en las referencias de proyectos.
Revisión final de liberación para el diseñador y el comprador
- Cada partida de compra tiene un identificador de luminaria y una referencia a la revisión aprobada.
- Las cantidades y las entregas parciales concuerdan con el cuadro vigente.
- Los nombres de acabado remiten a códigos controlados o muestras aprobadas.
- Las exclusiones del proveedor tienen un responsable y una resolución registrada.
- Las desviaciones abiertas impiden la liberación o están expresamente autorizadas según el procedimiento del proyecto.
- Son accesibles los planos, datos técnicos y resultados de la maqueta referenciados en la orden.
- Se distinguen las aprobaciones de diseño, técnicas y comerciales.
- Se archivan el expediente emitido y la confirmación del proveedor.
¿Qué debe indicar el anexo a la orden de compra?
Un anexo práctico comienza con un registro documental: revisión del cuadro de luminarias, revisión del presupuesto del proveedor, planos aceptados, aprobaciones de acabados, registro de desviaciones y cuadros técnicos específicos del proyecto, si los hay. Indique si cada elemento forma parte de la orden o se facilita únicamente como referencia. El administrador del contrato o asesor jurídico del proyecto debe confirmar las cláusulas de prelación; una plantilla de blog no puede decidir qué documento prevalece sobre otro.
Después formule la condición de liberación en términos operativos. Por ejemplo: la producción solo puede comenzar para las partidas marcadas como «liberadas» en el registro adjunto; las marcadas como «bloqueadas» requieren una instrucción escrita posterior. Esto es más claro que una nota general «sujeto a aprobación del diseño», porque identifica qué partidas están afectadas y qué hecho permite levantar el bloqueo.
El anexo también debe conservar las condiciones aceptadas. Si el diseñador aceptó un acabado condicionado a una muestra de control mayor, o el consultor pidió datos revisados del driver antes de fabricar, traslade esa condición. Una respuesta de «aprobado con observaciones» pierde valor si falta la observación.
Controle los cambios después de emitir la orden de compra
La trazabilidad debe continuar tras la adjudicación. Asigne un identificador único a cada cambio posterior a la orden y registre las luminarias afectadas, el solicitante, el motivo, los impactos de diseño y técnicos, las consecuencias de coste o plazo, las aprobaciones necesarias y las revisiones documentales incorporadas. Actualice el registro solo después de que respondan las autoridades pertinentes; no sobrescriba la base originalmente contratada. Cuando surjan alternativas, consulte la guía de ingeniería de valor para iluminación decorativa sin considerar la ingeniería de valor como una aprobación automática.
En una luminaria a medida, un plano de desarrollo puede perfeccionar legítimamente la construcción interna sin cambiar el concepto visible. Aun así, el proveedor debe declarar cualquier modificación fuera de los límites aprobados. Una revisión útil distingue tres resultados: confirmación de ausencia de impacto en el diseño, aceptación de un cambio de diseño declarado o rechazo con la corrección requerida. Evite respuestas ambiguas como «parece bien» si de ellas depende autorizar la producción.
Durante la inspección, compare la luminaria con la última base liberada, no con una visualización inicial ni con la memoria del comprador. Los mismos identificadores y revisiones utilizados en la compra deben figurar en la revisión previa a producción, el registro de inspección y la lista de embalaje. Esta continuidad facilita aislar una discrepancia y determinar si se trata de una no conformidad de fabricación, un cambio aprobado no incorporado o un error de control documental.
El Whole Building Design Guide estadounidense describe la documentación de puesta en servicio como registros que evolucionan y asigna al equipo del proyecto funciones de preparación, revisión, aprobación y uso en su guía de documentación de puesta en servicio. La guía se refiere a la puesta en servicio de edificios completos, no a la compra de iluminación decorativa. La lección transferible es mantener responsables identificados y registros actualizados durante las verificaciones posteriores, en lugar de dar por terminado el control al firmar la orden.
Mantenga la instrucción comercial vinculada al diseño aprobado
Un traspaso fiable del diseño de iluminación a la orden de compra depende de la trazabilidad, no de la memoria. Fije la base aceptada, exija que las ofertas utilicen los mismos identificadores, compare cada partida comprable, exponga las desviaciones y remita los cambios a la autoridad adecuada. El registro resultante ofrece a los diseñadores un medio práctico para proteger su intención y a compras una base clara para contratar y verificar después.
Si el proyecto incluye luminarias decorativas a medida, envíe el cuadro aprobado, los planos vigentes, las referencias de acabado, las cantidades y la lista de desviaciones al solicitar una revisión de ingeniería. Kinglong Lighting puede utilizar ese conjunto controlado de datos para analizar el alcance del desarrollo e identificar la información pendiente antes del presupuesto o la autorización de producción; las aprobaciones finales siguen correspondiendo a las autoridades designadas del proyecto.
Para cuestiones relacionadas con muestras, evidencias de conformidad y controles de compra, utilice el material para concretar la siguiente solicitud de información; siguen prevaleciendo las evidencias y aprobaciones específicas de cada luminaria. Consulte las orientaciones de Kinglong Lighting para comprar iluminación decorativa.
Preguntas frecuentes
¿Basta un plano de taller aprobado para emitir la orden de compra?
No, un plano de taller aprobado por sí solo no concilia el alcance comercial, las cantidades, las exclusiones y la instrucción de compra. El equipo también debe conciliar con la orden las referencias de acabado, las condiciones técnicas y la revisión exacta aprobada. Compruebe si la revisión del plano excluía los controles o las interfaces de instalación y registre las condiciones pendientes en el registro de liberación. El contrato aplicable determina el efecto jurídico y la prelación de cada documento.
¿Debe copiarse la especificación completa en la orden de compra?
Normalmente es más claro referenciar documentos controlados y reservar la partida para identidad, cantidad y alcance comercial. Copiar fragmentos puede crear versiones contradictorias si cambia la especificación, pero no el texto de la orden. Indique el documento referenciado, su revisión y su estado, confirme que los destinatarios pueden acceder a él y siga los requisitos del proyecto sobre prelación e incorporación de documentos.
¿Quién se encarga del registro de trazabilidad del diseño a la compra?
Designe un único coordinador, a menudo dentro de compras o del equipo del contratista responsable del paquete, pero mantenga la autoridad de aprobación en los roles definidos por el contrato y la matriz de responsabilidades. El coordinador debe mantener identificadores, revisiones, excepciones y decisiones, y dirigir cada asunto pendiente a la autoridad designada. Encargarse del registro no transfiere la responsabilidad de diseño, las obligaciones de revisión técnica ni la autorización comercial.
¿Qué ocurre si el proveedor no puede confirmar un detalle antes de comprar?
Registre el detalle sin resolver como un asunto abierto con responsable, fecha límite, impacto y condición de liberación antes de autorizar cualquier orden. Si la incertidumbre puede alterar la intención de diseño, la conformidad, una interfaz o el precio, no la oculte bajo «pendiente de confirmar»; utilice el procedimiento del proyecto para liberación condicionada o bloqueo. Precise qué puede avanzar, qué sigue bloqueado y quién debe verificar el detalle pendiente antes de levantar el bloqueo.
