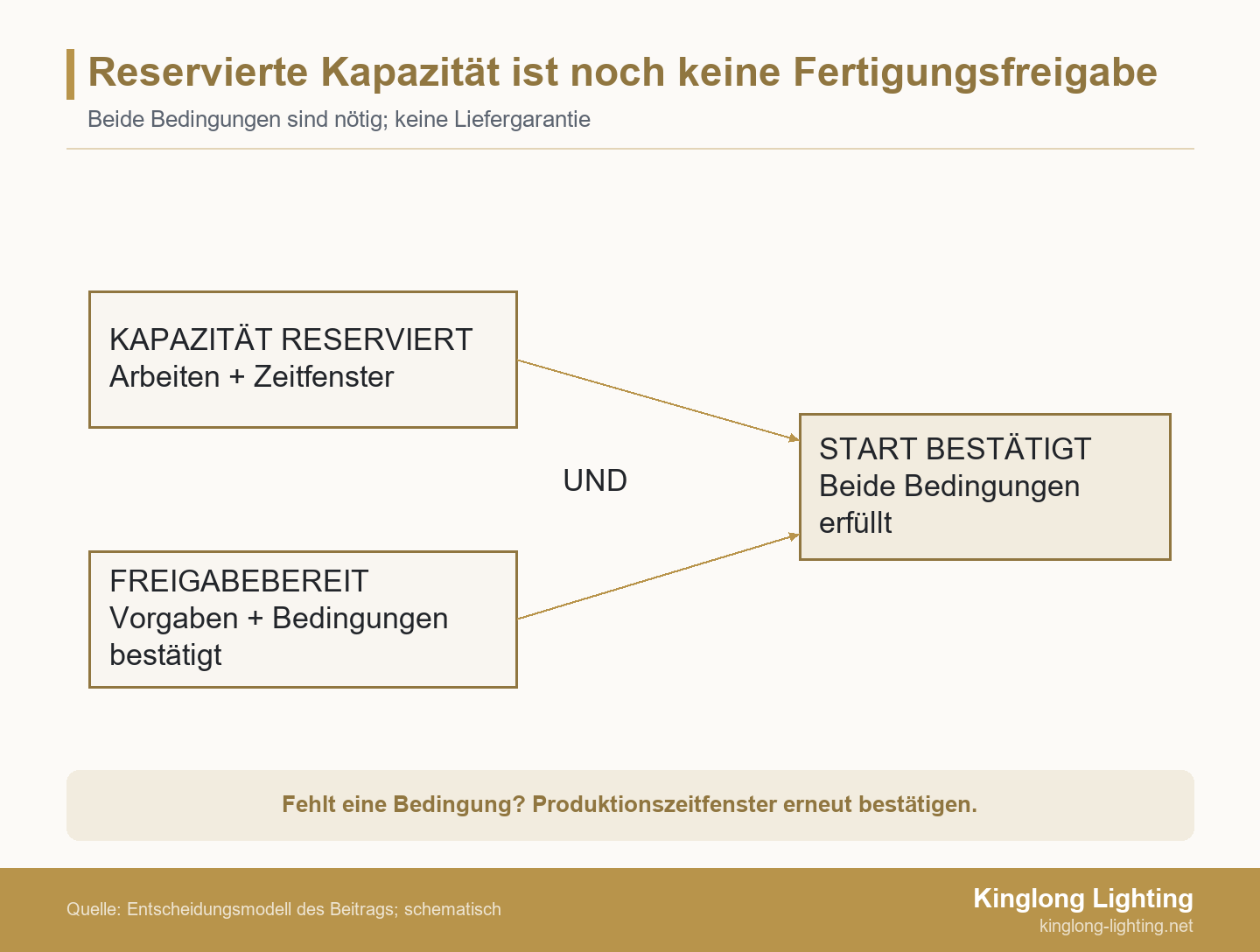

Ein Produktionszeitfenster ist ein zwischen Käufer und Lieferant vereinbarter Zeitraum für festgelegte Fertigungsarbeiten, der an den bestätigten Leistungsumfang und die vereinbarten Bedingungen gebunden ist. Für einen Bauherrenvertreter, der eine Hotelübergabe plant, reicht die Frage nach freien Werkskapazitäten nicht aus. Entscheidend ist, welche Arbeiten die Reservierung umfasst, wodurch sie gültig bleibt und welchen Termin der Lieferant tatsächlich zusagt. Klären Sie diese Punkte getrennt, bevor Sie sich auf ein zugesagtes Zeitfenster verlassen.
Klären Sie, was bis wann und unter welchen Bedingungen reserviert ist
Behandeln Sie die Kapazitätsreservierung und die Freigabe zum Produktionsbeginn als getrennte Entscheidungen: Eine geleistete Anzahlung belegt für sich genommen nicht, dass Konstruktion, Material und kapazitätskritische Ressourcen bereitstehen. Eine brauchbare Kapazitätsreservierung für Sonderleuchten verknüpft einen eindeutig beschriebenen Umfang mit verfügbarer Arbeitszeit und benennt, was Käufer und Lieferant noch erledigen müssen. Weder ein Kalendereintrag noch eine freigegebene Zeichnung beantwortet alle diese Fragen allein.

- Arbeiten festlegen: Leuchtentypen, Stückzahlen und Fertigungsschritte, für die die Kapazität reserviert ist.
- Bedingungen benennen: Freigaben, kaufmännische Voraussetzungen und Materialverfügbarkeit einschließlich Verantwortlichen und Fristen.
- Gültigkeit bestimmen: Wann die Reservierung endet und wie der Lieferant auf verspätete oder geänderte Vorgaben reagiert.
- Meilenstein definieren: Produktionsbeginn, Fertigstellung im Werk und Ankunft auf der Baustelle sind unterschiedliche Zusagen.
Diese Unterscheidung ist schon vor Abschluss der Planung wichtig. Sie möchten möglicherweise ein Fertigungsfenster sichern und die Leuchte dennoch weiterentwickeln können. Fragen Sie, welchen Spielraum der Lieferant tatsächlich eingeräumt hat. Gehen Sie nicht davon aus, dass eine frühe Zahlung oder eine vorläufige Konstruktion den gesamten Terminplan unveränderlich festlegt.
Prognose, Kapazitätsreservierung und freigegebenen Auftrag unterscheiden
Fragen Sie, ob der Lieferant lediglich Verfügbarkeit prognostiziert, Ressourcenzeit unter Bedingungen reserviert oder einen freigegebenen Produktionsauftrag bestätigt. Das sind hilfreiche Unterscheidungen für Käufer, keine einheitlich verwendeten Statusbezeichnungen aller Werke. Lassen Sie sich erläutern, welche konkrete Leistung der Lieferant für Ihr Projekt aus seiner jeweiligen Bezeichnung ableitet und worauf diese Zusage beruht.
Eine Prognose besagt, dass die Arbeiten in den aktuellen Plan passen könnten. Eine bedingte Reservierung ergänzt eine festgelegte Zusage, bestimmte Zeit bis zu benannten Bedingungen oder einem Ablaufzeitpunkt freizuhalten. Ein freigegebener Auftrag erlaubt die vereinbarte Fertigung nach dem tatsächlichen Freigabeverfahren des Projekts. Eine Bestellung kann vorliegen, obwohl die technische Freigabe noch fehlt. Umgekehrt beweist eine technische Freigabe nicht, dass die kaufmännischen Buchungsvoraussetzungen erfüllt sind.
Nutzen Sie die Informationen zu Leuchtenbeschaffung und Spezifikation, um die Leuchten- und Freigabeangaben für Ihre Anfrage vorzubereiten. Nennt eine Anfrage nur den geplanten Eröffnungsmonat des Hotels, muss der Lieferant den Fertigungsumfang schätzen, während der Käufer über den Inhalt der Reservierung im Unklaren bleibt.
Bei der Terminierung mit begrenzter Kapazität in Microsoft Dynamics 365 werden bestehende Ressourcenreservierungen berücksichtigt; unzureichende Kapazität kann den Liefertermin nach hinten verschieben. Die Dokumentation zur begrenzten Kapazität beschreibt das Planungsverhalten der Software, nicht das Reservierungssystem eines bestimmten Leuchtenlieferanten.
Für den Käufer folgt daraus, nach der berücksichtigten aktuellen Auslastung zu fragen, statt auf einem Software-Screenshot zu bestehen. Eine datierte Projektbestätigung kann hilfreicher sein als ein beeindruckendes, aber unerklärtes Diagramm. Halten Sie fest, wer die Reservierung angenommen hat und wann die zuständige Planung die benötigte Arbeitszeit zuletzt überprüft hat.
Reservierung an Zeichnungen, Zahlung und Materialbereitschaft knüpfen
Dokumentieren Sie den genauen Zeichnungsstand, die Oberflächenreferenz, Komponentenfreigaben, kaufmännische Bedingungen und die späteste Freigabefrist für das zugesagte Zeitfenster. Machen Sie aus „vorbehaltlich Freigabe“ eine eindeutig benannte Unterlage mit einem verantwortlichen Prüfer. Andernfalls können Bauherr und Werk dieselbe Bedingung für erfüllt halten, obwohl sie sich auf unterschiedliche Dokumente beziehen.
Unterscheiden Sie bei Zeichnungen zwischen der Freigabe zur Musterentwicklung und der Freigabe zur Fertigung der vollständigen Stückzahl. Prüfen Sie Maße, Aufhängung, Befestigungsschnittstellen und elektrische Ausführung, soweit sie für die freizugebenden Arbeiten relevant sind. Auch die Oberflächenreferenz muss identifizierbar sein: ein akzeptiertes Muster oder eine dokumentierte Spezifikation statt einer ungeklärten Farbbeschreibung in einer E-Mail.
Die Zahlung ist eine eigenständige kaufmännische Voraussetzung. Fragen Sie, wofür die vorgeschlagene Anzahlung oder Reservierungsgebühr verwendet wird: Entwicklung, Materialbeschaffung, freigehaltene Ressourcenzeit oder eine andere benannte Verpflichtung. Lassen Sie Stornierung, Änderungen, Ablauf und eine mögliche Anrechnung auf den späteren Auftrag von beiden Seiten bestätigen. Vereinbaren Sie Anzahlungsanteil und Erstattungsbedingungen ausdrücklich, statt eine Standardregelung vorauszusetzen.
Auch die Materialbereitschaft braucht eine eigene Bestätigung. „Bei unserem Lieferanten verfügbar“ kann etwas anderes bedeuten als Ihrem Auftrag zugeteilter Lagerbestand. Fragen Sie, welche Komponenten noch von einer freigegebenen Auswahl abhängen, welche bestellt sind und für welche ein belastbarer Verfügbarkeitstermin fehlt. Lassen Sie einen nicht freigegebenen Komponententausch nicht unbemerkt zur Lösung eines Terminproblems werden.
Protolabs knüpft die Lieferzeiten geeigneter Spritzgussteile unter anderem an Konstruktionsmerkmale und den Eingang kundenseitig bereitgestellten Materials. Das zeigen die Richtlinien zur schnellen Fertigung. Diese Bedingungen gelten für die eigene Dienstleistung von Protolabs; sie sind keine Fristen oder Fertigungsverfahren, die auf einen Auftrag für dekorative Leuchten übertragen werden können.
Kinglong beschreibt in seinem Ablauf zur Zeichnungsprüfung für Sonderleuchten die Prüfung von Zeichnungen auf Machbarkeit, Materialauswahl und strukturelle Optimierung. Dort lassen sich offene Fertigungsvorgaben sinnvoll klären. Die beschriebene Leistung ist jedoch kein Nachweis, dass bereits ein konkretes Produktionszeitfenster reserviert wurde.
Legen Sie eine abschließende Freigabefrist mit Datum, Uhrzeit und Zeitzone fest. Führen Sie daneben alle noch offenen Punkte auf und fragen Sie die zuständige Planung, was bei Fristüberschreitung geschieht. Eine Verlängerung muss bestätigt werden. Verschieben Sie nicht stillschweigend den Freigabetermin des Käufers, während der Fertigstellungstermin des Lieferanten unverändert bleibt.
Kapazitätskritische Arbeitsgänge reservieren statt einer abstrakten Werkswoche
Eine hilfreiche Reservierung benennt die kapazitätskritischen Arbeiten und die dafür eingeplante Auslastung, statt die Gesamtkapazität des Werks als freie Zeit für diesen Auftrag darzustellen. Ein Projekt kann unterschiedliche Zeitfenster für Metallbearbeitung, Oberflächenbehandlung, dekorative Komponenten, Montage und Abschlussprüfungen benötigen. Der Lieferant sollte erklären, welche Arbeitsgänge seine angebotenen Termine bestimmen.
Fragen Sie nach dem konkreten Leuchtenmix. Serienweise gefertigte Wandleuchten und ein großer Sonderkronleuchter können unterschiedliche Handhabung, Montagebedingungen und Freigabeunterlagen erfordern. Eine monatliche Produktionsmenge zeigt nicht, ob die benötigten Personen, Arbeitsplätze oder Oberflächenprozesse verfügbar sind, wenn dieses Paket dort ankommt. Erfragen Sie den relevanten Arbeitsgang oder die Ressourcengruppe und den zugeteilten Umfang. Das vollständige, vertrauliche Auftragsbuch ist dafür nicht erforderlich.
Im dokumentierten Oracle-Ablauf mit Prozessarbeitsdefinitionen prüft Promising die Verfügbarkeit und verbraucht die verfügbare Versorgung für benötigte Fertigungskomponenten und Ressourcen. Die Erläuterung zur Ressourcenstückliste macht diese getrennten Prüfungen innerhalb dieses Softwareablaufs ausdrücklich sichtbar. Sie belegt nicht, wie Kinglong oder ein anderer Lieferant einen bestimmten Auftrag plant.
Fragen Sie bei ausgelagerten Arbeiten, ob das externe Zeitfenster enthalten ist oder noch bestätigt werden muss. Klären Sie bei gemeinsam genutzten Prozessen, ob ein anderer Teil Ihres Pakets gleichzeitig bereitstehen muss. So lässt sich eine tatsächlich unabhängige Freigabe von einer Aufteilung unterscheiden, die erneutes Rüsten oder einen separaten Oberflächenlauf erzwingen würde.
Um vergleichbare Einbausituationen zu erkennen und gezieltere Fragen zum Umfang zu stellen, sehen Sie sich das veröffentlichte Portfolio von Beleuchtungsprojekten an. Fotos abgeschlossener Projekte können die Art der Arbeiten veranschaulichen. Freie Kapazität im aktuellen Terminplan des Lieferanten belegen sie nicht.
Werkstermine mit dem Bedarfstermin auf der Baustelle verknüpfen
Trennen Sie bei der Prüfung eines Baustellenbedarfstermins Produktionsbeginn, Fertigstellung im Werk, Prüfung und Verpackung, Versand, Ankunft und Montagebereitschaft. Ein plausibles Werkszeitfenster bedeutet nicht, dass der gesamte Übergabeterminplan erreichbar ist. Der Bauherrenvertreter braucht die verknüpfte Abfolge einschließlich der Zuständigkeit für Arbeiten außerhalb des Werks.
Das Lean Enterprise Institute unterscheidet die Produktionsdurchlaufzeit von der Auftragsdurchlaufzeit. Letztere umfasst zusätzlich nachgelagerte Zeiten bis zum Kunden sowie Verzögerungen bei der Auftragserfassung. Die Definitionen zu Zyklus- und Durchlaufzeiten erklären, warum die Fertigungsdauer nicht mit der gesamten Wartezeit des Kunden gleichgesetzt werden sollte.
Planen Sie vom Zeitpunkt zurück, zu dem der Monteur die identifizierten Leuchten benötigt. Lassen Sie die beauftragten Logistik- und Baustellenteams ihre eigenen Abhängigkeiten bestätigen, einschließlich Warenannahme, Zugang und Montagereihenfolge. Halten Sie den Lieferantenumfang getrennt: Fertigstellung im Werk bedeutet nicht automatisch Versand; Versand bedeutet weder Ankunft noch Montagebereitschaft.
Weisen Sie Terminreserven getrennt von geplanten Arbeiten aus. Verbraucht eine verspätete Oberflächenfreigabe den vorhandenen Puffer, aktualisieren Sie das Risiko, statt das ursprüngliche Ziel als unverändert sicher darzustellen. Benennen Sie bei einem Aufholvorschlag den geänderten Vorgang, die zustimmende Person und den Nachweis für die Machbarkeit der neuen Abfolge. Ein früherer Zieltermin im Plan ist allein noch kein Aufholkonzept.
Eine Kapazitätsreservierung zum Ausfüllen und Abstimmen mit dem Lieferanten
Ordnen Sie in der Reservierungsübersicht jeder offenen Bedingung einen Verantwortlichen und den spätesten Entscheidungszeitpunkt zu. Fragen Sie anschließend, wie eine versäumte Bedingung das reservierte Zeitfenster verändert. Übernehmen Sie die folgenden Felder in Ihre Projektkorrespondenz und bitten Sie um eindeutige Antworten. Dies ist ein vorgeschlagenes Werkzeug für Käufer, keine Kinglong-Richtlinie und kein Ersatz für die Vereinbarung der Parteien.
| Bestätigungspunkt | Gemeinsam mit dem Lieferanten auszufüllen | Zu klärende Frage |
|---|---|---|
| Erfasste Arbeiten | Leuchtenreferenzen, Stückzahlen, Zeichnungsstände und enthaltene Arbeitsgänge: ______ | Was ist reserviert, was ausgeschlossen? |
| Reservierungsstatus | Prognose / bedingte Reservierung / freigegebener Auftrag; eigene Statusbezeichnung des Lieferanten: ______ | Welche Handlung erlaubt dieser Status? |
| Ressourcenzeitfenster | Relevanter Arbeitsgang oder Gruppe, geplanter Beginn und Abschluss, zugrunde gelegter Arbeitskalender: ______ | Wurde die bestehende Auslastung berücksichtigt? |
| Freigabeunterlagen | Freigegebene Zeichnungen, Oberflächen- und Komponentenreferenzen; offene Kommentare: ______ | Welcher Punkt verhindert noch die Freigabe? |
| Materialstand | Zugeordneter Bestand, bestätigte Bestellungen, unbestätigte Verfügbarkeit: ______ | Passt der Materialtermin zum Arbeitsgang? |
| Kaufmännische Bedingungen | Zahlungsauslöser, Verwendungszweck der Gebühr, Umgang mit Änderungen und Stornierung: ______ | Was hat jede Partei tatsächlich akzeptiert? |
| Frist und Ablauf | Benötigte Vorgabe, Verantwortlicher, Datum/Uhrzeit/Zeitzone; Ende der Reservierung: ______ | Wer bestätigt eine Verlängerung oder ein Ersatzzeitfenster? |
| Meilensteine und Änderungsreaktion | Fertigstellung im Werk, Prüfung/Verpackung, Versand- und Baustellentermine; Zuständigkeit für Aktualisierung: ______ | Was ändert sich, wenn eine Abhängigkeit verschoben wird? |
Ein unbeantwortetes Feld ist eine offene Abhängigkeit, keine stillschweigende Zustimmung. Geben Sie die ausgefüllte Übersicht an die Freigabekoordination des Käufers und die verantwortliche Planung des Lieferanten weiter. Datieren Sie die Bestätigung, damit spätere Änderungen mit einem eindeutig identifizierbaren Ausgangsstand verglichen werden können.
Microsoft beschreibt die Vorwärtsterminierung von Aufträgen ab einem Materialverfügbarkeitsdatum und erläutert, dass ein Auftrag außerhalb des geladenen Diagrammzeitraums ungeplant bleibt. Dieses Verhalten in der Dokumentation zur Auftragsterminierung im Gantt-Diagramm ist ein konkretes Softwarebeispiel dafür, dass ein geändertes Datum noch keinen machbaren Platz für die Arbeiten schafft.
Verändert die vorgeschlagene Lösung die Leuchte statt des Kalenders, beurteilen Sie sie als Konstruktions- und Beschaffungsentscheidung. Der Leitfaden zur Wertanalyse dekorativer Leuchten hilft bei der Strukturierung dieses Vergleichs. Genehmigen Sie keinen nicht offengelegten Material- oder Konstruktionswechsel, nur um den ursprünglichen Termin zu halten.
Beispielprojekt: Gästezimmer freigeben, Lobby gesondert bestätigen
In diesem illustrativen Projekt teilen sich 120 Gästezimmer-Wandleuchten und zwei Lobby-Kronleuchter ein vorgeschlagenes Oberflächenzeitfenster. Freigegeben sind jedoch nur die Zeichnungen und die Oberflächenreferenz für die Gästezimmer. Der Käufer hat eine vereinbarte Anzahlung geleistet und glaubt, das gesamte Paket sei gesichert. Dies sind hypothetische Projektbedingungen, kein Kinglong-Auftrag und keine Zusage einer erreichbaren Fertigung.
Die zuständige Planung stellt ein fehlendes Aufhängungsdetail der Lobby fest und bestätigt, dass der reservierte Oberflächenlauf die gleichzeitige Bereitschaft beider Gruppen voraussetzte. Daraus folgt nicht, dass die Gästezimmer warten müssen. Es entsteht vielmehr eine konkrete Frage: Können die fertigungstechnisch bereiten Wandleuchten unabhängig weiterlaufen, ohne nicht freigegebene Oberflächenabweichung oder unbelegten neuen Fertigstellungstermin?
Der Bauherrenvertreter fordert getrennte Freigabestände an. Die Gästezimmergruppe darf nur fortgeführt werden, wenn alle Freigabevoraussetzungen und ein unabhängiges Ressourcenzeitfenster bestätigt sind. Die Lobbygruppe bleibt bis zur Klärung des Details durch den Planer außerhalb der Produktionsfreigabe. Der Lieferant muss anschließend erläutern, ob ein späterer Lobbylauf die Oberflächenprüfung, Auslastung, Kosten oder Fertigstellung verändert. Die Paketaufteilung ist eine zu prüfende Option, keine automatische Terminrettung.
Abgeschlossen wird die Entscheidung mit aktualisierten Bestätigungen je Gruppe und einer überprüften Lieferabfolge. Kann der Lieferant keine unabhängige Freigabe unterstützen, passt der Bauherr den Terminplan an oder prüft eine andere freigegebene Lösung. Der Nutzen liegt in einer Entscheidung auf Basis der tatsächlichen Abhängigkeit statt einer pauschalen Kennzeichnung „reserviert“, die diese verdeckt.
Ein projektbezogenes Kapazitätsgespräch vorbereiten
Übermitteln Sie Leuchtenstückzahlen, aktuelle Zeichnungen, Oberflächen- und Komponentenreferenzen, Freigabetermine und den Baustellenbedarfstermin für ein projektbezogenes Machbarkeitsgespräch. Trennen Sie bereits freigegebene Angaben von Annahmen und benennen Sie die Personen, die offene konstruktive oder kaufmännische Entscheidungen abschließen dürfen.
Fügen Sie die genannten Unterlagen und die offenen Reservierungsfragen bei, wenn Sie die Projektanforderungen mit Kinglong besprechen. Der veröffentlichte Umfang der Zeichnungsprüfung ermöglicht ein Gespräch über Machbarkeit und Materialauswahl. Klären Sie dabei die Vorgaben für ein projektbezogenes Angebot. Erfragen Sie die konkreten Termin- und kaufmännischen Bedingungen separat; eine Anfrage allein begründet noch keine Kapazitätsreservierung.
Häufig gestellte Fragen
Sollte ich Kapazität reservieren, bevor der Lieferant endgültig beauftragt ist?
Eine vorläufige Reservierung kann die Planung unterstützen. Als bestätigter Auftrag sollte sie jedoch erst gelten, wenn beide Parteien die Beauftragung und die Reservierungsbedingungen vereinbart haben. Legen Sie fest, wer die Reservierung annehmen darf und ob die Einkaufsfreigabe noch aussteht. Klären Sie vor der Genehmigung unumkehrbarer Arbeiten die betreffenden kaufmännischen Verpflichtungen und technischen Freigabegrenzen nach dem tatsächlichen Projektverfahren.
Bedeutet Prioritätsstatus die exklusive Nutzung einer Produktionslinie?
Nein. Priorität und ausschließliche Ressourcennutzung sind unterschiedliche Zusagen. Fragen Sie daher, welche Zuteilung der Lieferant konkret anbietet. Priorität kann die Reihenfolge beeinflussen, ohne jede benötigte Ressource exklusiv Ihrem Paket zuzuweisen. Lassen Sie sich das zugesagte Arbeitszeitfenster und den Umgang mit Konflikten erklären. Beurteilen Sie diese konkrete Verpflichtung, statt das Wort „Priorität“ als Nachweis dedizierter Kapazität zu werten.
Kann eine Reservierung auf eine andere Leuchtenkonstruktion übertragen werden?
Nur wenn der Lieferant bestätigt, dass geänderte Auslastung, Materialien und Prozesse weiterhin in das reservierte Zeitfenster passen, und der Änderung zustimmt. Eine unveränderte Leuchtenstückzahl belegt keinen unveränderten Fertigungsbedarf. Identifizieren Sie Ersatzkonstruktion und Revision, fragen Sie nach den erneut nötigen Prüfungen und bewahren Sie die schriftliche Bestätigung des resultierenden Umfangs und der Termine auf, statt die alte Reservierung einfach weiterzuführen.
Was kann ich verlangen, wenn das Werk sein vollständiges Auftragsbuch nicht offenlegt?
Bitten Sie um eine datierte, projektbezogene Bestätigung des relevanten Ressourcenzeitfensters, der Annahmen und offenen Einschränkungen statt um vertrauliche Aufträge anderer Kunden. Eine geschwärzte Ressourcenübersicht oder eine Bestätigung der Planung kann hilfreich sein, wenn sie Ihren Umfang eindeutig benennt. Fragen Sie, wann der Stand geprüft wurde und wer ihn nach einer Änderung erneut bestätigen kann. Vertraulichkeit erklärt keine unbestimmte Zusage.
