Un período de producción es un intervalo acordado entre comprador y proveedor para trabajos de fabricación definidos, sujeto al alcance y las condiciones que ambos hayan confirmado. Para el representante de la propiedad que prepara la entrega de un hotel, no basta con preguntar si la fábrica tiene espacio. Importa qué trabajos cubre ese espacio, qué mantiene vigente la reserva y a qué fecha se compromete realmente el proveedor. Aclare esas cuestiones por separado antes de confiar en un período prometido.
Pregunte qué se reserva, hasta cuándo y con qué condiciones
Trate la reserva de capacidad y la autorización para iniciar la producción como decisiones distintas: pagar un anticipo no demuestra por sí solo que el diseño, los materiales y los recursos con capacidad limitada estén preparados. Una reserva útil para luminarias a medida vincula un alcance identificado con tiempo de trabajo disponible e indica qué deben completar todavía el comprador y el proveedor. Ni una anotación en el calendario ni un plano aprobado resuelven todas esas cuestiones por sí solos.

- Identifique el trabajo: tipos de luminarias, cantidades y operaciones de fabricación cubiertos por la reserva.
- Indique las condiciones: aprobaciones, requisitos comerciales previos y disponibilidad de materiales, con responsables y plazos.
- Fije la vigencia: cuándo caduca la reserva y cómo responderá el proveedor si una información llega tarde o cambia.
- Defina el hito: inicio de producción, finalización en fábrica y llegada a obra son compromisos distintos.

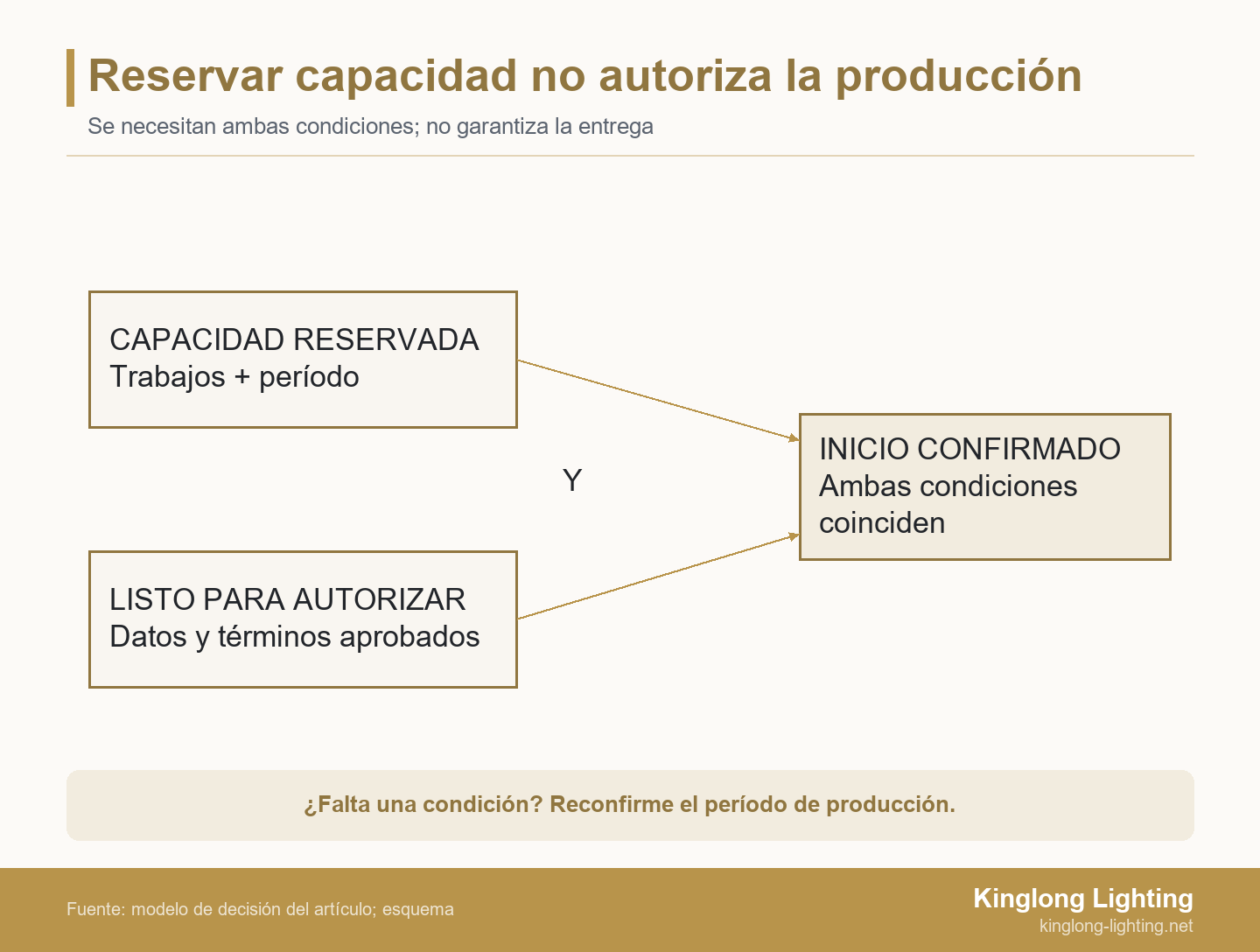

La distinción importa antes de cerrar el diseño. Puede interesarle proteger un posible período de fabricación y conservar, a la vez, libertad para desarrollar la luminaria. Pregunte qué flexibilidad ha aceptado realmente el proveedor, sin suponer que un pago anticipado o un diseño preliminar dejan fijado todo el programa.
Distinga previsión, reserva de capacidad y orden autorizada para fabricar
Pregunte si el proveedor está previendo disponibilidad, reservando tiempo de recursos de forma condicionada o confirmando una orden de producción autorizada. Son distinciones útiles para el comprador, no nombres de estado universales entre fábricas. Pida que traduzca su terminología en lo que hará por el proyecto identificado y en las pruebas que sustentan esa posición.
Una previsión indica que el trabajo podría encajar en el plan actual. Una reserva condicionada añade un compromiso definido de mantener cierto tiempo hasta que se cumplan unas condiciones o llegue un vencimiento. Una orden autorizada permite fabricar el alcance acordado según el procedimiento real de aprobación del proyecto. Puede existir una orden de compra mientras la autorización técnica sigue pendiente; a la inversa, la aprobación técnica no demuestra que se hayan cumplido las condiciones comerciales de reserva.
Utilice los recursos sobre compra y especificación de luminarias para preparar los datos de las luminarias y sus aprobaciones antes de consultar. Una solicitud que solo indica el mes de apertura del hotel obliga al proveedor a adivinar el alcance de fabricación y al comprador a adivinar qué se ha reservado.
En la programación de capacidad finita de Microsoft Dynamics 365 se consideran las reservas de recursos existentes, y una capacidad insuficiente puede retrasar la fecha de entrega. La documentación sobre capacidad finita describe el comportamiento de planificación del software, no el sistema de reservas de un proveedor de iluminación concreto.
La consecuencia para el comprador es preguntar qué carga de trabajo actual se ha considerado, no exigir una captura del programa. Una confirmación de proyecto fechada puede resultar más útil que un gráfico llamativo pero sin explicar. Identifique quién aceptó la reserva y cuándo el planificador comprobó por última vez el tiempo de trabajo correspondiente.
Vincule la reserva a los planos, el pago y la disponibilidad de materiales
Registre la revisión exacta del plano, la referencia de acabado, las aprobaciones de componentes, las condiciones comerciales y el límite para autorizar la fabricación que exige el período prometido. Convierta «sujeto a aprobación» en una entrega documental identificable con un revisor responsable. De lo contrario, la propiedad y la fábrica pueden creer cumplida la misma condición apoyándose en documentos distintos.
En los planos, distinga la aprobación para desarrollar una muestra de la autorización para fabricar la cantidad completa. Compruebe dimensiones, suspensión, interfaces de fijación y configuración eléctrica pertinentes para los trabajos que se liberan. El acabado también necesita una referencia identificable: una muestra aceptada o una especificación documentada, no una descripción de color sin resolver en un correo.
El pago es una condición comercial independiente. Pregunte qué financia el anticipo o cargo de reserva propuesto: desarrollo, compra de materiales, tiempo de recursos retenido u otra obligación identificada. Haga que ambas partes confirmen el tratamiento de cancelaciones, cambios, caducidad y posibles descuentos de ese cargo en el pedido final. Confirme el porcentaje del anticipo y las condiciones de devolución en los términos acordados, sin dar por supuesto un esquema estándar.
La disponibilidad de materiales requiere su propia confirmación. «Disponible en nuestro proveedor» puede ser distinto de existencias asignadas a su pedido. Pregunte qué componentes dependen de una selección aprobada, cuáles se han encargado y cuáles aún esperan una fecha de disponibilidad fiable. No resuelva un plazo dejando pasar inadvertida una sustitución de componente no aprobada.
Protolabs vincula los plazos de piezas aptas para moldeo por inyección a condiciones como las características de diseño y la llegada del material aportado por el cliente, según sus directrices de fabricación rápida. Son condiciones de su propio servicio, no fechas límite ni métodos de producción que deban aplicarse a un pedido de luminarias decorativas.
Kinglong describe la revisión de planos para evaluar viabilidad, selección de materiales y optimización estructural en su proceso de revisión de planos para luminarias a medida. Es un contexto pertinente para aclarar datos de fabricación pendientes. No demuestra que ya se haya reservado un período de producción concreto.
Establezca un límite de autorización final con fecha, hora y zona horaria. Enumere junto a él todos los asuntos abiertos y pregunte al planificador qué ocurrirá si se incumple. Una ampliación necesita confirmación; no retrase silenciosamente la aprobación del comprador mientras mantiene intacta la fecha de finalización del proveedor.
Reserve las operaciones limitantes, no una semana de fábrica abstracta
Una reserva útil identifica el trabajo que limita la capacidad y la carga que se le ha asignado, en lugar de presentar la capacidad total de la fábrica como tiempo libre para este pedido. Un proyecto puede necesitar períodos distintos para metalistería, acabado, componentes decorativos, montaje y controles finales. El proveedor debería explicar qué operaciones determinan las fechas ofertadas.
Pregunte por la combinación concreta de luminarias. Los apliques repetitivos y una gran lámpara de araña a medida pueden exigir manipulación, medios de montaje y datos de aprobación distintos. Una cifra de producción mensual no indica si las personas, puestos de trabajo o procesos de acabado necesarios estarán libres cuando llegue este lote. Solicite la operación o el grupo de recursos pertinente y el alcance asignado; no hace falta acceder al libro completo de pedidos, comercialmente confidencial.
En el flujo documentado de Oracle con definiciones de trabajo de proceso, Promising comprueba la disponibilidad y consume el suministro de componentes y recursos de fabricación necesarios. Su explicación de la lista de recursos explicita esas comprobaciones diferenciadas dentro de ese flujo del software. No establece cómo Kinglong u otro proveedor planifica un pedido concreto.
Si hay una operación subcontratada, pregunte si el período externo está incluido o sigue pendiente de confirmación. Para procesos compartidos, identifique si otra parte de su lote debe estar lista al mismo tiempo. Así podrá distinguir una autorización realmente independiente de una división que obligaría a repetir una preparación o realizar otra serie de acabado.
Revise el portfolio publicado de proyectos de iluminación para identificar contextos de instalación comparables y formular preguntas más precisas sobre el alcance. Las fotografías de proyectos terminados pueden ilustrar el tipo de trabajo; no demuestran capacidad libre en el calendario actual del proveedor.
Conecte los hitos de fábrica con la fecha necesaria en obra
Separe inicio de producción, finalización en fábrica, inspección y embalaje, expedición, llegada y disponibilidad para instalar cuando compruebe una fecha necesaria en obra. Un período de fábrica puede ser creíble mientras el programa global de entrega sigue siendo inviable. El representante de la propiedad necesita la secuencia enlazada, incluida la responsabilidad de los trabajos fuera de la fábrica.
El Lean Enterprise Institute distingue el plazo de producción del plazo del pedido, que también incorpora el tiempo posterior para hacer llegar el producto al cliente y los retrasos de registro del pedido. Sus definiciones de tiempo de ciclo y plazos ayudan a explicar por qué la duración de fabricación no debería tratarse como toda la espera del cliente.
Planifique hacia atrás desde el momento en que el instalador necesita las luminarias identificadas. Pida a los equipos designados de logística y obra que confirmen sus propias dependencias, incluidas recepción, acceso y secuencia de instalación. Mantenga separado el alcance del proveedor: terminar en fábrica no equivale automáticamente a expedir, y expedir no equivale a llegar ni a estar listo para instalar.
Muestre los márgenes de contingencia por separado del trabajo planificado. Si una aprobación tardía del acabado consume el margen disponible, actualice el riesgo en vez de presentar el objetivo original como igual de seguro. Cuando se proponga recuperar plazo, identifique qué actividad cambia, quién lo acepta y qué pruebas hacen viable la nueva secuencia. Escribir una fecha objetivo anterior en el programa no constituye por sí solo un plan de recuperación.
Una ficha de reserva de capacidad que puede enviar al proveedor
Utilice la ficha de reserva para asignar a cada condición pendiente un responsable y un límite de decisión; después pregunte cómo su incumplimiento altera el período reservado. Copie los campos siguientes en la correspondencia del proyecto y solicite respuestas explícitas. Es una herramienta propuesta para el comprador, no una política de Kinglong ni un sustituto del acuerdo entre las partes.
| Punto de confirmación | Dato que debe completar con el proveedor | Pregunta que debe resolverse |
|---|---|---|
| Trabajos cubiertos | Referencias de luminarias, cantidades, revisiones de planos y operaciones incluidas: ______ | ¿Qué se reserva y qué queda excluido? |
| Estado de la reserva | Previsión / reserva condicionada / orden autorizada; estado propio del proveedor: ______ | ¿Qué acción autoriza ese estado? |
| Período de los recursos | Operación o grupo pertinente, inicio y final propuestos, calendario de trabajo utilizado: ______ | ¿Se ha considerado la carga existente? |
| Datos para autorizar la fabricación | Planos aprobados, referencias de acabado y componentes; comentarios pendientes: ______ | ¿Qué punto impide todavía la autorización? |
| Situación de los materiales | Existencias asignadas, compras confirmadas y disponibilidad sin confirmar: ______ | ¿Las fechas de los materiales permiten la operación? |
| Condiciones comerciales | Hito que activa el pago, finalidad del cargo y tratamiento de cambios/cancelaciones: ______ | ¿Qué ha aceptado realmente cada parte? |
| Fecha límite y caducidad | Dato necesario, responsable, fecha/hora/zona horaria; vencimiento de la reserva: ______ | ¿Quién confirma una ampliación o un período alternativo? |
| Hitos y respuesta a cambios | Finalización en fábrica, controles/embalaje, fechas de expedición y obra; responsable de actualizar: ______ | ¿Qué cambia si se desplaza una dependencia? |
Un campo sin respuesta es una dependencia abierta, no una aceptación implícita. Distribuya la ficha cumplimentada al coordinador de aprobaciones del comprador y al planificador responsable del proveedor. Feche la confirmación para poder comparar un cambio posterior con una referencia identificable.
Microsoft describe la programación de trabajos hacia adelante desde una fecha de disponibilidad del material e indica que un trabajo situado fuera del período cargado en el gráfico queda sin programar. Ese comportamiento de su documentación sobre programación de trabajos en Gantt ilustra de forma concreta, en un software, por qué cambiar una fecha no equivale a encontrar una ubicación viable para el trabajo.
Si la solución propuesta cambia la luminaria y no el calendario, revísela como decisión de diseño y compra. La guía de ingeniería de valor para iluminación decorativa puede estructurar esa comparación; no apruebe un cambio no declarado de material o construcción solo para conservar la fecha inicial.
Proyecto ilustrativo: autorice las habitaciones listas y reconfirme el vestíbulo
En este proyecto ilustrativo, 120 apliques de habitaciones y dos lámparas de araña del vestíbulo comparten un período de acabado propuesto, pero solo están aprobados los planos y la referencia de acabado de las habitaciones. El comprador ha pagado un anticipo acordado y cree asegurado todo el lote. Son condiciones hipotéticas, no un pedido de Kinglong ni una promesa de producción alcanzable.
El planificador detecta un detalle de suspensión del vestíbulo pendiente y confirma que la serie de acabado reservada suponía que ambos grupos estarían disponibles juntos. Eso no demuestra que las habitaciones deban esperar. Define la pregunta que debe responderse: ¿pueden avanzar independientemente los apliques ya preparados, sin una diferencia de acabado no aprobada ni una nueva fecha de finalización sin respaldo?
El representante de la propiedad solicita posiciones de autorización separadas. El grupo de habitaciones solo puede avanzar si se confirman todas sus condiciones de autorización y un período independiente de recursos. El vestíbulo permanece fuera de la autorización de producción mientras el diseñador resuelve el detalle. Después, el proveedor debe explicar si una serie posterior para el vestíbulo cambia la verificación del acabado, la carga, el coste o la finalización. Dividir el lote es una opción que evaluar, no una recuperación automática.
La decisión se cierra con confirmaciones revisadas por grupo y una secuencia de entrega comprobada. Si el proveedor no puede respaldar una autorización independiente, la propiedad revisa el programa o estudia otra opción aprobada. El resultado útil es decidir sobre la dependencia real, no sobre una etiqueta global de «reservado» que la oculta.
Prepare una conversación de capacidad específica para el proyecto
Envíe cantidades de luminarias, planos actuales, referencias de acabado y componentes, fechas de aprobación y fecha necesaria en obra para una conversación de viabilidad específica del proyecto. Separe los datos aprobados de las hipótesis e identifique quién puede resolver las decisiones pendientes de diseño o comerciales.
Para comentar los requisitos del proyecto con Kinglong, adjunte esa información y las preguntas de reserva aún abiertas. El alcance publicado de revisión de planos permite hablar de viabilidad y selección de materiales; aproveche esa conversación para aclarar los datos necesarios para una propuesta específica. Consulte por separado las condiciones reales de programación y comerciales, sin suponer que una consulta crea por sí sola una reserva de capacidad.
Preguntas frecuentes
¿Conviene reservar capacidad antes de adjudicar definitivamente al proveedor?
Una reserva preliminar puede ayudar a planificar, pero no debería presentarse como pedido confirmado hasta que ambas partes hayan acordado la adjudicación y las condiciones de reserva. Indique quién puede aceptarla y si la aprobación de compras sigue pendiente. Antes de autorizar trabajos irreversibles, resuelva las obligaciones comerciales y los límites de autorización técnica correspondientes mediante el procedimiento real del proyecto.
¿Tener prioridad significa usar exclusivamente una línea de producción?
No: la prioridad y el uso exclusivo de recursos son compromisos diferentes, así que pregunte qué asignación concreta ofrece el proveedor. La prioridad puede influir en la secuencia sin dedicar a su lote todos los recursos necesarios. Pida que explique el período prometido y cómo gestionará los conflictos. Evalúe ese compromiso específico en vez de interpretar la palabra «prioridad» como prueba de capacidad dedicada.
¿Se puede transferir una reserva a otro diseño de luminaria?
Solo si el proveedor confirma que la carga, los materiales y el proceso revisados siguen encajando en el período reservado y acepta el cambio. Mantener la cantidad de luminarias no demuestra que las necesidades de fabricación sean iguales. Identifique el diseño sustituto y la revisión, pregunte qué debe volver a comprobarse y conserve confirmación escrita del alcance y las fechas resultantes, sin trasladar la reserva anterior por suposición.
¿Qué puedo pedir si la fábrica no puede divulgar todo su libro de pedidos?
Solicite una confirmación fechada y específica del proyecto sobre el período de recursos pertinente, las hipótesis y las limitaciones pendientes, en lugar de pedidos confidenciales de otros clientes. Un resumen de recursos con datos ocultos o una confirmación del planificador puede servir si identifica claramente su alcance. Pregunte cuándo se comprobó la situación y quién podrá reconfirmarla tras un cambio: la confidencialidad no explica un compromiso indefinido.
