Производственное окно — это согласованный покупателем и поставщиком период для определённых производственных работ, действующий в рамках подтверждённого объёма и согласованных условий. Представителю заказчика, который готовит сдачу гостиницы, недостаточно узнать, есть ли у фабрики свободное место в графике. Важно понять, какие работы охватывает резерв, что сохраняет его в силе и какую дату поставщик действительно обязуется обеспечить. Разделите эти вопросы, прежде чем полагаться на обещанное окно.

Уточните, что зарезервировано, до какого срока и на каких условиях

Рассматривайте резервирование мощностей и разрешение начать производство как отдельные решения: уплаченный аванс сам по себе не подтверждает готовность конструкции, материалов и ресурсов с ограниченной мощностью. Полезное резервирование для заказных светильников связывает определённый объём работ с доступным рабочим временем и указывает, что покупателю и поставщику ещё предстоит выполнить. Ни запись в календаре, ни согласованный чертёж по отдельности не отвечают на все эти вопросы.

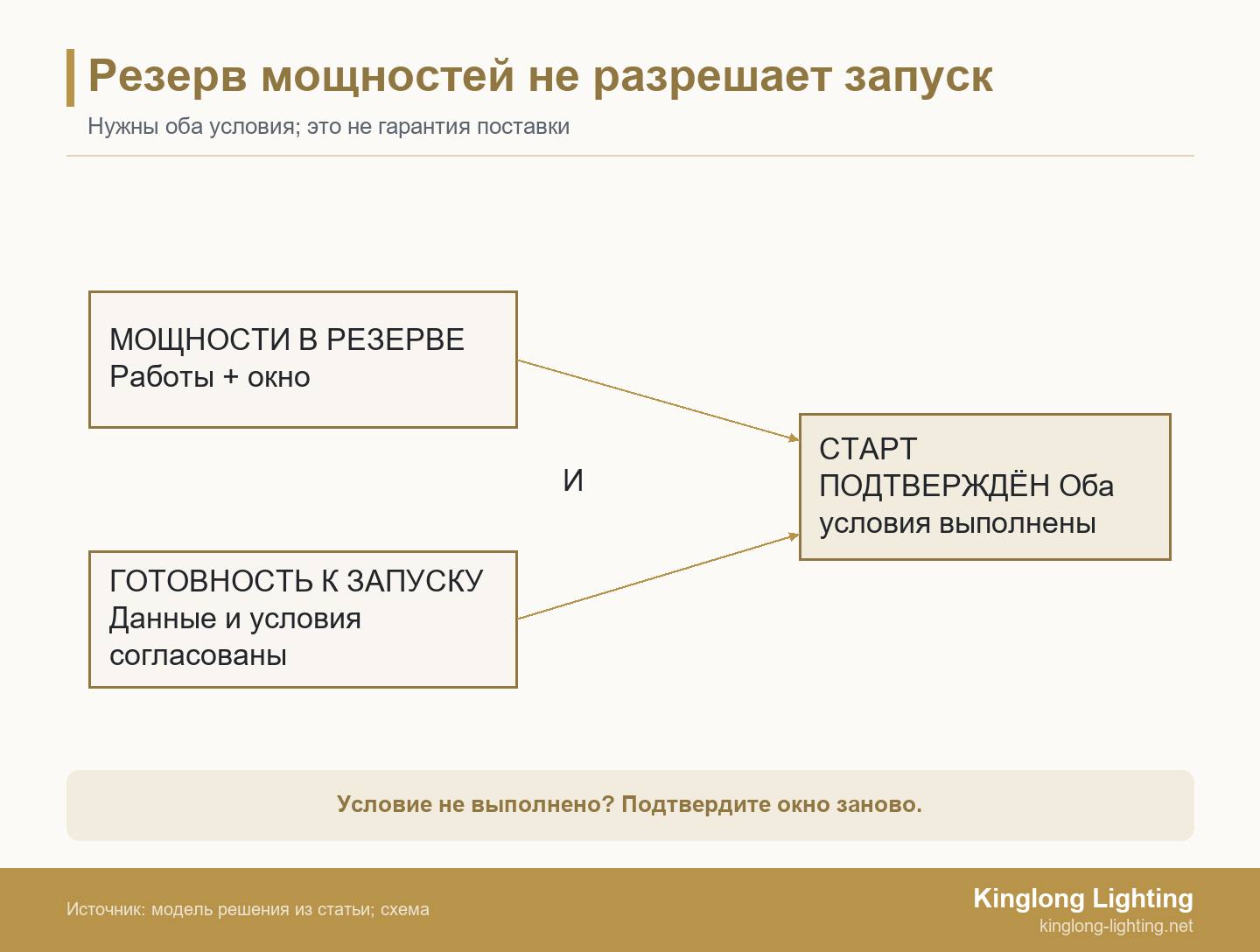

Два условия, резерв мощностей и готовность к запуску, сходятся через логическое И к подтверждённому началу производства
Схематическая подсказка покупателю: подтвердите и окно доступности ресурсов, и условия разрешения на запуск. Это не измеренный производственный график фабрики.
  • Определите работы: типы светильников, количества и производственные операции, на которые распространяется резерв.
  • Назовите условия: согласования, предварительные коммерческие требования и доступность материалов с ответственными и сроками.
  • Установите срок действия: когда резерв истекает и как поставщик реагирует на опоздание или изменение исходных данных.
  • Определите этап: начало производства, готовность на фабрике и прибытие на объект — разные обязательства.

Это различие важно ещё до завершения проектирования. Возможно, вы хотите сохранить предполагаемое производственное окно, оставив возможность доработать светильник. Уточните, какую гибкость поставщик действительно допускает. Не считайте, что ранняя оплата или предварительная конструкция автоматически фиксирует весь график.

Различайте прогноз, резервирование мощностей и разрешённый к производству заказ

Спросите, прогнозирует ли поставщик доступность, условно резервирует время ресурсов или подтверждает заказ, разрешённый к производству. Это полезные для покупателя различия, а не универсальные названия заводских статусов. Попросите объяснить, какие действия по конкретному проекту стоят за используемыми терминами и чем подтверждается такая позиция.

Прогноз означает, что работы могут вписаться в текущий план. Условный резерв добавляет определённое обязательство сохранить указанное время до выполнения оговорённых условий или наступления срока окончания резерва. Разрешённый к производству заказ даёт право изготовить согласованный объём по реальной процедуре утверждения проекта. Заказ на закупку может существовать, пока техническое разрешение ещё не получено; и наоборот, техническое согласование не доказывает выполнения коммерческих условий резервирования.

Используйте материалы по закупке и спецификации светильников, чтобы подготовить сведения о светильниках и согласованиях для запроса. Если в нём указан только месяц открытия гостиницы, поставщик вынужден предполагать объём изготовления, а покупатель — угадывать содержание резерва.

При планировании с ограниченной мощностью в Microsoft Dynamics 365 учитываются уже существующие резервы ресурсов, а нехватка мощности может сдвинуть дату поставки на более поздний срок. Документация по ограниченной мощности описывает работу планирования в программной системе, а не систему резервирования конкретного поставщика светильников.

Для покупателя это повод спросить, какая текущая загрузка была учтена, а не требовать снимок экрана программы. Датированное подтверждение по проекту может быть полезнее эффектного, но необъяснённого графика. Установите, кто принял резервирование и когда планировщик в последний раз проверил соответствующее рабочее время.

Свяжите резерв с чертежами, оплатой и готовностью материалов

Зафиксируйте точную редакцию чертежа, образец или спецификацию отделки, согласования компонентов, коммерческие условия и крайний срок разрешения на запуск, необходимые для обещанного окна. Превратите «при условии согласования» в конкретный документ или результат с ответственным проверяющим. Иначе заказчик и фабрика могут считать одно условие выполненным, опираясь на разные документы.

Для чертежей отделяйте разрешение разработать образец от разрешения изготовить полное количество. Проверьте размеры, подвес, монтажные сопряжения и электрическую конфигурацию, относящиеся к разрешаемым работам. Эталон отделки тоже должен быть идентифицируемым: принятый образец или документированная спецификация, а не неуточнённое описание цвета в письме.

Оплата — самостоятельное коммерческое условие. Спросите, что покрывает предлагаемый аванс или плата за резерв: разработку, закупку материалов, удержание времени ресурсов либо иное указанное обязательство. Пусть стороны подтвердят порядок отмены, изменений, истечения резерва и возможного зачёта платы в окончательном заказе. Уточните долю аванса и условия возврата в согласованных документах, не предполагая стандартной схемы.

Готовность материалов требует отдельного подтверждения. «Есть у нашего поставщика» может означать не то же самое, что запас, выделенный вашему заказу. Спросите, какие компоненты зависят от согласованного выбора, какие уже заказаны, а по каким ещё нет надёжной даты доступности. Не допускайте, чтобы незамеченная несогласованная замена компонента стала способом уложиться в срок.

Protolabs связывает сроки подходящих деталей, изготовляемых литьём под давлением, в том числе с особенностями конструкции и поступлением материалов, предоставляемых заказчиком. Это видно из рекомендаций по ускоренному изготовлению. Речь идёт об условиях собственной услуги Protolabs, а не о предельных сроках или способах производства, применимых к заказу декоративных светильников.

Kinglong описывает проверку чертежей на реализуемость, выбор материалов и оптимизацию конструкции в своём процессе проверки чертежей заказных светильников. Это подходящий этап для уточнения нерешённых производственных исходных данных. Однако описание услуги не доказывает, что конкретное производственное окно уже зарезервировано.

Задайте крайний срок окончательного разрешения на запуск с датой, временем и часовым поясом. Рядом перечислите все открытые вопросы и спросите планировщика, что произойдёт при пропуске срока. Продление требует подтверждения: нельзя незаметно сдвинуть дату согласования покупателем, оставив дату готовности поставщика без изменения.

Резервируйте ограничивающие операции, а не абстрактную неделю фабрики

Полезный резерв определяет работы, ограниченные по мощности, и выделенную под них загрузку, а не выдаёт общую мощность фабрики за свободное время для этого заказа. Проекту могут потребоваться разные окна для металлообработки, отделки, декоративных компонентов, сборки и окончательных проверок. Поставщику следует объяснить, какие операции определяют предложенные даты.

Спросите о конкретном составе светильников. Повторяющиеся настенные модели и крупная заказная люстра могут требовать разных способов перемещения, организации сборки и исходных данных для согласования. Месячный объём выпуска не показывает, будут ли нужные люди, рабочие места или процессы отделки свободны к моменту поступления этого комплекта. Запросите соответствующую операцию или группу ресурсов и выделенный объём; полный коммерчески конфиденциальный портфель заказов для этого не нужен.

В документированном процессе Oracle с определениями технологических работ модуль Promising проверяет доступность и расходует доступное обеспечение необходимыми производственными компонентами и ресурсами. Описание ведомости ресурсов прямо разделяет эти проверки в данном программном процессе. Оно не устанавливает, как Kinglong или другой поставщик планирует конкретный заказ.

По субподрядной операции спросите, включено ли внешнее окно в подтверждение или его ещё нужно согласовать. Для общих процессов выясните, должна ли другая часть вашего комплекта быть готова одновременно. Это позволяет отличить действительно независимый запуск от разделения, которое потребует повторной настройки или отдельной партии отделки.

Фотографии завершённых проектов могут показать характер изготовления, но не доказывают свободной мощности в текущем производственном графике поставщика. Чтобы найти сопоставимые условия монтажа и точнее сформулировать вопросы об объёме работ, изучите опубликованное портфолио проектов освещения.

Свяжите заводские этапы с датой потребности на объекте

При проверке даты потребности на объекте разделяйте начало производства, готовность на фабрике, проверку и упаковку, отгрузку, прибытие и готовность к монтажу. Заводское окно может быть реалистичным, тогда как общий график сдачи остаётся невыполнимым. Представителю заказчика нужна связанная последовательность, включая ответственных за работы за пределами фабрики.

Lean Enterprise Institute различает длительность производственного процесса и общий срок выполнения заказа, который также включает последующее время доставки продукта клиенту и задержки регистрации заказа. Определения времени цикла и сроков выполнения помогают понять, почему продолжительность изготовления нельзя приравнивать ко всему времени ожидания клиента.

Планируйте в обратном порядке от момента, когда монтажнику потребуются конкретные светильники. Попросите назначенные логистическую и строительную команды подтвердить собственные зависимости, включая приёмку, доступ и последовательность монтажа. Отдельно сохраняйте границы поставщика: готовность на фабрике не означает автоматическую отгрузку, а отгрузка — прибытие или готовность к установке.

Показывайте временной резерв отдельно от запланированных работ. Если позднее согласование отделки расходует имеющийся запас времени, обновите оценку риска вместо того, чтобы представлять исходную цель столь же надёжной. В предложении по наверстыванию срока определите изменяемую операцию, согласующее лицо и подтверждение выполнимости новой последовательности. Более ранняя дата, вписанная в график, сама по себе не является планом восстановления сроков.

Карточка резервирования мощностей для согласования с поставщиком

В карточке резервирования назначьте каждой нерешённой предпосылке ответственного и крайний момент принятия решения, затем спросите, как её невыполнение изменит зарезервированное окно. Перенесите поля ниже в проектную переписку и запросите прямые ответы. Это предлагаемый инструмент покупателя, а не политика Kinglong и не замена договорённости сторон.

Пункт подтверждения Данные для заполнения с поставщиком Вопрос для решения
Охват работ Обозначения светильников, количества, редакции чертежей и включённые операции: ______ Что зарезервировано, а что исключено?
Статус резерва Прогноз / условный резерв / разрешённый к производству заказ; статус поставщика: ______ Какое действие разрешает этот статус?
Окно ресурсов Соответствующая операция или группа, предлагаемые начало и завершение, рабочий календарь: ______ Учтена ли существующая загрузка?
Данные для разрешения на запуск Согласованные чертежи, эталоны отделки и компонентов; открытые замечания: ______ Что ещё препятствует разрешению на запуск?
Состояние материалов Выделенные запасы, подтверждённые закупки, неподтверждённая доступность: ______ Позволяют ли сроки материалов выполнить операцию?
Коммерческие условия Условие наступления платежа, назначение платы, порядок изменений и отмены: ______ Что фактически приняла каждая сторона?
Крайний срок и окончание резерва Требуемые данные, ответственный, дата/время/часовой пояс; окончание резерва: ______ Кто подтверждает продление или новое окно?
Этапы и реакция на изменения Готовность на фабрике, проверки/упаковка, даты отгрузки и объекта; ответственный за обновление: ______ Что изменится при сдвиге зависимости?

Поле без ответа — это открытая зависимость, а не подразумеваемое согласие. Передайте заполненную карточку координатору согласований покупателя и ответственному планировщику поставщика. Датируйте подтверждение, чтобы последующие изменения можно было сравнить с определённой исходной версией.

Microsoft описывает планирование заданий вперёд от даты доступности материала и сообщает, что задание за пределами загруженного периода диаграммы остаётся незапланированным. Такое поведение в документации по планированию заданий на диаграмме Ганта — конкретный программный пример того, почему изменение даты не означает нахождения выполнимого места для работ.

Если предложенное решение меняет светильник, а не календарь, рассматривайте его как решение по конструкции и закупке. Руководство по стоимостному инжинирингу декоративного освещения поможет организовать сравнение. Не согласовывайте нераскрытую замену материала или конструкции лишь ради сохранения исходной даты.

Условный проект: разрешить готовые номера, отдельно подтвердить вестибюль

В этом условном проекте 120 настенных светильников для номеров и две люстры вестибюля используют общее предлагаемое окно отделки, однако согласованы только чертежи и эталон отделки для номеров. Покупатель внёс согласованный аванс и считает весь комплект обеспеченным. Это гипотетические условия, а не заказ Kinglong и не обещание достижимого производственного результата.

Планировщик выявляет отсутствующую деталь подвеса для вестибюля и подтверждает, что резерв партии отделки предполагал одновременную готовность обеих групп. Это ещё не доказывает, что номера должны ждать. Это определяет вопрос: могут ли готовые к изготовлению настенные светильники идти независимо, без несогласованного отличия отделки или неподтверждённой новой даты готовности?

Представитель заказчика запрашивает отдельные статусы разрешения на запуск. Группа номеров может продолжить работу только после подтверждения всех её условий и независимого окна ресурсов. Группа вестибюля остаётся без разрешения на производство, пока проектировщик уточняет деталь. Затем поставщик должен объяснить, изменит ли более поздняя партия для вестибюля проверку отделки, загрузку, стоимость или готовность. Разделение комплекта — вариант для оценки, а не автоматическое восстановление сроков.

Решение закрывают обновлёнными подтверждениями по каждой группе и проверенной последовательностью поставки. Если поставщик не может обеспечить независимый запуск, заказчик пересматривает график или рассматривает другой согласованный вариант. Полезный результат — решение на основе реальной зависимости, а не общей отметки «зарезервировано», которая её скрывает.

Подготовьте обсуждение мощности для конкретного проекта

Предоставьте количества светильников, актуальные чертежи, эталоны отделки и компонентов, даты согласований и дату потребности на объекте для предметного обсуждения реализуемости проекта. Отметьте утверждённые данные отдельно от предположений и укажите людей, уполномоченных закрывать нерешённые проектные или коммерческие вопросы.

Приложите эти сведения и открытые вопросы резервирования к вашему обращению. Опубликованный объём проверки чертежей позволяет рассмотреть реализуемость и выбор материалов. Используйте такой разбор для уточнения исходных данных к проектному предложению, когда будете обсуждать требования проекта с Kinglong. Реальные условия планирования и коммерческие положения запросите отдельно, не считая, что обращение само по себе создаёт резерв мощностей.

Часто задаваемые вопросы

Стоит ли резервировать мощность до окончательного выбора поставщика?

Предварительный резерв может помочь планированию, но не должен представляться подтверждённым заказом, пока стороны не согласуют назначение поставщика и условия резервирования. Укажите, кто вправе принять резерв и ожидается ли ещё закупочное одобрение. До разрешения необратимых работ урегулируйте соответствующие коммерческие обязательства и технические границы запуска по реальной процедуре проекта.

Означает ли приоритет исключительное использование производственной линии?

Нет: приоритет и исключительное использование ресурсов — разные обязательства, поэтому уточните, какое именно выделение ресурсов предлагает поставщик. Приоритет может влиять на последовательность, не закрепляя за вашим комплектом все необходимые ресурсы исключительно. Попросите объяснить обещанное рабочее окно и порядок разрешения конфликтов. Оценивайте конкретное обязательство, а не воспринимайте слово «приоритет» как доказательство выделенной мощности.

Можно ли перенести резерв на другую конструкцию светильника?

Только если поставщик подтвердит, что изменённые загрузка, материалы и процесс по-прежнему вписываются в удерживаемое окно, и согласится на изменение. Неизменное количество светильников не доказывает неизменности производственной потребности. Обозначьте заменяющую конструкцию и редакцию, спросите, что необходимо перепроверить, и сохраните письменное подтверждение итогового объёма и дат вместо автоматического переноса прежнего резерва.

Что запросить, если фабрика не раскрывает полный портфель заказов?

Попросите датированное подтверждение по вашему проекту: соответствующее окно ресурсов, предположения и нерешённые ограничения, а не конфиденциальные заказы других клиентов. Сводка ресурсов со скрытыми данными или подтверждение планировщика могут помочь, если ясно определяют ваш объём. Уточните, когда состояние было проверено и кто подтвердит его после изменения: конфиденциальность не объясняет неопределённого обязательства.
