Un créneau de production est une période convenue entre l’acheteur et le fournisseur pour des travaux de fabrication définis, sous réserve du périmètre et des conditions qu’ils ont confirmés. Pour le représentant d’un maître d’ouvrage préparant la livraison d’un hôtel, savoir si l’usine a de la place ne suffit pas. Il faut comprendre quels travaux sont couverts, ce qui maintient la réservation et sur quelle date le fournisseur s’engage réellement. Clarifiez ces points séparément avant de vous appuyer sur un créneau annoncé.
Préciser ce qui est réservé, jusqu’à quand et sous quelles conditions

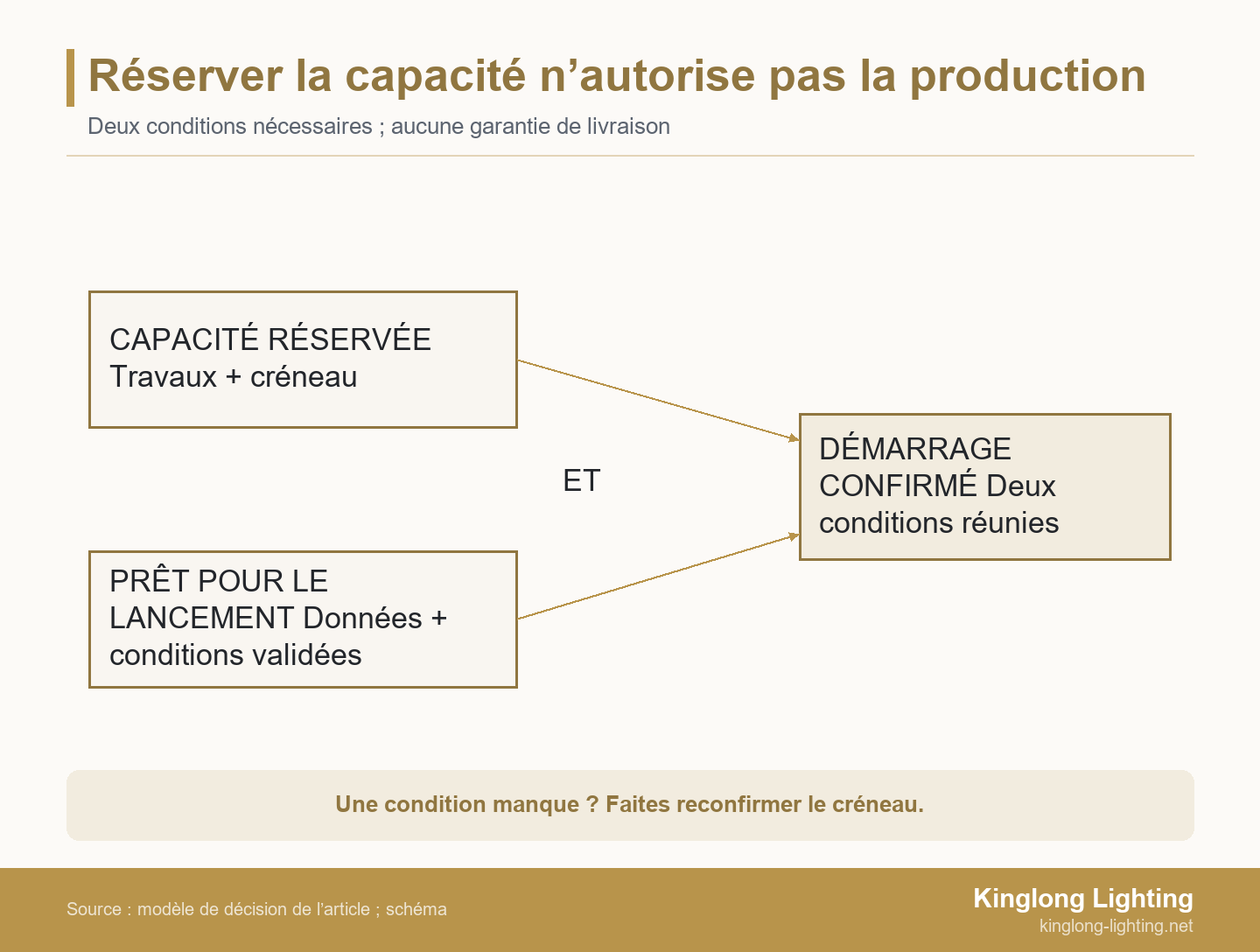

Traitez la réservation de capacité et l’autorisation de lancer la production comme deux décisions distinctes : un acompte payé ne démontre pas, à lui seul, que la conception, les matériaux et les ressources critiques sont prêts. Une réservation utile pour des luminaires sur mesure relie un périmètre identifié à du temps de travail disponible et indique ce que l’acheteur et le fournisseur doivent encore accomplir. Ni une inscription au calendrier ni un plan approuvé ne répond à toutes ces questions à lui seul.

- Définir les travaux : types de luminaires, quantités et opérations de fabrication couverts par la réservation.
- Nommer les conditions : approbations, prérequis commerciaux et disponibilité des matériaux, avec responsables et échéances.
- Fixer la validité : date d’expiration de la réservation et réponse du fournisseur si une donnée arrive en retard ou change.
- Définir le jalon : démarrage, achèvement en usine et arrivée sur chantier correspondent à des engagements différents.
Cette distinction compte avant même que la conception soit définitive. Vous pouvez souhaiter protéger un créneau possible tout en gardant la liberté de faire évoluer le luminaire. Demandez quelle souplesse le fournisseur a réellement accordée, sans supposer qu’un paiement anticipé ou une conception provisoire fige tout le calendrier.
Distinguer prévision, réservation de capacité et ordre autorisé à produire
Demandez si le fournisseur prévoit simplement une disponibilité, réserve du temps de ressources sous conditions ou confirme un ordre de fabrication autorisé. Ce sont des distinctions utiles pour l’acheteur, pas des intitulés de statut universels dans les usines. Faites préciser ce que la terminologie du fournisseur l’engage concrètement à faire pour le projet identifié et les éléments qui étayent cette position.
Une prévision signifie que les travaux pourraient s’insérer dans le planning actuel. Une réservation conditionnelle ajoute l’engagement de conserver du temps défini jusqu’à la réalisation de conditions précisées ou jusqu’à une échéance. Un ordre autorisé permet de fabriquer le périmètre convenu selon la procédure réelle d’approbation du projet. Un bon de commande peut exister alors que l’autorisation technique reste en attente ; inversement, une approbation technique ne prouve pas que les conditions commerciales de réservation sont remplies.
Utilisez les ressources sur l’achat et la spécification des luminaires pour préparer les données de luminaires et d’approbation nécessaires à la demande. Si celle-ci n’indique que le mois d’ouverture de l’hôtel, le fournisseur doit deviner le périmètre de fabrication et l’acheteur doit deviner ce qui a été réservé.
Dans la planification à capacité finie de Microsoft Dynamics 365, les réservations de ressources existantes sont prises en compte et une capacité insuffisante peut repousser la date de livraison. La documentation sur la capacité finie décrit le fonctionnement de la planification dans le logiciel, et non le système de réservation d’un fournisseur de luminaires particulier.
Pour l’acheteur, cela invite à demander quelle charge actuelle a été prise en compte plutôt qu’à exiger une capture d’écran du logiciel. Une confirmation de projet datée peut être plus utile qu’un graphique impressionnant mais inexpliqué. Identifiez qui a accepté la réservation et quand le planificateur a vérifié pour la dernière fois le temps de travail concerné.
Lier la réservation aux plans, au paiement et à la disponibilité des matériaux
Consignez la révision exacte des plans, la référence de finition, les approbations des composants, les conditions commerciales et la date limite d’autorisation nécessaires au créneau annoncé. Transformez « sous réserve d’approbation » en un livrable identifiable assorti d’un examinateur responsable. Sinon, le maître d’ouvrage et l’usine peuvent croire la même condition satisfaite en se fondant sur des documents différents.
Pour les plans, distinguez l’autorisation de développer un échantillon de celle de fabriquer la quantité complète. Vérifiez les dimensions, la suspension, les interfaces de fixation et la configuration électrique pertinentes pour les travaux à autoriser. La finition doit aussi avoir une référence identifiable : échantillon accepté ou spécification documentée, plutôt qu’une description de couleur non résolue dans un courriel.
Le paiement constitue une condition commerciale distincte. Demandez ce que finance l’acompte ou le montant de réservation proposé : développement, achats de matériaux, temps de ressources conservé ou autre obligation identifiée. Faites confirmer par les parties le traitement de l’annulation, des modifications, de l’expiration et d’une éventuelle imputation sur la commande finale. Confirmez le pourcentage d’acompte et les modalités de remboursement dans les conditions convenues, sans présumer un dispositif standard.
La disponibilité des matériaux mérite sa propre confirmation. « Disponible chez notre fournisseur » peut différer d’un stock affecté à votre commande. Demandez quels composants dépendent d’un choix approuvé, lesquels sont commandés et lesquels attendent encore une date de disponibilité fiable. Ne laissez pas un remplacement de composant non approuvé devenir, sans être remarqué, la solution à une contrainte de délai.
Protolabs conditionne les délais de pièces éligibles au moulage par injection notamment à leurs caractéristiques de conception et à l’arrivée des matériaux fournis par le client, comme l’indiquent ses directives de fabrication rapide. Il s’agit de conditions propres à son service, et non de dates limites ou de procédés à appliquer à une commande de luminaires décoratifs.
Kinglong décrit l’examen des plans pour la faisabilité, le choix des matériaux et l’optimisation structurelle dans son processus d’examen des plans de luminaires sur mesure. C’est un cadre pertinent pour clarifier les données de fabrication encore ouvertes. Cela ne prouve pas qu’un créneau de production particulier a déjà été réservé.
Fixez une date limite d’autorisation finale, avec heure et fuseau horaire. Faites figurer à côté chaque point encore ouvert et demandez au planificateur ce qui se passe si l’échéance n’est pas respectée. Une prolongation doit être confirmée : ne décalez pas discrètement l’approbation de l’acheteur en laissant inchangée la date d’achèvement du fournisseur.
Réserver les opérations contraintes, pas une semaine d’usine abstraite
Une réservation utile identifie les travaux soumis à une contrainte et la charge qui leur est attribuée, au lieu de présenter toute la capacité de l’usine comme du temps libre pour cette commande. Un projet peut nécessiter des créneaux différents pour la métallerie, la finition, les éléments décoratifs, l’assemblage et les contrôles finaux. Le fournisseur devrait expliquer quelles opérations déterminent les dates proposées.
Interrogez le fournisseur sur l’assortiment précis de luminaires. Des appliques répétitives et un grand lustre sur mesure peuvent nécessiter des manutentions, des dispositifs d’assemblage et des données d’approbation différents. Un volume de production mensuel ne dit pas si les personnes, postes de travail ou procédés de finition nécessaires seront disponibles lorsque ce lot y parviendra. Demandez l’opération ou le groupe de ressources concerné et le périmètre qui lui est attribué ; le carnet de commandes complet et confidentiel n’est pas nécessaire.
Dans le flux Oracle documenté utilisant une définition de travail de procédé, Promising vérifie la disponibilité et consomme l’approvisionnement des composants et ressources de fabrication requis. Son explication de la nomenclature de ressources rend ces vérifications distinctes explicites dans ce flux logiciel. Elle n’établit pas comment Kinglong ou un autre fournisseur planifie une commande donnée.
Pour une opération sous-traitée, demandez si le créneau externe est inclus ou reste à confirmer. Pour les procédés partagés, identifiez si une autre partie de votre lot doit être prête au même moment. Vous pourrez ainsi distinguer un lancement réellement indépendant d’un fractionnement qui imposerait un nouveau réglage ou une série de finition séparée.
Consultez le portfolio publié de projets d’éclairage pour identifier des contextes d’installation comparables et poser des questions plus précises sur le périmètre. Les photographies de projets terminés peuvent illustrer la nature des travaux ; elles ne prouvent pas l’existence de capacité libre dans le planning actuel du fournisseur.
Relier les jalons d’usine à la date de besoin sur chantier
Distinguez démarrage de production, achèvement en usine, contrôle et emballage, expédition, arrivée et disponibilité pour la pose lorsque vous vérifiez une date de besoin sur chantier. Un créneau d’usine peut être crédible alors que le calendrier global de livraison du projet reste irréalisable. Le représentant du maître d’ouvrage a besoin de la séquence liée, y compris des responsables des travaux hors usine.
Le Lean Enterprise Institute distingue le délai de production du délai de commande, qui comprend aussi le temps en aval pour faire parvenir le produit au client et les retards d’enregistrement des commandes. Ses définitions des temps de cycle et des délais expliquent pourquoi une durée de production ne devrait pas être assimilée à toute l’attente du client.
Planifiez à rebours à partir du moment où l’installateur a besoin des luminaires identifiés. Demandez aux équipes logistiques et de chantier désignées de confirmer leurs propres dépendances, notamment réception, accès et séquence de pose. Gardez distinct le périmètre du fournisseur : achever en usine ne signifie pas automatiquement expédier ; expédier ne signifie ni être arrivé ni être prêt à poser.
Présentez les marges de sécurité séparément des travaux planifiés. Si une approbation tardive de finition consomme la marge disponible, actualisez le risque au lieu de présenter l’objectif initial comme tout aussi sûr. Lorsqu’un rattrapage est proposé, identifiez l’activité modifiée, la personne qui l’accepte et les éléments rendant la séquence révisée réalisable. Saisir une date cible plus précoce dans un planning n’est pas, en soi, un plan de rattrapage.
Une fiche de réservation de capacité à envoyer au fournisseur
Utilisez la fiche de réservation pour attribuer à chaque condition non résolue un responsable et une échéance ultime de décision, puis demandez comment son non-respect modifie le créneau réservé. Reprenez les champs suivants dans la correspondance du projet et exigez des réponses explicites. Cet outil proposé à l’acheteur n’est ni une politique Kinglong ni un remplacement de l’accord entre les parties.
| Point à confirmer | Donnée à compléter avec le fournisseur | Question à résoudre |
|---|---|---|
| Travaux couverts | Références des luminaires, quantités, révisions des plans et opérations incluses : ______ | Qu’est-ce qui est réservé et qu’est-ce qui est exclu ? |
| Statut de la réservation | Prévision / réservation conditionnelle / ordre autorisé ; statut propre au fournisseur : ______ | Quelle action ce statut autorise-t-il ? |
| Créneau des ressources | Opération ou groupe concerné, début et fin proposés, calendrier de travail retenu : ______ | La charge existante a-t-elle été prise en compte ? |
| Données d’autorisation | Plans approuvés, références de finition et composants ; commentaires ouverts : ______ | Quel point empêche encore le lancement ? |
| Situation des matériaux | Stock affecté, achats confirmés, disponibilité non confirmée : ______ | Les dates de disponibilité permettent-elles l’opération ? |
| Conditions commerciales | Déclencheur du paiement, objet du montant facturé, traitement des modifications et annulations : ______ | Qu’a réellement accepté chaque partie ? |
| Date limite et expiration | Donnée requise, responsable, date/heure/fuseau ; expiration de la réservation : ______ | Qui confirme une prolongation ou un créneau de remplacement ? |
| Jalons et réponse aux changements | Achèvement en usine, contrôles/emballage, dates d’expédition et de chantier ; responsable des mises à jour : ______ | Que change le déplacement d’une dépendance ? |
Une case sans réponse reste une dépendance ouverte, pas une acceptation implicite. Diffusez la fiche complétée au coordinateur des approbations de l’acheteur et au planificateur responsable chez le fournisseur. Datez la confirmation afin de pouvoir comparer tout changement ultérieur à une référence identifiable.
Microsoft décrit la planification des tâches en avant à partir d’une date de disponibilité des matériaux et indique qu’une tâche hors de la période chargée dans le graphique reste non planifiée. Ce fonctionnement présenté dans sa documentation sur la planification des tâches dans le diagramme de Gantt illustre concrètement, dans un logiciel, pourquoi changer une date ne revient pas à trouver une place réalisable pour les travaux.
Si la solution proposée change le luminaire plutôt que le calendrier, examinez-la comme une décision de conception et d’achat. Le guide d’analyse de la valeur pour l’éclairage décoratif peut structurer cette comparaison ; n’acceptez pas une modification de matériau ou de construction non déclarée dans le seul but de préserver la date initiale.
Exemple illustratif : autoriser les chambres prêtes et reconfirmer le hall
Dans ce projet illustratif, 120 appliques de chambre et deux lustres de hall partagent un créneau de finition proposé, mais seuls les plans et la référence de finition des chambres ont été approuvés. L’acheteur a payé un acompte convenu et pense que tout le lot est sécurisé. Ces conditions sont hypothétiques : il ne s’agit ni d’une commande Kinglong ni d’une promesse de production réalisable.
Le planificateur repère un détail de suspension manquant pour le hall et confirme que la série de finition réservée supposait les deux groupes disponibles ensemble. Cela ne démontre pas que les chambres doivent attendre. Cela établit la question à résoudre : les appliques prêtes peuvent-elles avancer indépendamment, sans différence de finition non approuvée ni nouvelle date d’achèvement non étayée ?
Le représentant du maître d’ouvrage demande des positions d’autorisation séparées. Le groupe des chambres ne peut avancer que si toutes ses conditions de lancement et son créneau de ressources indépendant sont confirmés. Le groupe du hall reste hors autorisation de production pendant que le concepteur résout le détail. Le fournisseur doit ensuite expliquer si une série ultérieure pour le hall modifie la vérification de finition, la charge, le coût ou l’achèvement. Fractionner le lot est une option à examiner, pas un rattrapage automatique.
La décision se clôt par des confirmations révisées pour chaque groupe et une séquence de livraison vérifiée. Si le fournisseur ne peut pas assurer un lancement indépendant, le maître d’ouvrage révise le planning ou envisage une autre option approuvée. Le résultat utile est une décision fondée sur la dépendance réelle, et non un statut « réservé » global qui la masque.
Préparer un échange sur la capacité propre au projet
Fournissez les quantités de luminaires, les plans actuels, les références de finition et de composants, les dates d’approbation et la date de besoin sur chantier pour un échange de faisabilité propre au projet. Distinguez les éléments approuvés des hypothèses et identifiez les personnes habilitées à clore les décisions techniques ou commerciales encore ouvertes.
Pour discuter des exigences du projet avec Kinglong, joignez ces informations et les questions de réservation non résolues. Le périmètre publié d’examen des plans permet un échange sur la faisabilité et le choix des matériaux ; utilisez-le pour clarifier les données nécessaires à une proposition spécifique. Demandez séparément les conditions réelles de planification et de commerce, sans supposer qu’une demande crée à elle seule une réservation de capacité.
Questions fréquentes
Faut-il réserver de la capacité avant la désignation définitive du fournisseur ?
Une réservation préliminaire peut faciliter la planification, mais ne devrait pas être présentée comme une commande confirmée tant que les parties n’ont pas convenu de la désignation et des conditions de réservation. Précisez qui peut l’accepter et si l’approbation des achats reste en attente. Avant d’autoriser des travaux irréversibles, résolvez les obligations commerciales et limites d’autorisation technique correspondantes par la procédure réelle du projet.
Un statut prioritaire signifie-t-il l’usage exclusif d’une ligne de production ?
Non : priorité et usage exclusif des ressources sont deux engagements différents. Demandez donc quelle allocation précise le fournisseur propose. Une priorité peut influer sur la séquence sans rendre toutes les ressources nécessaires exclusives à votre lot. Faites expliquer le créneau promis et le traitement des conflits. Évaluez cet engagement concret, plutôt que de prendre le mot « prioritaire » comme preuve de capacité dédiée.
Peut-on transférer une réservation vers une autre conception de luminaire ?
Seulement si le fournisseur confirme que la charge, les matériaux et le procédé révisés restent compatibles avec le créneau réservé et accepte le changement. Un nombre de luminaires inchangé ne démontre pas un besoin de fabrication inchangé. Identifiez la conception de remplacement et sa révision, demandez les points à revérifier et conservez la confirmation écrite du périmètre et des dates obtenus plutôt que de reconduire la réservation par supposition.
Que demander si l’usine ne peut pas divulguer tout son carnet de commandes ?
Demandez une confirmation datée et spécifique au projet du créneau de ressources concerné, des hypothèses et des contraintes ouvertes, plutôt que les commandes confidentielles d’autres clients. Un relevé de ressources expurgé ou une confirmation du planificateur peut aider s’il identifie clairement votre périmètre. Demandez quand la situation a été vérifiée et qui pourra la reconfirmer après un changement : la confidentialité n’explique pas un engagement indéfini.
