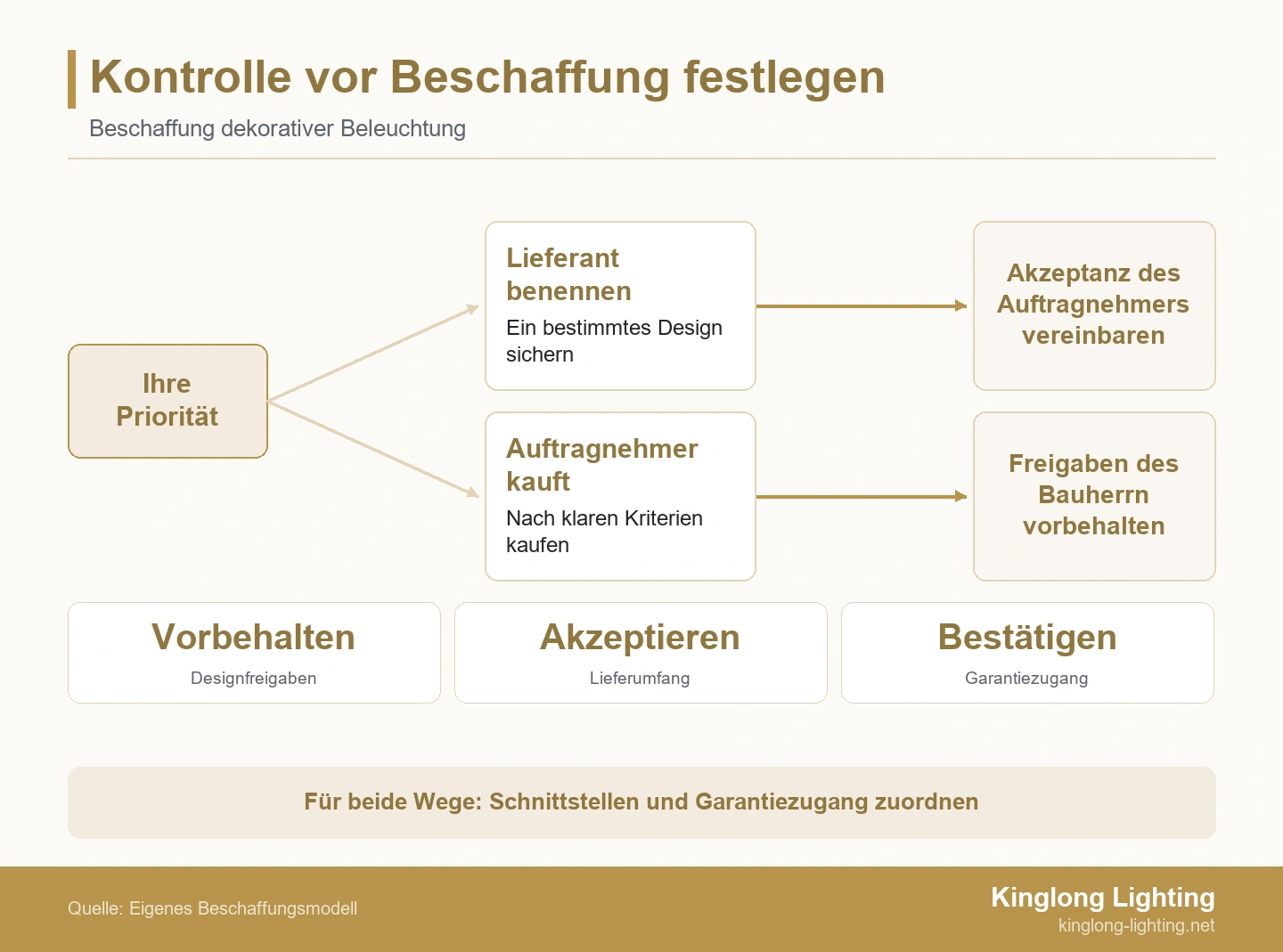

Wer den Beleuchtungslieferanten auswählt, kontrolliert damit nicht zwangsläufig, was auf der Baustelle ankommt, wie es montiert wird oder wer einen Mangel behebt. Die Lieferantenbenennung sichert eine bestimmte Auswahl; die Beschaffung durch den Auftragnehmer kann Einkauf und Ausführung bündeln. Entscheidend ist nicht, welche Bezeichnung bauherrenfreundlicher klingt, sondern welche Entscheidungen Sie sich vorbehalten – und welche Aufgaben eine andere Partei tatsächlich übernommen hat.
Welches Beschaffungsmodell gibt Bauherren mehr Kontrolle?
Die Lieferantenbenennung gibt dem Bauherrn mehr Kontrolle über die Auswahl; die Beschaffung durch den Auftragnehmer kann die Koordination der Ausführung stärken. Beides ist ohne vereinbarte Freigaberechte und Lieferverantwortlichkeiten nicht garantiert. Benennen Sie für dekorative Beleuchtung einen Lieferanten, wenn der Verlust eines bestimmten Designs schwer auszugleichen wäre. Bevorzugen Sie die Beschaffung durch den Auftragnehmer, wenn sich das Paket mit überprüfbaren Anforderungen beschreiben lässt und der Auftragnehmer den zugehörigen Koordinationsumfang akzeptiert.
Vergleichen Sie einen markanten, auf das Lobbyinterieur abgestimmten Kronleuchter mit einer in vielen Gästezimmern eingesetzten Wandleuchte. Beim ersten können eine bestimmte Silhouette, Materialbearbeitung und ein freigegebenes Muster ausschlaggebend sein. Die zweite kann mehr Spielraum bei der Lieferantenauswahl bieten, sofern Erscheinungsbild, Lichtleistung, Steuerung und Montageanforderungen klar sind. Beide gleich zu beschaffen kann entweder die Sicherung des Designs schwächen oder unnötigen Verwaltungsaufwand für den Bauherrn verursachen.
Bestimmen Sie zunächst, welche Auswahlentscheidung sich später nur schwer korrigieren lässt. Prüfen Sie dann, wer Änderungen freigeben darf, wer die Schnittstellen koordiniert und wer eine Mängelbehebung erwirken kann. Die folgenden Vertragsbeispiele veranschaulichen diese Unterschiede; sie begründen keine Rechte für jedes Projekt und ersetzen keine Beratung zum tatsächlich vereinbarten Vertrag und zum anwendbaren Recht.
- Behalten Sie sich die Freigabe von Änderungen vor, die das ausgewählte Design oder die Leistung beeinträchtigen könnten.
- Lassen Sie den Koordinations- und Montageumfang des Auftragnehmers zusammen mit dem Leuchtenangebot bepreisen.
- Prüfen Sie vor der Entscheidung für einen Beschaffungsweg, wie sich die Garantie tatsächlich in Anspruch nehmen lässt.
Was Lieferantenbenennung und Beschaffung durch den Auftragnehmer tatsächlich bedeuten
Lieferantenbenennung bedeutet, dass der Bauherr einen Lieferanten benennt, den der Auftragnehmer beauftragt. Beschaffung durch den Auftragnehmer bedeutet, dass der Auftragnehmer nach vereinbarten Anforderungen auswählt und einkauft. In diesem Vergleich gehören beide Wege zu einem vom Auftragnehmer betreuten Leistungspaket. Kauft der Bauherr direkt beim Hersteller, entsteht ein anderes Lieferverhältnis, selbst wenn der Auftragnehmer die Leuchten montiert.
Lieferantenbenennung: Auswahl durch den Bauherrn, Beauftragung durch den Auftragnehmer
Die Lieferantenbenennung ist sinnvoll, wenn der Bauherr einen Anbieter bereits geprüft hat und diese Auswahl durch Ausschreibung und Einkauf hindurch sichern möchte. Sie kann die Kontinuität zwischen Designentwicklung, Musterfreigabe und Fertigung erhalten. Ein Name in der Leistungsbeschreibung regelt jedoch weder die Beauftragungsbedingungen noch den Zahlungsweg oder die Verteilung der Montagerisiken.
FIDIC bietet ein relevantes, aber spezifisches Vertragsbeispiel. Die FIDIC-Bedingungen MDB Harmonised construction conditions sehen einen Mechanismus für benannte Nachunternehmer vor, bei dem der Auftragnehmer unter bestimmten Voraussetzungen begründete Einwände erheben kann. Das ist keine allgemeingültige Regel für Beleuchtungslieferanten. Gemeint ist die Ausgabe vom Mai 2005, Klauseln 5.1–5.3; bei einem anderen Vertragswerk ist eine eigene Prüfung erforderlich.
Bitten Sie den Auftragnehmer vor der Benennung des Beleuchtungslieferanten, Bedenken zu Leistungsfähigkeit, Leistungsumfang, vorgeschlagenen Geschäftsbedingungen oder Koordinationspflichten konkret zu benennen. Klären Sie diese im vertraglich vorgesehenen Verfahren des Projekts. Eine Benennung, die das gewünschte Finish sichert, bei der der Auftragnehmer aber die Montageschnittstelle nicht akzeptiert, ist keine vollständige Beschaffungsregelung.
Beschaffung durch den Auftragnehmer: gesteuerter Einkauf mit vorbehaltenen Bauherrenfreigaben
Dieser Weg ist besonders geeignet, wenn der Auftragnehmer ein definiertes Paket beschaffen, mit den Bauarbeiten abstimmen und die Lieferung über seine Einkaufskette steuern kann. Die Kontrolle des Bauherrn beruht dann auf der Leistungsbeschreibung und vorbehaltenen Freigaben, nicht darauf, jeden Hersteller selbst auszuwählen. Eine ungenaue Beschreibung wie „ähnliche dekorative Leuchte“ bietet deutlich weniger Bewertungsgrundlage als ein freigegebenes Muster und eine vollständige Leuchtenliste.
Die AIA-Anleitung zu G705–2001 erläutert im Zusammenhang mit A201–2007 schriftliche Einwände des Bauherrn oder Architekten gegen vorgeschlagene Unternehmen aus sachlich begründeten Gründen. Dazu zählen auch Lieferanten speziell gefertigter Materialien oder Ausrüstungen. Einkauf durch den Auftragnehmer muss somit nicht uneingeschränkte Lieferantenauswahl bedeuten. Dieses Beispiel gilt für den genannten Vertragskontext; es schafft kein automatisches Freigaberecht für jedes Beleuchtungsprojekt.
Bereiten Sie Leuchtenliste, Musteranforderungen und Vorlageverfahren vor der Ausschreibung vor, damit alle Bieter dieselben Freigabepflichten einpreisen. Für die weitere Ausarbeitung der Leistungsbeschreibung helfen die Unterlagen zur Beleuchtungsbeschaffung dabei, noch offene technische Fragen zu erkennen. Klären Sie mit dem zuständigen Vertragsteam des Projekts das tatsächliche Einwandsverfahren, Prüffristen und wirtschaftliche Folgen. Gehen Sie nicht davon aus, dass der Bauherr einen anforderungskonformen Anbieter folgenlos ablehnen darf.
Vergleichen Sie die entscheidenden Kontrollmöglichkeiten im Beleuchtungspaket
Vergleichen Sie beide Wege hinsichtlich Designauswahl, Freigabe von Alternativen, Preistransparenz, Schnittstellenkoordination, Terminsteuerung und tatsächlich nutzbarer Garantieansprüche. Die Tabelle beschreibt praktische Tendenzen und Prüfpunkte, keine garantierte rechtliche Verantwortungsverteilung und keine Preisrangfolge.
| Kontrollbereich | Lieferantenbenennung | Beschaffung durch den Auftragnehmer |
|---|---|---|
| Designauswahl | Sichert einen bestimmten Anbieter und ein freigegebenes Design; den genau ausgewählten Leistungsumfang festlegen. | Sichert Anforderungen statt eines Anbieters; messbare Kriterien und Muster sind entscheidend. |
| Freigabe von Alternativen | Festlegen, wer den benannten Lieferanten ersetzen oder sein Produkt ändern darf und aus welchen Gründen. | Vorzulegende Nachweise, Freigabebefugnisse und Bedingungen für Alternativen festlegen. |
| Preistransparenz | Klären, wie Lieferantenpreise, Unterstützungsleistungen des Auftragnehmers und Koordinationskosten behandelt werden. | Vergleichen Sie das komplette Angebotspaket; Lieferantenrabatte sind ggf. nicht gesondert sichtbar. |
| Schnittstellenkoordination | Prüfen, ob der Auftragnehmer die Zuständigkeiten für Tragkonstruktionen, Verkabelung, Betriebsgeräte und Montage akzeptiert. | Die Paketkoordination kann gebündelt sein; Leistungsausschlüsse können dennoch Lücken lassen. |
| Terminsteuerung | Bauherrenfreigaben und Verfügbarkeit des benannten Lieferanten im Lieferterminplan verbindlich berücksichtigen. | Der Auftragnehmer stimmt Einkauf und Bauablauf ab; Prüffenster des Bauherrn müssen weiterhin geplant werden. |
| Garantiezugang | Ein ausgewählter Lieferant bedeutet nicht automatisch eine vom Bauherrn direkt durchsetzbare Garantie. | Eine Einkaufskette bedeutet nicht automatisch eine vollständige Abhilfe für Produkt- und Montagemängel. |
Die Benennung passt besser, wenn der Erhalt eines bestimmten dekorativen Designs im Vordergrund steht und sich die Akzeptanz des Auftragnehmers sichern lässt. Die Beschaffung durch den Auftragnehmer passt besser, wenn die Anforderungen echte Alternativen zulassen und der Auftragnehmer die gesamte Koordination übernimmt. Bei unterschiedlichen Prioritäten einzelner Leuchtengruppen kann ein Mischmodell sinnvoll sein. Bepreisen und dokumentieren Sie aber jede Zuständigkeitsgrenze, statt zu erwarten, dass eine einzige Bezeichnung alles regelt.

Alternativen regeln, bevor der Angebotspreis zur Vergleichsbasis wird
Die Kontrolle von Alternativen beginnt mit einer für beide Parteien eindeutig bestimmbaren Ausgangsbasis. Halten Sie ausgewählte Leuchte oder freigegebenes Muster, Abmessungen, Materialien, Finish, Lichteigenschaften, Steuerungskompatibilität und Montageannahmen fest. Ohne diese Basis wird die Diskussion über „Gleichwertigkeit“ leicht zur Verhandlung über die Absichten des Bauherrn statt zur Bewertung einer konkreten Änderung.
Der AIA-Leitfaden A503–2019 bietet ein hilfreiches Beispiel für die Vertragsgestaltung. Die optionale ergänzende AIA-Vertragsformulierung zu Alternativen behandelt die Prüfung der Alternative, Garantie, damit verbundene Änderungen, Kosten und Koordination. Dies sind Musterbestimmungen, deren Übernahme geprüft werden kann, keine automatisch in jedem Vertrag enthaltenen Pflichten. Für Beleuchtungseinkäufer folgt daraus: einen vollständigen Änderungsvorschlag verlangen, nicht bloß ein weiteres Katalogblatt.
Bewerten Sie eine Alternative anhand der freigegebenen Ausgangsbasis und ihrer Auswirkungen auf Montage, Steuerung, Wartung und Garantie – nicht allein anhand eines niedrigeren Leuchtenpreises. Eine leichtere Leuchte kann ein anderes Befestigungsdetail erfordern; ein anderes Betriebsgerät kann Dimmverhalten oder Wartungszugänglichkeit verändern. Der Vorschlag sollte nennen, was sich ändert, wer es prüft, wer welche Folgekosten trägt und welche Nachweise die Freigabe stützen.
Nutzen Sie den Leitfaden zur wertorientierten Optimierung dekorativer Beleuchtung zur Vorbereitung der gestalterischen und kaufmännischen Prüfung, bevor Sie Alternativen anfordern. Eine Material- oder Konstruktionsänderung kann sinnvoll sein, wenn sich das gewünschte Ergebnis weiterhin nachweisen lässt. Trennen Sie die Freigabe von der Fertigungserlaubnis: Das Team muss wissen, welches Muster beziehungsweise welcher Zeichnungsstand aktuell ist, ob sich nachgelagerte Details geändert haben und ob das überarbeitete Angebot diese Änderungen einschließt.
Vereinbaren Sie außerdem, wann Alternativen vorgeschlagen werden dürfen. Ein Vergleich vor der Vergabe ist etwas anderes als eine Änderung nach Beginn von Fertigung oder Baustellenarbeiten. Planen Sie Prüffenster anhand der tatsächlichen Abhängigkeiten und legen Sie den Eskalationsweg fest, wenn ein später Vorschlag die Montage gefährdet. Andernfalls bleibt dem Bauherrn womöglich ein formales Freigaberecht, während der Terminplan eine Ablehnung praktisch unmöglich macht.
Schnittstellen und Garantiezugang zuordnen, nicht nur einen Lieferanten benennen
Unabhängig vom Beschaffungsweg braucht jede Beleuchtungsschnittstelle eine verantwortliche Partei. Bei einem maßgefertigten Kronleuchter sind die Konstruktion der Leuchte, die gebäudeseitige Tragkonstruktion, der Elektroanschluss, das Steuerungssystem und die Zugangsausrüstung zu unterscheiden. „Lieferant koordiniert“ ist zu unbestimmt, wenn weder seine erforderlichen Eingangsinformationen noch seine Freigabebefugnisse festgelegt sind.
Der RIBA Plan of Work 2020 bietet ein Prozessinstrument und keine vergaberechtliche Regelung. Die RIBA-Hinweise zur Verantwortungsmatrix ordnen Aufgaben und Planungsleistungen Verantwortlichen zu; die Zuordnung wird mit fortschreitender Planung präzisiert. Für Beleuchtung bedeutet dies: benennen, wer Leuchtenlasten liefert, wer die gebäudeseitige Tragkonstruktion plant und freigibt, wer die Kompatibilität der Betriebsgeräte prüft und wer die Montage koordiniert.
Definieren Sie für jede Aufgabe ein konkretes Ergebnis und dessen Empfänger. Der Lieferant kann Gewicht und Aufhängungsinformationen der Leuchte bereitstellen; der zuständige Projektplaner prüft die Tragkonstruktion anhand der Gebäudeplanung; der Auftragnehmer stimmt das akzeptierte Detail mit der Montage ab. Die genauen Rollen hängen von der jeweiligen Beauftragung ab. Klären Sie sowohl die technische Schnittstelle als auch den kaufmännischen Leistungsumfang, einschließlich Unterstützungsleistungen, Handhabung, Lagerung, Schutz und Kosten spezieller Zugangstechnik.
Der Fertigungsprozess für maßgeschneiderte Beleuchtung von Kinglong Lighting beschreibt die Machbarkeitsprüfung von Zeichnungen und die Musterfreigabe. Diese Schritte können vor der endgültigen Festlegung des Beschaffungswegs klären, was gefertigt werden soll. Fragen Sie, welche Zeichnungen, Muster und Koordinationsangaben das Angebot umfasst; eine Machbarkeitsbesprechung beim Hersteller ist weder eine Freigabe der Gebäudetragstruktur noch die Übernahme vertraglicher Pflichten anderer Parteien.
Der Garantiezugang verdient die gleiche Präzision. Die AIA-Zusammenfassung der Rahmenvereinbarung für mehrere Einzelaufträge behandelt besondere Material- und Ausrüstungsgarantien, die auf den Bauherrn ausgestellt oder auf ihn übertragbar sind. Dieses Beispiel stammt aus A121–2018; es ist kein allgemeiner Anspruch bei jeder Beschaffungsvereinbarung.
Prüfen Sie für Ihr Paket den tatsächlichen Begünstigten, den Garantieumfang, Ausschlüsse und das Verfahren zur Geltendmachung. Trennen Sie Produktmängel von Montagemängeln, Transportschäden und Problemen des Steuerungssystems. Legen Sie fest, wer einen Fehler diagnostiziert, Ersatz liefert und gegebenenfalls gedeckte Kosten für Ausbau und erneute Montage trägt. Dass ein Hersteller ein Ersatzteil anbietet, klärt allein noch nicht, wer den Zugang zu einer hohen Lobbydecke organisiert oder die Installation wiederherstellt.
Ein Hotelpaket mit zwei unterschiedlichen Kontrollprioritäten
Das folgende illustrative Beispiel trennt optisch entscheidende Sonderleuchten von vielfach eingesetzten Zimmerleuchten. Es zeigt eine Beschaffungsentscheidung und die vor Bestellung erforderlichen Nachweise, kein dokumentiertes Kundenprojekt und kein Einsparversprechen.
Beispiel: Lobby-Kronleuchter benennen, Zimmerwandleuchten im Wettbewerb beschaffen
Ein Hotelbauherr definiert ein Paket mit 62 Leuchten: 2 maßgefertigte Lobby-Kronleuchter und 60 Wandleuchten für Gästezimmer. Die Innenarchitektur hat Erscheinungsbild und Lieferant der Kronleuchter ausgewählt; die Zimmerwandleuchten können anhand eines freigegebenen Musters und von Leistungskriterien bewertet werden. Die Lieferantenauswahl schreitet voran, die Angaben zur Kronleuchtermontage sind jedoch noch unvollständig.
Das Kronleuchterangebot schließt gebäudeseitige Tragkonstruktionen aus, und die Ausschreibungsunterlagen nennen weder den Lieferanten der Betriebsgeräte noch den Prüfer der Steuerungsschnittstelle. Diese Lücken betreffen die 2 Sonderleuchten, nicht automatisch alle 62 Leuchten. Der Bauherr hat die gestalterische Auswahl gesichert, kann aber noch nicht feststellen, dass der Auftragnehmerpreis eine funktionsfähige Installation abdeckt. Die vielfach eingesetzten Wandleuchten erfordern etwas anderes: flexible Lieferantenauswahl auf Basis eines verbindlichen Musters statt der Vorgabe eines bestimmten Anbieters.
Das illustrative Paket mit 62 Leuchten behält daher zwei benannte Lobby-Kronleuchter bei; 60 Zimmerwandleuchten beschafft der Auftragnehmer anhand eines freigegebenen Musters. Die beiden Kronleuchter dürfen erst bestellt werden, wenn Tragwerks-, Betriebsgeräte- und Garantieschnittstellen akzeptiert sind. Bauherr, Auftragnehmer und Lieferant überarbeiten den Kronleuchterumfang: Leuchtenlasten gehen an den zuständigen Tragwerksplaner, Zuständigkeiten für Betriebsgeräte und Steuerung werden zugeordnet und Ansprechpartner für Montage und Produktgarantie benannt. Alternativen für Zimmerleuchten folgen dem vereinbarten Vorlageverfahren.
Vor der Kronleuchterbestellung prüft das Projektteam die überarbeiteten Aufhängungs- und Elektrodetails, gleicht Muster beziehungsweise Zeichnungsstand mit dem Angebot ab und holt die schriftliche Akzeptanz des koordinierten Umfangs ein. Eine unterschriebene Zuständigkeitszuordnung allein belegt nicht, dass die Details funktionieren. Jede ungeklärte Schnittstelle hält die betroffenen Leuchten von der Bestellung zurück. Dieses bedingte Mischmodell ist nur ein Beispiel; es hängt vom vereinbarten Vertrag, den Projektbeauftragungen und der Akzeptanz des Auftragnehmers ab. Zur gestalterischen Eignung kann die Projektgalerie von Kinglong Lighting eine ästhetische Diskussion unterstützen; Projektbilder belegen jedoch nicht diese vertraglichen Zuständigkeiten.
Den Beschaffungsweg vor der Vergabe wählen – und seine Umsetzbarkeit prüfen
Wählen Sie die Lieferantenbenennung, wenn ein bestimmtes Design schwer ersetzbar ist und der Bauherr rechtzeitige Freigaben gewährleisten kann. Wählen Sie die Beschaffung durch den Auftragnehmer, wenn Anforderungen überprüfbar sind und der Auftragnehmer den Koordinationsumfang akzeptiert. Teilen Sie ein Paket nur mit klar definierten Schnittstellen; ein Mischmodell entbindet nicht von der Zuordnung der Verantwortung.
Prüfen Sie neben der Kapazität des Auftragnehmers auch die des Bauherrn. Kann das Planungsteam Muster oder Änderungen nicht innerhalb der vereinbarten Prüffenster bewerten, können umfangreiche vorbehaltene Freigaben zum Engpass werden. Delegieren Sie Routineprüfungen an eine benannte fachkundige Person, behalten Sie die Bauherrenfreigabe für folgenreiche Änderungen bei und benennen Sie die Entscheidungsbefugten bei technischen oder kaufmännischen Meinungsverschiedenheiten.
Gehen Sie vor der Vergabe das vorgeschlagene Modell anhand einer Leuchte jeder Paketgruppe durch. Fragen Sie: Wer beauftragt den Anbieter? Was gilt als Akzeptanz? Wer darf eine Alternative freigeben? Welche Montageleistungen sind enthalten? Wann sind Freigabe und Lieferung fällig? Und wie gelangt ein gedeckter Mangel zu der Partei, die ihn beheben kann? Dokumentieren Sie Ausnahmen in Ausschreibungsklarstellungen und Leistungsumfangsunterlagen, nicht nur in informellen Lieferanten-E-Mails.
Gleichen Sie anschließend den Preis mit diesen Antworten ab. Vergleichen Sie gleichwertige Leistungsumfänge einschließlich Koordination, Unterstützungsleistungen und benannter Ausschlüsse. Ein niedrigeres Leuchtenangebot senkt nicht die Kosten des montierten Gesamtpakets, wenn eine andere Partei wesentliche Arbeiten später zusätzlich bepreisen muss. Bleibt die Verantwortung für eine kritische Schnittstelle strittig, klären Sie Beauftragung und Vertrag vor der Fertigungsfreigabe – nicht erst, wenn das dekorative Design bereits verbindlich festgelegt ist.
Prüfen Sie Zahlungsmeilensteine zusammen mit dem Beschaffungsweg. Legen Sie fest, wer die Lieferantenbestellung erteilt, eine vereinbarte Anzahlung finanziert und wodurch eine Produktionszahlung freigegeben wird. Erwartet die Benennung durch den Bauherrn einen anderen kaufmännischen Ablauf als das Auftragnehmerangebot, klären Sie den Widerspruch vor der Vergabe. Die Lieferantenauswahl allein schafft keinen vereinbarten Zahlungsmechanismus.
Um Ihr Beleuchtungspaket mit Kinglong Lighting zu besprechen, stellen Sie Leuchtenliste, aktuelle Zeichnungen und den vorgeschlagenen Beschaffungsweg bereit. Fragen Sie nach der Machbarkeit der Zeichnungen, den Schritten zur Musterfreigabe und dem angebotenen Leistungsumfang, damit Ihr Projektteam das Angebot mit seiner Verantwortungszuordnung abgleichen kann. Vertragliche Freigaben bleiben bei den beauftragten Projektberatern.
Häufig gestellte Fragen
Kann der Bauherr direkt einkaufen und die Montage dem Auftragnehmer überlassen?
Ja, doch der Direktkauf schafft ein gesondertes Lieferverhältnis, dessen Schnittstellen für Lieferung, Lagerung, Montage und Mängelbehebung ausdrücklich vereinbart werden sollten. Legen Sie fest, wer die Sendung annimmt und prüft, die gelagerten Leuchten schützt und welche Leistungen der Montageauftragnehmer akzeptiert. Prüfen Sie auch Zahlung, Versicherung und Garantiezugang anhand der tatsächlichen Vereinbarungen. Bezeichnen Sie eine Bestellung des Bauherrn nicht als Benennung mit Beauftragung durch den Auftragnehmer, nur weil derselbe Hersteller bevorzugt wird.
Muss ein benannter Lieferant den niedrigsten Preis anbieten?
Keine Beschaffungsbezeichnung garantiert den niedrigsten Preis. Bewerten Sie vergleichbare Leistungsumfänge, offengelegte Geschäftsbedingungen und die Kosten zur Betreuung des gewählten Modells. Fragen Sie, wie Lieferantenpreise, Zuschläge des Auftragnehmers und Unterstützungsleistungen behandelt werden und ob konkurrierende Angebote gleichwertige Arbeiten enthalten. Der Bauherr kann einen Anbieter zur Wahrung des Designs benennen, nicht wegen des niedrigsten Preises. Behaupten Sie keine Einsparungen, solange identischer Leistungsumfang und Folgekosten nicht tatsächlich verglichen wurden.
Was tun, wenn der Auftragnehmer den bevorzugten Beleuchtungslieferanten des Bauherrn ablehnt?
Verlangen Sie konkrete vertragliche und technische Gründe, bevor Sie den Anbieter ersetzen, die Bedenken ausräumen oder projektspezifische Beratung einholen. Unterscheiden Sie dokumentierte Leistungsfähigkeits- oder Koordinationsbedenken von einer bloßen Präferenz für einen anderen Beschaffungsweg. Prüfen Sie die vereinbarten Benennungs- und Einwandsbestimmungen, statt sich auf branchenübliche Kurzbegriffe zu verlassen. Betrifft der Streit Freistellungen, Haftung oder verfügbare Rechtsbehelfe, ziehen Sie den Vertragsberater des Projekts hinzu, bevor Sie eine Beschaffungsanweisung erteilen.
Sollte der Planer des Bauherrn jede Ersatzkomponente freigeben?
Behalten Sie die Freigabe für Komponenten vor, die das vereinbarte Design, die Leistung, die Montageschnittstelle oder die Wartungsstrategie ändern; delegieren Sie Routineersatz klar. Definieren Sie Kategorien und Nachweisanforderungen vor der Beschaffung, statt jede Anpassung gleich zu behandeln. Änderungen am sichtbaren Finish oder am Dimmverhalten können eine gestalterische Prüfung erfordern; ein unverändertes freigegebenes Ersatzteil kann dem vereinbarten Wartungsverfahren folgen. In beiden Fällen muss die installierte Konfiguration nachvollziehbar bleiben.
