Elegir al proveedor de iluminación no garantiza al promotor el control de lo que llega a obra, de cómo se instala ni de quién resuelve una avería. Designar un proveedor protege una elección; la compra por el contratista puede integrar la adquisición y la ejecución. La comparación útil no es qué denominación parece más favorable al promotor, sino qué decisiones conserva y qué responsabilidades ha aceptado realmente otra parte.

¿Qué modelo de compra da más control al promotor?

La designación de un proveedor refuerza el control del promotor sobre la elección; la compra por el contratista puede mejorar la coordinación de la ejecución. Ninguna garantiza ambas cosas sin derechos de aprobación y responsabilidades de entrega acordados. Para iluminación decorativa, designe un proveedor cuando perder un diseño concreto resulte difícil de compensar. Prefiera la compra por el contratista cuando el lote pueda definirse mediante requisitos verificables y el contratista acepte el alcance de coordinación correspondiente.

Compare una lámpara de araña protagonista, elegida en función del interior del vestíbulo, con un aplique que se repite en las habitaciones. La primera puede depender de una silueta concreta, un tratamiento del material y una muestra aprobada. El segundo puede permitir más flexibilidad de suministro si están claros el aspecto, el flujo luminoso, el control y los requisitos de instalación. Tratar ambos como compras idénticas puede debilitar la preservación del diseño o generar una gestión innecesaria para el promotor.

Empiece por identificar qué elección no podrá recuperar fácilmente después. Compruebe entonces quién puede aprobar un cambio, quién coordina las interfaces y quién puede obtener una reparación. Los ejemplos contractuales siguientes ilustran estas diferencias; no crean derechos para todos los proyectos ni sustituyen el asesoramiento sobre el contrato adoptado y la legislación aplicable.

  • Reserve la aprobación de cambios que puedan comprometer el diseño o las prestaciones elegidas.
  • Haga que se valoren las prestaciones de coordinación e instalación del contratista junto con la oferta de luminarias.
  • Compruebe cómo podrá hacerse efectiva la garantía antes de comprometerse con cualquiera de los modelos de compra.

Qué significan realmente proveedor designado y compra por el contratista

La designación de un proveedor significa que el promotor elige un proveedor para que el contratista lo contrate. La compra por el contratista significa que el contratista selecciona y compra según requisitos acordados. En esta comparación, ambas vías forman parte de un lote gestionado por el contratista. Si el promotor compra directamente al fabricante, crea una relación de suministro diferente, aunque el contratista instale las luminarias.

Proveedor designado: elección del promotor, contratación por el contratista

La designación resulta útil cuando el promotor ya ha evaluado un proveedor y quiere mantener esa elección durante la licitación y la compra. Puede preservar la continuidad entre el desarrollo del diseño, la aprobación de muestras y la fabricación. Sin embargo, incluir un nombre en la especificación no resuelve por sí solo las condiciones de contratación, el circuito de pago ni la asignación del riesgo de instalación.

La FIDIC proporciona un ejemplo contractual relevante, pero específico. Las condiciones FIDIC MDB Harmonised construction conditions prevén un mecanismo de subcontratista designado, con condiciones que delimitan los motivos de objeción razonable del contratista; no una regla universal para proveedores de iluminación. La referencia corresponde a la edición de mayo de 2005, cláusulas 5.1–5.3; un proyecto que utilice otro modelo contractual necesita su propia revisión.

Antes de designar al proveedor de iluminación, pida al contratista que concrete cualquier reserva sobre capacidad, alcance, condiciones comerciales propuestas u obligaciones de coordinación. Resuélvalas mediante el procedimiento contractual del proyecto. Una designación que conserva el acabado deseado pero deja al contratista sin aceptar la interfaz de instalación no constituye un modelo de compra completo.

Compra por el contratista: adquisición gestionada con aprobaciones reservadas al promotor

Esta vía es especialmente adecuada cuando el contratista puede adquirir un lote definido, coordinarlo con las obras y gestionar la entrega mediante su cadena de compras. El control del promotor depende entonces de la especificación y de las aprobaciones que se reserva, no de elegir personalmente cada fabricante. Una descripción imprecisa como «luminaria decorativa similar» ofrece mucho menos que evaluar que una muestra aprobada y un cuadro completo de luminarias.

Las instrucciones de la AIA para G705–2001, que tratan A201–2007, describen objeciones escritas del promotor o del arquitecto, por motivos razonables, a las empresas propuestas, incluidos los proveedores de materiales o equipos fabricados específicamente. Por tanto, la compra por el contratista no tiene por qué implicar libertad ilimitada para elegir proveedor. Ese ejemplo se limita al contexto contractual citado; no otorga un derecho automático de aprobación en cualquier proyecto de iluminación.

Prepare el cuadro de luminarias, los requisitos de muestras y el procedimiento de presentación antes de la licitación, para que los licitadores valoren las mismas obligaciones de aprobación. Para desarrollar la especificación, utilice los recursos sobre compra de iluminación para identificar las preguntas técnicas pendientes. Confirme con el equipo contractual del proyecto el procedimiento real de objeción, los plazos de revisión y las consecuencias comerciales; no suponga que el promotor puede rechazar sin consecuencias a un proveedor que cumpla los requisitos.

Compare los controles decisivos en un lote de iluminación

Compare ambas vías según la elección del diseño, la aprobación de sustituciones, la transparencia de precios, la coordinación de interfaces, el control del calendario y las soluciones realmente accesibles mediante la garantía. La tabla describe tendencias prácticas y comprobaciones, no una asignación jurídica garantizada ni una clasificación por precio.

Control Proveedor designado Compra por el contratista
Selección de diseño Preserva un proveedor concreto y un diseño aprobado; defina exactamente el alcance seleccionado. Preserva requisitos, no un proveedor; importan los criterios medibles y las muestras.
Aprobación de sustitución Defina quién puede sustituir al proveedor designado o cambiar su producto, y por qué motivos. Defina los justificantes que deben presentarse, la autoridad de aprobación y las condiciones para las alternativas.
Transparencia de precios Pregunte cómo se tratan los precios del proveedor, las prestaciones de asistencia del contratista y los costes de coordinación. Compare el lote completo ofertado; los descuentos del proveedor pueden no figurar por separado.
Coordinación de interfaces Compruebe que el contratista acepta las responsabilidades sobre soportes, cableado, equipos de alimentación y límites de instalación. La coordinación del lote puede concentrarse, pero las exclusiones aún pueden dejar vacíos.
Control del calendario Las aprobaciones del promotor y la disponibilidad del proveedor designado deben tener un lugar acordado en el calendario de entrega. El contratista coordina la secuencia de compras con las obras; los periodos de revisión del promotor también deben planificarse.
Acceso a la garantía Elegir un proveedor no garantiza al promotor una garantía que pueda exigirle directamente. Una cadena de compra no garantiza una solución completa para los defectos del producto y de la instalación.

La designación encaja mejor cuando preservar un diseño decorativo concreto es la prioridad y puede obtenerse la aceptación del contratista. La compra por el contratista encaja mejor cuando los requisitos permiten alternativas reales y el contratista acepta todas las prestaciones de coordinación. Si los grupos de luminarias tienen prioridades distintas, considere un modelo híbrido, pero valore y documente cada límite de responsabilidad en vez de esperar que una sola denominación lo cubra todo.

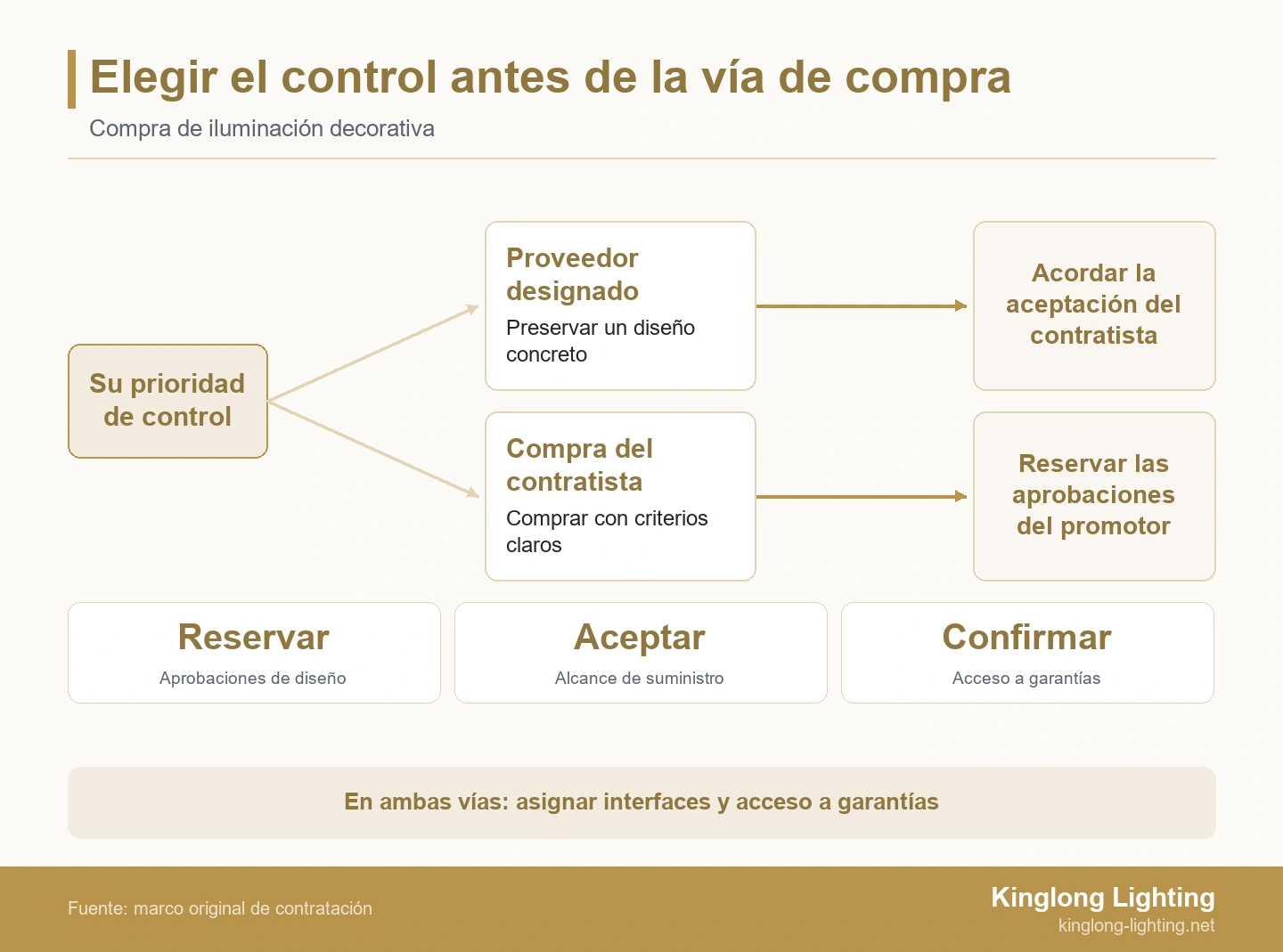

Dos vías de compra: proveedor elegido por el promotor o compra del contratista según criterios, ambas con responsabilidades acordadas.
Elija la vía según el control que necesita y acuerde después las aprobaciones, las interfaces y el acceso a garantías en el contrato efectivamente adoptado.

Controlar las sustituciones antes de que el precio de licitación se convierta en el precio de referencia

El control de sustituciones empieza por una referencia que ambas partes puedan identificar. Registre la luminaria seleccionada o la muestra aprobada, dimensiones, materiales, acabado, características luminosas, compatibilidad de control e hipótesis de instalación. Sin esa referencia, el debate sobre la «equivalencia» puede convertirse en una negociación sobre lo que pretendía el promotor, en lugar de evaluar un cambio propuesto.

La guía A503-2019 de la AIA ofrece un ejemplo de redacción útil. La redacción contractual complementaria y opcional de la AIA sobre sustituciones aborda el estudio de la alternativa, la garantía, los cambios relacionados, el coste y la coordinación. Son disposiciones modelo cuya adopción puede considerarse, no obligaciones presentes automáticamente en todos los contratos. La lección para un comprador de iluminación es pedir una propuesta de cambio completa, no simplemente otra hoja de catálogo.

Evalúe una sustitución frente a la referencia aprobada y sus efectos sobre instalación, control, mantenimiento y garantía, no solo por un precio de luminaria inferior. Una luminaria más ligera puede exigir otro detalle de fijación; un equipo de alimentación distinto puede afectar al comportamiento de regulación o al acceso de mantenimiento. Exija que la propuesta indique qué cambia, quién lo comprueba, quién asume cada coste derivado y qué justificantes respaldan la aprobación.

Utilice la guía de ingeniería de valor para iluminación decorativa para preparar la revisión del diseño y de las condiciones comerciales antes de solicitar alternativas. Un cambio de material o de construcción puede merecer la pena si el resultado deseado sigue siendo demostrable. Separe la aprobación del permiso de fabricación: el equipo debe conocer la muestra o revisión del plano vigente, si han cambiado los detalles posteriores y si la oferta revisada incluye esos cambios.

Acuerde también cuándo pueden proponerse alternativas. Compararlas antes de la adjudicación no es lo mismo que introducir un cambio una vez iniciada la fabricación o los trabajos en obra. Establezca periodos de revisión según las dependencias reales y defina la vía de escalado si una propuesta tardía amenaza la instalación. De lo contrario, el promotor puede conservar un derecho de aprobación meramente formal ante un calendario que hace inviable el rechazo.

Asigne interfaces y acceso a garantías, no solo el nombre del proveedor

La coordinación de iluminación requiere una parte responsable en cada interfaz, sea cual sea la vía de compra. Para una lámpara de araña a medida, distinga la construcción de la propia luminaria del soporte en el edificio, la conexión eléctrica, el sistema de control y los equipos de acceso. «Coordinación a cargo del proveedor» es demasiado impreciso si nadie ha definido qué información recibe o qué trabajos puede aprobar.

El RIBA Plan of Work 2020 ofrece una herramienta de proceso, no una regla jurídica de contratación. Las orientaciones del RIBA sobre la matriz de responsabilidades asignan responsables para las tareas y el diseño, precisándolos a medida que avanza el proyecto. Aplicado a iluminación, significa identificar quién aporta las cargas de las luminarias, quién diseña y aprueba el soporte del edificio, quién verifica la compatibilidad de los equipos de alimentación y quién coordina la instalación.

Asigne a cada tarea un entregable concreto y un destinatario. El proveedor puede aportar el peso y los datos de suspensión de la luminaria; el proyectista competente comprueba el soporte respecto al diseño del edificio; el contratista coordina el detalle aceptado con la instalación. Las funciones exactas dependen de los encargos profesionales. Confirme tanto la interfaz técnica como el alcance comercial, incluidas asistencia, manipulación, almacenamiento, protección y costes de medios de acceso especializados.

El proceso de fabricación de iluminación a medida de Kinglong Lighting describe la revisión de viabilidad de planos y la aprobación de muestras. Estos pasos pueden ayudar a definir qué se fabricará antes de cerrar la vía de compra. Pregunte qué planos, muestras y datos de coordinación incluye la oferta; una conversación sobre viabilidad con el fabricante no equivale a aprobar la estructura del edificio ni a aceptar obligaciones contractuales de otra parte.

El acceso a la garantía merece la misma precisión. El resumen de la AIA del acuerdo marco con múltiples órdenes de trabajo aborda las garantías especiales de materiales y equipos emitidas a nombre del promotor o transferibles a este. Ese ejemplo procede de A121–2018; no es un derecho general en todos los acuerdos de compra.

Para su lote, compruebe el beneficiario real, la cobertura, las exclusiones y el procedimiento de reclamación. Separe los defectos del producto de los de instalación, los daños de transporte y los problemas del sistema de control. Identifique quién diagnostica la avería, quién suministra el repuesto y quién paga la retirada y reinstalación cuando estén cubiertas. Que el fabricante ofrezca un componente de recambio no aclara, por sí solo, quién organiza el acceso al techo alto de un vestíbulo o restituye la instalación.

Un lote hotelero con dos prioridades de control distintas

El siguiente ejemplo ilustrativo separa las luminarias a medida decisivas para el aspecto visual de las que se repiten en las habitaciones. Muestra una decisión de compra y las pruebas necesarias antes del pedido, no un proyecto real documentado de un cliente ni una promesa de ahorro.

Ejemplo: designar el proveedor de las lámparas del vestíbulo y comprar los apliques de habitaciones mediante competencia

El promotor de un hotel define un lote de 62 luminarias: 2 lámparas de araña a medida para el vestíbulo y 60 apliques para las habitaciones. El diseñador de interiores ha elegido el aspecto y el proveedor de las lámparas de araña, mientras que los apliques pueden evaluarse según una muestra aprobada y criterios de rendimiento. La selección de proveedores avanza, pero los datos de instalación de las lámparas de araña aún están incompletos.

La oferta de las lámparas de araña excluye los soportes del edificio, y el expediente de licitación no indica quién suministra los equipos de alimentación ni quién verifica la interfaz de control. Estas lagunas afectan a las 2 luminarias a medida, no automáticamente a las 62. El promotor ha protegido la elección visual, pero aún no puede concluir que el precio del contratista cubra una instalación funcional. Los apliques repetidos plantean otra cuestión: la flexibilidad de suministro necesita una muestra de referencia firme, no la prescripción de un proveedor concreto.

El lote ilustrativo de 62 luminarias mantiene así dos lámparas de araña del vestíbulo con proveedor designado y 60 apliques comprados por el contratista según una muestra aprobada. El pedido de las dos lámparas queda suspendido hasta que se acepten las interfaces estructurales, de alimentación y de garantía. El promotor, el contratista y el proveedor revisan el alcance de las lámparas: las cargas se entregan al proyectista estructural responsable, se asignan las obligaciones de alimentación y control, y se identifican los contactos de instalación y garantía del producto. Las alternativas para las luminarias de habitaciones siguen el procedimiento de presentación acordado.

Antes del pedido de las lámparas, el equipo revisa los detalles modificados de suspensión y electricidad, contrasta la revisión de la muestra o del plano con la oferta y obtiene la aceptación escrita del alcance coordinado. Una asignación firmada no demuestra por sí sola que los detalles funcionen. Cualquier interfaz pendiente mantiene suspendido el pedido de las luminarias afectadas. Este modelo híbrido condicionado es solo un ejemplo; depende del contrato adoptado, de los encargos del proyecto y de la aceptación del contratista. Para valorar la adecuación visual, la galería de proyectos de Kinglong Lighting puede apoyar una conversación estética, pero las imágenes no acreditan esas responsabilidades contractuales.

Elija la vía antes de adjudicar y compruebe que puede funcionar

Designe un proveedor cuando un diseño concreto sea difícil de sustituir y el promotor pueda gestionar las aprobaciones a tiempo. Elija la compra por el contratista cuando los requisitos sean verificables y este acepte el alcance de coordinación. Divida el lote solo con interfaces explícitas; un modelo híbrido no evita asignar responsabilidades.

Evalúe la capacidad del promotor y la del contratista. Si el equipo de diseño no puede revisar muestras o cambios dentro de los periodos acordados, reservar demasiadas aprobaciones puede crear un cuello de botella. Delegue las comprobaciones rutinarias en una persona competente identificada, conserve la aprobación del promotor para los cambios de consecuencias importantes e identifique quién decide ante un desacuerdo técnico o comercial.

Antes de adjudicar, recorra el modelo propuesto con una luminaria de cada grupo. Pregunte: quién contrata al proveedor; qué constituye aceptación; quién puede aprobar una sustitución; qué trabajos de instalación se incluyen; cuándo deben producirse la aprobación y la entrega; y cómo una avería cubierta llega a la parte capaz de resolverla. Registre las excepciones en las aclaraciones de licitación y los documentos de alcance, no solo en correos informales del proveedor.

Concilie después el precio con esas respuestas. Compare alcances equivalentes, incluidas coordinación, asistencia y exclusiones declaradas. Una oferta de luminarias más baja no reduce el coste del lote instalado si otra parte debe valorar después trabajos esenciales. Si se sigue discutiendo la responsabilidad de una interfaz crítica, resuelva el encargo y la cuestión contractual antes de autorizar la fabricación, no una vez comprometido el diseño decorativo.

Revise los hitos de pago junto con la vía de compra. Determine quién emite el pedido al proveedor, financia el anticipo acordado y autoriza un pago de producción. Si la designación del promotor presupone una secuencia comercial diferente de la oferta del contratista, resuelva esa discrepancia antes de adjudicar. Elegir proveedor no crea por sí solo un mecanismo de pago acordado.

Para comentar su lote de iluminación con Kinglong Lighting, facilite el cuadro de luminarias, los planos vigentes y el modelo de compra previsto. Consulte la viabilidad de los planos, los pasos de aprobación de muestras y el alcance disponible para ofertar, para que su equipo pueda comparar la oferta con su reparto de responsabilidades. Mantenga la aprobación contractual en manos de los asesores designados del proyecto.

Preguntas frecuentes

¿Puede el promotor comprar directamente y dejar la instalación al contratista?

Sí, pero la compra directa crea una relación de suministro independiente cuyas interfaces de entrega, almacenamiento, instalación y reparación deben acordarse explícitamente. Identifique quién recibe e inspecciona el envío, quién protege las luminarias almacenadas y qué acepta el contratista instalador. Compruebe también el pago, el seguro y el acceso a garantías según los acuerdos efectivos. No describa un pedido emitido por el promotor como designación con contratación por el contratista solo porque se prefiera al mismo fabricante.

¿Un proveedor designado tiene que ofrecer el precio más bajo?

Ninguna denominación de compra garantiza el precio más bajo; evalúe alcances comparables, condiciones comerciales reveladas y costes de gestión del modelo elegido. Pregunte cómo se tratan los precios del proveedor, los recargos y las prestaciones de asistencia del contratista, y si las ofertas competidoras incluyen trabajos equivalentes. El promotor puede designar un proveedor por continuidad del diseño, no por liderazgo en precio. No afirme que habrá ahorro sin haber comparado realmente el mismo alcance y los costes derivados.

¿Qué ocurre si el contratista rechaza al proveedor de iluminación preferido del promotor?

Solicite los motivos contractuales y técnicos concretos antes de decidir si sustituye al proveedor, resuelve la reserva o recaba asesoramiento específico. Distinga una preocupación documentada sobre capacidad o coordinación de la preferencia por otro modelo de compra. Revise las disposiciones de designación y objeción adoptadas, no las fórmulas abreviadas del sector. Si la cuestión afecta a obligaciones de indemnización, responsabilidad o vías de reparación disponibles, consulte al asesor contractual del proyecto antes de dar una instrucción de compra.

¿Debe el diseñador del promotor aprobar cada componente de recambio?

Reserve la aprobación de componentes que alteren el diseño acordado, las prestaciones, la interfaz de instalación o la estrategia de mantenimiento, con una delegación clara para los recambios rutinarios. Defina categorías y justificantes antes de comprar, en lugar de tratar todos los ajustes como idénticos. Un cambio en el acabado visible o en el comportamiento de regulación puede exigir revisión del diseño; una pieza aprobada sustituida por otra idéntica puede seguir el procedimiento de mantenimiento acordado. En ambos casos, mantenga la trazabilidad de la configuración instalada.
