Bewerten Sie eine späte Oberflächenänderung anhand des vorhandenen Materials und Fertigungsstands, der Machbarkeit der neuen Ausführung sowie der Nettoänderungskosten und der Auswirkungen auf die Baustellenanlieferung für jeden möglichen Fertigungsweg. Derselbe Wunsch, poliertes Chrom durch eine warme metallische Optik zu ersetzen, kann bei einem Teil eine geänderte Bearbeitungsanweisung und bei einem anderen die Entscheidung für einen Austausch bedeuten.
Für Verantwortliche oder Berater im FF&E-Einkauf besteht die unmittelbare Aufgabe darin, festzustellen, welche Verpflichtungen tatsächlich bereits eingegangen wurden. Lassen Sie den Hersteller die betroffenen Teile und Mengen benennen, bevor jemand einen Aufpreis oder einen Termin zum Aufholen der Verzögerung zusagt. Vergleichen Sie anschließend die technisch belastbaren Möglichkeiten mit der gewünschten Gestaltung und dem Bedarfstermin auf der Baustelle.
Eine andere Oberfläche erfordert einen anderen Fertigungsweg, nicht bloß einen pauschalen Aufpreis
Derselbe Änderungswunsch kann bedeuten, einen noch nicht begonnenen Prozess umzulenken, Nacharbeit an fertigen Teilen zu validieren oder Teile neu zu fertigen. Fertigungsstand und Grundwerkstoff bestimmen, welche Wege belastbar sind. Ein Preisvergleich ist erst sinnvoll, wenn der Hersteller einen Prozess benannt hat, den er an diesen Teilen tatsächlich durchführen kann.
Der Grundwerkstoff ist das Basismaterial unter der Oberfläche. Seine Identität ist entscheidend: Ein neuer Farbname sagt nicht aus, ob das vorhandene Metall, die Vorbehandlung und das Beschichtungssystem weiterhin geeignet sind. Ebenso bedeutet ein noch nicht montiertes Teil nicht zwangsläufig, dass seine Oberfläche noch unbearbeitet ist.
Halten Sie diese Reihenfolge ein: gewünschtes Ergebnis definieren, jede Teilmenge im Fertigungsablauf verorten, machbare Wege bewerten und Nettoänderungskosten sowie neue Baustellenanlieferung vergleichen. Die freigegebene Oberfläche beizubehalten ist eine berechtigte Option, wenn die Änderung technische, gestalterische oder terminliche Projektanforderungen nicht erfüllt.
Die neue Oberfläche vor einem verbindlichen Änderungsangebot definieren
Benennen Sie alte und neue Oberflächenreferenz, Werkstoff, Oberflächenstruktur, Glanz, betroffene Teile und Freigabebedingungen, bevor Sie ein verbindliches Angebot zu den Änderungsfolgen anfordern. „Auf Messing ändern“ könnte massives Messing, messingfarbene Lackierung oder eine galvanisch erzeugte Optik bedeuten. Diese Anweisungen sind nicht austauschbar.
Stellen Sie diese Referenzen zusammen mit den aktuellen Zeichnungen bereit. Kinglongs Projektressourcen für Beleuchtung bieten einen Ausgangspunkt für verfügbare Projektinformationen. Der Änderungsantrag benötigt dennoch seine eigenen eindeutig bezeichneten ursprünglichen und neuen Referenzen.
Geben Sie Leuchtenkennungen und sichtbare Bauteile an: Baldachin, Stäbe, Arme, Befestigungselemente und Zierabdeckungen müssen möglicherweise nicht alle gleich geändert werden. Fügen Sie das freigegebene ursprüngliche Muster und die vorgeschlagene neue Referenz bei. Beschreiben Sie die Betrachtungsbedingungen und ob Farbe, Bürstrichtung, Glanz, Struktur oder mehrere Merkmale zugleich geändert werden sollen.
ASTM D523 behandelt die Messung des Spiegelglanzes nichtmetallischer Proben und weist darauf hin, dass auch Struktur, Reflexionsschleier und die Klarheit reflektierter Bilder die Beurteilung des Erscheinungsbilds beeinflussen. Ein Glanzwert beschreibt die gewünschte Optik daher nicht vollständig. Diese Methode darf nicht als vollständige Abnahmeprüfung für metallische Oberflächen dargestellt werden.
Ist das neue Muster noch nicht freigegeben, verlangen Sie eine bedingte Bewertung, anstatt einen vorläufigen Farbvorschlag bereits als endgültige Fertigungsanweisung zu behandeln.
Prüfen, ob vorhandene Teile für die neue Oberfläche geeignet sind
Bestätigen Sie das tatsächliche Metall, die aktuelle Vorbehandlung, vorhandene Schichten und das vorgesehene Oberflächenverfahren, bevor Sie über die Wiederverwendung der Teile entscheiden. Eine Änderung innerhalb derselben Beschichtungsfamilie ist etwas anderes als der Wechsel von einer galvanischen Oberfläche zu einem anderen Verfahren oder der Austausch des Grundwerkstoffs selbst.
Der Anwendungsbereich von ASTM B456 beschreibt festgelegte galvanisch abgeschiedene Kupfer/Nickel/Chrom- und Nickel/Chrom-Schichtsysteme auf bestimmten Grundmetallen für Erscheinungsbild und Korrosionsschutz. Das verdeutlicht den Unterschied zu einer bloßen Farbbezeichnung: Eine dekorative galvanische Oberfläche ist ein Schichtsystem auf einem bestimmten Grundwerkstoff und nicht einfach ein beliebig austauschbarer Farbton.
Fragen Sie den Oberflächenspezialisten, ob der vorgeschlagene Weg das Entfernen vorhandener Schichten, erneutes Polieren oder Vorbehandeln, andere Bauteile oder eine Neufertigung erfordert. Lassen Sie beurteilen, ob der Vorgang Maße, Gewinde, Kanten oder die Optik eines dünnen Zierelements beeinflussen könnte. Es geht um Machbarkeit, nicht darum, dass der Einkauf eine chemische Entschichtung auswählt.
Kinglong Lighting beschreibt in seinem Entwicklungsprozess für maßgefertigte Leuchten die Zeichnungsprüfung auf Machbarkeit, Werkstoffauswahl und strukturelle Optimierung. Nutzen Sie diese Abstimmung, um betroffene Zeichnungen und Materialien zu bestimmen. Bevor vorhandene Teile als geeignet für die neue Oberfläche gelten, ist weiterhin eine projektspezifische Prüfung erforderlich.
Den Änderungsweg am tatsächlichen Fertigungsstand ausrichten
Erfassen Sie die Mengen bei Materialbeschaffung, unbeschichteter Fertigung, galvanischer Behandlung oder Beschichtung, Montage und Verpackung getrennt. Die pauschale Angabe „in Produktion“ verdeckt unterschiedliche Handlungsmöglichkeiten. Fordern Sie einen aktuellen Statusbericht mit Bezug auf die betroffenen Leuchten- und Teilekennungen an.
| Tatsächlicher Stand | Zu prüfender Weg | Was die Entscheidung verändern kann |
|---|---|---|
| Material noch nicht verbindlich disponiert | Neuen Werkstoff und Prozess bestätigen und nach Freigabe die noch nicht begonnene Oberflächenanweisung ersetzen. | Verfügbarkeit, Bedarf an neuen Mustern und mögliche Änderung der ursprünglichen Werkstoffspezifikation. |
| Material beschafft; Fertigung noch nicht abgeschlossen | Vor Stornierung oder Ersatzbestellung prüfen, ob der Bestand für den neuen Weg geeignet ist. | Nutzbares Material, Rückgabemöglichkeit, Lieferantenverpflichtungen und geänderte Fertigungsdetails. |
| Teile gefertigt, aber noch nicht galvanisch behandelt oder beschichtet | Neue Vorbehandlung und Oberflächenbearbeitung an den vorhandenen Teilen validieren. | Oberflächenqualität, Werkstoffverträglichkeit, Abdeckung, Musterfreigabe und Kapazität der Oberflächenbearbeitung. |
| Galvanische Behandlung oder Beschichtung abgeschlossen oder im Gange | Validierte Nacharbeit mit neuen Teilen oder dem Beibehalten der freigegebenen Oberfläche vergleichen. | Tatsächlich vorhandene Schichten, Teilezustand, Machbarkeit von Entfernung und Neuauftrag sowie Prüfnachweise. |
| Montiert oder verpackt | Bei jedem machbaren Oberflächenweg Demontage, geschützte Bauteilhandhabung, erneute Montage, Prüfungen und Neuverpackung berücksichtigen. | Zugänglichkeit, mögliche Schäden, elektrische oder mechanische Auswirkungen, Verpackung und verbleibende Zeit bis zum Baustellenbedarf. |
Die jeweilige Statuszeile zeigt, was zu untersuchen ist; sie erteilt keine Erlaubnis zur Nacharbeit. Klären Sie, ob ein vorgeschlagener Stopp nur betroffene Teile umfasst oder ob eine fortgesetzte Montage zusätzliche Arbeit erzeugen würde, die später rückgängig gemacht werden muss.
Als herstellerspezifisches Beispiel für Pulverbeschichtungen warnt der Verarbeitungsleitfaden von TIGER, dass ein Ausbesserungssystem bei optischen, mechanischen, chemischen sowie UV- und Witterungseigenschaften von der ursprünglichen Beschichtung abweichen kann. Der Abschnitt zur Neubeschichtung verlangt Vorbehandlung und Eignungsprüfungen und enthält außerdem Einschränkungen für Architekturanwendungen und Gewährleistung. Das ist keine allgemeine Erlaubnis, eine dekorative Leuchte zu überbeschichten. Fordern Sie Anweisungen und Abnahmenachweise für das tatsächlich vorgeschlagene System an.

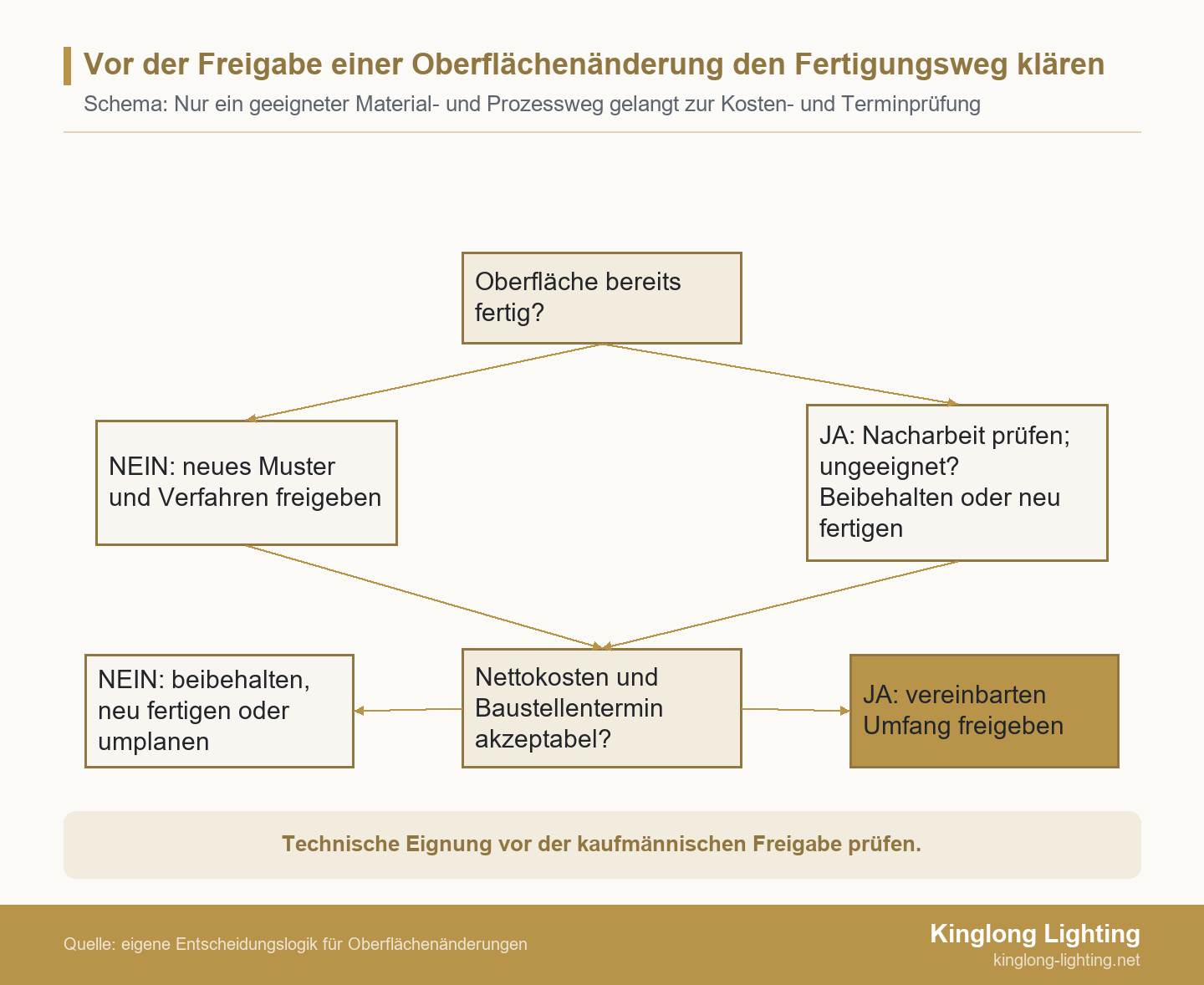

Entscheidungsbaum: nacharbeiten, neu fertigen oder Oberfläche beibehalten
Klären Sie zuerst die Werkstoffverträglichkeit, trennen Sie dann unbearbeitete von beschichteten oder montierten Teilen, validieren Sie eine vorgeschlagene Nacharbeit und vergleichen Sie den machbaren Weg mit den Kosten- und Anlieferungsgrenzen. Wenden Sie die folgenden Verzweigungen auf jede betroffene Teilegruppe an, nicht nur auf den Gesamtauftrag.

Definieren Sie bei einer möglichen Umfangsreduzierung die zusammenhängende sichtbare Gruppe. Ein Projektportfolio kann helfen, die gemeinte Raumkomposition und gestalterische Beziehung zu erklären. Es beweist jedoch nicht, dass ein vorgeschlagenes Nacharbeitsverfahren bereits geprüft wurde.
- Sind vorhandener Werkstoff und Geometrie für die neue Oberfläche geeignet? Wenn nein, vergleichen Sie die Neufertigung geeigneter Teile mit dem Beibehalten der freigegebenen Oberfläche. Bei Unklarheit verlangen Sie eine technische Bewertung, bevor der Weg als bestätigt kalkuliert wird. Wenn ja, bestimmen Sie den tatsächlichen Fertigungsstand.
- Sind die betroffenen Oberflächen noch unbearbeitet? Wenn ja, vereinbaren Sie neues Muster, angepasstes Verfahren und Beschaffungsanweisungen. Wenn nein, verlangen Sie einen konkreten Nacharbeitsvorschlag einschließlich erforderlicher Demontage oder Ersatzteile. Eine attraktive Farbreferenz allein validiert keine Nacharbeit.
- Wurde die Eignung der vorgeschlagenen Nacharbeit an repräsentativen Teilen nachgewiesen? Wenn nein, stoppen Sie diesen Bearbeitungsweg oder wählen Sie Beibehaltung beziehungsweise Neufertigung. Wenn ja, bestimmen Sie den Prüfumfang und gehen Sie zur kaufmännischen und terminlichen Entscheidung über.
- Sind Nettoangebot und geänderte Baustellenanlieferung akzeptabel? Wenn ja, geben Sie die benannten Teile, Referenz und den Umfang frei. Wenn nein, vergleichen Sie Beibehaltung, Neufertigung, einen geringeren Änderungsumfang oder eine ausdrücklich freigegebene abschnittsweise Installation. Mischen Sie Oberflächen nicht stillschweigend, um einen Termin zu halten.
Ein Nettoänderungsangebot ohne doppelt berechnete Arbeit aufstellen
Vergleichen Sie zusätzliche Arbeit, nicht rückholbare Verpflichtungen und änderungsbedingte Lieferkosten; ziehen Sie bestätigte Gutschriften und entfallende ursprüngliche Arbeit jeweils einmal ab. Trennen Sie den ursprünglichen Vertragsbetrag von der Nettoänderung, damit der Einkauf die tatsächlichen Unterschiede erkennt.
| Angebotsposition | Diese Grundlage anfordern | Doppelberechnung prüfen |
|---|---|---|
| Muster und technische Prüfung | Definiertes neues Muster, Prozessbewertung und Freigabeumfang. | Neue Arbeit von bereits enthaltener Entwicklung trennen. |
| Material oder Bauteile | Auszutauschende Menge und bestätigte Stornierungs- beziehungsweise Rückgabemöglichkeiten. | Nicht den vollständigen Materialersatz und einen rückgewinnbaren Bestandswert als denselben Verlust ansetzen. |
| Oberflächennacharbeit oder neue Oberflächenbearbeitung | Tatsächliches Entfernen, Vorbereiten und Neuauftragen oder die Fertigung neuer Teile. | Nicht mehr ausgeführte ursprüngliche Oberflächenarbeit abziehen, sofern eine Gutschrift vereinbart ist. |
| Handhabung und Prüfung | Änderungsbedingt erforderliche Demontage, Schutzmaßnahmen, Prüfungen, erneute Montage und Neuverpackung. | Änderungsbedingte Arbeit vom ursprünglichen Montageansatz abgrenzen. |
| Lieferfolgen | Vereinbarte Lagerung, Teillieferung, Transportänderung oder erneuter Einsatz auf der Baustelle. | Mehrkosten gegenüber dem ursprünglichen Lieferplan ausweisen. |
Eine sinnvolle Nettobetrachtung umfasst zusätzliche Arbeit und nicht rückholbare Änderungsverpflichtungen zuzüglich vereinbarter Lieferfolgen, abzüglich bestätigter Gutschriften und entfallender ursprünglicher Arbeit. Erfinden Sie keinen Ausschusszuschlag und unterstellen Sie keinen Erstattungswert des Bestands; verlangen Sie die Berechnungsgrundlage.
Wenn Sie eine weniger eingreifende Alternative bewerten, nutzen Sie den Leitfaden zur Wertanalyse dekorativer Beleuchtung, um die zu schützenden gestalterischen und funktionalen Anforderungen festzulegen.
Baustellenanlieferung aus Restarbeiten statt aus einer pauschalen Verzögerung berechnen
Ein belastbarer neuer Anlieferungstermin benötigt die verbleibenden Abhängigkeiten von Freigabe, Material, Oberflächenbearbeitung, Prüfung, Montage, Verpackung und Transport, mit bestätigten Dauern und tatsächlich verfügbaren Kapazitätsfenstern. Eine reine Bearbeitungsdauer ist noch keine Lieferzusage.
Ein kritischer Pfad ist der zeitlich längste Weg durch eine Folge von Vorgängen, wie GAO in seiner Erläuterung zur Projektterminplanung beschreibt. Dieses allgemeine Planungskonzept liefert keine Lieferzeit für Leuchten. Es erklärt, warum der Einkauf verknüpfte Vorgänge benötigt: Einige können parallel laufen, andere erst nach einer Freigabe oder dem Abschluss eines Vorgängers beginnen.
Fragen Sie, wann das neue Muster tatsächlich geprüft werden kann und wer antworten wird. Klären Sie dann, welche Material-, Oberflächen- und Montagekapazitäten zu diesem Freigabezeitpunkt noch verfügbar sind. Eine angebotene Prozessdauer zeigt nicht die Wartezeit vor dem Eintritt in die Fertigung. Auch eine verpasste Schiffsabfahrt kann die Anlieferung verändern, selbst wenn die Werksarbeit wie geschätzt endet.
Unterscheiden Sie den bisher zugesagten Anlieferungstermin, die aktuelle Prognose unter der vorgeschlagenen Änderung und den Bedarfstermin der Baustelle. Benennen Sie für jede Dauer das auslösende Ereignis und ob Arbeits- oder Kalendertage gelten. Kann der Lieferant einen Eingangswert noch nicht bestätigen, machen Sie den Termin davon abhängig, statt eine einzige feste Zusage darzustellen.
Bestätigen Sie abschließend Installationsfolge, Lagerung und Zugang auf der Baustelle. Eine Teillieferung hilft nur, wenn der betreffende Bereich sie nutzen kann und der Einkauf die gestalterischen und kaufmännischen Folgen akzeptiert. Eskalieren Sie eine Prognose, die den Bedarfstermin verfehlt, bevor Sie unumkehrbare Arbeit freigeben.
Das nachgearbeitete Teil vor Freigabe der betroffenen Gruppe prüfen
Vereinbaren Sie eine repräsentative Prüfung, bevor die vorgeschlagene Nacharbeit auf die übrigen betroffenen Teile übertragen wird. Prüfen Sie mehr als die neue Farbe: Der Prozess kann auch Schichthaftung, Oberflächenzustand, Passung, Montage oder jene Anforderungen beeinflussen, durch die die Leuchte ursprünglich akzeptabel war.
ASTM B571 behandelt qualitative Haftungsprüfungen metallischer Überzüge. Zulässige gleichwertige Prüfbleche benötigen denselben Werkstoff, dieselbe Oberflächenbeschaffenheit sowie denselben Vorbehandlungs-, Galvanisier- und Nachbehandlungszyklus wie die repräsentierten Teile. Das ist keine Prüfvorschrift für jede Oberfläche. Es verdeutlicht, warum ein Nachweis an einer unpassenden Probe die vorgeschlagene Nacharbeit an Ihrer Leuchte nicht automatisch validiert.
Lassen Sie den Oberflächenspezialisten Methode und Abnahmeanforderungen für das tatsächliche Beschichtungssystem und die Anwendung wählen. Vergleichen Sie ein repräsentatives nachgearbeitetes Teil unter vereinbarten Bedingungen mit der freigegebenen neuen Referenz. Beziehen Sie schwierige Kanten und sichtbare Übergänge ein, anstatt nur eine unkomplizierte ebene Fläche zu betrachten.
Erfordert der Weg die Demontage einer montierten Leuchte, lassen Sie den Hersteller die dadurch betroffenen mechanischen und elektrischen Prüfungen benennen. Schützen Sie Bauteile außerhalb des Oberflächenumfangs. Unterstellen Sie nicht, dass die gestalterische Freigabe zugleich elektrische Sicherheit oder die fortbestehende Gültigkeit früherer Produktnachweise bestätigt.
Halten Sie fest, was das erste nachgearbeitete Teil nachweist und was an der betroffenen Lieferung noch geprüft werden muss. Ein erfolgreiches Erstteil stützt den demonstrierten Weg. Es beweist nicht, dass alle übrigen Teile bereits bestanden haben. Bewahren Sie neue Referenz und freigegebenen Umfang für die spätere Prüfung auf.
Illustrative Änderung: ein zusammenpassendes Pendelleuchtenset im Restaurant
Diese illustrative Änderung in einem Restaurant betrifft 24 Pendelleuchten: Bei 16 ist die Metalloberfläche fertig, 8 sind noch unbeschichtet. Es handelt sich weder um einen Kinglong-Fall noch um ein gemessenes Kosten- oder Terminergebnis.
Der Designer wünscht eine wärmere Oberfläche für Pendelleuchten in einer durchgehenden Sichtachse. Der Statusbericht zeigt, dass die unbearbeiteten Teile einen geänderten Oberflächenprozess durchlaufen könnten. Das fertige Metall benötigt jedoch eine gesonderte Nacharbeitsbewertung. Nur die unbeschichtete Teilmenge sofort zu bearbeiten, würde nicht klären, ob die gesamte sichtbare Gruppe zusammenpasst.
Der Einkauf fordert deshalb einen repräsentativen Nacharbeitsvorschlag und alternativ ein Angebot für neue Metallteile an. Beide Optionen umfassen fertige und unbearbeitete Gruppen, neue Musterreferenz, Prüfung und vollständige Anlieferungsfolge. Aus der Mengenaufteilung allein werden weder Beschichtungsmachbarkeit noch rückgewinnbarer Wert oder Prozessdauer abgeleitet.
Ist die repräsentative Nacharbeit akzeptabel und erfüllt der Gesamtplan die vereinbarten Kosten- und Baustellengrenzen, kann der Einkauf den benannten Weg für die Gruppe freigeben. Scheitert die Nacharbeit oder ist die neue Anlieferung nicht akzeptabel, lautet die Entscheidung erneut: neu fertigen, freigegebene Oberfläche beibehalten oder einen anderen Installationsplan genehmigen. Entscheidend ist die Entscheidungsgrenze, nicht eine behauptete Einsparung: Unterschiedliche Fertigungsstände rechtfertigen kein ungeprüft gemischtes Erscheinungsbild.
Eine vom Hersteller bewertbare Oberflächenänderung einreichen
Reichen Sie für die projektspezifische Prüfung alte und gewünschte Oberflächenreferenzen, Leuchten- und Teilekennungen, Mengen je Fertigungsstand, Werkstoff- und Prozessinformationen sowie den Bedarfstermin auf der Baustelle ein. Ergänzen Sie die zusammenhängende sichtbare Gruppe und die für die gestalterische Freigabe verantwortliche Person.
Sie können Kinglong die Unterlagen zur Oberflächenänderung zur Abstimmung senden. Bitten Sie das Team, Zeichnungsmachbarkeit, Werkstoffauswahl und Musterentwicklungsbedarf zu prüfen, und vereinbaren Sie anschließend Bewertungsumfang und fehlende Informationen. Fordern Sie nach Festlegung des Wegs einen projektspezifischen Änderungsvorschlag an. Die Abstimmung bedeutet weder garantierten Nacharbeitserfolg noch eine feste Bearbeitungszeit oder eine automatische Anweisung zum Beginn.
Häufige Fragen
Ist eine Oberflächenkorrektur dasselbe wie eine vom Kunden gewünschte Änderung?
Nein. Eine Abweichung von der freigegebenen Oberflächenreferenz ist etwas anderes als der Wunsch nach einer neuen Referenz nach Freigabe. Vergleichen Sie zunächst das gelieferte oder in Bearbeitung befindliche Teil mit der dokumentierten Abnahmegrundlage. Trennen Sie eine mögliche Nichtkonformität von einer freiwilligen Gestaltungsänderung, wenn Untersuchung und kaufmännische Klärung zugeordnet werden. Bezeichnen Sie einen möglichen Mangel nicht bloß deshalb als Kundenänderung, weil seine Korrektur Oberflächenarbeit erfordert.
Können wir nur die noch unbeschichteten Teile ändern?
Nur wenn das entstehende sichtbare Gesamtbild und die vereinbarten Projektanforderungen akzeptabel bleiben. Eine mengenmäßige Aufteilung im Werk ist nicht automatisch eine geeignete gestalterische Trennlinie im Raum. Bestimmen Sie Leuchten mit gemeinsamer Sichtachse oder wiederkehrender Komposition und holen Sie die entsprechende gestalterische Freigabe für jede Umfangsreduzierung ein. Halten Sie Teilekennungen, neue Referenzen und Installationszuordnungen eindeutig, damit aus einer geplanten Unterscheidung keine versehentlich gemischte Lieferung wird.
Kann eine Ausbesserung auf der Baustelle die ursprünglichen Oberflächeneigenschaften erhalten?
Unterstellen Sie das nicht. Das vorgeschlagene Reparatursystem und die konkrete Anwendung benötigen eine eigene Eignungsprüfung. Fragen Sie nach Erscheinungsbild, Haftung, Beanspruchung, Reinigungsbedingungen und Auswirkungen auf geltende Hersteller- oder Produktbedingungen. Eine kleine lokale Ausbesserung und eine vollständige Oberflächenumstellung haben unterschiedlichen Umfang. Bestimmen Sie, wer die Arbeit ausführt und abnimmt, und behandeln Sie eine bequeme Baustellenanwendung nicht automatisch als gleichwertig zum ursprünglichen Werksprozess.
Lässt sich durch Beschleunigung jede Verzögerung nach einer Oberflächenänderung vermeiden?
Nein. Beschleunigung kann nur Vorgänge verkürzen, die sich tatsächlich schneller ausführen lassen, ohne erforderliche Freigaben oder Prüfungen zu umgehen. Fragen Sie, welchen Vorgang ein Eilzuschlag verändert, welche Kapazität oder Transportlösung er sichert und welche Abhängigkeiten verbleiben. Schnelleren Versand zu bezahlen macht ein ungeprüftes Muster nicht freigabefertig und schafft keinen machbaren Nacharbeitsprozess. Bewerten Sie die neue Anlieferung am Installationsbedarf der Baustelle, nicht an der Bezeichnung „dringend“.
