Évaluez un changement tardif de finition à partir du matériau et de l’avancement réel de la production, de la faisabilité de la nouvelle finition, ainsi que du coût net et de l’incidence sur l’arrivée sur chantier de chaque solution possible. Une même demande de remplacer le chrome poli par un aspect métallique plus chaud peut constituer une nouvelle instruction de finition pour une pièce et une décision de remplacement pour une autre.
Pour un responsable des achats FF&E ou un consultant, la priorité est d’établir ce qui a réellement déjà été engagé. Demandez au fabricant d’identifier les pièces et quantités concernées avant toute promesse de supplément ou de date de rattrapage. Comparez ensuite les options techniquement crédibles avec l’aspect souhaité par le designer et la date à laquelle le chantier en a besoin.
Changer de finition, c’est choisir une solution de fabrication, pas un supplément forfaitaire
Une même demande de finition peut conduire à réorienter une opération non commencée, valider une reprise sur des pièces finies ou refabriquer des pièces. Le stade de production et le substrat déterminent les solutions crédibles. La comparaison des prix n’est utile qu’une fois que le fabricant a identifié un procédé qu’il peut effectivement appliquer à ces pièces.
Le substrat est le matériau de base situé sous la finition. Son identification compte : un nouveau nom de couleur ne dit pas si le métal existant, sa préparation et le système de revêtement restent adaptés. De même, une pièce non assemblée n’a pas nécessairement une surface encore non finie.
Respectez cet ordre de décision : définir le résultat demandé, situer chaque quantité dans la production, évaluer les solutions réalisables, puis comparer le coût net et la nouvelle arrivée sur chantier. Maintenir la finition acceptée est une option légitime si la modification ne satisfait pas les exigences techniques, visuelles ou calendaires du projet.
Définir la nouvelle finition avant de demander un devis d’incidence
Précisez les références de finition ancienne et nouvelle, le matériau, la texture, la brillance, les pièces concernées et les conditions de validation avant de demander un devis ferme sur les conséquences du changement. « Passer au laiton » peut désigner du laiton massif, une peinture couleur laiton ou un aspect obtenu par dépôt métallique. Ces instructions ne sont pas interchangeables.
Rassemblez ces références avec les plans en vigueur. Les ressources de Kinglong pour les projets d’éclairage constituent un point de départ pour les informations disponibles ; la demande de modification doit néanmoins identifier ses propres références initiale et de remplacement.
Indiquez les codes des luminaires et les composants visibles : pavillon, tiges, bras, fixations et caches décoratifs ne nécessitent pas forcément tous le même changement. Joignez l’échantillon initial accepté et la référence de remplacement proposée. Précisez les conditions d’observation et si la modification porte sur la couleur, le sens du brossage, la brillance, la texture ou plusieurs caractéristiques à la fois.
ASTM D523 traite de la mesure du brillant spéculaire d’éprouvettes non métalliques et indique que la texture, le voile de réflexion et la netteté des images réfléchies influencent aussi l’évaluation de l’aspect. Une valeur de brillant ne décrit donc pas entièrement l’effet recherché. Cette méthode ne doit pas être présentée comme un essai complet de réception d’une finition métallique.
Si le nouvel échantillon n’est pas encore validé, demandez une évaluation conditionnelle plutôt que de considérer une première suggestion de couleur comme l’instruction définitive de fabrication.
Vérifier si les pièces existantes peuvent recevoir la nouvelle finition
Confirmez le métal réel, la préparation de surface actuelle, les couches existantes et le procédé proposé avant de décider si les pièces sont réutilisables. Changer au sein d’une même famille de revêtements n’est pas la même question que remplacer une finition électrodéposée par un autre procédé ou changer le matériau de base lui-même.
Le domaine d’application d’ASTM B456 décrit des systèmes spécifiés de revêtements électrodéposés cuivre/nickel/chrome et nickel/chrome sur des métaux de base identifiés, à des fins d’aspect et de protection contre la corrosion. Cette distinction dépasse une étiquette de couleur : une finition décorative électrodéposée est un système de couches sur une base déterminée, pas simplement une teinte toujours interchangeable.
Demandez au spécialiste de la finition si la solution proposée nécessite l’enlèvement des couches existantes, un nouveau polissage ou une nouvelle préparation, d’autres composants ou la refabrication de la pièce. Faites évaluer ses effets possibles sur les dimensions, filetages, arêtes ou l’aspect d’un élément décoratif mince. Il s’agit d’une question de faisabilité, pas de demander à l’acheteur de choisir une chimie de décapage.
Kinglong Lighting décrit l’examen des plans sous l’angle de la faisabilité, du choix des matériaux et de l’optimisation structurelle dans son processus de développement de luminaires sur mesure. Utilisez cet échange pour identifier les plans et matériaux concernés. Un examen propre au projet reste nécessaire avant de considérer une pièce existante comme adaptée à la nouvelle finition.
Orienter la demande selon le stade réel de production
Consignez séparément les quantités au stade de l’achat matière, de la fabrication sans revêtement, du dépôt métallique ou revêtement, de l’assemblage et de l’emballage. La seule mention « en production » masque des solutions disponibles différentes. Demandez un état d’avancement à jour lié aux codes des luminaires et pièces concernés.
| État réel | Solution à examiner | Ce qui peut modifier la décision |
|---|---|---|
| Matière pas encore engagée | Confirmer le nouveau matériau et procédé, puis remplacer l’instruction de finition non commencée après validation. | Disponibilité, nouveaux échantillons nécessaires et éventuelle modification de la spécification matière initiale. |
| Matière achetée ; fabrication inachevée | Vérifier si le stock convient à la nouvelle solution avant d’annuler ou de commander des remplacements. | Matière utilisable, possibilité de retour, engagements fournisseurs et détails de fabrication modifiés. |
| Pièces fabriquées mais sans dépôt métallique ni revêtement | Valider la nouvelle préparation et finition sur les pièces existantes. | Qualité de surface, compatibilité matière, masquage, acceptation de l’échantillon et capacité de finition. |
| Dépôt métallique ou revêtement terminé ou en cours | Comparer une reprise validée avec des pièces neuves ou le maintien de la finition acceptée. | Couches réellement réalisées, état des pièces, faisabilité de l’enlèvement et de la réapplication, preuves de vérification. |
| Ensemble assemblé ou emballé | Ajouter démontage, manipulation protégée des composants, remontage, contrôles et réemballage à toute solution de finition réalisable. | Accessibilité, dommages possibles, effets électriques ou mécaniques, emballage et temps restant avant le besoin sur chantier. |
La ligne correspondant à l’avancement indique ce qu’il faut examiner ; elle n’autorise pas la reprise. Confirmez si un éventuel arrêt ne concerne que les pièces touchées ou si la poursuite de l’assemblage créerait des opérations supplémentaires qu’il faudrait ensuite défaire.
À titre d’exemple propre à un fabricant de poudres, le guide de mise en œuvre de TIGER avertit qu’un système de retouche peut différer du revêtement d’origine par ses propriétés optiques, mécaniques, chimiques, de résistance aux UV et aux intempéries. Son passage sur le nouveau revêtement demande préparation et vérifications d’aptitude, et comporte aussi des limites relatives aux applications architecturales et à la garantie. Ce n’est pas une autorisation universelle de recouvrir un luminaire décoratif. Obtenez les instructions et preuves d’acceptation du système réellement proposé.

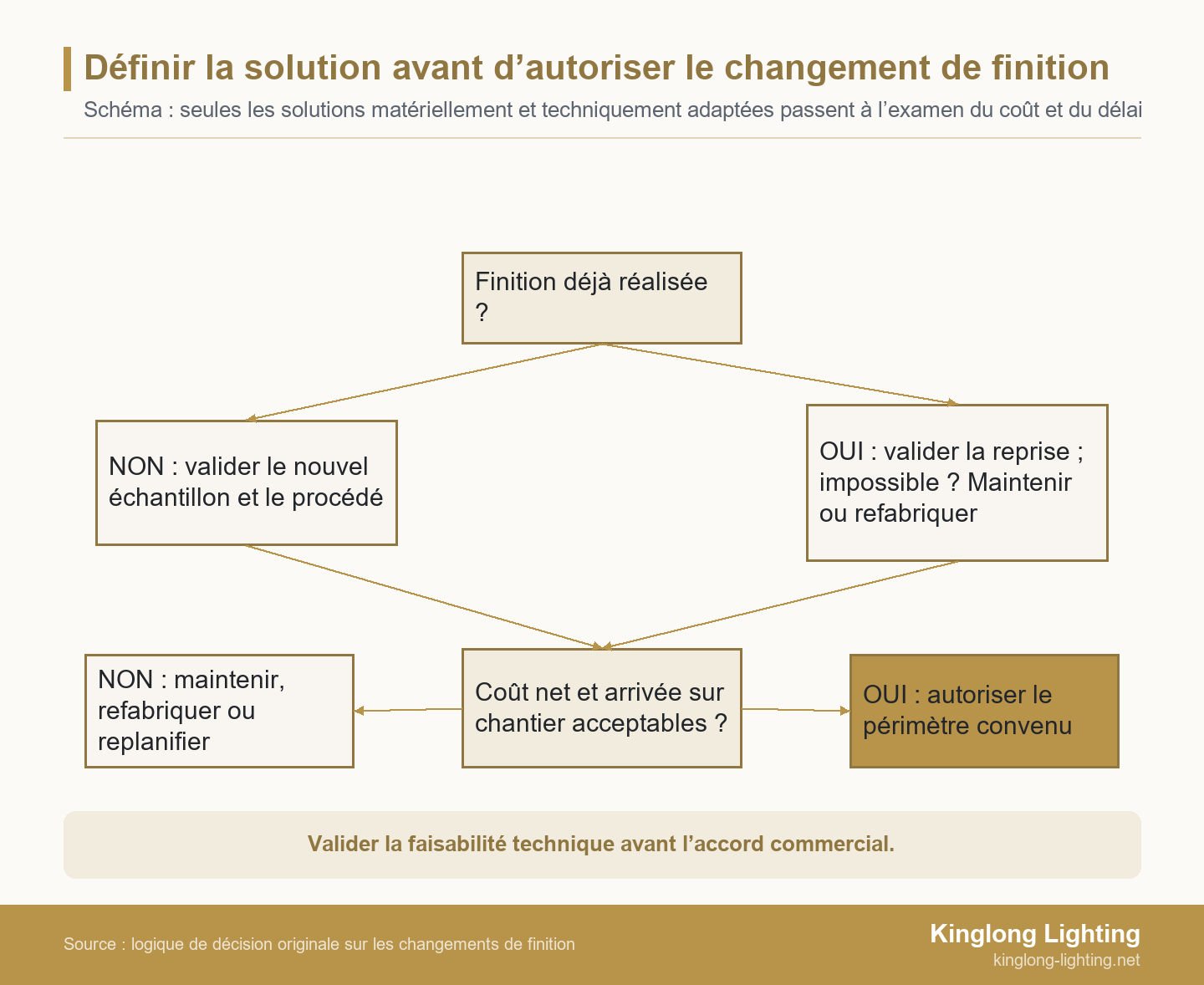

Un arbre de décision pour reprendre, refabriquer ou maintenir la finition
Établissez d’abord la compatibilité matière, puis séparez les pièces non finies des pièces revêtues ou assemblées, validez toute reprise proposée et confrontez la solution réalisable aux contraintes de coût et d’arrivée sur chantier. Appliquez les branches suivantes à chaque groupe de pièces concernées, pas seulement à la commande globale.

Définissez le groupe devant rester visuellement cohérent lorsque vous envisagez de réduire le périmètre. Un portefeuille de projets peut aider à expliquer la composition de la pièce et la relation visuelle recherchée ; il ne prouve pas qu’une méthode proposée de reprise de finition a été testée.
- Le matériau et la géométrie existants sont-ils compatibles avec la nouvelle finition ? Si non, comparez la refabrication de pièces adaptées au maintien de la finition acceptée. En cas d’incertitude, obtenez une évaluation technique avant de chiffrer la solution comme confirmée. Si oui, identifiez le stade réel de production.
- Les surfaces concernées sont-elles encore non finies ? Si oui, convenez de l’échantillon de remplacement, du procédé révisé et des instructions d’achat. Si non, exigez une proposition précise de reprise, y compris tout démontage ou pièce de remplacement. Une référence de couleur attrayante ne suffit pas à valider une reprise.
- L’aptitude de la reprise proposée a-t-elle été démontrée sur des pièces représentatives ? Si non, suspendez cette solution ou choisissez le maintien ou la refabrication. Si oui, définissez le périmètre des vérifications et passez à la décision commerciale et calendaire.
- Le devis net et la nouvelle arrivée sur chantier sont-ils acceptables ? Si oui, autorisez les pièces, la référence et le périmètre désignés. Si non, comparez maintien de l’existant, refabrication, réduction du changement ou installation échelonnée expressément approuvée. Ne mélangez pas les finitions sans l’annoncer pour préserver une date.
Établir un devis net sans compter deux fois les mêmes travaux
Comparez les travaux supplémentaires, engagements non récupérables et frais de livraison liés au changement, en déduisant une seule fois les avoirs confirmés et les travaux initiaux évités. Séparez le montant contractuel initial de la variation nette afin que l’acheteur voie ce qui change réellement.
| Poste du devis | Base à demander | Doublons à vérifier |
|---|---|---|
| Échantillons et examen technique | Échantillon de remplacement défini, évaluation du procédé et périmètre de validation. | Séparer les nouveaux travaux du développement déjà inclus. |
| Matière ou composants | Quantité à remplacer et conditions d’annulation ou de retour confirmées. | Ne pas comptabiliser le remplacement intégral de la matière et une valeur de stock récupérable comme une seule et même perte. |
| Reprise de finition ou nouvelle finition | Enlèvement, préparation et réapplication réels, ou solution avec pièces neuves. | Déduire les travaux de finition initiale non exécutés lorsqu’un avoir est convenu. |
| Manutention et vérification | Démontage, protection, contrôles, remontage et réemballage imposés par le changement. | Distinguer les travaux liés au changement du montant prévu pour l’assemblage initial. |
| Conséquences sur la livraison | Stockage convenu, expédition fractionnée, modification du transport ou nouvelle intervention sur chantier. | Faire apparaître le supplément par rapport au plan de livraison initial. |
Une comparaison nette utile additionne travaux supplémentaires et engagements de changement non récupérables, plus les conséquences de livraison convenues, moins les avoirs confirmés et les travaux initiaux évités. N’inventez pas de provision pour rebut et ne présumez pas que le stock est remboursable ; demandez la base de calcul.
Pour évaluer une option moins perturbatrice, utilisez le guide d’analyse de la valeur de l’éclairage décoratif afin de définir les exigences visuelles et fonctionnelles à préserver.
Calculer l’arrivée sur chantier à partir des travaux restants, pas d’un retard forfaitaire
Une nouvelle date d’arrivée crédible nécessite les dépendances restantes de validation, matière, finition, vérification, assemblage, emballage et transport, avec des durées confirmées et des créneaux réellement disponibles. Une durée de finition seule ne constitue pas un engagement de livraison.
Le chemin critique est le chemin de durée la plus longue à travers une séquence d’activités, comme l’explique le GAO dans son analyse de la planification de projet. Ce concept général ne fournit pas un délai de fabrication de luminaires. Il montre pourquoi l’acheteur a besoin d’activités reliées : certaines peuvent se chevaucher, d’autres ne peuvent commencer qu’après une validation ou la fin d’une activité précédente.
Demandez quand l’échantillon de remplacement pourra réellement être examiné et qui répondra. Demandez ensuite quels créneaux matière, finition et assemblage seront encore disponibles à cette date de validation. Une durée de procédé annoncée ne montre pas l’attente avant l’entrée en production. Un départ maritime manqué peut aussi modifier le plan d’arrivée, même si l’usine termine les travaux au moment estimé.
Distinguez l’arrivée précédemment promise, l’arrivée actuellement prévue avec le changement proposé et la date requise par le chantier. Identifiez l’événement qui déclenche chaque durée et s’il s’agit de jours ouvrés ou calendaires. Si le fournisseur ne peut pas encore confirmer une donnée, maintenez la date sous cette condition au lieu d’annoncer une promesse ferme unique.
Confirmez enfin l’ordre d’installation, le stockage et l’accès sur chantier. Une livraison fractionnée n’aide que si l’espace concerné peut en tirer parti et si l’acheteur accepte les implications visuelles et commerciales. Signalez au niveau décisionnaire toute prévision dépassant la date requise avant d’autoriser les travaux irréversibles.
Vérifier la pièce reprise avant de libérer l’ensemble concerné
Convenez d’une vérification représentative avant d’appliquer la reprise proposée aux autres pièces concernées. Contrôlez plus que la nouvelle couleur : le procédé peut aussi toucher l’adhérence du revêtement, l’état de surface, l’ajustement, l’assemblage ou les exigences qui rendaient initialement le luminaire acceptable.
ASTM B571 traite d’essais qualitatifs d’adhérence des revêtements métalliques. Les panneaux équivalents autorisés doivent présenter le même matériau, le même état de surface et les mêmes cycles avant dépôt, d’électrodéposition et après dépôt que les pièces représentées. Il ne s’agit pas d’une prescription d’essai pour toutes les finitions. Cela illustre pourquoi les résultats d’une éprouvette sans rapport avec la pièce ne valident pas automatiquement la reprise de votre luminaire.
Faites sélectionner par le spécialiste la méthode et les critères d’acceptation applicables au système de revêtement et à l’usage réels. Comparez une pièce reprise représentative à la nouvelle référence acceptée dans les conditions convenues. Incluez les arêtes difficiles et les jonctions visibles plutôt que de regarder uniquement une surface plane facile à traiter.
Si la solution impose de démonter un luminaire assemblé, faites identifier par le fabricant les contrôles mécaniques et électriques affectés par le démontage et le remontage. Protégez les composants exclus du périmètre de finition. Ne supposez pas que l’approbation de l’aspect confirme aussi la sécurité électrique ou la validité persistante de preuves antérieures sur le produit.
Consignez ce que démontre la première pièce reprise et ce qui reste à vérifier sur la fourniture concernée. La réussite de cette première pièce étaye la solution démontrée ; elle ne prouve pas que toutes les autres pièces ont déjà passé les contrôles. Conservez la nouvelle référence et le périmètre autorisé pour les inspections suivantes.
Exemple illustratif : harmoniser un ensemble de suspensions de restaurant
Ce changement illustratif dans un restaurant concerne 24 suspensions : 16 ont leurs pièces métalliques déjà finies et 8 sont encore sans revêtement. Ce n’est ni un cas Kinglong ni un résultat mesuré de coût ou de délai.
Le designer demande une finition plus chaude pour des suspensions placées dans un même axe de vue continu. L’état d’avancement indique que les pièces non finies pourraient suivre un procédé révisé, mais les pièces métalliques déjà finies demandent une évaluation de reprise distincte. Finir immédiatement la seule quantité non revêtue ne répondrait pas à la question de l’harmonie de l’ensemble visible.
L’acheteur demande donc une proposition de reprise représentative et, en alternative, un devis de remplacement des pièces métalliques. Les deux options comprennent les groupes déjà finis et non finis, la nouvelle référence d’échantillon, les vérifications et une séquence complète d’arrivée. La seule répartition des quantités ne permet de présumer ni faisabilité du revêtement, ni valeur récupérable, ni durée du procédé.
Si la reprise représentative est acceptable et si le plan combiné respecte les contraintes convenues de coût et de chantier, l’acheteur peut autoriser la solution définie pour l’ensemble. Si la reprise échoue ou si la nouvelle arrivée est inacceptable, il faut revenir à la refabrication, au maintien de la finition acceptée ou à l’approbation d’un autre plan d’installation. Le résultat important est la limite de décision, pas une économie revendiquée : des avancements différents ne justifient pas un aspect disparate non approuvé.
Transmettre un dossier de changement de finition exploitable par le fabricant
Soumettez les références de finition initiale et demandée, les codes des luminaires et pièces, les quantités par stade, les informations sur le substrat et le procédé, et la date requise sur chantier pour un examen propre au projet. Ajoutez le groupe devant rester visuellement assorti et la personne responsable de l’approbation de l’aspect.
Vous pouvez transmettre le dossier de changement de finition pour en discuter avec Kinglong. Demandez à l’équipe d’examiner la faisabilité des plans, le choix des matériaux et les besoins de développement d’échantillons, puis convenez du périmètre d’évaluation et des informations manquantes. Demandez une proposition de modification propre au projet une fois la solution définie ; cet échange ne garantit ni réussite de la reprise, ni délai fixe, et ne constitue pas une instruction automatique de démarrage.
Questions fréquentes
Corriger une finition revient-il à une modification demandée par le client ?
Non. Ne pas respecter la référence de finition acceptée diffère d’une demande de nouvelle référence après validation. Comparez d’abord la pièce livrée ou en cours de fabrication à la base d’acceptation documentée. Distinguez une possible non-conformité d’une variation volontaire de conception lorsque vous attribuez l’enquête et la discussion commerciale. Ne requalifiez pas un défaut potentiel en changement client au seul motif que sa correction implique des travaux de finition.
Peut-on modifier uniquement les pièces encore sans revêtement ?
Seulement si l’ensemble visible obtenu et les exigences convenues du projet restent acceptables. Une répartition des quantités en usine n’est pas automatiquement une frontière visuelle pertinente dans la pièce. Identifiez les luminaires partageant un axe de vue ou une composition répétée et obtenez l’approbation de conception correspondante pour toute réduction de périmètre. Gardez des codes de pièces, références de remplacement et affectations d’installation clairs afin qu’une distinction planifiée ne devienne pas une livraison mélangée par accident.
Une retouche sur chantier peut-elle préserver les performances de la finition d’origine ?
Ne le présumez pas. Le système de réparation proposé et l’application réelle nécessitent leur propre examen d’aptitude. Interrogez le prestataire sur l’aspect, l’adhérence, l’exposition, les conditions de nettoyage et l’incidence sur les conditions applicables du fabricant ou du produit. Une petite retouche locale et une conversion complète de finition sont des périmètres différents. Identifiez qui réalise et accepte le travail ; une application pratique sur chantier n’est pas automatiquement équivalente au procédé initial en usine.
Une accélération peut-elle éviter tout retard après un changement de finition ?
Non. Une accélération ne peut raccourcir que les activités réellement accélérables sans contourner les validations ou vérifications nécessaires. Demandez quelle activité un supplément d’urgence modifie, quel créneau ou transport il garantit et quelles dépendances subsistent. Payer une expédition plus rapide ne rend pas prêt un échantillon non validé et n’établit pas un procédé de reprise réalisable. Évaluez la nouvelle arrivée par rapport au besoin d’installation du chantier, pas à l’étiquette « urgent ».
