Оценивайте позднее изменение отделки с учётом имеющегося материала и текущей стадии производства, выполнимости новой отделки, а также чистой стоимости и влияния каждого доступного способа на прибытие на объект. Одна и та же просьба заменить полированный хром тёплым металлическим оттенком для одной детали может означать изменение инструкции по отделке, а для другой — решение о замене.
Для руководителя закупок FF&E или консультанта первоочередная задача — установить, какие обязательства уже действительно приняты. Попросите производителя определить затронутые детали и их количество, прежде чем кто-либо пообещает доплату или дату наверстывания отставания. Затем сопоставьте технически обоснованные варианты с внешним видом, который нужен дизайнеру, и датой потребности на объекте.
Изменение отделки — выбор способа изготовления, а не фиксированная доплата
Один запрос на изменение отделки может потребовать перенаправить ещё не начатый процесс, подтвердить пригодность доработки готовых деталей или изготовить детали заново. Стадия производства и материал основы определяют, какие варианты обоснованны. Сравнивать цены имеет смысл лишь после того, как производитель определил процесс, который действительно может выполнить на этих деталях.
Материал основы — это материал под отделкой. Его необходимо знать: новое название цвета не показывает, остаются ли пригодными имеющийся металл, подготовка поверхности и система покрытия. Отсутствие сборки также не означает, что поверхность детали ещё не отделана.
Соблюдайте порядок: определите требуемый результат, установите стадию производства каждой партии, оцените выполнимые варианты и сравните чистую стоимость с новым прибытием на объект. Сохранить принятую отделку — правомерный вариант, если предлагаемое изменение не отвечает техническим, визуальным или календарным требованиям проекта.
Определите новую отделку до запроса расчёта последствий изменения
До запроса обязывающего ценового предложения по изменению укажите прежний и новый эталоны отделки, материал, фактуру поверхности, блеск, затронутые детали и условия согласования. «Заменить на латунь» может означать массивную латунь, краску латунного цвета или внешний вид, полученный гальваническим покрытием. Эти указания не взаимозаменяемы.
Соберите эти эталоны вместе с действующими чертежами. Материалы Kinglong для проектов освещения помогают начать поиск доступной проектной информации; однако запрос на изменение всё равно должен содержать собственные однозначно обозначенные исходный и новый эталоны.
Назовите коды светильников и видимые компоненты: потолочная чаша, штанги, рожки, крепёж и декоративные крышки не обязательно требуют одинакового изменения. Приложите принятый исходный образец и предлагаемый новый эталон. Укажите условия осмотра и то, меняются ли цвет, направление шлифовки, блеск, фактура или несколько характеристик одновременно.
ASTM D523 рассматривает измерение зеркального блеска неметаллических образцов и отмечает, что фактура, отражательная дымка и чёткость отражённых изображений также влияют на оценку внешнего вида. Поэтому величина блеска не описывает желаемый вид полностью, а этот метод нельзя представлять как полноценное приёмочное испытание металлической отделки.
Если новый образец ещё не согласован, запросите условную оценку, а не считайте предварительное предложение цвета окончательной производственной инструкцией.
Проверьте, подходят ли имеющиеся детали для новой отделки
До решения о повторном использовании деталей подтвердите фактический металл, текущую подготовку поверхности, имеющиеся слои и предлагаемый процесс отделки. Изменение в пределах одного семейства покрытий — не тот же вопрос, что переход от гальванической поверхности к другому процессу или замена самого материала основы.
Область применения ASTM B456 описывает определённые системы электроосаждённых покрытий медь/никель/хром и никель/хром на указанных металлах основы для внешнего вида и защиты от коррозии. Это полезное отличие от названия цвета: декоративная гальваническая отделка — система слоёв на конкретной основе, а не просто оттенок, который всегда можно заменить.
Спросите специалиста по отделке, требует ли предлагаемый способ удаления имеющихся слоёв, повторной полировки или подготовки, других компонентов либо изготовления детали заново. Пусть он оценит возможное влияние операции на размеры, резьбы, кромки или внешний вид тонкого декоративного элемента. Это вопрос выполнимости, а не просьба к закупщику выбрать химический состав для снятия покрытия.
В своём процессе разработки светильников на заказ Kinglong Lighting описывает проверку чертежей на выполнимость, подбор материалов и оптимизацию конструкции. Используйте это обсуждение, чтобы определить затронутые чертежи и материалы. До признания любой имеющейся детали пригодной для новой отделки по-прежнему нужна проверка применительно к конкретному проекту.
Выбирайте способ действий по фактической стадии производства
Отдельно фиксируйте количество на стадиях закупки материала, изготовления без покрытия, гальванической обработки или нанесения покрытия, сборки и упаковки. Общая отметка «в производстве» скрывает разные доступные варианты. Запросите актуальный отчёт по стадиям с привязкой к кодам затронутых светильников и деталей.
| Фактическое состояние | Какой вариант изучить | Что может изменить решение |
|---|---|---|
| Обязательства по материалу ещё не приняты | Подтвердить новый материал и процесс и после согласования заменить ещё не начатую инструкцию по отделке. | Доступность, необходимость новых образцов и возможное изменение исходной спецификации материала. |
| Материал закуплен; изготовление не завершено | До отмены заказа или закупки замены проверить пригодность запасов для нового способа. | Пригодность материала, возможность возврата, обязательства перед поставщиками и изменённые детали изготовления. |
| Детали изготовлены, но без гальванического или иного покрытия | Подтвердить пригодность новой подготовки и отделки на имеющихся деталях. | Качество поверхности, совместимость материала, маскирование, приёмка образца и производственные возможности участка отделки. |
| Гальваническая обработка или нанесение покрытия завершены либо идут | Сравнить подтверждённую доработку с новыми деталями или сохранением принятой отделки. | Фактически нанесённые слои, состояние деталей, выполнимость удаления и повторного нанесения, подтверждающие проверки. |
| Собрано или упаковано | Добавить к любому выполнимому варианту отделки разборку, защищённое обращение с компонентами, повторную сборку, проверки и переупаковку. | Доступ, возможные повреждения, электрические или механические последствия, упаковка и оставшееся время до потребности на объекте. |
Строка стадии показывает, что следует изучить, но не разрешает доработку. Уточните, касается ли предлагаемая приостановка только затронутых деталей или продолжение сборки создаст дополнительную работу, которую позднее придётся отменять.
В качестве примера, относящегося к конкретному производителю порошковых покрытий, руководство TIGER по применению предупреждает: система подкраски может отличаться от исходного покрытия по оптическим, механическим, химическим свойствам, стойкости к UV-излучению и атмосферным воздействиям. Раздел о повторном покрытии требует подготовки и проверок пригодности, а также содержит ограничения для архитектурных применений и гарантии. Это не универсальное разрешение наносить новое покрытие поверх отделки декоративного светильника. Получите инструкции и подтверждение приёмки для фактически предлагаемой системы.

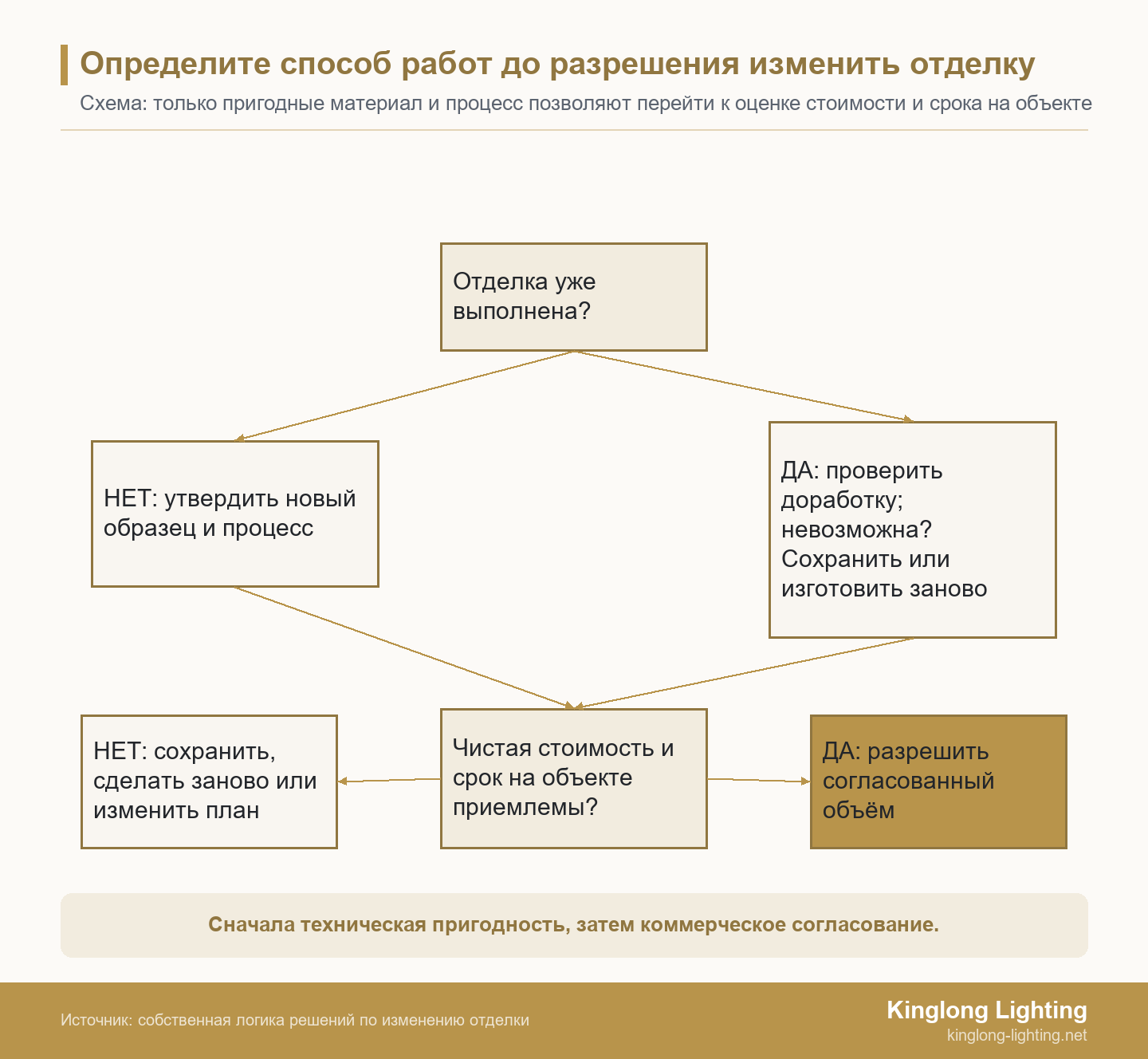

Дерево решений: доработать, изготовить заново или сохранить отделку
Сначала установите совместимость материала, затем отделите детали без отделки от покрытых или собранных, подтвердите пригодность предлагаемой доработки и сопоставьте выполнимый способ с ограничениями по стоимости и прибытию на объект. Применяйте следующие ветви к каждой затронутой группе деталей, а не только к заказу в целом.

При рассмотрении сокращённого объёма определите видимую группу, которая должна сочетаться по внешнему виду. Портфолио проектов помогает объяснить композицию пространства и нужную визуальную связь, но не доказывает, что предложенный метод доработки отделки уже проверен.
- Позволяют ли имеющийся материал и геометрия выполнить новую отделку? Если нет, сравните изготовление подходящих деталей заново с сохранением принятой отделки. При неопределённости получите техническую оценку, прежде чем рассчитывать способ как подтверждённый. Если да, определите фактическую стадию.
- Затронутые поверхности ещё не отделаны? Если да, согласуйте новый образец, изменённый процесс и закупочные инструкции. Если нет, потребуйте конкретное предложение по доработке, включая необходимую разборку или замену деталей. Привлекательный цветовой эталон сам по себе не подтверждает пригодность доработки.
- Подтверждена ли пригодность предложенной доработки на репрезентативных деталях? Если нет, приостановите этот способ либо выберите сохранение или изготовление заново. Если да, определите объём проверок и переходите к коммерческому и календарному решению.
- Приемлемы ли предложение по чистой стоимости и новое прибытие на объект? Если да, разрешите указанные детали, эталон и объём. Если нет, сравните сохранение исходного варианта, изготовление заново, сокращение изменения или прямо согласованный поэтапный монтаж. Не смешивайте отделки без уведомления ради соблюдения даты.
Составьте расчёт чистой стоимости изменения без двойного учёта работ
Сравнивайте дополнительные работы, невозвратные обязательства и связанные с изменением расходы на доставку, однократно вычитая подтверждённые зачёты стоимости и исключённые исходные работы. Отделяйте первоначальную сумму договора от чистой суммы изменения, чтобы закупщик видел фактическую разницу.
| Статья предложения | Какое основание запросить | Что проверить на двойной учёт |
|---|---|---|
| Образцы и техническая проверка | Определённый новый образец, оценка процесса и объём согласования. | Отделить новые работы от уже включённой разработки. |
| Материал или компоненты | Количество, требующее замены, и подтверждённые условия отмены или возврата. | Не учитывать полную замену материала и возмещаемую стоимость запасов как один и тот же убыток. |
| Доработка отделки или новая отделка | Фактическое удаление, подготовка и повторное нанесение либо вариант с новыми деталями. | Вычесть исходные работы по отделке, которые не будут выполнены, если зачёт согласован. |
| Обращение с деталями и проверка | Разборка, защита, проверки, повторная сборка и переупаковка, необходимые из-за изменения. | Отделить обусловленные изменением работы от исходной суммы на сборку. |
| Последствия для доставки | Согласованные хранение, раздельная отправка, изменение транспорта или повторные работы на объекте. | Показать прирост относительно первоначального плана доставки. |
Полезное сравнение чистой стоимости складывает дополнительные работы и невозвратные обязательства по изменению с согласованными последствиями для доставки, затем вычитает подтверждённые зачёты и исключённые исходные работы. Не придумывайте надбавку на отходы и не предполагайте, что запасы имеют возмещаемую стоимость; запросите основание расчёта.
Оценивая менее радикальную альтернативу, используйте руководство по стоимостному инжинирингу декоративного освещения, чтобы определить визуальные и функциональные требования, которые необходимо сохранить.
Рассчитывайте прибытие на объект по оставшимся работам, а не по условной задержке
Обоснованная новая дата прибытия требует оставшихся зависимостей согласования, материала, отделки, проверки, сборки, упаковки и транспорта с подтверждённой длительностью и реально доступными производственными окнами. Сама по себе длительность отделки не является обязательством по доставке.
Критический путь — путь наибольшей длительности через последовательность операций, как описывает GAO при обсуждении календарного планирования проектов. Этот общий принцип не задаёт срок поставки светильников. Он объясняет, зачем закупщику нужны связанные операции: некоторые могут идти параллельно, другие не начинаются до согласования или завершения предшествующей операции.
Спросите, когда новый образец действительно смогут рассмотреть и кто даст ответ. Затем уточните, какие возможности по материалу, отделке и сборке останутся доступными на дату согласования. Указанная длительность процесса не показывает ожидание до постановки на линию. Пропущенная отправка судна может изменить план прибытия, даже если завод завершит работу в расчётный срок.
Разделяйте ранее обещанную дату прибытия, текущий прогноз при предлагаемом изменении и дату потребности объекта. Определите событие, от которого отсчитывается каждая длительность, и используются ли рабочие или календарные дни. Если поставщик пока не подтверждает исходный параметр, сохраните зависимость даты от него вместо единого твёрдого обещания.
Наконец, подтвердите последовательность монтажа, хранение и доступ на объекте. Раздельная поставка помогает лишь тогда, когда соответствующая зона может её использовать, а закупщик принимает визуальные и коммерческие последствия. Передайте на уровень принятия решений прогноз, не укладывающийся в требуемую дату, до разрешения необратимых работ.
Проверьте доработанную деталь до выпуска всей затронутой группы
Согласуйте репрезентативную проверку до применения предложенной доработки к остальным затронутым деталям. Проверяйте не только новый цвет: процесс также может затронуть адгезию покрытия, состояние поверхности, сопряжение, сборку или требования, благодаря которым светильник изначально считался приемлемым.
ASTM B571 рассматривает качественные испытания адгезии металлических покрытий. Допускаемые эквивалентные панели должны иметь тот же материал, состояние поверхности и цикл подготовки до осаждения, электроосаждения и последующей обработки, что и представляемые детали. Это не предписание испытания для любой отделки. Оно показывает, почему результат на не связанном с деталью образце не подтверждает автоматически предлагаемую доработку вашего светильника.
Поручите специалисту выбрать применимые метод и требования приёмки для фактической системы покрытия и её использования. Сравните репрезентативную доработанную деталь с принятым новым эталоном в согласованных условиях. Включите сложные кромки и видимые стыки, а не осматривайте только удобную плоскую поверхность.
Если способ требует разобрать собранный светильник, попросите производителя определить механические и электрические проверки, затронутые разборкой и повторной сборкой. Защитите компоненты вне объёма отделки. Не предполагайте, что согласование внешнего вида одновременно подтверждает электробезопасность или сохранение применимости прежних доказательств по изделию.
Зафиксируйте, что подтверждает первая доработанная деталь и что ещё нужно проверить в затронутой поставке. Успешная первая деталь подтверждает продемонстрированный способ, но не доказывает, что все остальные уже прошли проверку. Сохраните новый эталон и разрешённый объём для последующего контроля.
Условный пример изменения: единая отделка подвесов в ресторане
Это условное изменение в ресторане касается 24 подвесных светильников: у 16 отделка металлических деталей готова, а 8 ещё без покрытия. Это не кейс Kinglong и не измеренный результат по стоимости или срокам.
Дизайнер просит более тёплую отделку для подвесов, расположенных в одной непрерывной линии обзора. Отчёт по стадиям показывает, что детали без отделки могли бы пройти изменённый процесс, но готовые металлические детали требуют отдельной оценки доработки. Немедленная отделка только непокрытой части не ответит, удастся ли согласовать вид всей видимой группы.
Поэтому закупщик запрашивает предложение по репрезентативной доработке и альтернативный расчёт замены металлических деталей. Оба варианта включают готовую и ещё не отделанную группы, новый эталон образца, проверки и полную последовательность прибытия. Само разделение количества не даёт оснований предполагать выполнимость покрытия, возмещаемую стоимость или длительность процесса.
Если репрезентативная доработка приемлема и общий план соблюдает согласованные ограничения по стоимости и объекту, закупщик может разрешить указанный способ для всей группы. Если доработка неудачна или новое прибытие неприемлемо, решение возвращается к изготовлению заново, сохранению принятой отделки либо утверждению иного плана монтажа. Важна граница принятия решения, а не заявленная экономия: разные стадии изготовления не оправдывают несогласованное различие во внешнем виде.
Передайте производителю данные для оценки изменения отделки
Для проверки по конкретному проекту представьте прежний и требуемый эталоны отделки, коды светильников и деталей, количества по стадиям, сведения о материале основы и процессе и требуемую дату на объекте. Добавьте видимую группу, которая должна сочетаться, и ответственного за согласование внешнего вида.
Вы можете отправить комплект данных по изменению отделки для обсуждения с Kinglong. Попросите команду проверить выполнимость чертежей, подбор материалов и потребность в разработке образцов, затем согласуйте объём оценки и недостающую информацию. Когда способ определён, запросите предложение по изменению для конкретного проекта. Не считайте обсуждение гарантией успешной доработки, фиксированным сроком или автоматической командой начать работу.
Частые вопросы
Исправление отделки — это то же самое, что изменение по просьбе клиента?
Нет. Несоответствие принятому эталону отделки отличается от запроса нового эталона после согласования. Сначала сравните поставленную или обрабатываемую деталь с документированным основанием приёмки. При назначении расследования и коммерческого обсуждения разделяйте возможное несоответствие и добровольное изменение дизайна. Не переименовывайте потенциальный дефект в изменение клиента лишь потому, что для его исправления понадобятся работы по отделке.
Можно изменить только детали, на которые ещё не нанесено покрытие?
Только если итоговая видимая группа и согласованные требования проекта остаются приемлемыми. Разделение количества на заводе не становится автоматически подходящей визуальной границей в помещении. Определите светильники, объединённые линией обзора или повторяющейся композицией, и получите соответствующее дизайнерское согласование любого сокращённого объёма. Однозначно фиксируйте коды деталей, новые эталоны и распределение по местам монтажа, чтобы запланированное различие не превратилось в случайно смешанную поставку.
Сохранит ли подкраска на объекте свойства исходной отделки?
Не предполагайте этого. Предлагаемая ремонтная система и фактическое применение требуют собственной проверки пригодности. Спросите о внешнем виде, адгезии, воздействиях среды, условиях очистки и влиянии на применимые условия производителя или изделия. Небольшой локальный ремонт и полная смена отделки — разные объёмы. Определите исполнителя и принимающую сторону; удобство нанесения на объекте не делает его автоматически равноценным исходному заводскому процессу.
Можно ускорением исключить любую задержку после изменения отделки?
Нет. Ускорить можно лишь операции, которые действительно допускают сокращение времени без обхода обязательных согласований или проверок. Спросите, какую операцию меняет предложенная срочная доплата, какое производственное окно или транспорт она обеспечивает и какие зависимости остаются. Оплата более быстрой отправки не делает несогласованный образец готовым и не создаёт выполнимый способ доработки. Оценивайте новое прибытие по потребности объекта в монтаже, а не по пометке «срочно».
