Ein endgültiger Beleuchtungsplan benötigt einen verantwortlichen Aufzeichnungscontroller. Diese Person behält Vorrichtungsidentitäten bei, stimmt Eingaben ab, zeichnet Entscheidungen auf, gibt die datierte Revision aus und verhindert, dass ersetzte Kopien wieder verwendet werden. Der Verantwortliche erhält nicht automatisch eine Konstruktions-, technische oder kommerzielle Genehmigungsbehörde. Diese Entscheidungen verbleiben bei den Personen, die in den Terminen, Verträgen und der Genehmigungsmatrix des Projekts genannt sind.
Diese Unterscheidung ist wichtig, wenn ein Eigentümer, Designer, Berater, Auftragnehmer, Käufer und Lieferant jeweils eine andere Tabelle führen. “Endgültig” sollte ein kontrolliertes Problem mit einem angegebenen Zweck und Status beschreiben – nicht die Datei, die zufällig zuletzt angekommen ist.
Wem gehört der endgültige Beleuchtungsplan?
- Nennen Sie einen Zeitplan-Controller, bevor die endgültige Abstimmung beginnt.
- Bewahren Sie die Kontrolle über die Aufzeichnungen getrennt von der Design-, technischen und kommerziellen Behörde auf.
- Steuern Sie sowohl Vorrichtungsdaten als auch Metadaten auf Problemebene.
- Rufen Sie den Zeitplan nicht als endgültig auf, solange entscheidungsändernde Ausnahmen offen bleiben.
- Archivieren Sie ersetzte Probleme und stellen Sie sie nach genehmigten Änderungen erneut aus.
Eine Person oder Organisation sollte für die Pflege und Ausstellung des endgültigen Beleuchtungsplans verantwortlich sein, während die Genehmigungsrechte verteilt bleiben. Bei einem Design-and-Build-Projekt kann der Controller mit dem Hauptauftragnehmer oder Konstruktionsmanager zusammenarbeiten. Auf einer inhabergeführten Beschaffungsroute kann der Projektleiter oder Lichtberater des Eigentümers diese steuern. Ein Lieferant kann eine herstellerseitige Version beibehalten, wenn das Team diese Aufgabe ausdrücklich zuweist.
Die Berufsbezeichnung ist weniger wichtig als das Mandat. Der Termin sollte angeben, was der Controller erhält, was bearbeitet werden kann, wer Konflikte entscheidet, welcher Status als ausgegeben gilt und wo der Stammsatz lebt. Wenn der Controller eine Menge ändern kann, aber kein Finish genehmigen kann, muss der Workflow die Finish-Entscheidung weiterleiten, anstatt sie in einer Tabellenkalkulationsaktualisierung auszublenden.
Arbeitsregel: ein Controller besitzt die Integrität des Datensatzes; benannte Behörden besitzen die darin aufgezeichneten Entscheidungen.
Warum mehrere Beleuchtungspläne überleben
Konkurrierende Zeitpläne existieren oft aus legitimen Gründen. Der Designer benötigt eine Vorrichtungsabsicht und eine Raumanwendung. Der elektrische Berater verfolgt Last-, Steuerungs-, Notfall- und Schnittstellendaten. Der Auftragnehmer plant Mengen, Packstücke, Termine und Montage. Der Lieferant verwaltet Modell, Finish, Lichtquelle, Treiber, Vorlaufzeit und Produktionsstatus. Ein Käufer benötigt möglicherweise Preis, Währung, Ausschlüsse und Kaufstatus.
NBS beschreibt Zeitpläne als strukturierte Ausgaben, die aus gemeinsamen Spezifikationsdaten erstellt und zur Erfassung von Anforderungen, Verantwortlichkeiten, Materialien und Geräten verwendet werden. Dies unterstützt ein nützliches Prinzip: Verschiedene Ansichten können aus gemeinsamen kontrollierten Informationen stammen. Das Problem beginnt, wenn Teams diese Informationen in getrennte Dateien kopieren und sich jede Datei unabhängig voneinander entwickelt.
NBS-Leitfaden zur abgestimmten Spezifikation betont die Koordination zwischen Spezifikationen, Zeitplänen, Zeichnungen, Modellen und Datenbanken. Das bedeutet, dass der endgültige Zeitplan nicht durch den Vergleich von Tabellenkalkulationen allein abgestimmt werden kann; der Controller muss umstrittene Werte zu genehmigten Quellen zurückverfolgen. Dies ist wichtig, koordination der Beleuchtung im Gastgewerbe, bei denen wiederholte Zimmertypen einen falschen Code oder eine falsche Menge an vielen Standorten multiplizieren können.

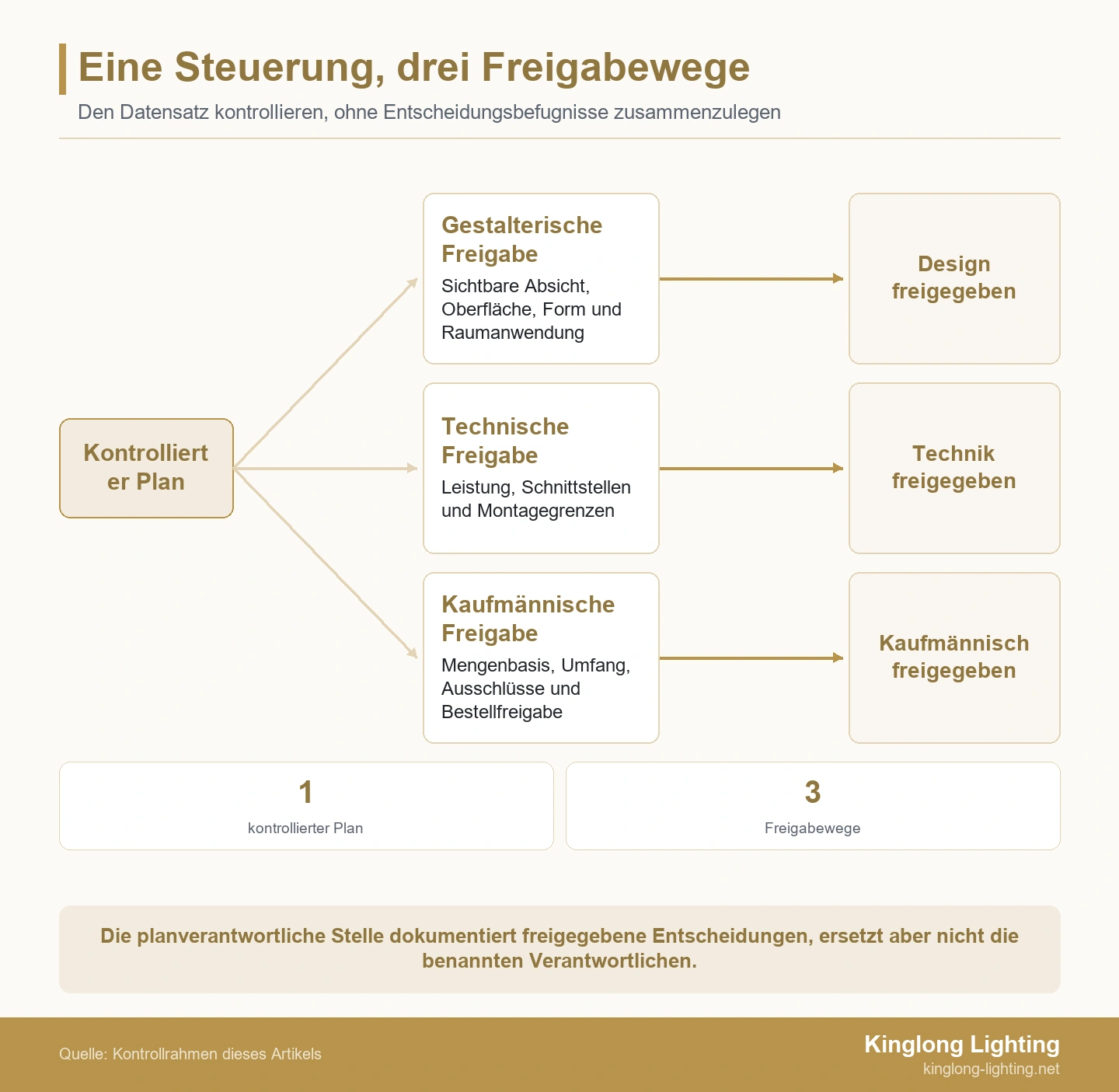

Zeitplaneigentum ist keine Genehmigungsbehörde

Was der Zeitplan-Controller besitzt
Der Controller besitzt den Abgleich, die Ausgabe von Metadaten, die Verteilung und die Ersetzung – nicht jede eingebettete Genehmigung. Zu den typischen Aufgaben gehören die Pflege des Fixture-ID-Wörterbuchs, die Zuordnung von Raumcodes, die Überprüfung von Mengengrundlagen, die Protokollierung ungelöster Differenzen, die Aufzeichnung von Entscheidungsreferenzen, die Anwendung der Revision, die Ausgabe der genehmigten Datei und die Pflege des Archivs. Der Controller sollte in der Lage sein zu beantworten: Welches Problem ist aktuell? Warum hat sich dieser Wert geändert? Wer hat es akzeptiert? Wer hat das Problem erhalten?
Die Steuerung schützt auch die Struktur. Einheiten, Statuswerte, Datumsformate und gesteuerte Vokabulare sollten sich nicht von Registerkarte zu Registerkarte ändern. Mit konsistenten Feldern können Prüfer Revisionen vergleichen, ohne den Datensatz jedes Mal neu zu interpretieren. Freitextnotizen können eine Ausnahme erklären, sollten jedoch keinen Entscheidungsstatus, Eigentümer, Fälligkeitsdatum oder Quellenverweis ersetzen.
Für die Lieferantenbewertung von Kinglong Lighting erstellt ein benannter Controller auch eine zuverlässige Route für Vorrichtungsfragen, offene Entwicklungseingaben und akzeptierte Antworten.
Was Designer, technische Gutachter und Einkäufer noch besitzen
Die Konstruktionsbehörde deckt in der Regel die sichtbare Absicht ab: Form, Maßstab, Material, Oberfläche, Verteilung, Montageausdruck und Raumanwendung. Die technische Behörde deckt Leistungs-, Elektro- und Steuerungsschnittstellen, Installationsbeschränkungen und erforderliche Nachweise ab. Die kaufmännische Behörde deckt Mengenbasis, Umfang, Ausschlüsse, Budgetermächtigung und Einkaufsfreigabe ab. Die genauen Grenzen hängen vom Projekt ab.
Im Rahmen ihres Vertragskontextes AIA A201 überträgt dem Auftragnehmer Prüfungs- und Abstimmungspflichten für Einreichungen und bedarf der schriftlichen Anzeige von Abweichungen. Dies ist keine globale Regel, aber es zeigt, warum Vorbereitung, Koordination, Offenlegung von Abweichungen und Entwurfsprüfung unterschiedliche Handlungen sind. Eine autor Artikel über den AIA Community Hub unterscheidet auch Einreichungen von Vertragsunterlagen und beschreibt verschiedene Vorbereitungs- und Überprüfungsrollen.
Die veröffentlichten dekorativen Beleuchtungsressourcen stellen Sie angrenzende Anleitungen für Teams bereit, die definieren, wer die Projektergebnisse vorbereitet, überprüft, genehmigt und erhält, ohne zu implizieren, dass der Zeitplan-Controller alle vier Rollen innehat.
Mindestfelder für einen kontrollierten Endzeitplan
CDBB National Annex Guidance verwendet Metadaten-, Status- und Revisionskonzepte zur Steuerung von Informationscontainern. Es handelt sich um einen breiteren Kontext des Informationsmanagements, aber es gilt der Grundsatz: Informationen sind nicht zuverlässig nutzbar, ohne ihre Identität, ihren Status und ihre Revision zu kennen.
Ein nutzbarer endgültiger Beleuchtungsplan benötigt daher sowohl Felder auf Linienebene als auch Steuerungen auf Ausgabenebene. Die genauen Spalten können variieren, aber das Entfernen einer der folgenden Funktionen sollte eine bewusste Projektentscheidung sein.
| Kontrollgruppe | Mindestanzahl von Feldern | Ist die Frage beantwortet: |
|---|---|---|
| Vorrichtungsidentität | Eindeutige Vorrichtungs-ID, Beschreibung, Zimmer- oder Ortsvorwahl, Typenbezeichnung | Besprechen alle Teams den gleichen Punkt? |
| Mengenbasis | Menge, Einheit, Zeichnungs- oder Raumbasisbezug, Zulagenstatus | Was beinhaltet die Gesamtsumme? |
| Genehmigte Attribute | Abmessungen, Material, Oberfläche, Lichtquelle, Treiber oder Steuerung, Montage | Welche Eigenschaften sind geschützt? |
| rechtliche Verpflichtung des Dienstleisters | Vorgeschlagenes Modell, Lieferantenstatus, Angebotsreferenz, Qualifizierung oder Ausschluss | Was kann der Lieferant zur Verfügung stellen? |
| Entscheidungspfad | Konstruktions-, technischer und kaufmännischer Stand; Entscheider, Datum, Referenz | Wer hat jede Entscheidung akzeptiert? |
| Issue Control | Planungsnummer, Überarbeitung, Zweck, Ausgabedatum, Aussteller, Verteilung, ersetzte Ausgabe | Welchen Zeitplan darf das Team verwenden? |
Ein Status wie „genehmigt“ ist für sich genommen zu vage. Genehmigt für das Erscheinungsbild darf nicht für die technische Einhaltung, das Budget, den Einkauf oder die Produktion genehmigt sein. Trennen Sie diese Zustände oder definieren Sie einen zusammengesetzten Freigabestatus, dessen Voraussetzungen explizit sind.
Ein sechsstufiges Übergabeprotokoll für den Beleuchtungszeitplan
Eine autor Artikel über den AIA Community Hub präsentiert die Angebotsübergabe als strukturierten Wissenstransfer und bespricht den Einreichungszeitplan. Dies verstärkt, warum eine informelle Bindung nicht ausreicht. Für die Beleuchtung sollte die Übergabe Eingaben abgleichen, Ausnahmen routen, das Problem einfrieren und eine Bestätigung erhalten, bevor der Zeitplan für endgültig erklärt wird.
Einfrieren des Quellsets und Abgleich der Vorrichtungsidentitäten
- Nennen Sie den Controller und die Autoritätsspuren. Notieren Sie, wer den Zeitplan kontrolliert und wer Design-, technische, kommerzielle und Einkaufsfragen entscheidet.
- Frieren Sie das Quellset ein. Listen Sie die Zeichnungen, Spezifikationen, Raumdaten, Genehmigungsaufzeichnungen, Angebote, Abweichungsprotokolle und vorhandenen Zeitpläne auf, die in der Abstimmung enthalten sind.
- Kartenbefestigungsidentitäten. Ordnen Sie jeden konkurrierenden Code einer gesteuerten Vorrichtungsidentität zu, bevor Sie Werte vergleichen. Führen Sie ähnliche Namen erst zusammen, wenn Standort- und Quellenverweise bestätigen, dass es sich um dasselbe Element handelt.
- Zeile für Zeile abstimmen. Vergleichen Sie Mengenbasis, Standort, genehmigte Attribute, Lieferantenposition, Ausschlüsse und Status. Notieren Sie die Gewinnquelle oder öffnen Sie eine Ausnahme; wählen Sie niemals stillschweigend den günstigsten Wert.
Benutzerdefinierte Leuchten benötigen eine explizite offene Positionsgrenze. Kinglong Lighting kundenspezifische Lichtentwicklung kontext ist relevant, wenn Abmessungen, Fertigmuster, interne Komponenten, Montagedetails oder Produktionsinformationen offen bleiben. Der endgültige Zeitplan sollte angeben, was festgelegt ist, was der Einreichung oder Stichprobenprüfung unterliegt und welches Ereignis jedes Element schließt.
Ausnahmen schließen, den Datensatz ausgeben und alte Versionen ersetzen
- Routen- und Nahausnahmen. Senden Sie jeden Konflikt an die Behörde, die in der Lage ist, ihn zu entscheiden. Notieren Sie die Entscheidung, das Datum, die Nachweise, die betroffenen Linien und die nachgelagerten Dokumente, die sich ändern müssen.
- Ausstellen und bestätigen. Wenden Sie eine eindeutige Revision und einen eindeutigen Zweck an, exportieren Sie gegebenenfalls ein geschütztes Ausgabeformat, verteilen Sie es über den vereinbarten Kanal, markieren Sie ältere Dateien als ersetzt und holen Sie die Bestätigung der beabsichtigten Benutzer ein.
NBS-Leitfaden zur Spezifikationsentwicklung erklärt, dass sich Informationen durch Projektphasen entwickeln, sodass ein endgültiges Problem feste Entscheidungen von kontrollierten offenen Punkten unterscheiden muss. “Final for tender”, “final for purchase” und “final for production” sind nicht austauschbar, es sei denn, das Projekt definiert sie so. Eine Freigabe sollte ihren Zweck und verbotene Verwendungen benennen.
Beispiel: drei Zeitpläne für ein Hotelzimmerpaket
Wie der Controller sechs nicht übereinstimmende Zeilen behebt
Ein Design-and-Build-Team bereitet ein illustratives Hotelzimmer-Deko-Beleuchtungspaket vor, kein echtes Kinglong-Projekt oder Branchen-Benchmark. Es verfügt über 24 illustrative Vorrichtungslinien über den Zeitplan eines Designers, das Mengenblatt eines Auftragnehmers und das Angebot eines Lieferanten. Das Team möchte das Paket freigeben, obwohl seine Bereitschaft noch nicht festgestellt wurde.
In einem veranschaulichenden 24-Linien-Gästezimmerpaket müssen sechs Nichtübereinstimmungen weitergeleitet werden, bevor ein Zeitplan erneut ausgestellt werden kann. Drei Zeitpläne verwenden überlappende, aber inkonsistente Vorrichtungs-IDs. Kein ausgestellter Datensatz identifiziert die zuletzt genehmigte Entscheidung. Der betroffene Bereich besteht aus 6 nicht übereinstimmenden Zeilen: vier beeinflussen sichtbare oder technische Attribute und zwei beeinflussen die Menge oder Raumzuweisung. Der Controller mittelt keine Mengen und kopiert nicht den neuesten Lieferantentext. Mengenkonflikte gehen an den Auftragnehmer und den Beschaffungsleiter; Fertigstellungen gehen an die Konstruktionsbehörde; der Fahrerstandort geht zur technischen Überprüfung. Halten Sie die sechs betroffenen Zeilen oder das gesamte Paket, wenn eine Teilfreigabe nicht zulässig ist, bis die benannten Behörden die Ausnahmen schließen.
Nach der Rückkehr der Entscheidungen aktualisiert der Controller die sechs Zeilen, zeichnet Referenzen auf, gibt eine Revision aus, markiert alle drei Eingaben als Quelldatensätze und nicht als aktuelle Anweisungen und sichert die Bestätigung. Abstimmen des freigegebenen Zeitplans mit dem Genehmigungsregister und der Lieferantenbestätigung. Dies ist ein veranschaulichendes Szenario, kein gemessenes Ergebnis; vergleichbarer Anwendungskontext erscheint in Kinglong Lighting’s beleuchtungsprojekte im Gastgewerbe eingetragene Adresse.
Die Teilfreigabeentscheidung braucht eine eigene Grenze. Es sollte auch die Person nennen, die berechtigt ist, jede Sperre aufzuheben, die für die Schließung erforderlichen Nachweise und alle freigegebenen Schnittstellen, die blockiert bleiben. Der Ausgabekopf sollte freigegebene Zeilen, gehaltene Zeilen, Verwendungszweck und nächste Revision benennen. Das PDF und das Arbeitsblatt sollten den gleichen Status haben. Die Übermittlung darf nicht das gesamte Gästezimmerpaket als freigegeben beschreiben, solange sechs Leitungen offen bleiben. Die Zusammenfassung des Raumtyps, die Gesamtsumme der Menge und die Beschaffungsreferenz sollten ausgeschlossene Zeilen offenlegen. Der Controller sollte auch identifizieren, ob gehaltene Leitungen gemeinsame Treiber, Steuerelemente, Montageträger, Raumvorlagen oder Versandpakete betreffen; ein scheinbar isolierter Halt kann freigegebene Elemente über eine gemeinsame Schnittstelle blockieren. Notieren Sie diese Abhängigkeit, bevor der Käufer die verbleibenden 18 Zeilen als unabhängig ausführbar behandelt. Wenn eine Partei den Geltungsbereich in ihrem Einkaufs- oder Produktionssystem nicht isolieren kann, halten Sie das Paket so lange, bis der Datensatz ohne Unklarheiten verwendet werden kann.
Checkliste für das endgültige Problem
Testen Sie vor der Ausgabe Vollständigkeit, Autorität, Rückverfolgbarkeit, Ausnahmen und Verteilung. Der Controller und der Projektleiter sollten die folgenden Fragen mit Ja beantworten:
- Hat jede Linie eine eindeutige Vorrichtungs-ID und eine nutzbare Raum- oder Flächenreferenz?
- Ist die Mengenbasis angegeben und mit aktuellen Projektinformationen abgeglichen?
- Sind geschützte Design- und technische Attribute sichtbar und nicht in E-Mails vergraben?
- Sind Lieferantenvorschläge, Ausschlüsse und offene Entwicklungspunkte explizit?
- Zeigt jede akzeptierte Ausnahme den Entscheidungsträger, das Datum und die Beweisreferenz an?
- Sind Konstruktions-, technischer, kaufmännischer, Einkaufs- und Produktionsstatus unterscheidbar?
- Zeigt das Problem Revision, Datum, Zweck, Aussteller und Verteilung an?
- Wurden ersetzte Dateien von aktiven freigegebenen Speicherorten entfernt und deutlich gekennzeichnet?
- Haben beabsichtigte Benutzer das Problem bestätigt oder es über das kontrollierte System erhalten?
Wenn ein „Nein“ die Menge, die sichtbare Absicht, die Leistung, den Umfang, die Preisautorisierung oder die Bereitschaft ändern kann, ist der Zeitplan für diesen Zweck nicht endgültig. Notieren Sie den Halt, anstatt ihn mit einem allgemeinen Hinweis zu maskieren. Die dekorative Beleuchtung Wert-Engineering-Leitfaden erklärt, wie Alternativen bewertet werden können, ohne die akzeptierte Designabsicht stillschweigend zu verlieren.
Wie man Änderungen nach der letzten Ausgabe kontrolliert
Jede Änderung nach der Ausgabe sollte die Änderungskennung, die Vorrichtungsidentität, den Grund, den Entscheidungsträger, die betroffenen Datensätze, die Auswirkungen der Inspektion, die genehmigte Basislinie und die neue Revision beibehalten. Eine Lieferantenentwicklungszeichnung, ein Standortzustand, ein Value-Engineering-Vorschlag, eine Änderung der Anzahl der Räume oder eine Komponentenersetzung können eine oder mehrere Genehmigungsspuren wieder öffnen. Jede wertorientierte Alternative muss auch ein Originaldesign oder ein entsprechend autorisiertes Design verwenden; die Genehmigung des Zeitplans heilt keine Probleme mit geistigem Eigentum oder Autorisierung. Der Controller zeichnet die Anfrage auf, identifiziert betroffene Linien, leitet die Auswirkungen weiter und verhindert, dass eine genehmigte Änderung nur in einer Zeichnung oder E-Mail lebt.
Wenn sich eine Änderung auf eine erteilte Bestellung auswirkt, muss der Controller seine Zeitplanreferenz aktualisieren, ermitteln, welche kommerziellen Linien betroffen sind, und die Lieferantenbestätigung gegen dieselbe neue Revision einholen, bevor die Produktion oder Lieferung fortgesetzt wird.
Löschen Sie den Verlauf nicht. Archivieren Sie es mit kontrolliertem Zugriff und einem unverkennbar ersetzten Status. Der Audit-Trail erklärt, warum sich der aktuelle Wert geändert hat und verhindert, dass ein älterer Anhang gleichwertig erscheint.
Die Vertriebskontrolle wird nach der Neuauflage fortgesetzt. Listen Sie die Empfänger auf, die ihre aktive Kopie ersetzen müssen, legen Sie ein Antwortdatum fest, sofern der Projektprozess dies zulässt, und gehen Sie bei fehlenden Bestätigungen nach. Ein überarbeiteter Zeitplan ist nicht nur deshalb betriebsbereit, weil er im Hauptordner vorhanden ist; Die Teams, die für die Preisgestaltung, den Einkauf, die Herstellung, die Lieferung und die Installation der Vorrichtungen zuständig sind, müssen mit demselben autorisierten Problem arbeiten.
Geben Sie einen Datensatz aus und halten Sie mehrere Behörden sichtbar
Ein kontrollierter Zeitplan kann einen gemeinsamen Projektdatensatz bewahren, ohne dass unterschiedliche Genehmigungsbehörden zusammenfallen. Benennen Sie den Verantwortlichen, legen Sie Autoritätsspuren offen, gleichen Sie Quelldatensätze ab, schließen Sie entscheidungsverändernde Ausnahmen und geben Sie eine datierte Revision für einen angegebenen Zweck heraus. Dadurch entsteht aus einer Sammlung korrekt aussehender Zellen ein brauchbarer endgültiger Beleuchtungsplan.
Für die Lieferantenprüfung kann Kinglong Lighting auf der Grundlage des Kontrollplans, der neuesten Zeichnungen, Genehmigungsreferenzen, der Abweichungsliste und der angestrebten Freigabephase arbeiten. Formelle Befugnisse und Dokumentenvorrang bleiben weiterhin durch die Ernennungen und Verträge des Projekts geregelt. Um fehlende Vorrichtungsinformationen und Lieferantenfragen vor der Angebotserstellung oder Produktionsfreigabe zu identifizieren, Senden Sie das kontrollierte Beleuchtungspaket.
Häufig gestellte Fragen
Kann der Beleuchtungslieferant den endgültigen Zeitplan bestimmen?
Ja, ein Lieferant kann die Aufzeichnungen führen und herausgeben, wenn das Projekt diese Pflicht ausdrücklich zuweist. Der Lieferant sollte seine eigenen Design-, technischen oder kommerziellen Abweichungen nicht genehmigen, es sei denn, das Projekt erteilt diese Genehmigung. Halten Sie Genehmigungsreferenzen sichtbar, definieren Sie, welches Problem vertraglich oder informativ ist, und machen Sie den projektseitigen Controller oder Leiter für die Annahme der Übergabevereinbarung verantwortlich.
Ist der Zeitplan des Architekten immer der Kontrollplan?
Nein. Der Controlling-Zeitplan wird durch die Termine, Verträge, das Informationsprotokoll und den Freigabeprozess des Projekts bestimmt – nicht allein durch die Berufsbezeichnung. Der Zeitplan des Architekten kann eine Entwurfsquelle sein, während ein vom Auftragnehmer kontrollierter Datensatz koordinierte Bauinformationen regelt. Der endgültige Zeitplan sollte die genehmigten Entscheidungen des Architekten beibehalten und ihre Quelle angeben, anstatt sie stillschweigend zu ersetzen.
Was passiert, wenn sich die Mengen nach der Veröffentlichung des Plans ändern?
Behandeln Sie die Mengenänderung als kontrollierte Revision. Nennen Sie den Grund und die Grundlage, identifizieren Sie betroffene Räume und Einkaufslinien, prüfen Sie technische und kommerzielle Auswirkungen, holen Sie erforderliche Entscheidungen ein und erteilen Sie eine neue Revision. Überschreiben Sie die alte Menge nicht ohne Spur. Wenn mit dem Kauf oder der Produktion begonnen wurde, benachrichtigen Sie diese Parteien und holen Sie eine Bestätigung der überarbeiteten Geräteidentität ein.
Sollten veraltete Beleuchtungsplanversionen gelöscht werden?
Nein. Bewahren Sie ersetzte Ausgaben in einem kontrollierten Archiv auf, schränken Sie die versehentliche Verwendung ein und kennzeichnen Sie sie deutlich mit ihrem Status und der Ersatzrevision. Es ist sinnvoll, alte Kopien aus aktiven Ordnern zu entfernen; Das Vernichten der Aufzeichnung ist etwas anderes. Ein gespeicherter Verlauf unterstützt die Prüfung und Erklärung von Änderungen, während der aktive Projektstandort nur das aktuell autorisierte Problem anzeigen sollte.
