Un programme d’éclairage final nécessite un contrôleur d’enregistrement responsable. Cette personne conserve l’identité des appareils, rapproche les entrées, enregistre les décisions, publie la révision datée et empêche la réutilisation des copies remplacées. Le contrôleur n’obtient pas automatiquement l’autorité d’approbation de conception, technique ou commerciale. Ces décisions appartiennent aux personnes nommées dans la matrice de nominations, de contrats et d’approbation du projet.

Cette distinction est importante lorsqu’un propriétaire, un concepteur, un consultant, un entrepreneur, un acheteur et un fournisseur possèdent chacun une feuille de calcul différente. « Final » doit décrire un problème contrôlé avec un objectif et un statut déclarés, et non le fichier arrivé en dernier.

À qui appartient le programme d’éclairage final ?

  • Nommez un contrôleur de planification avant le début de la réconciliation finale.
  • Gardez le contrôle des enregistrements séparé de l’autorité de conception, technique et commerciale.
  • Contrôlez à la fois les données de calendrier et les métadonnées au niveau des problèmes.
  • Ne qualifiez pas le calendrier de définitif tant que les exceptions de changement de décision restent ouvertes.
  • Archivez les numéros remplacés et rééditez-les après les modifications approuvées.

Une personne ou une organisation doit être responsable du maintien et de la publication du programme d’éclairage final, tandis que les droits d’approbation restent répartis. Sur un projet de conception et de construction, le contrôleur peut siéger avec l’entrepreneur principal ou le responsable de la conception. Dans le cadre d’un processus d’approvisionnement dirigé par le propriétaire, le chef de projet ou le consultant en éclairage du propriétaire peut le contrôler. Un fournisseur peut conserver une version destinée à la fabrication lorsque l’équipe lui assigne expressément cette tâche.

Le titre du poste est moins important que le mandat. La nomination doit indiquer ce que le contrôleur reçoit, ce qui peut être modifié, qui décide des conflits, quel statut est considéré comme émis et où se trouve l’enregistrement principal. Si le contrôleur peut modifier une quantité mais ne peut pas approuver une finition, le flux de travail doit acheminer la décision de finition au lieu de la masquer dans une mise à jour d’une feuille de calcul.

Règle de travail : un contrôleur est propriétaire de l’intégrité du dossier ; les autorités nommées sont propriétaires des décisions qui y sont enregistrées.

Pourquoi plusieurs programmes d’éclairage survivent

Des horaires concurrents existent souvent pour des raisons légitimes. Le concepteur a besoin de l’intention du luminaire et de l’application de la pièce. Le consultant en électricité suit les données de charge, de contrôle, d’urgence et d’interface. L’entrepreneur planifie les quantités, les forfaits, les dates et l’installation. Le fournisseur gère le modèle, la finition, la source lumineuse, le pilote, le délai de livraison et l’état de la production. Un acheteur peut avoir besoin du prix, de la devise, des exclusions et du statut d’achat.

NBS décrit les calendriers comme des résultats structurés construits à partir de données de spécifications partagées et utilisés pour capturer les exigences, les responsabilités, les matériaux et l’équipement. Cela soutient un principe utile : différentes vues peuvent provenir d’informations contrôlées communes. Les problèmes commencent lorsque les équipes copient ces informations dans des fichiers déconnectés et que chaque fichier évolue indépendamment.

Orientations du NBS sur les spécifications coordonnées met l’accent sur la coordination entre les spécifications, les calendriers, les dessins, les modèles et les bases de données. Cela signifie que le calendrier final ne peut pas être rapproché en comparant uniquement les feuilles de calcul ; le contrôleur doit retracer les valeurs contestées jusqu’à des sources approuvées. Cela compte dans coordination de l’éclairage de l’hôtellerie, où des types de chambres répétés peuvent multiplier un code ou une quantité erronée dans de nombreux emplacements.

La propriété du planning n’est pas une autorité d’approbation

Le contrôle des enregistrements doit rester distinct des droits de décision en matière de conception, techniques et commerciaux. Un contrôleur peut saisir une réponse approuvée, mais ne doit pas créer cette réponse simplement parce qu’une cellule vide bloque le problème. Le projet devrait définir ces voies avant le début de la réconciliation.

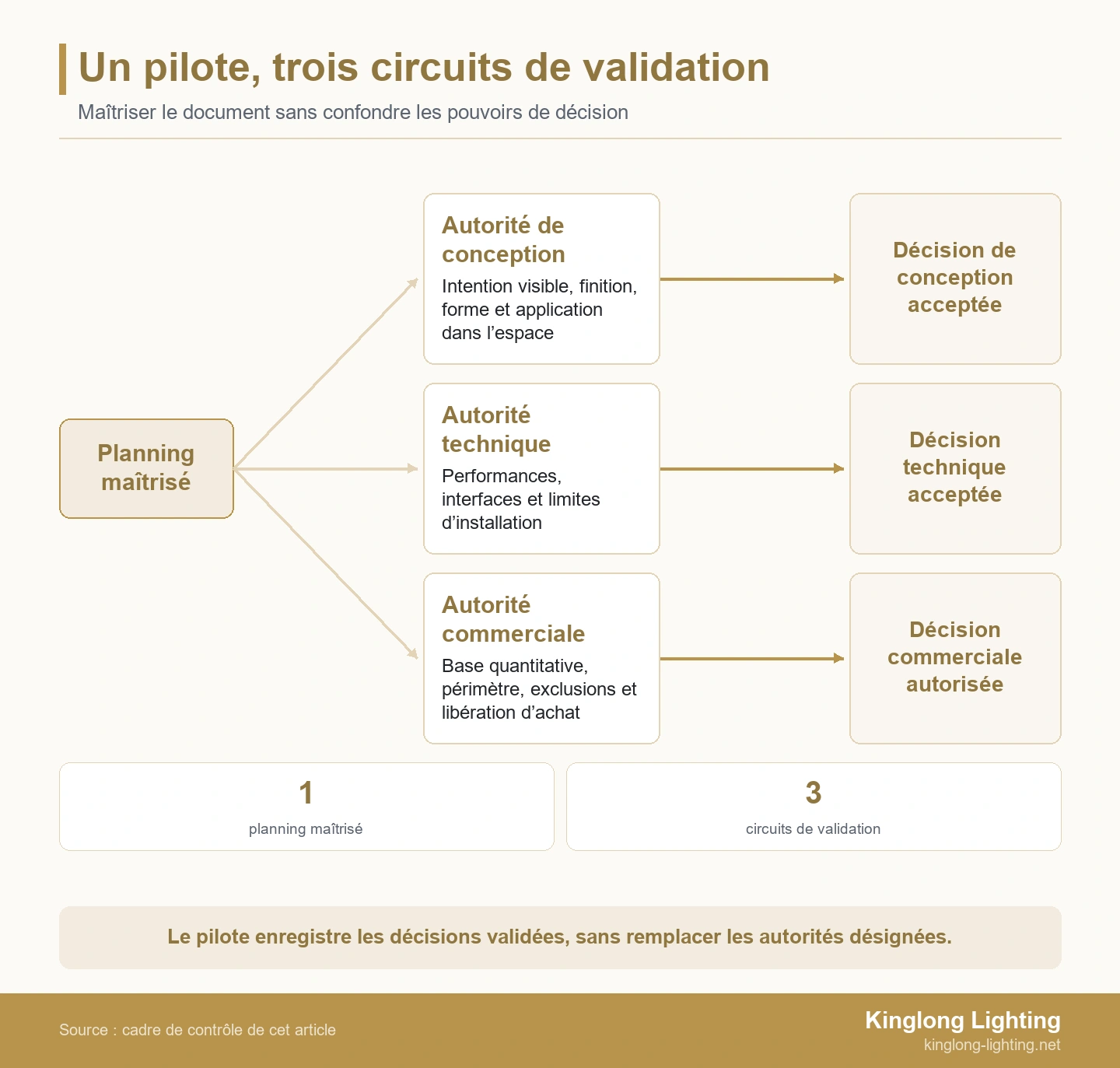

Un responsable du planning et trois circuits distincts de validation
Une personne tient et diffuse le planning, tandis que les autorités désignées conservent leurs décisions.

Ce que possède le contrôleur d’horaire

Le contrôleur est propriétaire du rapprochement, des métadonnées des problèmes, de la distribution et du remplacement, et non de toutes les approbations intégrées. Les tâches typiques comprennent la maintenance du dictionnaire d’identification des appareils, la cartographie des codes de salle, la vérification des bases de quantités, la journalisation des différences non résolues, l’enregistrement des références de décision, l’application de la révision, la délivrance du fichier approuvé et la maintenance des archives. Le contrôleur doit être en mesure de répondre : Quel problème est actuel ? Pourquoi cette valeur a-t-elle changé ? Qui l’a accepté ? Qui a reçu le numéro ?

Le contrôleur protège également la structure. Les unités, les valeurs d’état, les formats de date et les vocabulaires contrôlés ne doivent pas changer d’un onglet à l’autre. Des champs cohérents permettent aux réviseurs de comparer les révisions sans réinterpréter l’enregistrement à chaque fois. Les notes en texte libre peuvent expliquer une exception, mais elles ne doivent pas remplacer un statut de décision, un propriétaire, une date d’échéance ou une référence à une source.

Pour l’examen des fournisseurs de Kinglong Lighting, un contrôleur nommé crée également un itinéraire fiable pour les questions sur les luminaires, les entrées de développement ouvertes et les réponses acceptées.

Ce que les concepteurs, les réviseurs techniques et les acheteurs possèdent encore

L’autorité de conception couvre généralement l’intention visible : forme, échelle, matériau, finition, distribution, expression de montage et application dans la pièce. L’autorité technique couvre les performances, les interfaces électriques et de contrôle, les contraintes d’installation et les preuves requises. L’autorité commerciale couvre la base quantitative, la portée, les exclusions, l’autorisation budgétaire et l’autorisation d’achat. Les limites exactes dépendent du projet.

Dans son contexte contractuel, AIA A201 attribue à l’entrepreneur des tâches d’examen et de coordination pour les soumissions et exige un avis écrit des écarts. Il ne s’agit pas d’une règle mondiale, mais elle montre pourquoi la préparation, la coordination, la divulgation des écarts et la révision de la conception sont des actes différents. Un article de l’auteur sur le hub communautaire de l’AIA distingue également les soumissions des documents contractuels et décrit les différents rôles de préparation et d’examen.

Le ressources publiées sur l’éclairage décoratif fournir des conseils adjacents aux équipes définissant qui prépare, examine, approuve et reçoit les livrables du projet sans impliquer que le contrôleur du calendrier occupe les quatre rôles.

Champs minimum pour un planning final maîtrisé

Orientations de l’Annexe Nationale CDBB utilise les concepts de métadonnées, d’état et de révision pour contrôler les conteneurs d’informations. Cela concerne un contexte plus large de gestion de l’information, mais le principe s’applique : l’information n’est pas utilisable de manière fiable sans connaître son identité, son statut et sa révision.

Un programme d’éclairage final utilisable nécessite donc à la fois des champs au niveau de la ligne et des contrôles au niveau du problème. Les colonnes exactes peuvent varier, mais la suppression de l’une des fonctions ci-dessous doit être une décision consciente du projet.

Groupe témoin Champs minimaux Réponse à la question
Identité du luminaire ID unique du luminaire, description, code de pièce ou de zone, référence de type Toutes les équipes discutent-elles du même sujet ?
Base quantitative Quantité, unité, référence de dessin ou de pièce, statut des allocations Que comprend le total ?
Attributs approuvés Dimensions, matériau, finition, source lumineuse, driver ou commande, montage Quelles caractéristiques sont protégées ?
Position du fournisseur Modèle proposé, statut du fournisseur, référence du devis, qualification ou exclusion Que peut fournir le fournisseur ?
Piste de décision Conception, statut technique et commercial ; propriétaire de la décision, date, référence Qui a accepté chaque décision ?
Contrôle des problèmes Numéro d’annexe, révision, objet, date d’émission, émetteur, distribution, émission remplacée Quel horaire l’équipe peut-elle utiliser ?

Un statut tel que « approuvé » est trop vague en soi. Approuvé pour l’apparence ne signifie pas nécessairement approuvé pour la conformité technique, le budget, l’achat ou la production. Séparez ces états ou définissez un statut de version composite dont les conditions préalables sont explicites.

Un protocole de transfert du programme d’éclairage en six étapes

Un article de l’auteur sur le hub communautaire de l’AIA présente le transfert des offres comme un transfert de connaissances structuré et discute du calendrier de soumission. Cela renforce pourquoi un attachement informel ne suffit pas. Pour l’éclairage, le transfert doit rapprocher les entrées, acheminer les exceptions, geler le problème et obtenir un accusé de réception avant que le calendrier ne soit déclaré définitif.

Geler l’ensemble source et réconcilier les identités des appareils

  1. Nommez le contrôleur et les voies d’autorité. Enregistrez qui contrôle le calendrier et qui décide des questions de conception, techniques, commerciales et d’achat.
  2. Gelez l’ensemble source. Répertoriez les dessins, les spécifications, les données des salles, les dossiers d’approbation, les devis, les journaux d’écarts et les calendriers existants inclus dans le rapprochement.
  3. Cartographier les identités des appareils. Faites correspondre chaque code concurrent à une identité d’appareil contrôlée avant de comparer les valeurs. Ne fusionnez pas les noms similaires jusqu’à ce que les références d’emplacement et de source confirment qu’il s’agit du même élément.
  4. Réconciliez ligne par ligne. Comparez la base de quantité, l’emplacement, les attributs approuvés, la position du fournisseur, les exclusions et le statut. Enregistrez la source gagnante ou ouvrez une exception ; ne choisissez jamais silencieusement la valeur la plus pratique.

Les appareils personnalisés nécessitent une limite d’élément ouvert explicite. Éclairage Kinglong développement d’éclairage sur mesure le contexte est pertinent lorsque les dimensions, les échantillons de finition, les composants internes, les détails de montage ou les informations de production restent ouverts. Le calendrier final doit indiquer ce qui est corrigé, ce qui reste sujet à soumission ou à un examen d’échantillon, et quel événement clôture chaque élément.

Fermez les exceptions, émettez l’enregistrement et remplacez les anciennes versions

  1. Acheminer et fermer les exceptions. Envoyez chaque conflit à l’autorité capable de le trancher. Enregistrez la décision, la date, les preuves, les lignes concernées et les documents en aval qui doivent changer.
  2. Émettre et reconnaître. Appliquez une révision et un objectif uniques, exportez un format de problème protégé le cas échéant, distribuez-le via le canal convenu, marquez les fichiers plus anciens comme remplacés et obtenez la reconnaissance des utilisateurs prévus.

Conseils du NBS sur le développement de spécifications explique que l’information se développe tout au long des étapes du projet, de sorte qu’un problème final doit distinguer les décisions fixes des éléments en cours contrôlés. « Final pour l’appel d’offres », « final pour l’achat » et « final pour la production » ne sont pas interchangeables à moins que le projet ne les définisse de cette façon. Une version doit nommer son objectif et les utilisations interdites.

Exemple concret : trois horaires pour un forfait chambre d’hôtel

Comment le contrôleur résout six lignes incompatibles

Une équipe de conception et de construction prépare un ensemble illustratif d’éclairage décoratif pour chambre d’hôtel, et non un véritable projet Kinglong ou une référence de l’industrie. Il comporte 24 lignes de luminaires illustratives réparties dans le calendrier d’un concepteur, une fiche quantitative d’un entrepreneur et une offre d’un fournisseur. L’équipe souhaite publier le package, même si son état de préparation n’a pas été établi.

Dans un forfait de chambre illustratif de 24 lignes, six discordances doivent être acheminées avant qu’un horaire puisse être réédité. Trois programmes utilisent des identifiants d’appareils qui se chevauchent mais qui sont incohérents. Aucun dossier publié n’identifie la dernière décision approuvée. Le périmètre concerné est constitué de 6 lignes incompatibles : quatre concernent des attributs visibles ou techniques et deux concernent la quantité ou l’attribution des chambres. Le contrôleur ne fait pas la moyenne des quantités et ne copie pas le texte du fournisseur le plus récent. Les conflits de quantité sont transmis à l’entrepreneur et au responsable des achats ; les finitions sont confiées à l’autorité de conception ; l’emplacement du pilote est soumis à un examen technique. Conservez les six lignes concernées, ou l’ensemble du paquet lorsque la libération partielle n’est pas autorisée, jusqu’à ce que les autorités désignées mettent fin aux exceptions.

Une fois les décisions rendues, le contrôleur met à jour les six lignes, enregistre les références, émet une révision, marque les trois entrées comme enregistrements source plutôt que comme instructions actuelles et obtient un accusé de réception. Rapprochez le calendrier publié avec le registre d’approbation et l’accusé de réception du fournisseur. Il s’agit d’un scénario illustratif et non d’un résultat mesuré ; un contexte d’application comparable apparaît dans le modèle de Kinglong Lighting projets d’éclairage d’hôtellerie.

La décision de libération partielle doit avoir sa propre limite. Il devra également nommer la personne habilitée à lever chaque retenue, les justificatifs nécessaires à la clôture et toute interface partagée restant bloquée. L’en-tête du problème doit nommer les lignes publiées, les lignes retenues, l’utilisation prévue et la prochaine révision. Le PDF et la feuille de calcul de travail doivent avoir le même statut. La transmission ne doit pas décrire l’ensemble du forfait chambre comme libéré alors que six lignes restent ouvertes. Le récapitulatif du type de pièce, la quantité totale et la référence d’approvisionnement doivent divulguer les lignes exclues. Le contrôleur doit également identifier si les lignes retenues affectent les pilotes, les commandes, les supports de montage, les modèles de salle ou les colis d’expédition partagés ; une retenue apparemment isolée peut bloquer les éléments libérés via une interface commune. Enregistrez cette dépendance avant que l’acheteur ne traite les 18 lignes restantes comme exécutables indépendamment. Si une partie ne peut pas isoler la portée détenue dans son système d’achat ou de production, conservez le paquet jusqu’à ce que l’enregistrement puisse être utilisé sans ambiguïté.

Liste de contrôle du problème final

Avant l’émission, testez l’exhaustivité, l’autorité, la traçabilité, les exceptions et la distribution. Le contrôleur et le chef de projet doivent répondre oui aux questions suivantes :

  • Chaque ligne a-t-elle un identifiant de luminaire unique et une référence de pièce ou de zone utilisable ?
  • La base quantitative est-elle indiquée et rapprochée des informations actuelles du projet ?
  • La conception et les attributs techniques protégés sont-ils visibles plutôt qu’enfouis dans les e-mails ?
  • Les propositions des fournisseurs, les exclusions et les éléments de développement ouverts sont-ils explicites ?
  • Chaque exception acceptée indique-t-elle le propriétaire de la décision, la date et la référence des preuves ?
  • Les statuts de conception, technique, commercial, d’achat et de production sont-ils distincts ?
  • Le numéro indique-t-il la révision, la date, l’objet, l’émetteur et la distribution ?
  • Les fichiers remplacés ont-ils été supprimés des emplacements partagés actifs et clairement identifiés ?
  • Les utilisateurs prévus ont-ils reconnu le problème ou l’ont-ils reçu via le système contrôlé ?

Si un « non » peut modifier la quantité, l’intention visible, les performances, la portée, l’autorisation de prix ou l’état de préparation, le calendrier n’est pas définitif à cette fin. Enregistrez la prise plutôt que de la masquer par une note générale. Le guide d’ingénierie de la valeur de l’éclairage décoratif explique comment les alternatives peuvent être évaluées sans perdre silencieusement l’intention de conception acceptée.

Comment contrôler les modifications après la publication finale

Chaque modification post-émission doit préserver l’identifiant de la modification, l’identité de l’appareil, la raison, le propriétaire de la décision, les enregistrements concernés, l’impact de l’inspection, la référence approuvée et la nouvelle révision. Un dessin de développement d’un fournisseur, l’état du site, une proposition d’ingénierie de valeur, un changement de nombre de pièces ou une substitution de composants peuvent rouvrir une ou plusieurs voies d’approbation. Toute alternative fondée sur la valeur doit également utiliser une conception originale ou une conception dûment autorisée ; l’approbation du calendrier ne résout pas les problèmes de propriété intellectuelle ou d’autorisation. Le contrôleur enregistre la demande, identifie les lignes concernées, achemine l’impact et empêche qu’une modification approuvée ne figure uniquement dans un dessin ou un e-mail.

Lorsqu’un changement affecte un bon de commande émis, le contrôleur doit mettre à jour sa référence de planning, identifier les lignes commerciales concernées et obtenir un accusé de réception du fournisseur pour la même nouvelle révision avant de poursuivre la production ou la livraison.

Ne supprimez pas l’historique. Archivez-le avec un accès contrôlé et un statut de remplacement indubitable. La piste d’audit explique pourquoi la valeur actuelle a changé et empêche une pièce jointe plus ancienne d’apparaître également valide.

Le contrôle de la distribution se poursuit après la réédition. Répertoriez les destinataires qui doivent remplacer leur copie active, fixez une date de réponse lorsque le processus du projet le permet et effectuez le suivi des accusés de réception manquants. Un planning révisé n’est pas opérationnel du seul fait qu’il existe dans le dossier principal ; les équipes qui fixent le prix, achètent, fabriquent, livrent et installent les luminaires doivent travailler à partir du même problème autorisé.

Émettre un seul enregistrement, garder plusieurs autorités visibles

Un calendrier contrôlé peut préserver un dossier de projet partagé sans effondrer les autorités d’approbation distinctes. Nommez le contrôleur, exposez les voies d’autorité, rapprochez les enregistrements sources, clôturez les exceptions de changement de décision et publiez une révision datée dans un but déclaré. Cela transforme une collection de cellules d’apparence correcte en un programme d’éclairage final utilisable.

Pour l’examen des fournisseurs, Kinglong Lighting peut travailler à partir du calendrier de contrôle, des derniers dessins, des références d’approbation, de la liste des écarts et de l’étape de publication cible. L’autorité formelle et la préséance des documents restent régies par les nominations et les contrats du projet. Pour identifier les informations manquantes sur les luminaires et les questions des fournisseurs avant le devis ou la sortie de production, envoyer le colis d’éclairage contrôlé.

Questions fréquemment posées

Le fournisseur d’éclairage peut-il être propriétaire du planning final ?

Oui, un fournisseur peut conserver et émettre le dossier lorsque le projet lui assigne expressément cette tâche. Le fournisseur ne doit pas approuver ses propres écarts de conception, techniques ou commerciaux, à moins que le projet ne lui accorde cette autorité. Gardez les références d’approbation visibles, définissez quel problème est contractuel ou informatif et confiez au contrôleur ou au responsable côté projet la responsabilité d’accepter l’accord de transfert.

Le planning de l’architecte est-il toujours le planning déterminant ?

Non. Le calendrier de contrôle est le problème désigné par les nominations, les contrats, le protocole d’information et le processus de libération du projet, et non par le seul titre du poste. Le calendrier de l’architecte peut être une source de conception tandis qu’un dossier contrôlé par l’entrepreneur régit les informations coordonnées sur la construction. Le calendrier final doit conserver les décisions approuvées par l’architecte et citer leur source plutôt que de les remplacer silencieusement.

Que se passe-t-il si les quantités changent après la publication du calendrier ?

Traitez le changement de quantité comme une révision contrôlée. Indiquer le motif et le fondement, identifier les pièces et les lignes d’achat concernées, vérifier les impacts techniques et commerciaux, obtenir les décisions nécessaires et émettre une nouvelle révision. N’écrasez pas l’ancienne quantité sans trace. Si l’achat ou la production a commencé, informez ces parties et obtenez un accusé de réception de l’identité révisée du luminaire.

Les versions de programmes d’éclairage remplacées doivent-elles être supprimées ?

Non. Conservez les numéros remplacés dans une archive contrôlée, limitez leur utilisation accidentelle et marquez-les clairement avec leur statut et leur révision de remplacement. Il est judicieux de supprimer les anciennes copies des dossiers actifs ; détruire le dossier est différent. Un historique conservé prend en charge l’audit et l’explication des modifications, tandis que l’emplacement actif du projet ne doit présenter que le problème actuellement autorisé.
