Un programa de iluminación final necesita un controlador de registros responsable. Esa persona mantiene las identidades de los dispositivos, concilia las entradas, registra las decisiones, emite la revisión fechada y evita que las copias reemplazadas vuelvan a utilizarse. El controlador no obtiene automáticamente la autoridad de aprobación técnica, comercial o de diseño. Esas decisiones recaen en las personas nombradas en los nombramientos, contratos y matriz de aprobación del proyecto.

Esta distinción es importante cuando un propietario, diseñador, consultor, contratista, comprador y proveedor tiene cada uno una hoja de cálculo diferente. “Final” debe describir un problema controlado con un propósito y estado declarados, no el archivo que llegó en último lugar.

¿A quién pertenece el programa de iluminación final?

  • Nombra un controlador de programación antes de que comience la conciliación final.
  • Mantenga el control de registros separado de la autoridad de diseño, técnica y comercial.
  • Controle tanto los datos de la línea de accesorios como los metadatos a nivel de problema.
  • No llame definitivo al cronograma mientras permanezcan abiertas las excepciones para cambiar decisiones.
  • Archive los números reemplazados y vuelva a publicarlos después de los cambios aprobados.

Una persona u organización debe ser responsable de mantener y emitir el programa de iluminación final, mientras los derechos de aprobación permanecen distribuidos. En un proyecto de diseño y construcción, el controlador puede reunirse con el contratista principal o el gerente de diseño. En una ruta de adquisición dirigida por el propietario, el director de proyecto o el asesor de iluminación del propietario puede controlarla. Un proveedor puede mantener una versión orientada a la fabricación cuando el equipo asigna expresamente esa tarea.

El título del trabajo es menos importante que el mandato. El nombramiento debe indicar qué recibe el controlador, qué se puede editar, quién decide los conflictos, qué estado cuenta como emitido y dónde reside el registro maestro. Si el controlador puede cambiar una cantidad pero no puede aprobar un acabado, el flujo de trabajo debe encaminar la decisión de acabado en lugar de ocultarla dentro de una actualización de la hoja de cálculo.

Regla de trabajo: un controlador es dueño de la integridad del registro; las autoridades designadas son propietarias de las decisiones registradas en él.

Por qué sobreviven múltiples horarios de iluminación

A menudo existen calendarios competitivos por razones legítimas. El diseñador necesita la intención del accesorio y la aplicación a la habitación. El asesor eléctrico realiza un seguimiento de los datos de carga, control, emergencia e interfaz. El contratista planifica cantidades, paquetes, fechas e instalación. El proveedor gestiona el modelo, el acabado, la fuente de luz, el controlador, el plazo de entrega y el estado de producción. Un comprador puede necesitar precio, moneda, exclusiones y estado de compra.

Oficina nacional de normas Describe los cronogramas como resultados estructurados creados a partir de datos de especificaciones compartidos y utilizados para capturar requisitos, responsabilidades, materiales y equipos. Esto respalda un principio útil: diferentes puntos de vista pueden surgir de información controlada común. El problema comienza cuando los equipos copian esa información en archivos desconectados y cada archivo evoluciona de forma independiente.

Orientación de la NBS sobre especificaciones coordinadas enfatiza la coordinación entre especificaciones, cronogramas, dibujos, modelos y bases de datos. Eso significa que el cronograma final no se puede conciliar simplemente comparando hojas de cálculo; el controlador debe rastrear los valores en disputa hasta fuentes aprobadas. Esto importa en Coordinación de iluminación para hostelería., donde los tipos de habitaciones repetidos pueden multiplicar un código o cantidad errónea en muchas ubicaciones.

La propiedad del programa no es autoridad de aprobación

El control de registros debe permanecer separado de los derechos de decisión de diseño, técnicos y comerciales. Un controlador puede ingresar una respuesta aprobada, pero no debe crear esa respuesta simplemente porque hay un problema con bloques de celdas en blanco. El proyecto debería definir estos carriles antes de que comience la reconciliación.

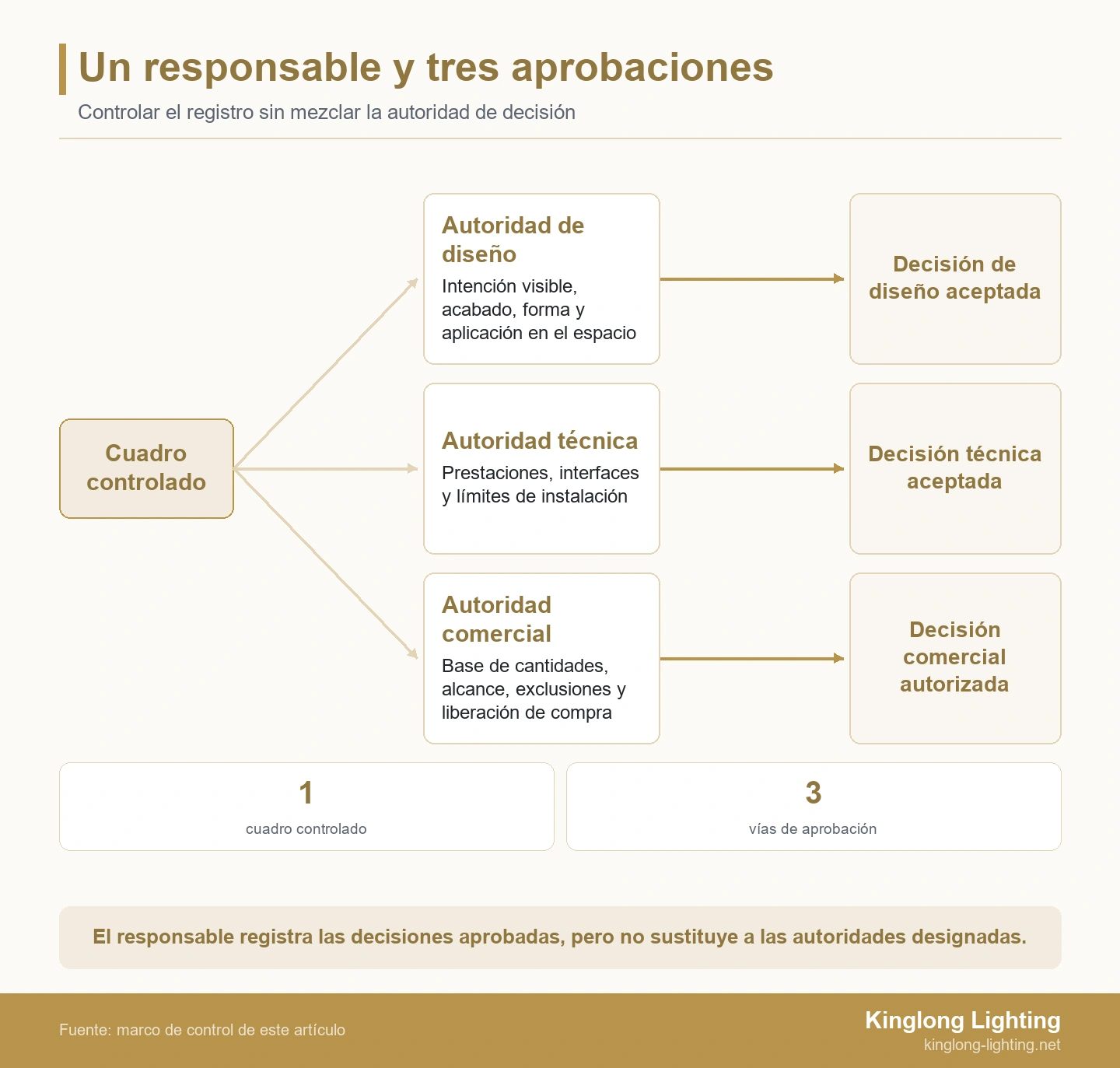

Un responsable del cuadro y tres vías independientes de aprobación
Una persona mantiene y emite el cuadro, mientras las autoridades designadas conservan sus decisiones.

Qué posee el controlador de horario

El controlador es propietario de la conciliación, los metadatos de emisión, la distribución y la sustitución, no todas las aprobaciones integradas. Las tareas típicas incluyen mantener el diccionario de identificación de dispositivos, mapear códigos de sala, verificar bases de cantidades, registrar diferencias no resueltas, registrar referencias de decisiones, aplicar la revisión, emitir el archivo aprobado y mantener el archivo. El responsable del tratamiento debería poder responder: ¿Cuál es el problema actual? ¿Por qué cambió este valor? ¿Quién lo aceptó? ¿Quién recibió la emisión?

El controlador también protege la estructura. Las unidades, los valores de estado, los formatos de fecha y los vocabularios controlados no deben cambiar de una pestaña a otra. Los campos consistentes permiten a los revisores comparar revisiones sin reinterpretar el registro cada vez. Las notas de texto libre pueden explicar una excepción, pero no deben reemplazar el estado de la decisión, el propietario, la fecha de vencimiento o la referencia de la fuente.

Para la revisión del proveedor de Kinglong Lighting, un controlador designado también crea una ruta confiable para preguntas sobre accesorios, entradas de desarrollo abiertas y respuestas aceptadas.

Lo que aún poseen los diseñadores, revisores técnicos y compradores

La autoridad de diseño generalmente cubre la intención visible: forma, escala, material, acabado, distribución, expresión de montaje y aplicación en la habitación. La autoridad técnica cubre el rendimiento, las interfaces eléctricas y de control, las limitaciones de instalación y la evidencia requerida. La autoridad comercial cubre la cantidad, el alcance, las exclusiones, la autorización presupuestaria y la autorización de compra. Los límites exactos dependen del proyecto.

Dentro de su contexto contractual, AIA A201 asigna al contratista tareas de revisión y coordinación de las presentaciones y requiere notificación por escrito de las desviaciones. Esta no es una regla global, pero muestra por qué la preparación, la coordinación, la divulgación de desviaciones y la revisión del diseño son actos diferentes. Un artículo del autor en AIA Community Hub También distingue las presentaciones de los documentos contractuales y describe diferentes funciones de preparación y revisión.

El recursos publicados sobre iluminación decorativa Proporcionar orientación adyacente para los equipos que definen quién prepara, revisa, aprueba y recibe los entregables del proyecto sin implicar que el controlador del cronograma desempeñe los cuatro roles.

Campos mínimos para una programación final controlada

Guía del Anexo Nacional CDBB utiliza conceptos de metadatos, estado y revisión para controlar los contenedores de información. Se trata de un contexto más amplio de gestión de la información, pero se aplica el principio: la información no se puede utilizar de manera confiable sin conocer su identidad, estado y revisión.

Por lo tanto, un programa de iluminación final utilizable necesita tanto campos a nivel de línea como controles a nivel de problema. Las columnas exactas pueden variar, pero eliminar cualquiera de las funciones siguientes debería ser una decisión consciente del proyecto.

grupo de control Campos mínimos Pregunta respondida
Identidad del accesorio ID de dispositivo único, descripción, código de área o habitación, referencia de tipo ¿Todos los equipos están discutiendo el mismo tema?
Base de cantidad Cantidad, unidad, plano o referencia de habitación, estado de asignación ¿Qué incluye el total?
Atributos aprobados Dimensiones, material, acabado, fuente de luz, controlador o control, montaje ¿Qué características están protegidas?
Posición del proveedor Modelo propuesto, estatus de proveedor, referencia de cotización, calificación o exclusión. ¿Qué puede ofrecer el proveedor?
Sendero de decisión Diseño, estado técnico y comercial; propietario de la decisión, fecha, referencia ¿Quién aceptó cada decisión?
Control de problemas Número de programa, revisión, propósito, fecha de emisión, emisor, distribución, emisión reemplazada ¿Qué horario puede utilizar el equipo?

Un estado como “aprobado” es demasiado vago por sí solo. Aprobado por su apariencia no significa aprobado por su cumplimiento técnico, presupuesto, compra o producción. Separe esos estados o defina un estado de versión compuesto cuyos requisitos previos sean explícitos.

Un protocolo de traspaso del cronograma de iluminación de seis pasos

Un artículo del autor en AIA Community Hub presenta la transferencia de ofertas como una transferencia estructurada de conocimientos y analiza el cronograma de presentación. Esto refuerza por qué un vínculo informal no es suficiente. Para la iluminación, la entrega debe conciliar las entradas, las excepciones de ruta, congelar el problema y obtener el reconocimiento antes de que el cronograma se declare definitivo.

Congelar el conjunto de fuentes y reconciliar las identidades de los dispositivos

  1. Nombra los carriles de control y autoridad. Registre quién controla el cronograma y quién decide las cuestiones de diseño, técnicas, comerciales y de compra.
  2. Congele el conjunto de fuentes. Enumere los planos, especificaciones, datos de la sala, registros de aprobación, cotizaciones, registros de desviaciones y cronogramas existentes incluidos en la conciliación.
  3. Identificar los dispositivos del mapa. Haga coincidir cada código de la competencia con una identidad de dispositivo controlada antes de comparar valores. No combine nombres similares hasta que las referencias de ubicación y fuente confirmen que son el mismo elemento.
  4. Conciliar línea por línea. Compare la cantidad, la ubicación, los atributos aprobados, la posición del proveedor, las exclusiones y el estado. Registre la fuente ganadora o abra una excepción; nunca elijas silenciosamente el valor más conveniente.

Los elementos fijos personalizados necesitan un límite explícito de elementos abiertos. Iluminación Kinglong desarrollo de iluminación personalizado El contexto es relevante cuando las dimensiones, las muestras de acabado, los componentes internos, los detalles de montaje o la información de producción permanecen abiertos. El cronograma final debe decir qué está arreglado, qué queda sujeto a presentación o revisión de muestras y qué evento cierra cada elemento.

Cerrar excepciones, emitir el registro y reemplazar versiones antiguas

  1. Enrutar y cerrar excepciones. Enviar cada conflicto a la autoridad competente para decidirlo. Registre la decisión, fecha, evidencia, líneas afectadas y documentos posteriores que deben cambiar.
  2. Emitir y reconocer. Aplique una revisión y un propósito únicos, exporte un formato de edición protegido si corresponde, distribúyalo a través del canal acordado, marque los archivos más antiguos como reemplazados y obtenga el reconocimiento de los usuarios previstos.

Orientación de la NBS sobre el desarrollo de especificaciones Explica que la información se desarrolla a través de las etapas del proyecto, por lo que una cuestión final debe distinguir las decisiones fijas de los elementos abiertos controlados. “Final para licitación”, “final para compra” y “final para producción” no son intercambiables a menos que el proyecto los defina de esa manera. Un comunicado debe indicar su propósito y usos prohibidos.

Ejemplo resuelto: tres horarios para un paquete de habitación de hotel

Cómo resuelve el controlador seis líneas no coincidentes

Un equipo de diseño y construcción está preparando un paquete ilustrativo de iluminación decorativa para habitaciones de hotel, no un proyecto real de Kinglong ni un punto de referencia de la industria. Tiene 24 líneas de accesorios ilustrativas a lo largo del cronograma del diseñador, la hoja de cantidades del contratista y la oferta del proveedor. El equipo quiere lanzar el paquete, aunque no se ha establecido su disponibilidad.

En un paquete de habitaciones ilustrativo de 24 líneas, seis discrepancias requieren enrutamiento antes de que se pueda volver a emitir un horario. Tres programas utilizan ID de dispositivos superpuestos pero inconsistentes. Ningún registro emitido identifica la última decisión aprobada. El alcance afectado son 6 líneas no coincidentes: cuatro afectan a atributos visibles o técnicos y dos afectan a la cantidad o asignación de habitaciones. El controlador no promedia las cantidades ni copia el texto más reciente del proveedor. Los conflictos de cantidad van al contratista y al líder de adquisiciones; los acabados van a la autoridad de diseño; La ubicación del conductor pasa a revisión técnica. Mantener las seis líneas afectadas, o el paquete completo cuando no se permita la liberación parcial, hasta que las autoridades designadas cierren las excepciones.

Después de que se toman las decisiones, el controlador actualiza las seis líneas, registra las referencias, emite una revisión, marca las tres entradas como registros fuente en lugar de instrucciones actuales y asegura el reconocimiento. Conciliar el cronograma publicado con el registro de aprobación y el reconocimiento del proveedor. Este es un escenario ilustrativo, no un resultado medido; Un contexto de aplicación comparable aparece en Kinglong Lighting proyectos de iluminación para hostelería.

La decisión de liberación parcial necesita sus propios límites. También debe nombrar a la persona autorizada para levantar cada retención, las pruebas necesarias para el cierre y cualquier interfaz compartida que permanezca bloqueada. El encabezado del problema debe nombrar las líneas publicadas, las líneas retenidas, el uso previsto y la próxima revisión. El PDF y la hoja de cálculo de trabajo deben tener el mismo estado. La transmisión no debe describir el paquete completo de habitaciones como liberado mientras seis líneas permanezcan abiertas. El resumen del tipo de habitación, la cantidad total y la referencia de adquisición deben revelar las líneas excluidas. El controlador también debe identificar si las líneas retenidas afectan a los controladores, controles, soportes de montaje, plantillas de sala o paquetes de envío compartidos; una retención aparentemente aislada puede bloquear elementos liberados a través de una interfaz común. Registre esa dependencia antes de que el comprador trate las 18 líneas restantes como ejecutables de forma independiente. Si una de las partes no puede aislar el alcance retenido en su sistema de compras o producción, retenga el paquete hasta que el registro pueda usarse sin ambigüedad.

Lista de verificación de problemas finales

Antes de la emisión, pruebe la integridad, la autoridad, la trazabilidad, las excepciones y la distribución. El contralor y el líder del proyecto deben responder afirmativamente a las siguientes preguntas:

  • ¿Tiene cada línea un ID de dispositivo único y una referencia de habitación o área utilizable?
  • ¿Se establece la base cuantitativa y se concilia con la información actual del proyecto?
  • ¿El diseño protegido y los atributos técnicos son visibles en lugar de estar ocultos en el correo electrónico?
  • ¿Son explícitas las propuestas, exclusiones y elementos de desarrollo abierto de los proveedores?
  • ¿Todas las excepciones aceptadas muestran el propietario de la decisión, la fecha y la referencia de la evidencia?
  • ¿Se distinguen los estados de diseño, técnico, comercial, de compra y de producción?
  • ¿La emisión muestra revisión, fecha, propósito, emisor y distribución?
  • ¿Se han eliminado los archivos reemplazados de las ubicaciones compartidas activas y se han marcado claramente?
  • ¿Los usuarios previstos han reconocido el problema o lo han recibido a través del sistema controlado?

Si cualquier “no” puede cambiar la cantidad, la intención visible, el desempeño, el alcance, la autorización del precio o la preparación, el cronograma no es definitivo para ese propósito. Registre la retención en lugar de enmascararla con una nota general. El Guía de ingeniería de valor de iluminación decorativa explica cómo se pueden evaluar alternativas sin perder silenciosamente la intención de diseño aceptada.

Cómo controlar los cambios después de la edición final

Cada cambio posterior a la emisión debe preservar el identificador del cambio, la identidad del dispositivo, el motivo, el propietario de la decisión, los registros afectados, el impacto de la inspección, la línea base aprobada y la nueva revisión. Un plano de desarrollo de un proveedor, una condición del sitio, una propuesta de ingeniería de valor, un cambio en el recuento de habitaciones o una sustitución de componentes pueden reabrir uno o más carriles de aprobación. Cualquier alternativa diseñada con valor también debe utilizar un diseño original o un diseño debidamente autorizado; La aprobación del cronograma no soluciona los problemas de propiedad intelectual o autorización. El controlador registra la solicitud, identifica las líneas afectadas, dirige el impacto y evita que un cambio aprobado quede solo en un dibujo o correo electrónico.

Cuando un cambio afecta una orden de compra emitida, el controlador debe actualizar su referencia de cronograma, identificar qué líneas comerciales están afectadas y obtener el reconocimiento del proveedor contra la misma nueva revisión antes de continuar con la producción o entrega.

No borre el historial. Archivelo con acceso controlado y un estado reemplazado inconfundible. El registro de auditoría explica por qué cambió el valor actual y evita que un archivo adjunto más antiguo parezca igualmente válido.

El control de distribución continúa después de la reedición. Enumere los destinatarios que deben reemplazar su copia activa, establezca una fecha de respuesta donde el proceso del proyecto lo permita y haga un seguimiento de los acuses de recibo faltantes. Un cronograma revisado no está operativo simplemente porque existe en la carpeta maestra; Los equipos que fijan precios, compran, fabrican, entregan e instalan los accesorios deben trabajar desde el mismo problema autorizado.

Emitir un registro, mantener visibles varias autoridades

Un cronograma controlado puede preservar un registro de proyecto compartido sin colapsar distintas autoridades de aprobación. Nombre el controlador, exponga los carriles de autoridad, concilie los registros fuente, cierre las excepciones que cambian las decisiones y emita una revisión fechada para un propósito establecido. Esto convierte una colección de celdas de apariencia correcta en un programa de iluminación final utilizable.

Para la revisión de proveedores, Kinglong Lighting puede trabajar desde el cronograma de control, los últimos planos, las referencias de aprobación, la lista de desviaciones y la etapa de lanzamiento objetivo. La autoridad formal y la precedencia de los documentos siguen regidas por los nombramientos y contratos del proyecto. Para identificar información faltante sobre accesorios y preguntas de proveedores antes de la cotización o lanzamiento de producción, enviar el paquete de iluminación controlada.

Preguntas frecuentes

¿Puede el proveedor de iluminación ser dueño del cronograma final?

Sí, un proveedor puede mantener y emitir el registro cuando el proyecto le asigne expresamente esa función. El proveedor no debe aprobar sus propios diseños, desviaciones técnicas o comerciales a menos que el proyecto le otorgue esa autoridad. Mantenga visibles las referencias de aprobación, defina qué tema es contractual o informativo y haga que el controlador del lado del proyecto o el líder sea responsable de aceptar el acuerdo de transferencia.

¿El cronograma del arquitecto es siempre el cronograma de control?

No. El cronograma de control es el tema designado por los nombramientos, contratos, protocolo de información y proceso de liberación del proyecto, no solo por el título del trabajo. El cronograma del arquitecto puede ser una fuente de diseño, mientras que un registro controlado por el contratista rige la información coordinada de la construcción. El cronograma final debe preservar las decisiones aprobadas por el arquitecto y citar su fuente en lugar de reemplazarlas silenciosamente.

¿Qué pasa si las cantidades cambian después de que se emite el cronograma?

Trate el cambio de cantidad como una revisión controlada. Indique el motivo y fundamento, identifique las habitaciones y líneas de compra afectadas, verifique los impactos técnicos y comerciales, obtenga las decisiones requeridas y emita una nueva revisión. No sobrescriba la cantidad anterior sin dejar rastro. Si la compra o la producción ha comenzado, notifique a esas partes y obtenga acuse de recibo de la identidad revisada del dispositivo.

¿Deberían eliminarse las versiones reemplazadas de los horarios de iluminación?

No. Conserve los números reemplazados en un archivo controlado, restrinja el uso accidental y márquelos claramente con su estado y revisión de reemplazo. Eliminar copias antiguas de las carpetas activas es sensato; destruir el registro es diferente. Un historial retenido respalda la auditoría y la explicación de cambios, mientras que la ubicación activa del proyecto debe presentar solo el problema autorizado actual.
