Bauherren können eine überstürzte Lieferantenwahl für dekorative Beleuchtung vermeiden, indem sie den Umfang des Budgetansatzes festlegen, offene Entscheidungen klar zuordnen und vom Einbautermin sowie dessen Abhängigkeiten rückwärts planen. Halten Sie das Budget bei Bedarf flexibel, verschieben Sie aber nicht sämtliche technischen und kaufmännischen Fragen bis zur Bestellung. Eine frühzeitige Vorauswahl kann die gestalterische Abstimmung unterstützen, ohne bereits eine bedingungslose Fertigungsverpflichtung auszulösen.
Ein Beleuchtungsbudget ist noch kein Beschaffungsplan
Ein Budgetansatz allein legt weder den Leistungsumfang noch die Schnittstellen oder Freigaben fest, die zur Auswahl eines Lieferanten für dekorative Beleuchtung nötig sind. Für den Bauherrn geht es nicht nur darum, ob Geld reserviert ist. Entscheidend ist, ob das Team weiß, welche Leistungen damit beschafft werden sollen, was noch offen ist und wer diese Fragen klären kann, bevor andere Gewerke verbindliche Festlegungen treffen.
Eine vorläufige Summe ist ein reservierter Betrag für Arbeiten, die sich für die Mengenermittlung noch nicht vollständig beschreiben und quantifizieren lassen. RICS NRM 2 unterscheidet anhand der verfügbaren Angaben zwischen definierten und nicht definierten vorläufigen Summen. Bei definierten Leistungen beschreibt der Ansatz die Arbeiten, ihre Anschlüsse an das Gebäude, ihren Umfang und besondere Einschränkungen; fehlen Angaben, können die Leistungen nicht definiert bleiben. Dies ist ein Regelwerk für die Mengenermittlung, kein Ersatz für die Auslegung Ihres unterzeichneten Vertrags. Fragen Sie den zuständigen Mengen- und Kostenplaner oder Vertragsberater, wie der Budgetansatz in diesem Projekt behandelt wird.
- Trennen Sie die Budgetfreigabe von der technischen Vergabereife und der Bestellbefugnis.
- Erstellen Sie die Vorauswahl auf Basis eines klaren Leistungsumfangs und machen Sie ungeklärte Annahmen sichtbar.
- Legen Sie Entscheidungstermine anhand von Befestigung, Steuerung, Mustern und Montageabhängigkeiten fest.
- Vergleichen Sie denselben fertig installierten Leistungsumfang, nicht nur die Leuchtenpreise.
Ein vorläufiger Budgetansatz kann sinnvoll sein, solange sich der Entwurf tatsächlich weiterentwickelt. Das Risiko entsteht, wenn „Beleuchtung wird später ausgewählt“ weder eine nächste Entscheidung noch einen Verantwortlichen oder Termin hat. Dann erkennt der Bauherr die Einschränkung erst, wenn das Deckenpaket, die Verkabelung oder der Eröffnungsplan kaum noch Auswahlspielraum lassen.
Definieren Sie das Beleuchtungspaket vor dem Lieferantenvergleich
Bei einer vom Bauherrn gesteuerten Beschaffung hält eine brauchbare Leistungsbeschreibung zum Budgetansatz vor dem Angebotsvergleich Leuchtenmengen, Einbauorte, Schnittstellen, Nachweise und Ausschlüsse fest. Sie muss keinen abgeschlossenen Entwurf vortäuschen. Bestätigte Angaben sollten von Annahmen getrennt sein, damit alle Hersteller der Vorauswahl dieselben offenen Punkte in ihrer Kalkulation berücksichtigen.
Beginnen Sie mit einer Leuchtenliste, die Raumbezeichnungen und Zeichnungsständen zugeordnet ist. „Kronleuchter für öffentliche Bereiche“ lässt viel Interpretationsspielraum: Lichtobjekte in der Lobby, Pendelleuchten im Restaurant und Installationen im Ballsaal können unterschiedliche Anforderungen an Befestigung, Zugänglichkeit und Steuerung haben. Erfassen Sie Leuchtengruppen, Mengen, Bildreferenzen, die gewünschte Oberflächenausführung sowie bekannte Größen- oder Gewichtsgrenzen. Ist ein Maß noch offen, benennen Sie, wer es bestätigt und welche Entscheidung davon abhängt.
Der Innenarchitekt verantwortet das gewünschte Erscheinungsbild; er sollte nicht stillschweigend auch die elektrotechnische oder statische Freigabe übernehmen. Der Elektroplaner definiert Stromversorgung und Steuerungsanforderungen. Fragen zu Tragwerk und Montage gehören zu den zuständigen Fachplanern. Der Einkauf verteilt anschließend eine abgestimmte Leistungsbeschreibung und dokumentiert die Annahmen der Bieter. Der Bauherrenvertreter entscheidet, ob die verbleibende Unsicherheit für die vorgesehene Verpflichtung vertretbar ist. Eine Person kann das Register koordinieren, ohne zur Freigabe jedes technischen Eintrags qualifiziert zu sein.
Leuchtenumfang und Montageschnittstellen bestätigen
Beschreiben Sie für jede Leuchtengruppe die Befestigung am Gebäude, den Einbauort des Treibers oder Netzteils und den Wartungszugang. Diese Angaben beeinflussen sowohl die Produktauswahl als auch Leistungen anderer Gewerke. Eine freigegebene Visualisierung kann das Erscheinungsbild festlegen, während die Befestigung noch völlig ungeklärt ist.
CIBSE LG14 behandelt Beratung, Planung, Spezifikation, Inbetriebnahme und Übergabe von Lichtsteuerungen. Für die Leistungsbeschreibung ist die Unterscheidung wichtig: Eine Dimmbezeichnung beschreibt nicht die gesamte Steuerungsaufgabe. Halten Sie fest, wer die Treiber liefert, wer die Steuerungsschnittstelle abstimmt und wer die vorgesehenen Lichtszenen vorführt.
Steht ein Deckendetail kurz vor der Freigabe, melden Sie eine unbekannte Befestigungslast oder einen unzugänglichen Treibereinbauort sofort. Lassen Sie den zuständigen Planer dies vor einer verbindlichen Festlegung des Deckenpakets klären, statt anzunehmen, der spätere Lieferant könne sich an jede gebaute Lösung anpassen. Hier geht es um eine Abhängigkeit, nicht um einen Grund, eine noch unbestätigte Leuchte vorschnell zu kaufen.
Produktnachweise und Steuerungsverantwortung festlegen
Die Leistungsbeschreibung zum Budgetansatz sollte festhalten, welche Produktunterlagen das Projektteam für die Bewertung einer vorgeschlagenen Leuchte benötigt und wann sie geprüft werden. Stimmen Sie Zeichnungen, Materialmuster, Prüfnachweise und Steuerungsinformationen mit den technischen Beratern ab. Ein allgemeines Zertifizierungslogo ist kein Versprechen, dass jede Sonderkonfiguration für den Zielmarkt geeignet ist.
IEC 60598-1:2024 behandelt allgemeine Sicherheitsanforderungen und Prüfungen für Leuchten. Hier kommt es auf den Gegenstand des Nachweises an: die Leuchte selbst, nicht nur ein ansprechendes Oberflächenmuster. Die geltenden Normen, nationalen Anforderungen und Nachweise für das vorgeschlagene Produkt müssen weiterhin von den qualifizierten Projektberatern bestätigt werden.
Die Produktdatenbank der DALI Alliance führt zertifizierte Komponenten auf, nicht komplette Leuchten. Ein gelisteter Treiber kann daher einen Nachweis zur Komponente unterstützen. Er bestätigt aber weder die Sicherheit der gesamten dekorativen Leuchte noch, dass die installierte Anlage die gewünschten Lichtszenen erzeugt. Fragen Sie die Elektro- und Steuerungsfachleute, was sie bei dieser Kombination prüfen und bei welchen Tests sie anwesend sein werden.
Vom Einbau rückwärts planen, nicht von der Bestellung
Eine sinnvolle Beschaffungsregel lautet, die Montageschnittstellen vor der Lieferantenauswahl auf Basis des Budgetansatzes zu klären. Das ist eine Voraussetzung für eine verbindliche Vergabe, kein Verbot früher Herstellerkontakte. Die Kompetenzen von Kinglong Lighting für Hotelbeleuchtung bieten einen Ausgangspunkt, um Hotelbereiche und Anforderungen vom Entwurf bis zur Fertigung zu prüfen. Fragen Sie, welche Angaben und Verantwortlichkeiten für Ihr konkretes Paket gelten.
Der RIBA Plan of Work beschreibt die technische Planung als Vervollständigung der für Fertigung und Bau erforderlichen Informationen; die Zuständigkeiten hängen dabei auch von der Beschaffungsstrategie ab. Das spricht dafür, die Bereitstellung der Beleuchtungsinformationen ausdrücklich zuzuordnen, ob an das Planungsteam oder einen Spezialisten. Daraus ergibt sich keine standardisierte Lieferzeit für maßgefertigte Kronleuchter.
Beginnen Sie beim Montagetermin und planen Sie rückwärts über Baustellenbereitschaft, Lieferung, Fertigung, freigegebene Zeichnungen und Muster, technische Prüfung und Lieferantenauswahl. Erfragen Sie tatsächliche Zeitbedarfe und deren Startbedingungen bei den ausgewählten Herstellern und zuständigen Projektteams. „Fertigung nach Freigabe“ ist unvollständig, wenn niemand die Freigabe terminiert oder ein abgelehntes Muster berücksichtigt hat. Ebenso ist ein Liefertermin wenig hilfreich, solange Zufahrt, Lagerung oder Warenannahme nicht zugeordnet sind.
- Anforderungen vollständig: Geben Sie potenziellen Lieferanten dieselbe Leuchtenliste, Schnittstellenbeschreibung und Liste offener Fragen.
- Vorauswahl vorbereitet: Klären Sie realisierbare Optionen, verfügbare Nachweise, kaufmännische Annahmen und Abhängigkeiten von Freigaben.
- Vergabereif: Bestätigen Sie vereinbarten Umfang, Verantwortliche, Ausschlüsse, Terminplan und Befugnis zur verbindlichen Beauftragung.
- Fertigungsreif: Geben Sie die vereinbarten Zeichnungen, Muster und Konfigurationen im vorgesehenen Projektfreigabeprozess frei.
Eine frühe Einbindung kann auf Machbarkeitsgespräche oder eine gesondert genehmigte Entwurfsvertiefung begrenzt sein. Dokumentieren Sie, was sie erlaubt, was sie kostet und wozu sie nicht berechtigt. Eine Vorauswahl ist keine Erlaubnis zum Materialeinkauf oder Fertigungsbeginn. Beruht der Terminplan auf einer solchen Verpflichtung, braucht der Bauherr eine bewusste kaufmännische Entscheidung statt einer in einer E-Mail versteckten Annahme.
Eskalieren Sie, wenn eine offene Beleuchtungsentscheidung eine unmittelbar bevorstehende Baufestlegung verändern würde. Der Projektleiter kann dann die Abfolge anpassen, weitere Untersuchungen freigeben oder dem Bauherrn eine klar abgegrenzte Entscheidung vorlegen. Die Bitte, „schneller zu bestätigen“, ersetzt keine fehlenden Angaben zu Tragwerk oder Steuerung.
Denselben installierten Leistungsumfang mit dem Budgetansatz vergleichen
Eine vermeintliche Einsparung ist erst belastbar, wenn der Einkauf fehlende Leistungen ermittelt und Angebote auf gleicher Grundlage vergleicht. Ein niedriger Leuchtenpreis kann ein echter Vorteil sein. Er kann aber auch Muster, Treiber, Verpackung, Montageunterstützung oder Inbetriebnahme ausschließen, die ein anderer Bieter berücksichtigt hat. Machen Sie diese Unterschiede vor der Lieferantenempfehlung sichtbar.
Bei Sonderanfertigungen hilft der Fertigungsprozess von Kinglong Lighting für maßgefertigte Beleuchtung dabei, Fragen zu Zeichnungsprüfung, Mustern und Fertigung zu formulieren. Lassen Sie projektspezifische Inklusivleistungen benennen, statt eine allgemeine Kompetenzbeschreibung in den Vertrag zu übernehmen. Trennen Sie insbesondere Montageanleitung von tatsächlicher Montage und Musterfreigabe von der Freigabe der gesamten Gebäudeschnittstelle.
| Vergleichspunkt | Zu klärende Frage | Zuständig für die Prüfung |
|---|---|---|
| Leuchtenumfang | Gleiche Mengen, Abmessungen, Ausführung und Konfiguration? | Planung und Einkauf |
| Entwurfsvertiefung | Welche Zeichnungen, Muster und Änderungen sind bepreist? | Planung und Hersteller |
| Gebäudeschnittstellen | Wer liefert Halterungen, Treiber und Verkabelung und stellt die Zugänglichkeit sicher? | Technisches Projektteam |
| Lieferung und Installation | Gleiche Lieferbedingungen, Verpackung, Baustellenleistungen und Unterstützung? | Einkauf und Auftragnehmer |
| Fertigstellung | Wer übernimmt die Prüfung der Lichtszenen, die Dokumentation und die Übergabe an den Betreiber? | Steuerungsteam und Betreiber |
| Kaufmännische Anpassungen | Welche Ausschlüsse, Steuern, Aufschläge und Änderungsregeln gelten? | Mengen- und Kostenplaner oder Vertragsberater |
Fordern Sie auf gleicher Basis kalkulierte Angebote an oder weisen Sie erkannte Unterschiede separat aus. Bewerten Sie ein unvollständiges Angebot nicht als niedrigste Gesamtkosten. Ist eine fehlende Position noch nicht bepreisbar, kennzeichnen Sie sie als Unsicherheit, statt null einzutragen. Vergleichen Sie den vereinheitlichten Leistungsumfang mit dem Budgetansatz und trennen Sie anschließend eine tatsächliche Preisdifferenz von einer Differenz im Leistungsumfang.
Der CIBSE-Leitfaden zur Inbetriebnahme von Beleuchtungsanlagen umfasst Steuerungen, Schnittstellen zu anderen technischen Anlagen und Übergabe. Diese Abschlussleistungen zeigen, warum die kaufmännische Prüfung über die gelieferte Hardware hinausgehen sollte. Legen Sie fest, wer sie kalkuliert und ausführt; ein Verweis auf den Leitfaden überträgt dem Hersteller nicht automatisch Verantwortung.
Überschreiten vergleichbare Angebote den Budgetansatz, steht der Bauherr vor einer Entwurfs- und Budgetentscheidung, nicht nur vor einem Verhandlungsproblem. Prüfen Sie die wichtigsten gestalterischen Merkmale, festgelegte Schnittstellen und Leuchtengruppen, die sich ohne Beeinträchtigung des vereinbarten Konzepts vereinfachen lassen. Geben Sie allen Bietern dieselbe überarbeitete Leistungsbeschreibung. Sonst können wiederholte Preisnachlässe jeweils andere Produkte betreffen und die abschließende Empfehlung wird für den Bauherrn nicht nachvollziehbar.
Ein beispielhaftes Hotelpaket: freigabefähige Teile getrennt behandeln
Ein beispielhaftes Paket kann sowohl geklärte als auch offene Leuchtengruppen enthalten. Freigaben können diesen Grenzen folgen, statt sich nur an der Paketbezeichnung zu orientieren. Die Trennung hilft dem Bauherrn, den nächsten Schritt zu wählen, ohne gleiche Freigabereife aller Leuchten oder eine vollständige Klärung durch eine Teilfreigabe vorauszusetzen.
Bildreferenzen verdeutlichen den gewünschten Charakter, bestätigen aber nicht die Befestigungs- oder Steuerungslösung Ihres Pakets. Nutzen Sie Bilder als Gesprächseinstieg und fordern Sie einschlägige Unterlagen an, bevor Sie eine Referenz als Beleg für vergleichbaren Leistungsumfang behandeln. Als visuellen Ausgangspunkt können Sie die Projektübersicht ansehen.
Drei Kronleuchter sind noch offen; zwölf Wandleuchten können weiterbearbeitet werden
Betrachten wir eine beispielhafte Renovierung öffentlicher Hotelbereiche mit 15 dekorativen Leuchten: 3 markanten Kronleuchtern und 12 Wandleuchten. Dies sind angenommene Mengen, keine Daten eines Kinglong-Projekts. Einbauorte, Maße, Oberflächen und Befestigungsdetails der Wandleuchten sind bestätigt. Das Erscheinungsbild der Kronleuchter ist freigegeben, Deckenlasten und Treibereinbauorte sind jedoch noch offen. Der Bauherr hat einen Budgetansatz für das Paket genehmigt; der Auftragnehmer benötigt abgestimmte Deckeninformationen.
In diesem Beispiel können die 12 vollständig beschriebenen Wandleuchten unabhängig weiterbearbeitet werden, während die 3 offenen Kronleuchter auf abgestimmte Schnittstellenentscheidungen warten. Voraussetzung ist, dass das Projektteam bestätigt, dass zwischen den Gruppen keine ungeklärte gemeinsame Abhängigkeit besteht und eine separate Beauftragung kaufmännisch zulässig ist. Der Einkauf kann die Wandleuchten gemäß ihrer vereinbarten Spezifikation zur Freigabe bringen, statt alle Positionen anzuhalten oder die Kronleuchter vorzeitig freizugeben. Der Bauherr hält die Kronleuchter-Vorauswahl aufrecht und lässt Lasten und Treiberfragen vor einer bedingungslosen Vergabe technisch klären.
Elektro- und Tragwerksplaner klären die offenen Schnittstellen mit dem Auftragnehmer und den möglichen Herstellern. Der Einkauf gibt jedem Bieter denselben überarbeiteten Kronleuchterumfang, einschließlich Zeichnungsstand, Zuständigkeit für Halterungen und Treiberanordnung. Vor der Vergabe prüft der Bauherrenvertreter die abgestimmten Informationen, angebotenen Leistungen und Terminabhängigkeiten gemeinsam. Bestehen weiterhin Widersprüche, bleibt die betroffene Kronleuchterentscheidung offen. Das Beispiel zeigt eine stufenweise Beschaffung, prognostiziert aber weder Einsparungen noch Lieferergebnisse. Auch Teilbestellungen unterliegen den tatsächlichen Genehmigungs- und Vertragsverfahren des Projekts.
Vor der Vergabe Risiken des Budgetansatzes prüfen

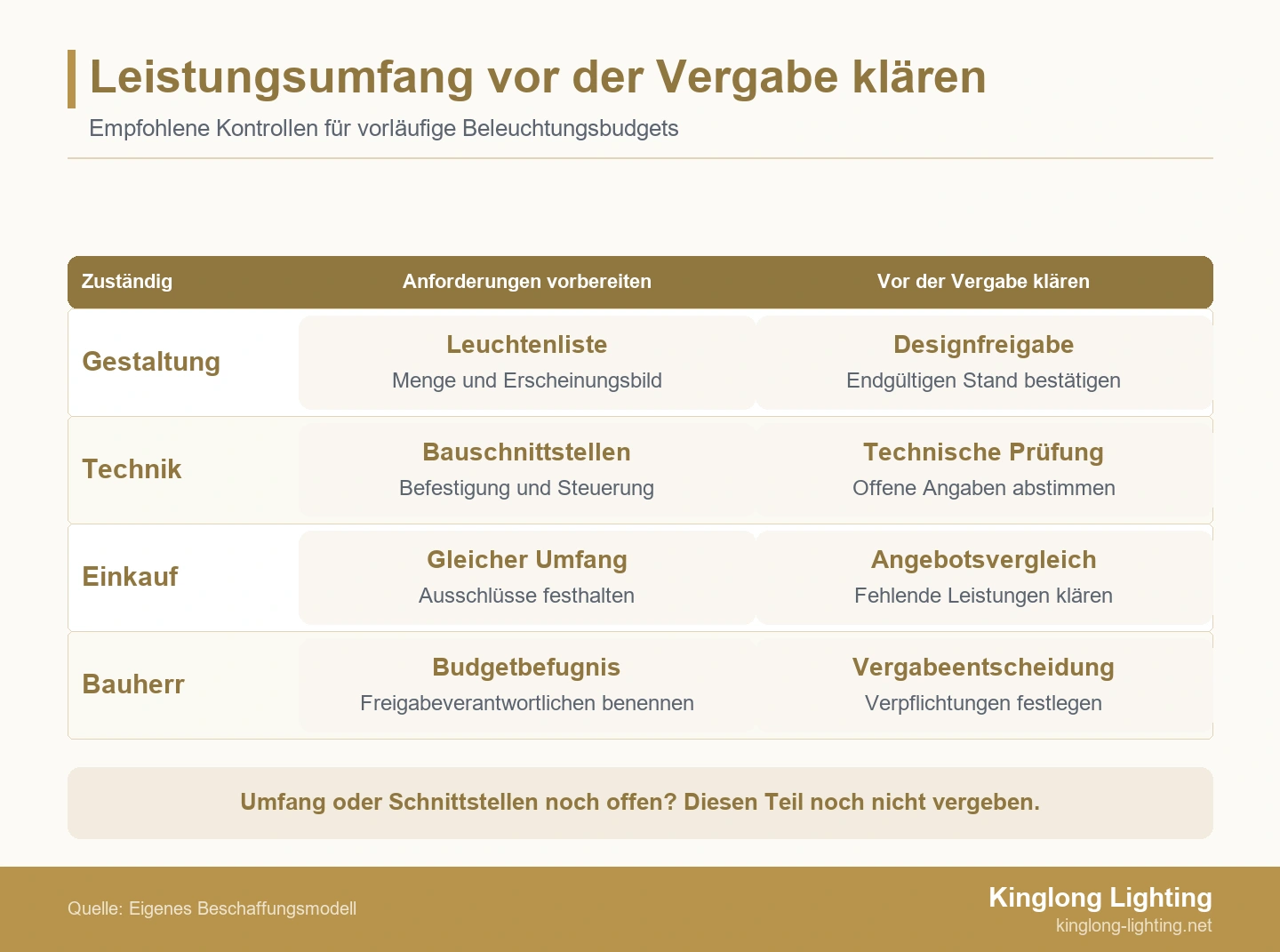

Ordnen Sie mit der Checkliste jede offene Entscheidung einem benannten Verantwortlichen zu, bevor sie eine nachgelagerte Verpflichtung beeinflusst. Fehlt Leistungsumfang, klären Sie diesen zuerst: Andere Materialien beantworten nicht, wer Halterungen liefert oder die Steuerung programmiert. Geht es danach um eine Budgetlücke bei gleichem Leistungsumfang, kann der Leitfaden zur Wertoptimierung dekorativer Beleuchtung eine strukturierte Prüfung gestalterischer und kaufmännischer Abwägungen unterstützen.
- Basis des Budgetansatzes — Mengen- und Kostenplaner: Ist die vertragliche Behandlung klar? Lassen Sie ungeklärte Annahmen zu Bewertung, Aufschlägen oder enthaltenen Leistungen vom Vertragsberater klären, bevor Sie eine verbindliche Empfehlung vorlegen.
- Leuchtenliste — Planung: Sind Gruppen, Mengen, Einbauorte und Zeichnungsstände abgestimmt? Unterbrechen Sie den betroffenen Vergleich, wenn Bieter unterschiedliche Listen verwenden.
- Befestigung und Zugang — Technikteam: Sind Halterungen, Lasten und Wartungszugänge abgestimmt? Eskalieren Sie, bevor eine Decken- oder Tragwerksfestlegung die vorgeschlagene Leuchte unpraktikabel macht.
- Elektrotechnik und Steuerung — Elektroplanung: Sind Versorgung, Treiber, Dimmschnittstellen und Prüfverantwortung beschrieben? Lassen Sie die Position offen, wenn eine bloße Kompatibilitätsannahme die Prüfung ersetzt.
- Produktnachweise — technischer Freigabeverantwortlicher: Liegen für die vorgeschlagene Konfiguration die in diesem Markt und Projekt benötigten Unterlagen vor? Eine Komponentenlistung oder ein Firmenlogo ist kein vollständiger Produktnachweis.
- Kaufmännischer Vergleich — Einkauf: Sind Lieferung, Muster, montagebezogene Leistungen und Übergabe vergleichbar enthalten? Fordern Sie Klärung, bevor fehlende Kosten als Einsparung erscheinen.
- Terminplan und Befugnisse — Bauherrenvertretung: Sind Freigabetermine realistisch und Verpflichtungen autorisiert? Eskalieren Sie, wenn für die nächste Entscheidung kein Freigabeverantwortlicher benannt ist oder ein abhängiger Meilenstein verfehlt würde.

Unterscheiden Sie anhand der Warnsignale zwischen Klärung und verbindlicher Beauftragung. Eine offene Musterentscheidung kann eine Entwurfsprüfung erfordern, eine ungeklärte Last fachliche Abstimmung, ein unbepreister Ausschluss kaufmännische Klärung. Jeder Fall braucht eine andere Antwort. Dokumentieren Sie nächsten Schritt, Verantwortlichen, Nachweisbedarf und Entscheidungstermin im Projektregister. Ein Punkt ist erst geschlossen, wenn die relevanten Angaben geprüft wurden, nicht bloß, weil ein Lieferant geantwortet hat.
Die Vergabeempfehlung kann dann benennen, was vereinbart ist, was unter Vorbehalt bleibt und welche Verantwortlichkeiten bei anderen Parteien liegen. Kann eine Gruppe nicht weiterbearbeitet werden, erklären Sie Konsequenzen und zulässige Alternativen: die Abfolge ändern, die Beauftragung begrenzen oder diese Gruppe zurückstellen. So erhält der Bauherr eine nachvollziehbare Wahl, statt Dringlichkeit als Beweis dafür zu behandeln, dass der einzig verfügbare Lieferant der richtige ist.
Nehmen Sie Leuchtenliste und Register offener Punkte in das nächste Lieferantengespräch mit. Ziel ist ein von allen bewertbarer Leistungsumfang, nicht nur ein Preis, der zum aktuellen Budgetansatz passt. Für weitere Spezifikations- und Beschaffungsfragen können Sie die Beleuchtungsressourcen heranziehen.
Fragen von Bauherren zu vorläufigen Beleuchtungsbudgets
Kann der Bauherr Lieferanten vor Abschluss des Entwurfs vorauswählen?
Ja. Der Bauherr kann anhand klar abgegrenzter Anforderungen Lieferanten vorauswählen und offene gestalterische sowie kaufmännische Freigaben ausdrücklich einer späteren Entscheidung vorbehalten. Benennen Sie, ob es um Machbarkeitsgespräche, bezahlte Entwicklung oder eine Kaufverpflichtung geht. Die Vorauswahl sollte zeigen, was jeder Kandidat bewerten kann und welche Informationen fehlen. Sie darf weder Exklusivität noch Fertigungsbefugnis oder Zustimmung zu ungeklärten Schnittstellen suggerieren.
Garantiert ein vorläufiger Budgetansatz, dass die Montage enthalten ist?
Nein. Ob Montage enthalten ist, ergibt sich aus den tatsächlichen Vertrags- und Preisunterlagen. Der Bauherr sollte daher eine eindeutige Aufstellung der enthaltenen Leistungen und Zuständigkeiten einholen. Prüfen Sie Montage, Halterungen, Zugangsausrüstung, elektrischen Anschluss, Unterstützung und Inbetriebnahme getrennt. „Montageunterstützung“ kann etwas anderes bedeuten als die Ausführung von Baustellenarbeiten. Lassen Sie unklare Zuordnungen vom Vertragsberater klären; weder die Bezeichnung des Budgetansatzes noch eine allgemeine Hersteller-Servicebeschreibung bestätigt den Leistungsumfang.
Soll jeder vorläufige Budgetansatz sofort zum Festpreis werden?
Nein. Ein erzwungener Festpreis bei wesentlich ungeklärtem Leistungsumfang kann Annahmen lediglich verdecken, statt dem Bauherrn eine belastbare Zusage zu geben. Klären Sie besser zuerst die Angaben, die das Angebot wesentlich beeinflussen, machen Sie tatsächlich verbleibende Unsicherheit weiter sichtbar und vereinbaren Sie den Umgang mit Änderungen. Ist eine frühere Beauftragung kaufmännisch notwendig, benennen Sie Umfang, Bedingungen und Genehmigung ausdrücklich, statt ein unvollständiges Paket als vollständig geklärt zu bezeichnen.
