El promotor puede evitar una elección apresurada del proveedor de iluminación decorativa definiendo el alcance de la partida provisional, asignando las decisiones pendientes y planificando hacia atrás desde las dependencias de instalación. Mantenga la flexibilidad presupuestaria cuando sea necesaria, pero no posponga todas las cuestiones técnicas y comerciales hasta el pedido. Una preselección temprana puede facilitar la coordinación del diseño sin convertirse en un compromiso incondicional de fabricación.

Una reserva para iluminación no es un plan de contratación

Una reserva presupuestaria no define por sí sola el alcance, las interfaces ni las aprobaciones necesarias para elegir al proveedor de iluminación decorativa. Para el promotor, la cuestión práctica no es solo si se ha reservado dinero. Debe saber si el equipo entiende qué se pretende comprar, qué sigue pendiente y quién puede resolverlo antes de que otros oficios asuman compromisos.

Una partida provisional reserva un importe para trabajos que todavía no pueden describirse y cuantificarse por completo a efectos de medición. RICS NRM 2 distingue entre partidas provisionales definidas y no definidas según la información disponible. La descripción de los trabajos definidos abarca los trabajos, sus conexiones con el edificio, su extensión y sus limitaciones específicas; la información incompleta puede dejarlos sin definir. Es un marco de medición, no un sustituto de la interpretación del contrato firmado. Consulte al especialista en mediciones y costes o al asesor contractual cómo se trata la partida en ese proyecto.

  • Separe la aprobación del presupuesto de la preparación técnica y de la autorización para realizar el pedido.
  • Preseleccione con un alcance explícito y mantenga visibles los supuestos pendientes de resolver.
  • Fije las fechas de decisión según las fijaciones, el control, las muestras y las dependencias de instalación.
  • Compare el mismo conjunto instalado, no solo los precios de las luminarias.

Una reserva puede tener sentido cuando el diseño está realmente en desarrollo. El riesgo aparece si «la iluminación se elegirá más adelante» no tiene una próxima decisión, un responsable ni una fecha límite. El promotor descubre entonces la restricción cuando el paquete de techos, el cableado o el calendario de apertura apenas dejan margen para elegir.

Defina el paquete de iluminación antes de comparar proveedores

En una contratación dirigida por el promotor, un buen documento de requisitos para la partida recoge cantidades, ubicaciones, interfaces, documentación justificativa y exclusiones antes de comparar ofertas. No debe fingir que el diseño está terminado. Debe separar los datos confirmados de los supuestos para que cada fabricante preseleccionado valore los mismos puntos pendientes.

Empiece por un cuadro de luminarias vinculado a los nombres de los espacios y a las revisiones de los planos. «Lámparas de araña para zonas comunes» deja mucho margen de interpretación: las piezas protagonistas del vestíbulo, las luminarias suspendidas del restaurante y las instalaciones del salón de eventos pueden requerir distintas fijaciones, accesos y sistemas de control. Registre los grupos, cantidades, referencias visuales, acabados previstos y límites conocidos de tamaño o peso. Si una dimensión sigue abierta, identifique quién la confirmará y qué decisión depende de ella.

El diseñador de interiores debe responsabilizarse del aspecto previsto, sin asumir tácitamente las aprobaciones eléctricas o estructurales. El proyectista eléctrico define los requisitos de alimentación y control. Las cuestiones de estructura e instalación corresponden a los especialistas competentes del proyecto. Compras distribuye después un documento coordinado y registra los supuestos de los ofertantes. El representante del promotor decide si la incertidumbre restante es aceptable para el compromiso propuesto. Una persona puede coordinar el registro sin estar cualificada para aprobar cada punto técnico.

Confirme el alcance de las luminarias y las interfaces de instalación

Para cada grupo, describa dónde se fija la luminaria al edificio, dónde se sitúa su equipo de alimentación o fuente de alimentación y cómo se accede para el mantenimiento. Estos detalles pueden afectar a la selección del producto y al trabajo de otros oficios. Una visualización aprobada puede establecer el aspecto deseado y dejar la fijación completamente sin resolver.

CIBSE LG14 aborda la consulta, el diseño, la especificación, la puesta en servicio y la entrega de los sistemas de control de iluminación. Para el documento de requisitos, la distinción es útil: una etiqueta de regulación no describe toda la tarea de control. Registre quién suministra los equipos de alimentación, quién coordina la interfaz de control y quién demostrará las escenas luminosas previstas.

Si un detalle del techo está a punto de aprobarse, señale de inmediato una carga de fijación desconocida o un equipo de alimentación inaccesible. Pida al proyectista correspondiente que lo resuelva antes de asumir compromisos sobre el techo, en lugar de suponer que el futuro proveedor podrá adaptarse a cualquier solución construida. Es una dependencia que resolver, no un motivo para comprar precipitadamente una luminaria no confirmada.

Especifique la documentación del producto y las responsabilidades de control

El documento de requisitos debe identificar la documentación necesaria para evaluar la luminaria propuesta y cuándo se revisará. Acuerde con los asesores técnicos los planos, las muestras de materiales, los justificantes de ensayos y la información de control. Un logotipo genérico de certificación no promete que todas las configuraciones a medida sean adecuadas para el mercado de destino.

IEC 60598-1:2024 establece requisitos generales de seguridad y ensayos para luminarias. Lo relevante aquí es el objeto de la documentación: la luminaria, no solo una muestra atractiva de acabado. Los asesores cualificados del proyecto deben confirmar las normas aplicables, los requisitos nacionales y los justificantes del producto propuesto.

La base de datos de productos de DALI Alliance recoge componentes certificados, no luminarias. Un equipo de alimentación registrado puede ayudar a comprobar una afirmación sobre ese componente, pero no acredita la seguridad de la luminaria decorativa completa ni demuestra que el sistema instalado producirá las escenas deseadas. Pregunte a los equipos eléctricos y de control qué verificarán y qué pruebas presenciarán para la combinación propuesta.

Planifique hacia atrás desde la instalación, no desde el pedido

Una regla útil es resolver las interfaces de instalación antes de elegir un proveedor con cargo a la partida provisional. Considérelo una condición para la adjudicación firme, no una prohibición de hablar antes con los fabricantes. Las capacidades de Kinglong Lighting en iluminación hotelera ofrecen un punto de partida para revisar los espacios del hotel y las necesidades entre diseño y producción; pregunte qué datos y responsabilidades corresponden a su paquete concreto.

El RIBA Plan of Work describe el diseño técnico como la finalización de la información necesaria para fabricar y construir, con responsabilidades condicionadas por la estrategia de contratación. Esto respalda asignar explícitamente la información de iluminación, ya proceda del equipo de diseño o de un especialista. No establece un plazo estándar de suministro para lámparas de araña a medida.

Parta del hito de instalación y retroceda por la preparación de obra, la entrega, la fabricación, los planos y muestras aprobados, la revisión técnica y la selección del proveedor. Obtenga las duraciones reales y las condiciones de inicio de los fabricantes preseleccionados y de los equipos responsables. «Fabricación tras aprobación» es incompleto si nadie ha programado la aprobación ni previsto una muestra rechazada. Tampoco sirve una fecha de entrega si no están asignados el acceso, el almacenamiento y la recepción.

  1. Requisitos preparados: entregue el mismo cuadro de luminarias, las mismas interfaces y el mismo registro de preguntas pendientes a los posibles proveedores.
  2. Preselección preparada: establezca opciones viables, disponibilidad de justificantes, supuestos comerciales y dependencias de aprobación.
  3. Adjudicación preparada: confirme el alcance acordado, los responsables, las exclusiones, el calendario y la autorización para asumir compromisos.
  4. Producción preparada: autorice los planos, muestras y configuraciones acordados mediante el proceso de aprobación del proyecto.

La participación temprana puede limitarse a consultas de viabilidad o a una tarea de desarrollo del diseño autorizada por separado. Registre qué permite, cuánto cuesta y qué no autoriza. Una selección preliminar no es permiso para comprar materiales ni iniciar la fabricación. Si el calendario depende de ese compromiso, el promotor necesita una decisión comercial consciente, no una suposición incorporada a un correo electrónico.

Eleve la cuestión a los responsables cuando una decisión de iluminación pendiente pueda modificar un compromiso de obra inminente. El director del proyecto podrá reorganizar la secuencia, autorizar nuevas comprobaciones o presentar al promotor una decisión delimitada. Pedir al proveedor que «confirme más rápido» no resuelve la falta de información estructural o de control.

Compare el mismo alcance instalado con la partida provisional

Un ahorro aparente solo es creíble cuando compras identifica el alcance omitido y compara las ofertas sobre la misma base. Un menor precio de las luminarias puede ser una ventaja real; también puede excluir muestras, equipos de alimentación, embalaje, asistencia de instalación o puesta en servicio incluidos por otro ofertante. Mantenga visibles esas diferencias antes de recomendar un proveedor.

Para trabajos a medida, el proceso de fabricación de iluminación personalizada de Kinglong Lighting ayuda a formular preguntas sobre revisión de planos, muestras y fabricación. Solicite inclusiones específicas del proyecto, en lugar de trasladar al contrato una descripción genérica de capacidades. Distinga especialmente el asesoramiento de instalación de la instalación física, y la aprobación de una muestra de la aprobación de toda la interfaz con el edificio.

Elemento de comparación Cuestión que resolver Responsable de revisión
Alcance de las luminarias ¿Las mismas cantidades, dimensiones, acabado y configuración? Diseño y compras
Desarrollo del diseño ¿Qué planos, muestras y revisiones están incluidos en el precio? Diseño y fabricante
Interfaces con el edificio ¿Quién suministra soportes, equipos de alimentación y cableado, y asegura el acceso? Equipo técnico del proyecto
Entrega e instalación ¿Las mismas condiciones de entrega, embalaje, trabajo en obra y asistencia? Compras y contratista
Finalización ¿Quién prueba las escenas luminosas, prepara los documentos y realiza la entrega al explotador? Equipo de control y explotador
Ajustes comerciales ¿Qué exclusiones, impuestos, recargos y reglas de modificación se aplican? Especialista en mediciones y costes o asesor contractual

Solicite ofertas homogéneas o muestre las diferencias identificadas por separado; no califique una oferta incompleta como la de menor coste total. Si una partida omitida aún no puede valorarse, manténgala como incertidumbre visible en vez de introducir cero. Compare el alcance homogeneizado con la reserva presupuestaria y distinga una diferencia real de precio de una diferencia de alcance.

La guía CIBSE de puesta en servicio de iluminación abarca los sistemas de control, las interfaces con otras instalaciones y la entrega. Estas tareas finales explican por qué la revisión comercial debe ir más allá del equipo suministrado. Decida qué parte las valora y ejecuta; citar la guía no asigna automáticamente esa responsabilidad al fabricante.

Si las ofertas comparables superan la partida provisional, el promotor tiene una decisión de diseño y presupuesto, no solo un problema de negociación. Revise qué características visuales importan más, qué interfaces están fijadas y qué grupos pueden simplificarse sin comprometer la intención acordada. Entregue el mismo documento revisado a todos los ofertantes. De lo contrario, descuentos sucesivos pueden corresponder a productos distintos y dificultar la explicación de la recomendación final.

Ejemplo de paquete hotelero: separe lo que puede avanzar

Un paquete de ejemplo puede contener grupos de luminarias definidos y otros pendientes. Las aprobaciones pueden seguir esos límites, en lugar del nombre global del paquete. Separar los grupos ayuda a elegir la siguiente acción sin suponer que todas las luminarias están igual de preparadas ni que una aprobación parcial resuelve el trabajo restante.

Las referencias visuales describen el carácter buscado, pero no verifican las fijaciones o el control de su paquete. Utilice imágenes para iniciar la conversación y después solicite documentación relevante antes de considerar una referencia como prueba de un alcance comparable. Como punto de partida visual, consulte la galería de proyectos.

Tres lámparas de araña siguen pendientes; doce apliques pueden avanzar

Consideremos una reforma hipotética de zonas comunes de un hotel con 15 luminarias decorativas: 3 lámparas de araña protagonistas y 12 apliques de pared. Son cantidades supuestas, no datos de un proyecto de Kinglong. Están confirmadas las ubicaciones, dimensiones, acabados y fijaciones de los apliques. El aspecto de las lámparas de araña está aprobado, pero las cargas sobre el techo y las ubicaciones de los equipos de alimentación siguen pendientes. El promotor ha aprobado una reserva para el paquete; el contratista necesita información coordinada del techo.

En este ejemplo, los 12 apliques con alcance definido pueden avanzar de forma independiente mientras las 3 lámparas de araña esperan decisiones coordinadas sobre las interfaces. Esto exige confirmar que no hay dependencias compartidas sin resolver y que está permitido asumir un compromiso comercial separado. Compras puede tramitar la aprobación de los apliques según su especificación acordada, en vez de paralizar todos los elementos o autorizar prematuramente las lámparas de araña. El promotor mantiene la preselección para estas y pide resolver las cargas y la alimentación antes de una adjudicación incondicional.

Los proyectistas eléctricos y estructurales resuelven las interfaces pendientes con el contratista y los fabricantes candidatos. Compras entrega a cada ofertante el mismo alcance revisado de las lámparas de araña, incluida la revisión del plano, la responsabilidad de los soportes y la disposición de los equipos de alimentación. Antes de adjudicar, el representante del promotor revisa conjuntamente la información coordinada, las inclusiones de las ofertas y las dependencias de los hitos. Si persisten contradicciones, la decisión sobre las lámparas afectadas sigue abierta. El ejemplo ilustra una compra por etapas: no predice ahorros ni resultados de entrega. Cualquier pedido parcial sigue sujeto a los procedimientos reales de autorización y contrato del proyecto.

Revise los riesgos de la partida provisional antes de adjudicar

Utilice la lista para asignar cada decisión pendiente a un responsable identificado antes de que afecte a un compromiso dependiente. Si falta alcance, resuélvalo primero: cambiar materiales no aclara quién suministra soportes o programa el control. Si después persiste una diferencia presupuestaria para el mismo alcance, la guía de ingeniería de valor para iluminación decorativa puede ayudar a revisar de forma estructurada las alternativas de diseño y sus implicaciones comerciales.

  • Base de la partida — especialista en mediciones y costes: ¿Está claro su tratamiento contractual? Consulte al asesor contractual los supuestos no explicados sobre valoración, recargos o trabajos incluidos antes de presentar una recomendación firme.
  • Cuadro de luminarias — diseño: ¿Coinciden grupos, cantidades, ubicaciones y revisiones de planos? Suspenda la comparación afectada si los ofertantes utilizan cuadros distintos.
  • Fijación y acceso — equipo técnico: ¿Están coordinados los soportes, cargas y accesos de mantenimiento? Eleve la cuestión antes de que un compromiso sobre techos o estructuras vuelva inviable la luminaria propuesta.
  • Electricidad y control — proyectista eléctrico: ¿Se especifican alimentación, equipos de alimentación, interfaces de regulación y responsabilidades de ensayo? Mantenga la partida pendiente si una suposición de compatibilidad sustituye la revisión.
  • Documentación del producto — responsable de aprobación técnica: ¿La configuración propuesta dispone de la documentación necesaria para ese mercado y proyecto? Un registro de componente o un logotipo empresarial no constituye documentación completa del producto.
  • Comparación comercial — compras: ¿Son comparables las inclusiones de suministro, muestras, trabajos relacionados con la instalación y entrega al explotador? Pida aclaraciones antes de que un coste omitido parezca un ahorro.
  • Calendario y autorización — representante del promotor: ¿Son realistas las fechas de aprobación y están autorizados los compromisos? Eleve la cuestión si la próxima decisión no tiene un responsable de aprobarla o impediría cumplir un hito dependiente.

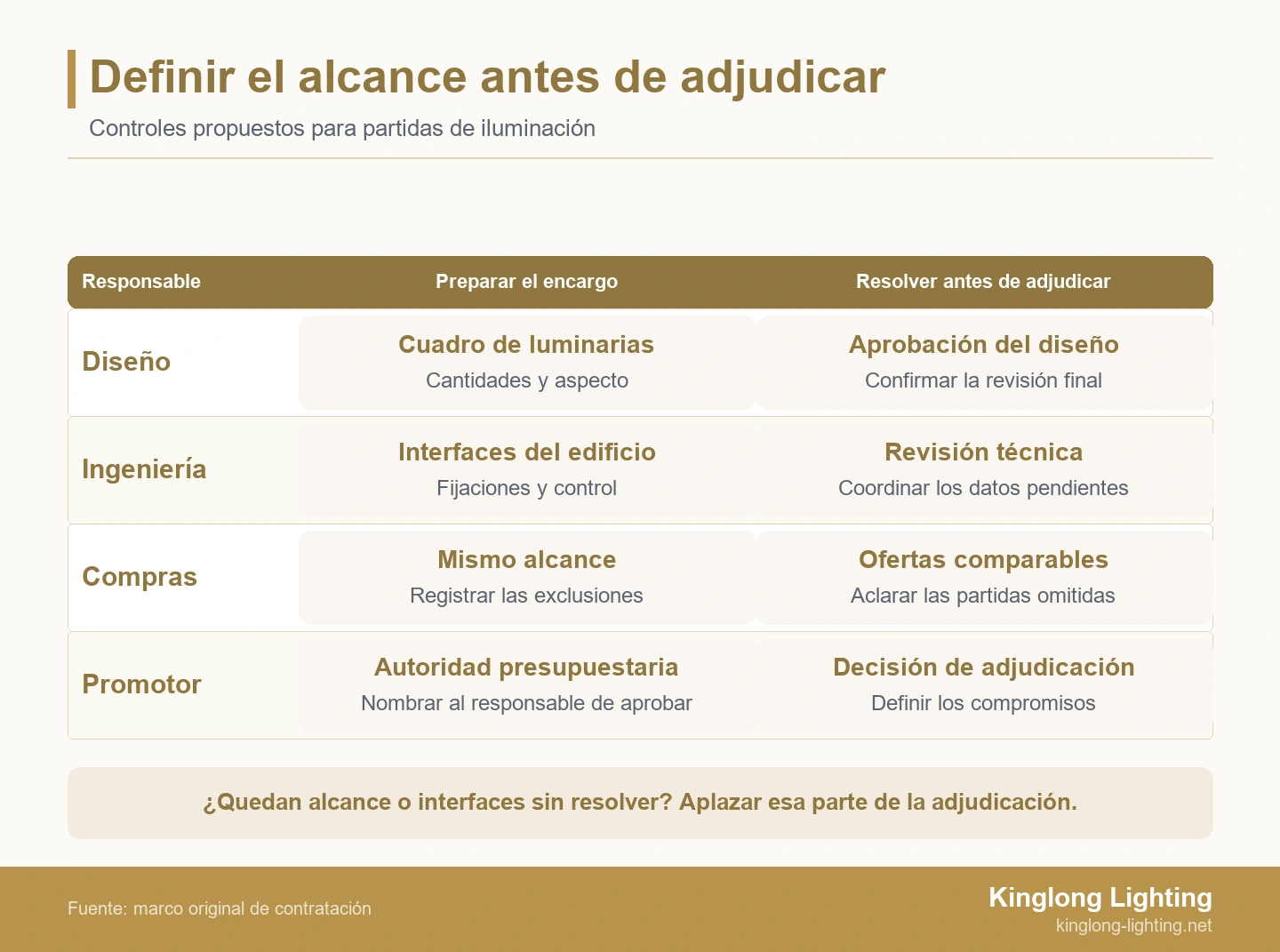

Responsabilidades de diseño, ingeniería, compras y promotor antes de adjudicar la iluminación
Una reserva para iluminación resulta útil para contratar cuando cada responsable resuelve sus propias decisiones. Son controles de proyecto propuestos, no condiciones contractuales universales.

Utilice las señales de alerta para distinguir una comprobación de un compromiso. Una decisión pendiente sobre una muestra puede requerir revisión del diseño; una carga no resuelta, coordinación especializada; una exclusión sin precio, aclaración comercial. Cada caso necesita una respuesta distinta. Registre la próxima acción, su responsable, los justificantes necesarios y la fecha de decisión. Cerrar un asunto significa que se ha revisado la información relevante, no simplemente que el proveedor ha contestado.

La recomendación de adjudicación podrá indicar qué está acordado, qué sigue condicionado y qué responsabilidades corresponden a otras partes. Si un grupo no puede avanzar, explique la consecuencia y la alternativa permitida: reorganizar la secuencia, limitar el compromiso o aplazar ese grupo. Así el promotor tiene una elección comprensible, en lugar de presentar la urgencia como prueba de que el único proveedor disponible es el adecuado.

Lleve el cuadro de luminarias y el registro de asuntos pendientes a la próxima conversación con el proveedor. El objetivo es un alcance que todos puedan evaluar, no solo un precio ajustado a la partida actual. Para preparar más preguntas de especificación y contratación, consulte los recursos sobre iluminación.

Preguntas del promotor sobre partidas provisionales de iluminación

¿Puede el promotor preseleccionar proveedores antes del diseño final?

Sí. El promotor puede preseleccionar proveedores a partir de requisitos delimitados y reservar expresamente las aprobaciones de diseño y comerciales pendientes para una decisión posterior. Indique si se trata de consultas de viabilidad, desarrollo remunerado o compromiso de compra. La preselección debe identificar qué puede evaluar cada candidato y qué información falta. No debe implicar exclusividad, autorización para fabricar ni aceptación de interfaces sin confirmar.

¿Una partida provisional garantiza que la instalación esté incluida?

No. La inclusión de la instalación depende del contrato y de los documentos de precios reales. El promotor debe obtener una declaración clara de inclusiones y responsabilidades. Compruebe por separado instalación física, soportes, equipos de acceso, conexión eléctrica, asistencia y puesta en servicio. «Asistencia de instalación» puede diferir de ejecutar trabajos en obra. Pida al asesor contractual que aclare los repartos ambiguos; no deduzca las inclusiones del nombre de la partida ni de una página genérica de servicios del fabricante.

¿Debe toda partida provisional convertirse inmediatamente en un precio fijo?

No. Imponer un precio fijo cuando siguen pendientes aspectos importantes del alcance puede ocultar supuestos, en vez de proporcionar un compromiso fiable. Es preferible resolver los datos que afectan sustancialmente a la oferta, mantener visibles las incertidumbres reales restantes y acordar el tratamiento de cambios. Si es comercialmente necesario asumir antes un compromiso, identifique explícitamente su alcance, condiciones y autorización, en lugar de presentar un paquete incompleto como totalmente resuelto.
