Le maître d’ouvrage peut éviter de choisir à la hâte un fournisseur d’éclairage décoratif en définissant le périmètre de la provision, en attribuant les décisions encore ouvertes et en établissant un rétroplanning à partir des contraintes d’installation. Gardez une marge budgétaire lorsque c’est nécessaire, mais ne reportez pas toutes les questions techniques et commerciales jusqu’au bon de commande. Une présélection précoce peut faciliter la coordination du design sans constituer un engagement inconditionnel de fabrication.
Une provision pour l’éclairage n’est pas un plan d’approvisionnement
Une provision budgétaire ne définit à elle seule ni le périmètre, ni les interfaces, ni les validations nécessaires au choix d’un fournisseur d’éclairage décoratif. Pour le maître d’ouvrage, la question n’est pas seulement de savoir si des fonds sont réservés. Il faut que l’équipe sache ce qu’ils doivent financer, quels points restent ouverts et qui peut les trancher avant que d’autres corps de métier prennent des engagements.
Une somme provisionnelle est un montant réservé à des travaux qui ne peuvent pas encore être entièrement décrits et quantifiés pour le métré. RICS NRM 2 distingue les sommes provisionnelles définies et non définies selon les informations fournies. La description des travaux définis précise les travaux, leurs raccordements au bâtiment, leur étendue et leurs contraintes particulières ; des informations incomplètes peuvent laisser ces travaux non définis. Il s’agit d’un cadre de métré, qui ne remplace pas l’interprétation du contrat signé. Demandez au métreur-économiste ou au conseiller contractuel comment la provision est traitée dans votre projet.
- Séparez l’approbation du budget de la préparation technique et de l’autorisation de commander.
- Présélectionnez sur la base d’un périmètre explicite, en rendant visibles les hypothèses non résolues.
- Fixez les dates de décision en fonction des fixations, des commandes, des échantillons et des dépendances d’installation.
- Comparez un même ensemble installé, plutôt que les seuls prix des luminaires.
Une provision peut être pertinente lorsque le design est réellement en cours d’élaboration. Le risque apparaît quand « l’éclairage sera choisi plus tard » ne s’accompagne d’aucune prochaine décision, d’aucun responsable ni d’aucune échéance. Le maître d’ouvrage ne découvre alors la contrainte qu’au moment où le lot plafond, le câblage ou le calendrier d’ouverture ne laissent presque plus de choix.
Définir le lot éclairage avant de comparer les fournisseurs
Lorsque le maître d’ouvrage pilote les achats, un dossier utile à la provision recense les quantités de luminaires, les emplacements, les interfaces, les justificatifs et les exclusions avant la comparaison des offres. Il n’a pas à faire croire que le design est terminé. Il doit distinguer les données confirmées des hypothèses afin que chaque fabricant présélectionné chiffre les mêmes points encore ouverts.
Commencez par une nomenclature des luminaires reliée aux noms des pièces et aux indices de révision des plans. « Lustres des espaces publics » laisse une grande marge d’interprétation : les pièces maîtresses du hall, les suspensions du restaurant et les installations de la salle de réception peuvent avoir des besoins différents de fixation, d’accès et de commande. Consignez les groupes de luminaires, les quantités, les références visuelles, l’orientation des finitions et les limites connues de dimensions ou de poids. Si une cote reste ouverte, indiquez qui la confirmera et quelle décision en dépend.
L’architecte d’intérieur doit être responsable de l’aspect recherché, sans hériter tacitement des validations électriques ou structurelles. Le concepteur électricité définit les exigences d’alimentation et de commande. Les questions de structure et d’installation relèvent des spécialistes compétents du projet. Les achats diffusent ensuite un dossier coordonné et consignent les hypothèses des soumissionnaires. Le représentant du maître d’ouvrage décide si l’incertitude résiduelle est acceptable pour l’engagement envisagé. Une personne peut coordonner le registre sans être habilitée à approuver chaque point technique.
Confirmer le périmètre des luminaires et les interfaces d’installation
Pour chaque groupe de luminaires, décrivez la fixation au bâtiment, l’emplacement du dispositif d’alimentation ou du bloc d’alimentation et l’accès pour la maintenance. Ces précisions influencent la sélection des produits et le travail des autres corps de métier. Une visualisation validée peut fixer l’aspect souhaité tout en laissant la fixation entièrement non résolue.
CIBSE LG14 traite de la consultation, de la conception, de la spécification, de la mise en service et de la remise des systèmes de commande d’éclairage. Pour le dossier de provision, la distinction est utile : une simple mention de gradation ne décrit pas toute la mission de commande. Consignez qui fournit les dispositifs d’alimentation, qui coordonne l’interface de commande et qui démontrera les ambiances lumineuses prévues.
Si un détail de plafond approche de la validation, signalez immédiatement une charge de fixation inconnue ou un dispositif d’alimentation inaccessible. Demandez au concepteur concerné de résoudre le point avant d’engager le lot plafond, plutôt que de supposer que le futur fournisseur pourra s’adapter à tout ce qui sera construit. Il s’agit d’une dépendance à gérer, pas d’une raison d’acheter précipitamment un luminaire non confirmé.
Préciser les justificatifs produit et les responsabilités de commande
Le dossier de provision doit préciser les documents produit nécessaires à l’équipe pour évaluer le luminaire proposé et la date de leur examen. Convenez des plans, échantillons de matériaux, justificatifs d’essais et informations de commande avec les conseillers techniques. Un logo de certification général ne garantit pas que chaque configuration sur mesure convient au marché de destination.
IEC 60598-1:2024 porte sur les exigences générales de sécurité et les essais des luminaires. Ce qui compte ici est l’objet du justificatif : le luminaire, et pas seulement un bel échantillon de finition. Les normes applicables, les exigences nationales et les justificatifs du produit proposé restent à confirmer par les conseillers qualifiés du projet.
La base de données produits de la DALI Alliance recense des composants certifiés, pas des luminaires. Un dispositif d’alimentation répertorié peut donc aider à vérifier une affirmation concernant le composant, sans établir la sécurité du luminaire décoratif complet ni prouver que le système installé produira les ambiances souhaitées. Demandez aux équipes électricité et commande ce qu’elles vérifieront et à quels essais elles assisteront pour la combinaison proposée.
Établir le rétroplanning depuis l’installation, pas depuis le bon de commande
Une règle d’approvisionnement utile consiste à résoudre les interfaces d’installation avant de sélectionner un fournisseur sur la base d’une provision. C’est une condition d’attribution ferme, et non une interdiction de consulter les fabricants en amont. Les compétences de Kinglong Lighting en éclairage hôtelier offrent un point de départ pour examiner les espaces de l’hôtel et les besoins entre conception et production ; demandez quelles données et responsabilités s’appliquent à votre lot précis.
Le RIBA Plan of Work présente la conception technique comme l’achèvement des informations nécessaires à la fabrication et à la construction, avec des responsabilités influencées par la stratégie d’approvisionnement. Cela invite à attribuer explicitement la production des informations d’éclairage, à l’équipe de conception ou à un spécialiste. Ce cadre ne fixe aucun délai standard pour des lustres sur mesure.
Partez du jalon d’installation et remontez successivement par la préparation du site, la livraison, la fabrication, les plans et échantillons validés, l’examen technique et la sélection du fournisseur. Obtenez les durées réelles et leurs conditions de démarrage auprès des fabricants présélectionnés et des équipes responsables. « Production après validation » est incomplet si personne n’a planifié la validation ou prévu le cas d’un échantillon refusé. De même, une date de livraison est peu utile si l’accès, le stockage et la réception n’ont pas de responsable.
- Dossier prêt : transmettez la même nomenclature, les mêmes interfaces et le même registre de questions ouvertes aux fournisseurs potentiels.
- Présélection prête : établissez les options réalisables, la disponibilité des justificatifs, les hypothèses commerciales et les dépendances de validation.
- Attribution prête : confirmez le périmètre convenu, les responsables, les exclusions, le calendrier et l’autorisation de s’engager.
- Production prête : autorisez les plans, échantillons et configurations convenus selon le processus de validation du projet.
La consultation en amont peut se limiter à des échanges de faisabilité ou à une mission de développement du design autorisée séparément. Consignez ce qu’elle permet, son coût et ce qu’elle n’autorise pas. Une sélection préliminaire n’autorise pas à acheter des matériaux ou à commencer la fabrication. Si le calendrier dépend d’un tel engagement, le maître d’ouvrage doit prendre une décision commerciale consciente, et non s’appuyer sur une hypothèse glissée dans un courriel.
Alertez les responsables lorsqu’une décision d’éclairage non résolue modifierait un engagement imminent concernant le bâtiment. Le chef de projet peut alors revoir l’enchaînement des tâches, autoriser des investigations ou soumettre au maître d’ouvrage une décision bien délimitée. Demander simplement au fournisseur de « confirmer plus vite » ne remplace pas les informations manquantes sur la structure ou la commande.
Comparer le même périmètre installé à la provision
Une économie apparente n’est crédible qu’après identification des prestations manquantes et comparaison des offres sur la même base. Un prix de luminaire inférieur peut être un avantage réel ; il peut aussi exclure échantillons, dispositifs d’alimentation, emballage, assistance à l’installation ou mise en service inclus par un autre soumissionnaire. Rendez ces différences visibles avant de recommander un fournisseur.
Pour le sur-mesure, le processus de fabrication d’éclairage personnalisé de Kinglong Lighting aide à formuler les questions sur l’examen des plans, les échantillons et la fabrication. Demandez des inclusions propres au projet, plutôt que d’intégrer au contrat une présentation générale des capacités. Distinguez notamment les conseils de pose de la pose effective, et la validation d’un échantillon de celle de l’interface complète avec le bâtiment.
| Élément de comparaison | Question à résoudre | Responsable de l’examen |
|---|---|---|
| Périmètre des luminaires | Mêmes quantités, dimensions, finition et configuration ? | Conception et achats |
| Développement du design | Quels dessins, échantillons et révisions sont tarifés ? | Conception et fabricant |
| Interfaces avec le bâtiment | Qui fournit les supports, les dispositifs d’alimentation et le câblage, et assure l’accès ? | Équipe technique du projet |
| Livraison et installation | Mêmes conditions de livraison, emballage, travaux sur site et assistance ? | Achats et entreprise de travaux |
| Achèvement | Qui réalise les essais des ambiances lumineuses, prépare les documents et assure la remise à l’exploitant ? | Équipe de commande et exploitant |
| Ajustements commerciaux | Quelles exclusions, taxes, majorations et règles de modification s’appliquent ? | Métreur-économiste ou conseiller contractuel |
Demandez des offres harmonisées ou présentez séparément les différences identifiées ; ne classez pas un devis incomplet comme le coût total le plus bas. Lorsqu’une prestation manquante ne peut pas encore être chiffrée, affichez cette incertitude plutôt que d’inscrire zéro. Comparez le périmètre ainsi harmonisé à la provision, puis distinguez un véritable écart de prix d’un écart de prestations.
Le guide CIBSE de mise en service de l’éclairage couvre les commandes, les interfaces avec d’autres installations techniques et la remise à l’exploitant. Ces opérations finales expliquent pourquoi l’examen commercial doit aller au-delà du matériel livré. Décidez qui les chiffre et les réalise ; citer le guide n’en attribue pas automatiquement la responsabilité au fabricant.
Si des offres comparables dépassent la provision, le maître d’ouvrage doit arbitrer entre design et budget, et pas seulement négocier. Examinez les caractéristiques visuelles essentielles, les interfaces déjà fixées et les groupes de luminaires simplifiables sans compromettre l’intention convenue. Donnez le même dossier révisé à tous les soumissionnaires. Sinon, les remises successives peuvent porter sur des produits différents et rendre la recommandation finale inexplicable.
Exemple de lot hôtelier : séparer les éléments qui peuvent avancer
Un lot pris comme exemple peut réunir des groupes de luminaires définis et d’autres encore ouverts. La validation peut suivre ces limites plutôt que l’intitulé global du lot. Cette séparation aide le maître d’ouvrage à choisir la prochaine action sans supposer que tous les luminaires sont au même stade ou qu’une validation partielle règle les travaux restants.
Les références visuelles décrivent le caractère recherché, mais ne vérifient pas les fixations ou les commandes de votre lot. Utilisez les images pour engager la discussion, puis demandez les documents pertinents avant de considérer une référence comme preuve d’un périmètre comparable. Pour un point de départ visuel, consultez la présentation des projets.
Trois lustres restent à définir ; douze appliques peuvent avancer
Prenons un exemple de rénovation des espaces publics d’un hôtel avec 15 luminaires décoratifs : 3 lustres emblématiques et 12 appliques murales. Ces quantités sont hypothétiques, et ne proviennent pas d’un dossier de projet Kinglong. Les emplacements, dimensions, finitions et fixations des appliques sont confirmés. L’aspect des lustres est validé, mais les charges sur le plafond et les emplacements des dispositifs d’alimentation restent ouverts. Le maître d’ouvrage a approuvé une provision pour le lot ; l’entreprise a besoin d’informations coordonnées sur le plafond.
Dans cet exemple, les 12 appliques au périmètre défini peuvent avancer indépendamment, tandis que les 3 lustres attendent les décisions coordonnées sur les interfaces. Cela suppose que l’équipe confirme l’absence de dépendance commune non résolue et qu’un engagement séparé soit commercialement permis. Les achats peuvent faire progresser la validation des appliques selon la spécification convenue, plutôt que de bloquer tous les éléments ou d’autoriser les lustres prématurément. Le maître d’ouvrage conserve une présélection pour les lustres et demande de résoudre les questions de charges et d’alimentation avant une attribution inconditionnelle.
Les concepteurs électricité et structure résolvent les interfaces ouvertes avec l’entreprise et les fabricants candidats. Les achats transmettent à chaque soumissionnaire le même périmètre révisé des lustres, avec l’indice des plans, la responsabilité des supports et l’implantation des dispositifs d’alimentation. Avant attribution, le représentant du maître d’ouvrage vérifie ensemble les informations coordonnées, les inclusions des devis et les dépendances des jalons. Si des contradictions subsistent, la décision sur les lustres concernés reste ouverte. L’exemple illustre un achat par étapes ; il ne prédit ni économie ni résultat de livraison. Toute commande partielle reste soumise aux procédures réelles d’autorisation et de contrat du projet.

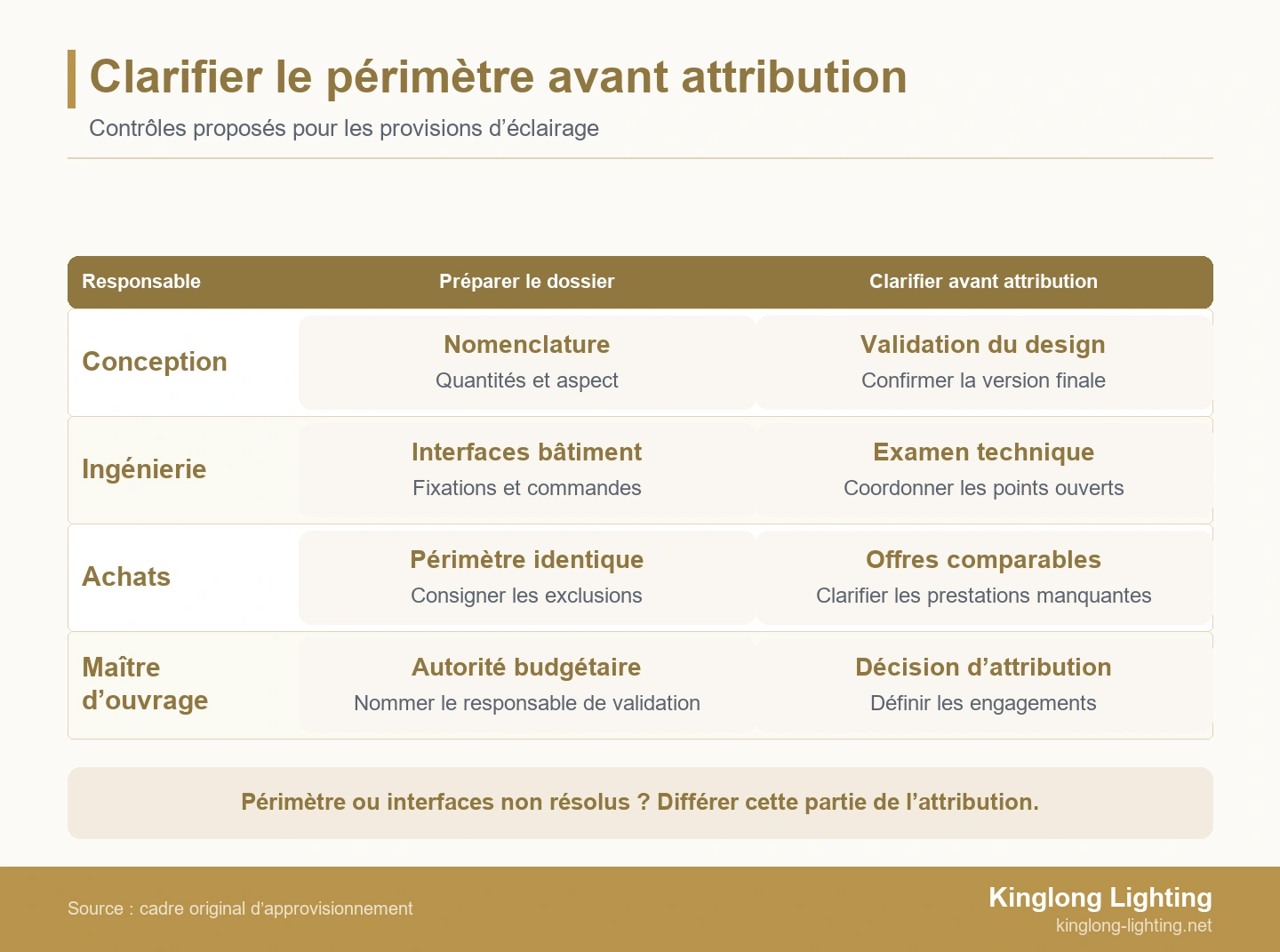

Vérifier les risques de la provision avant attribution
Utilisez cette liste pour attribuer chaque décision ouverte à un responsable nommé avant qu’elle n’affecte un engagement qui en dépend. Si des prestations manquent au périmètre, clarifiez-les d’abord : changer de matériaux ne dit pas qui fournit les supports ou programme les commandes. Si le problème restant est un écart budgétaire à périmètre égal, le guide d’analyse de la valeur pour l’éclairage décoratif peut aider à examiner de façon structurée les arbitrages de design et commerciaux.
- Base de la provision — métreur-économiste : Le traitement contractuel est-il clair ? Soumettez au conseiller contractuel toute hypothèse inexpliquée concernant la valorisation, les majorations ou les travaux inclus avant une recommandation ferme.
- Nomenclature des luminaires — conception : Groupes, quantités, emplacements et indices des plans concordent-ils ? Suspendez la comparaison concernée si les soumissionnaires utilisent des nomenclatures différentes.
- Fixation et accès — équipe technique : Supports, charges et accès de maintenance sont-ils coordonnés ? Alertez avant qu’un engagement sur le plafond ou la structure rende le luminaire proposé impraticable.
- Électricité et commande — concepteur électricité : Alimentation, dispositifs d’alimentation, interfaces de gradation et responsabilités d’essai sont-ils précisés ? Gardez le point ouvert si une hypothèse de compatibilité remplace l’examen.
- Justificatifs produit — responsable de validation technique : La configuration proposée dispose-t-elle des documents requis pour ce marché et ce projet ? Une inscription de composant ou un logo d’entreprise n’est pas une preuve complète pour le produit.
- Comparaison commerciale — achats : Livraison, échantillons, travaux liés à l’installation et remise à l’exploitant sont-ils inclus de façon comparable ? Demandez des précisions avant qu’un coût absent apparaisse comme une économie.
- Calendrier et autorité — représentant du maître d’ouvrage : Les dates de validation sont-elles réalistes et les engagements autorisés ? Alertez si la prochaine décision n’a pas de responsable de validation ou risque de manquer un jalon dépendant.

Les signaux d’alerte permettent de distinguer une investigation d’un engagement. Une décision ouverte sur un échantillon peut nécessiter une revue de design ; une charge non résolue, une coordination spécialisée ; une exclusion non chiffrée, une clarification commerciale. Chaque cas appelle une réponse différente. Consignez la prochaine action, son responsable, les justificatifs nécessaires et la date de décision dans le registre du projet. Un point est clos quand les informations pertinentes ont été examinées, pas simplement lorsqu’un fournisseur a répondu.
La recommandation d’attribution peut alors préciser ce qui est convenu, ce qui reste conditionnel et les responsabilités conservées par d’autres parties. Si un groupe ne peut pas avancer, expliquez les conséquences et l’alternative autorisée : réorganiser les étapes, limiter l’engagement ou différer ce groupe. Le maître d’ouvrage dispose ainsi d’un choix compréhensible, au lieu de considérer l’urgence comme preuve que le seul fournisseur disponible est le bon.
Apportez la nomenclature et le registre des points ouverts à la prochaine discussion avec le fournisseur. L’objectif est un périmètre évaluable par tous, pas seulement un prix adapté à la provision actuelle. Pour préparer d’autres questions de spécification et d’approvisionnement, consultez les ressources sur l’éclairage.
Les questions des maîtres d’ouvrage sur les sommes provisionnelles d’éclairage
Peut-on présélectionner les fournisseurs avant le design final ?
Oui. Le maître d’ouvrage peut présélectionner sur la base d’un dossier délimité, tout en réservant explicitement les validations de design et commerciales encore ouvertes à une décision ultérieure. Précisez s’il s’agit d’échanges de faisabilité, de développement rémunéré ou d’un engagement d’achat. La présélection doit indiquer ce que chaque candidat peut évaluer et les informations encore nécessaires. Elle ne doit impliquer ni exclusivité, ni autorisation de fabriquer, ni acceptation d’interfaces non confirmées.
Une somme provisionnelle garantit-elle que l’installation est incluse ?
Non. Les prestations d’installation dépendent du contrat et des documents de prix réels. Le maître d’ouvrage doit donc obtenir une déclaration claire des inclusions et responsabilités. Vérifiez séparément la pose, les supports, les équipements d’accès, le raccordement électrique, l’assistance et la mise en service. « Assistance à l’installation » peut différer de l’exécution des travaux sur site. Faites clarifier les responsabilités ambiguës par le conseiller contractuel ; ne déduisez pas les inclusions de l’intitulé de la provision ou d’une page générale de services du fabricant.
Toute somme provisionnelle doit-elle immédiatement devenir un prix ferme ?
Non. Imposer un prix ferme alors que des éléments importants du périmètre restent ouverts peut masquer les hypothèses plutôt que fournir un engagement fiable. Mieux vaut clarifier les données qui influencent réellement le devis, garder visibles les incertitudes résiduelles véritables et convenir du traitement des modifications. Si un engagement plus précoce est commercialement nécessaire, précisez son périmètre, ses conditions et son autorisation, au lieu de présenter un lot incomplet comme entièrement réglé.
