Das Änderungsprotokoll mit einem freigegebenen Dokumentenpaket verknüpfen
Ein Änderungsprotokoll für Sonderleuchten verknüpft jeden Änderungsantrag mit den betroffenen Leuchten, Dokumentenrevisionen, der Prüfung der Auswirkungen, den Freigabenachweisen und der Fertigungsfreigabe. Es soll nicht bloß die neuesten Zeichnungen auflisten. Designer, Einkauf und Hersteller können damit dieselbe freigegebene Anweisung identifizieren – einschließlich der Punkte, die weiterhin gesperrt sind.
Beginnen Sie, bevor aus Kommentaren zum Konzept Werkstattanweisungen werden. Geben Sie jedem Antrag eine feste Kennung, bewahren Sie seine Quelle auf und verknüpfen Sie die konkreten Dateien, die die vorgeschlagene Änderung definieren. Halten Sie fest, wer den Entwurf akzeptiert, wer seine kaufmännischen Folgen akzeptiert und wer die betroffenen Fertigungsarbeiten freigibt. Die folgende Vorlage bietet einen praktischen Einstieg; passen Sie Zuständigkeiten und Statusbezeichnungen an die tatsächliche Projektvereinbarung an.
Änderungen, Revisionen und Freigabeentscheidungen getrennt führen
Ein Änderungsantrag beschreibt eine vorgeschlagene Abweichung; eine Dokumentenrevision kennzeichnet eine herausgegebene Datei; eine Freigabeentscheidung erlaubt eine bestimmte Verwendung. Diese Einträge können sich zu unterschiedlichen Zeitpunkten weiterentwickeln. Eine neuere Zeichnung kann noch auf die Musterfreigabe oder Kostenprüfung warten. Ihr Revisionsbuchstabe allein belegt deshalb keine Erlaubnis zur Fertigung.
- Änderungskennung: Ordnen Sie den ursprünglichen Kommentar einer konkreten Leuchtenposition und einem Einbauort zu, statt nur eine allgemeine Aktualisierung des Entwurfs anzuweisen.
- Dokumentenkennung: Erfassen Sie jede betroffene Zeichnung, Oberflächenliste und Musterreferenz separat, einschließlich geprüfter, unveränderter Bezugsdokumente.
- Entscheidungsnachweis: Benennen Sie den freigegebenen Umfang, verbleibende Bedingungen und die erlaubte Fertigungsstufe und hinterlegen Sie den Nachweis der Entscheidung.
Der Leitfaden des UK BIM Framework veranschaulicht diese Unterscheidung, indem er Zeichnungsrevision und Status getrennt erfasst und vor der Veröffentlichung eine Autorisierung und Annahme vorsieht. Diese BIM-Codes sind keine universellen Codes für die Leuchtenfertigung. Die übertragbare Lehre für ein Sonderleuchtenpaket ist enger gefasst: Dateikennung und erlaubte Verwendung sollten getrennt erkennbar sein.
Den Basisstand vor der Erfassung von Änderungen festlegen
Der Basisstand ist das eindeutig identifizierte Ausgangspaket, mit dem eine vorgeschlagene Änderung verglichen wird. Erfassen Sie genaue Dateikennungen und Revisionen, Musterreferenzen und die freigegebene Verwendung. Ein Ordner namens „freigegebene Beleuchtung“ belegt nicht, dass Zeichnung, Oberflächenliste und Oberflächenmuster zur selben Entscheidung gehören.
Bei einer Pendelleuchtengruppe kann der Basisstand die Anordnungszeichnung, Einzelleuchtenzeichnungen, Abhängeliste, Oberflächenspezifikation, Angaben zu Lichtquelle und Betriebsgerät, Steuerungsanforderungen und Befestigungsschnittstelle umfassen. Listen Sie die Dokumente auf, die diese Leuchte tatsächlich definieren; erfinden Sie keine Referenzen für nicht vorhandene Dateien. Ist ein Detail ungeklärt, benennen Sie die fehlende Information und die Person, die sie liefern soll.
ASME Y14.35 behandelt die Kennzeichnung und Dokumentation von Revisionen an Zeichnungen und zugehörigen Dokumenten. Der veröffentlichte Geltungsbereich unterstützt eine Betrachtung über die Zeichnung hinaus. Er besagt nicht, dass jedes Beleuchtungsprojekt das nachfolgende Protokoll verwendet oder dass eine Oberflächenliste denselben Revisionsbuchstaben wie eine Leuchtenzeichnung tragen muss.
Definieren Sie auch die zulässige Verwendung des Ausgangspakets. Ein für die visuelle Weiterentwicklung akzeptiertes Konzept ist etwas anderes als ein für Beschaffung oder Fertigung freigegebenes Paket. Liegen Freigaben verschiedener Personen vor, bewahren Sie deren jeweiligen Geltungsumfang, statt sie unter einem unerklärten Status „freigegeben“ zusammenzufassen.
Halten Sie die Referenz des Basisstands unverändert, wenn neue Vorschläge eingehen. Sonst könnte ein Prüfer eine geänderte Zeichnung mit einer anderen, noch nicht freigegebenen Änderung vergleichen und die ursprüngliche Entscheidung aus dem Blick verlieren. Die Ressourcen für Beleuchtungsprojekte von Kinglong Lighting können beim Zusammenstellen der ersten Unterlagen helfen, angrenzende Spezifikationsfragen zu erkennen. Das Projektprotokoll benötigt dennoch seine eigenen tatsächlichen Dokumentenreferenzen und Freigaben.
Eine kopierbare Vorlage für das Änderungsprotokoll von Sonderleuchten
Verwenden Sie eine Zeile pro Änderungsantrag und verknüpfte Untereinträge, wenn Leuchtengruppen unterschiedliche Entscheidungen benötigen. Die folgende Feldtabelle lässt sich in eine gemeinsame Tabellenkalkulation oder ein Dokumentenregister übernehmen. Zur besseren Lesbarkeit zeigt sie einen vollständigen Eintrag untereinander; im Arbeitsprotokoll können die Feldnamen als Spalten dienen.
| Feld | Zu erfassende Angaben | Eintrag |
|---|---|---|
| Änderungskennung und Datum | Feste Kennung des Antrags und Eingangsdatum | ________ |
| Ursprünglicher Kommentar | Antragsteller, Referenz der kommentierten Datei oder Nachricht und genau gewünschte Änderung | ________ |
| Betroffener Umfang | Leuchtenpositionen, Mengen, Einbauorte und gegebenenfalls ausgeschlossene Gruppen | ________ |
| Basisstand | Ausgangsreferenzen von Zeichnung, Liste und Muster mit Revisionen | ________ |
| Vorgeschlagene Dokumente | Geänderte Dateien und Revisionen; geprüfte, aber unveränderte Bezugsdateien | ________ |
| Technische Prüfung | Folgen für Erscheinungsbild, Passung, Montage, Lichtquelle, Steuerung oder Wartbarkeit | ________ |
| Kosten und Lieferzeit | Bestätigte Auswirkungen, Annahmen, Angebotsreferenz oder benannte offene Frage | ________ |
| Bereits gebundene Arbeiten | Bestelltes Material, fertiggestellte Teile und Arbeiten, über deren weitere Verwendung zu entscheiden ist | ________ |
| Freigabenachweis | Entscheidungsverantwortlicher, Datum, Umfang, Bedingungen und Freigabereferenz | ________ |
| Fertigungsstatus | Sperre, freigegebene Stufe, betroffene Positionen, Freigabeberechtigter und Freigabereferenz | ________ |
| Herausgegebenes Paket | Genau bezeichnete kompatible Dokumente, Empfänger und Empfangsbestätigung | ________ |
| Abschluss und Historie | Ergebnis der Gegenprüfung der empfangenen Unterlagen, Restaufgaben, ersetzte Ausgabe und Archivort | ________ |
Eine ausgefüllte Zeile sollte einem anderen Koordinator ermöglichen, den Antrag zu finden, die Entscheidung nachzuvollziehen und festzustellen, welche Unterlagen die Werkstatt verwenden darf. Die leeren Eingabefelder sind für Projektdaten vorgesehen und ersetzen keine Prüfung. Verknüpfen Sie Freigabenachrichten und gelenkte Dateien mit der Zeile, damit das Protokoll ein Verzeichnis der Nachweise bleibt.
Vereinbaren Sie die Bedeutung der Statuswerte vor ihrer Verwendung. „In Prüfung“ kann bedeuten, dass keine Fertigung erlaubt ist; „für Muster freigegeben“ kann nur die vereinbarte Prototypenarbeit erlauben; „zur Fertigung freigegeben“ kann für bestimmte Positionen und Dokumente gelten. Dies sind vorgeschlagene verständliche Bezeichnungen, kein universelles Freigabesystem. Beschreiben Sie jede Sperre so eindeutig, dass der Lieferant ihren Umfang nicht selbst erschließen muss.
Bestimmen Sie einen Protokollverantwortlichen, der Anträge und Referenzen konsistent hält. Diese Person muss nicht alle Freigaberechte besitzen. Der Designer kann das Erscheinungsbild akzeptieren, der zuständige technische Prüfer eine geänderte Schnittstelle beurteilen und der Einkauf die kaufmännischen Folgen akzeptieren. Der Protokollverantwortliche dokumentiert diese Entscheidungen; durch das Bearbeiten einer Tabelle erhält er nicht die Befugnis, sie selbst zu treffen.
Jede Änderung über die Zeichnung hinaus verfolgen
Ein Oberflächenwunsch kann Material, Oberflächenverfahren, Mustererscheinung und bereits für die Fertigung gebundene Teile betreffen. Eine Maßänderung kann Abhängelängen, Befestigungspositionen, Verpackung oder Zugänglichkeit beeinflussen. Prüfen Sie die tatsächlichen Abhängigkeiten, statt „keine Auswirkung“ einzutragen, nur weil die Änderung in einer Visualisierung klein erscheint.
Beginnen Sie mit dem geänderten Leuchtenmerkmal. Bei einem wärmeren Metallton fragen Sie, welche Bauteile ihn erhalten und welches physische Muster das gewünschte Erscheinungsbild festlegt. Bei einer längeren Abhängung prüfen Sie Abhängeliste, Baustellenmaße und Montageangaben. Bei einem anderen Betriebsgerät identifizieren Sie Steuerungsannahmen und Unterlagen, die auf der ursprünglichen Auswahl beruhen. Die Prüfungen folgen dem geänderten Merkmal; nicht jeder Antrag benötigt dieselbe Prüfliste.
Die Vergleichs- und Überlagerungswerkzeuge von Bluebeam markieren Zeichnungsunterschiede mit Revisionswolken oder farbigen Ebenen. Dies kann dem Prüfer helfen, geometrische Änderungen zu finden. Das Vergleichsergebnis allein belegt jedoch nicht, dass eine separat herausgegebene Oberflächenliste, ein Angebot oder eine Musterentscheidung abgestimmt wurde. Dokumentieren Sie diese Prüfungen neben dem Zeichnungsvergleich.
Machen Sie ungeklärte kaufmännische Folgen sichtbar. „Bestätigung der geänderten Oberflächenkosten ausstehend“ ist hilfreicher als ein leeres Feld oder eine unbelegte Null. Fragen Sie den Hersteller nach betroffenen Materialien oder Arbeitsgängen und verlangen Sie eine datierte Kosten- und Lieferzeitrückmeldung zur vorgeschlagenen Revision. Unterscheiden Sie die Bearbeitungszeit des Antrags von der Produktionszeit der geänderten Leuchte; keine der beiden ergibt sich automatisch aus dem Datum der Entwurfsfreigabe.
Kinglong beschreibt Zeichnungsprüfung, Prototypenentwicklung und Musterfreigabe in seinem Entwicklungsprozess für Sonderleuchten. Dies sind geeignete Punkte, um nach den Auswirkungen einer vorgeschlagenen Änderung auf Leuchtendokumentation und Muster zu fragen. Bestätigen Sie den projektspezifischen Prüfumfang; die öffentliche Prozessbeschreibung belegt weder, dass Kinglong genau dieses Protokoll verwendet, noch dass jede Revision eine feste Bearbeitungsfrist hat.
Hat eine Änderung keine Auswirkung auf ein Bezugsdokument, halten Sie fest, warum die vorhandene Ausgabe weiterhin gültig ist. Eine Rahmenoberfläche kann sich ändern, ohne die Glasreferenz zu verändern; eine neue Glasform kann dagegen auch die Anordnungszeichnung beeinflussen. „Geprüft, unverändert“ vermeidet unnötige Neuherausgaben und gibt dem nächsten Prüfer einen nachvollziehbaren Grund, die beibehaltene Referenz zu verwenden.
Praxisbeispiel: eine Oberflächenänderung, zwei Leuchtengruppen
Das folgende Beispiel dient der Veranschaulichung und ist weder ein Kinglong-Projekt noch ein gemessenes Fertigungsergebnis. Nach der Konzeptfreigabe erhält ein Innenarchitekt für einen Hotelbereich den Wunsch nach einer wärmeren Oberfläche, während der Lieferant die Unterlagen zur Beschichtungsfreigabe vorbereitet. Entscheidend ist nicht, welche Datei zuletzt einging, sondern für welche Leuchtengruppe die Entscheidung gilt.
Freigegebene und offene Punkte festhalten
Der beispielhafte Auftrag umfasst 18 Pendelleuchten. Für die 12 Pendelleuchten in der Lobby und die 6 Pendelleuchten im Restaurant gelten getrennte Oberflächenentscheidungen; der Wunsch nach einem wärmeren Ton betrifft nur die 12 Lobby-Pendelleuchten. Die Lobby-Zeichnung B nennt die vorgeschlagene Oberfläche, die Oberflächenliste A jedoch noch die ursprüngliche. Für die Restaurantgruppe gilt eine eigene unveränderte Entscheidung. Eine ästhetische Freigabe für die Lobby löst den Widerspruch in dieser Dokumentenkombination nicht auf.
Der Koordinator erfasst den ursprünglichen Kommentar und die ausgeschlossene Restaurantgruppe und sperrt die Lobby-Pendelleuchten zunächst für die Beschichtungsfreigabe. Die Sperre betrifft nur den geänderten Umfang; die Restaurantgruppe bleibt unter ihrer eigenen bestehenden Freigabeanweisung. Der Antrag fragt außerdem, ob das Verfahren für den wärmeren Farbton Angebot oder Lieferzeit verändert und ob ein neues Muster erforderlich ist. Diese Fragen bleiben offen, bis die benannten Prüfer antworten.

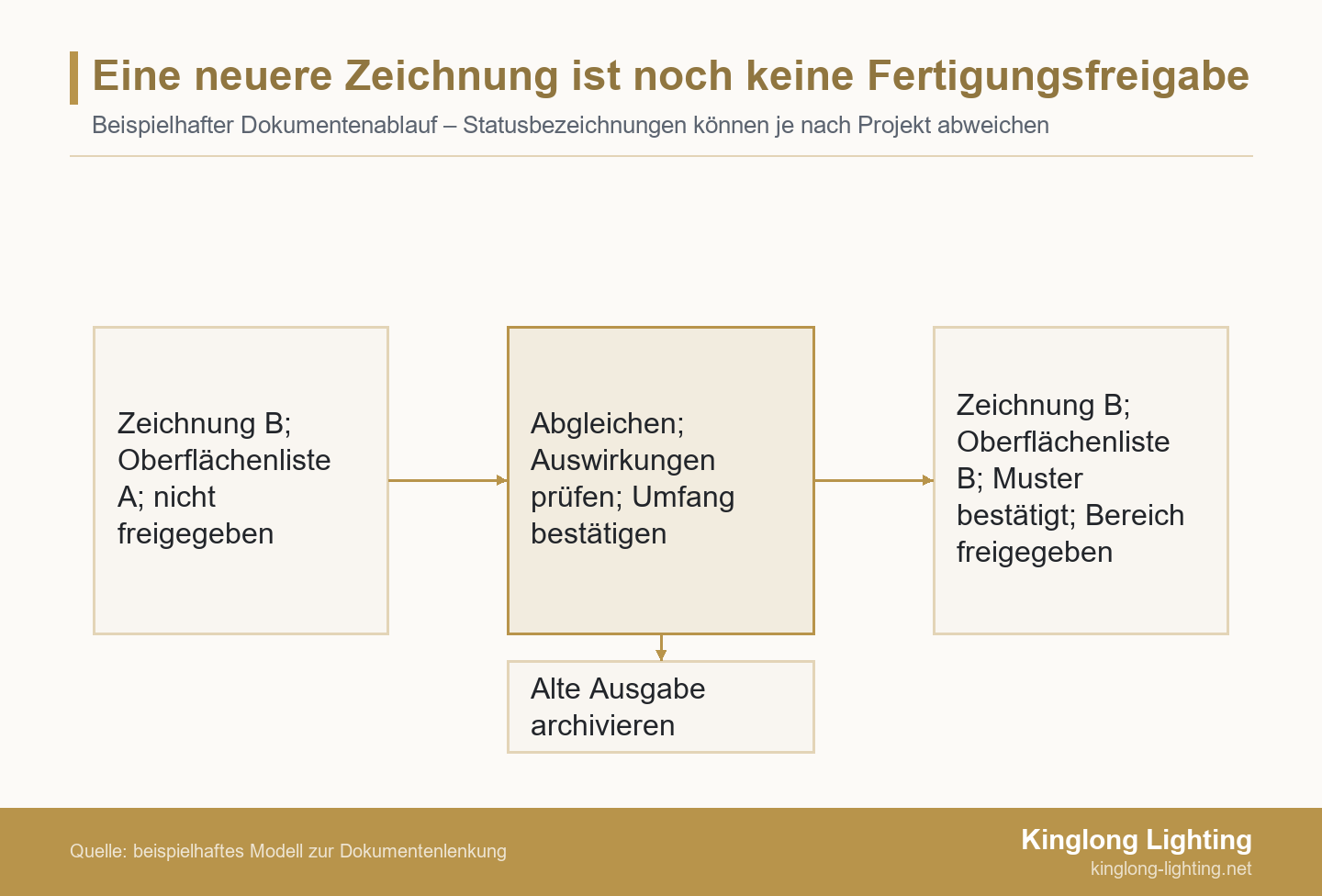

Zur Klärung gleicht der Lieferant die Lobby-Oberflächenliste mit Zeichnung B ab und identifiziert das zur Freigabe vorgelegte physische Muster. Der Einkauf prüft die gemeldeten kaufmännischen Auswirkungen; der freigabeberechtigte Entwurfsprüfer akzeptiert das bezeichnete Oberflächenmuster. Anschließend erfasst der Koordinator die Freigabeentscheidung für die Lobbygruppe mit ihrer genauen Dokumentenkombination. Keine dieser Handlungen lässt sich durch das Grünfärben einer Statuszelle ersetzen.
Das abgestimmte Paket vor der Fertigung gegenprüfen
Gleichen Sie vor Abschluss des Antrags die revidierte Zeichnung, Oberflächenliste, das freigegebene Muster und die Freigabeanweisung mit den tatsächlich in der Werkstatt vorliegenden Unterlagen ab. Lassen Sie sich vom Empfänger die bezeichneten Dokumente bestätigen und prüfen Sie, dass die ersetzte Oberflächenausgabe nicht mehr als aktuelle Anweisung angeboten wird. Das Beispiel zeigt einen Prüfschritt, keinen behaupteten erfolgreichen Fertigungslauf und kein garantiertes Ergebnis.

Fotos belegen nicht, ob eine bestimmte Revision korrekt in der Werkstatt angekommen ist. Fordern Sie die leuchtenspezifischen Unterlagen und die für Ihr vorgesehenes Paket relevante Freigabeorganisation separat an. Um die dargestellten Raumtypen und dekorativen Arbeiten eines Herstellers einzuschätzen, können Sie zusätzlich sein Projektportfolio ansehen.
Ein Freigabepaket ist die kompatible Zusammenstellung gelenkter Dokumente und Entscheidungsreferenzen für eine bestimmte zulässige Verwendung. Kompatibilität bedeutet nicht gleiche Revisionsbuchstaben. In dieser beispielhaften Änderung wechseln Lobby-Zeichnung und Oberflächenliste beide zu B, während eine nicht betroffene Glasreferenz bei ihrer vorhandenen Ausgabe bleiben kann.
| Referenz | Lobbygruppe | Bedeutung für die Entscheidung |
|---|---|---|
| Leuchtenzeichnung | B | Benennt die geänderte Rahmenoberfläche und die betreffende Leuchtenposition |
| Oberflächenliste | B | Entspricht der freigegebenen Oberflächenreferenz |
| Glasreferenz | A, geprüft und unverändert | Bestätigt, dass dieser Antrag das Glas nicht verändert |
| Physisches Oberflächenmuster | Bezeichnetes freigegebenes Muster | Definiert das akzeptierte Erscheinungsbild innerhalb seines angegebenen Umfangs |
| Freigabeanweisung | Beschichtungsumfang der Lobbygruppe | Erlaubt die bezeichneten Arbeiten, nachdem offene Auswirkungen geklärt wurden |
Das Protokoll löst den Widerspruch durch die Kennzeichnung einer kompatiblen Kombination, nicht dadurch, dass jede Datei B erhalten muss. Bewahren Sie die ursprüngliche Kombination in der Historie auf, damit spätere Anfragen nachvollziehen können, was sich änderte und wann die Unterlagen verwendbar wurden.
Die Dokumentation zum Änderungsmanagement von Autodesk unterscheidet Arbeitsversionen von freigegebenen Revisionen und beschreibt, wie frühere Revisionen als ersetzt gekennzeichnet werden. Das ist eine softwarespezifische Umsetzung einer sinnvollen Unterscheidung, keine Pflicht, diese Plattform zu kaufen. Auch ein einfacheres Projektprotokoll kann kenntlich machen, welche Ausgabe verwendbar und welche ersetzt ist.
Änderungen nach Materialbindung oder Fertigungsbeginn behandeln
Eine späte Änderung benötigt eine Entscheidung über bereits gebundene Positionen sowie eine Anweisung für die verbleibenden Arbeiten. Erfassen Sie bestelltes Material, fertige Komponenten und laufende Arbeitsgänge getrennt. Die Neuherausgabe einer Zeichnung entscheidet nicht darüber, ob ein vorhandenes Bauteil beibehalten, nachgearbeitet, ersetzt oder bis zur Prüfung gesperrt werden soll.
Fragen Sie den Lieferanten vor der Umsetzungsdiskussion nach dem aktuellen Arbeitsstand für die betroffenen Leuchtenpositionen. Halten Sie Grundlage und Datum seiner Rückmeldung fest. Sind manche Teile weiterhin verwendbar, unterscheiden Sie diese von Teilen, die eine neue Entscheidung benötigen; vermeiden Sie eine pauschale Anweisung, „den gesamten Auftrag zu ändern“. Kosten- und Terminannahme sollten sich auf denselben Umsetzungsumfang beziehen.
Der Leitfaden zur Wertoptimierung dekorativer Beleuchtung bietet einen ergänzenden Ansatz, um die Folgen einer vorgeschlagenen Einsparung zu vergleichen. Wenden Sie den Vergleich auf die aktuelle Revision an: Welche Erscheinungs- oder Leistungsmerkmale bleiben erhalten, was verändert sich und welche bereits gebundenen Kosten bleiben bestehen? Ein niedrigerer revidierter Stückpreis belegt keine geringeren Gesamtprojektkosten, wenn über frühere Arbeiten noch entschieden werden muss.
Der Leitfaden zum Versionsverlauf von Microsoft beschreibt das Anzeigen und Wiederherstellen früherer Dateien in OneDrive oder SharePoint. Dies kann den Zugang zu älteren Informationen sichern; eine Wiederherstellung ist jedoch keine neue Projektfreigabe. Stellt das Team eine frühere Zeichnung wieder her, dokumentieren Sie den Grund und bestätigen Sie, ob die damals zugehörigen Entscheidungen weiterhin gelten.
Bewahren Sie abgelehnte Vorschläge und zurückgezogene Anträge mit ihren Entscheidungsreferenzen in der Historie auf. Kennzeichnen Sie veraltete Unterlagen, damit sie nicht mit der aktiven Ausgabe verwechselt werden, und erhalten Sie ein nachvollziehbares Archiv. Bleiben zwei Entwurfsvarianten einer Leuchte für unterschiedliche Einbauorte gültig, benennen Sie beide Geltungsbereiche, statt eine Variante pauschal als ersetzt zu behandeln.
Bestätigen Sie abschließend, wie die revidierte Anweisung die Personen erreicht, die den betroffenen Arbeitsgang ausführen. Eine E-Mail an den Einkauf belegt nicht, dass das Beschichtungsteam oder der Montagekoordinator das vorgesehene Paket hat. Benennen Sie den Empfänger, bewahren Sie seine Bestätigung auf und prüfen Sie die aktiven Referenzen. Schließen Sie den Antrag nur insoweit ab, wie diese Handlungen tatsächlich erledigt wurden.
Dem Hersteller einen bearbeitbaren Änderungsauftrag übermitteln
Eine brauchbare Änderungsanfrage enthält das Ausgangspaket, den kommentierten Antrag, Mengen und Einbauorte der betroffenen Leuchten, Oberflächen- oder Prototypenmusterreferenzen und offene Fragen zu Auswirkungen. Ergänzen Sie die vorgesehenen Freigabezuständigkeiten, damit der Hersteller eine Entwurfsdiskussion von einer Anweisung zum Fortfahren unterscheiden kann.
Benennen Sie die als Nächstes benötigte Entscheidung: Machbarkeit eines geänderten Details, ein revidiertes Muster, Klärung abhängiger Dokumente oder ein Angebot für den vorgeschlagenen Umfang. Teilen Sie dem Lieferanten mit, was weiterhin akzeptiert und was noch ungeklärt ist. Hat ein Eigentümer oder Betreiber ohne Einkaufsbefugnis kommentiert, benennen Sie die Person, die die kaufmännischen Folgen akzeptieren wird.
Das vollständige Protokoll sollte jedem Beteiligten drei praktische Antworten ermöglichen: Was wurde geändert, welche genauen Informationen definieren das akzeptierte Ergebnis und welche Arbeiten dürfen nun weitergehen? Bleibt eine Antwort offen, erhalten Sie die benannte Aufgabe und Sperre, statt das Paket als vollständig freigegeben darzustellen.
Fragen Sie Kinglong Lighting, wie sein Zeichnungs- und Musterprüfprozess die vorgeschlagene Änderung behandeln kann, und vereinbaren Sie anschließend die nächsten Unterlagen und den Freigabeumfang für das konkrete Projekt. Die Anfrage verspricht weder eine feste Revisionsfrist noch ersetzt sie die Freigabebefugnis des Projekts. Sind Ausgangspaket, kommentierter Antrag, Leuchtenumfang, Musterreferenzen und Fragen zu Auswirkungen zusammengestellt, übermitteln Sie den Änderungsauftrag für die Leuchten.
Häufige Fragen zum Änderungsprotokoll für Sonderleuchten
Reicht eine Tabellenkalkulation als Änderungsprotokoll für Sonderleuchten aus?
Ja, wenn sie gelenkte Dateien identifiziert, Entscheidungen erfasst und festlegt, wer den Freigabestatus ändern darf; eine Tabelle allein gewährleistet diese Disziplin nicht. Verwenden Sie stabile Dokumentenlinks, vereinbarte Statusbedeutungen und einen benannten Protokollverantwortlichen. Bewahren Sie den Freigabenachweis außerhalb der Zelle als verknüpften Datensatz auf. Komplexere Pakete können ein Dokumenten- oder Änderungsmanagementsystem rechtfertigen. Prüfen Sie vor der Werkzeugauswahl jedoch benötigte Berechtigungen, Historie und Dokumentenbeziehungen. Software kann einen undefinierten Freigabeumfang nicht klären.
Gibt ein freigegebenes Oberflächenmuster die gesamte Leuchte frei?
Nein: Die Freigabe eines Oberflächenmusters betrifft den genannten ästhetischen Umfang, sofern die vereinbarte Entscheidung nicht ausdrücklich das vollständige Fertigungspaket einschließt. Das Muster kann Farbe und Oberflächenerscheinung klären, ohne Montageangaben, Steuerung, Maße oder kaufmännische Änderungen zu lösen. Erfassen Sie die Musterkennung und das vom Prüfer Akzeptierte. Hängt die Fertigung von weiteren Entscheidungen ab, lassen Sie diese Bedingungen offen und benennen Sie die erlaubte Stufe. Interpretieren Sie eine allgemeine Nachricht wie „sieht gut aus“ nicht als Erlaubnis für sämtliche abhängigen Arbeitsgänge.
Müssen abgelehnte Änderungen im Protokoll erhalten bleiben?
Ja: Bewahren Sie den abgelehnten Vorschlag und seine Entscheidung auf, damit dieselbe kommentierte Zeichnung später nicht als aktive Anweisung verstanden wird. Erfassen Sie mit Quelle und betroffenem Umfang, ob der Antrag abgelehnt, zurückgezogen oder ersetzt wurde. Halten Sie historische Dateien im Archiv zugänglich und trennen Sie sie deutlich von aktuellen Anweisungen. Ein späterer Antrag kann das Thema mit neuer Kennung und neuer Entscheidungskette wieder aufgreifen, statt die frühere Prüfung zu löschen oder die abgelehnte Datei unbemerkt wiederherzustellen.
Sollen Zeichnungen und Oberflächenlisten denselben Revisionsbuchstaben tragen?
Nicht unbedingt: Jedes gelenkte Dokument kann eine eigene Revision haben, während das Freigabepaket die genaue kompatible Kombination und erlaubte Verwendung erfasst. Eine Zeichnung kann wegen geänderter Geometrie weiterentwickelt werden, während eine geprüfte Oberflächenliste gültig bleibt. Umgekehrt kann eine reine Oberflächenänderung die Liste fortschreiben, ohne die Zeichnungsgeometrie zu ändern. Folgen Sie der vereinbarten Projektnummerierung und dokumentieren Sie Abhängigkeiten ausdrücklich. Gleiche Buchstaben sind in manchen Paketen praktisch, belegen aber nicht die Übereinstimmung von Inhalt oder Freigabeumfang.
