Vincule el registro de cambios con un paquete documental aprobado

Un registro de cambios de luminarias a medida relaciona cada solicitud con las luminarias afectadas, las revisiones documentales, la evaluación de impactos, las evidencias de aprobación y la autorización de fabricación. No sirve únicamente para enumerar los planos más recientes. Permite al diseñador, al comprador y al fabricante identificar la misma instrucción aprobada, incluidos los puntos que siguen en espera.

Empiece antes de que los comentarios sobre el concepto se conviertan en instrucciones de taller. Asigne a cada solicitud un identificador estable, conserve su origen y vincule los archivos exactos que definen el cambio propuesto. Registre quién acepta el diseño, quién acepta sus consecuencias comerciales y quién autoriza los trabajos de fabricación afectados. La plantilla siguiente ofrece un punto de partida práctico; adapte las responsabilidades y los nombres de estado al acuerdo real del proyecto.

Separe cambios, revisiones y decisiones de autorización

Una solicitud de cambio describe una diferencia propuesta; una revisión documental identifica un archivo emitido; una decisión de autorización permite un uso definido. Estos registros pueden avanzar en momentos distintos. Un plano más reciente puede seguir pendiente de aprobación de una muestra o de revisión de costes, por lo que su letra de revisión no demuestra por sí sola que se pueda fabricar.

  • Identificación del cambio: vincule el comentario original con una referencia de luminaria y una ubicación concretas, en lugar de dar una instrucción general para actualizar el diseño.
  • Identificación documental: registre por separado cada plano, cuadro de acabados y referencia de muestra afectados, incluidos los documentos relacionados que permanecen sin cambios.
  • Identificación de la decisión: indique el alcance aprobado, las condiciones restantes y la fase de producción permitida, con evidencia de la decisión.

La guía de UK BIM Framework ilustra esta distinción al registrar por separado la revisión y el estado del plano, con autorización y aceptación antes de su publicación. Esos códigos BIM no son códigos universales de producción de luminarias. La enseñanza útil para un conjunto de luminarias a medida es más limitada: mostrar por separado la identidad del archivo y el uso para el que está autorizado.

Establezca la base de referencia antes de registrar cambios

La base de referencia es el paquete inicial identificado con el que se compara un cambio propuesto. Registre los identificadores y revisiones exactos de los archivos, las referencias de muestras y el uso aprobado. Una carpeta llamada «iluminación aprobada» no demuestra que su plano, cuadro de acabados y muestra de acabado pertenezcan a la misma decisión.

Para un grupo de luminarias colgantes, la base puede incluir el plano de disposición, el plano de cada luminaria, la relación de suspensiones, la especificación de acabado, los datos de la fuente de luz y del equipo de alimentación, los requisitos de control y la interfaz de montaje. Enumere los documentos que realmente definen esa luminaria; no cree referencias a archivos inexistentes. Si un detalle está pendiente, identifique la información que falta y la persona que debe aportarla.

ASME Y14.35 aborda la identificación y el registro de revisiones de planos y documentos asociados. Su alcance publicado respalda una revisión que vaya más allá del propio plano. No establece que todos los proyectos de iluminación utilicen el registro siguiente ni que un cuadro de acabados deba tener la misma letra de revisión que el plano de una luminaria.

Defina también el uso permitido del paquete inicial. Un concepto aceptado para desarrollar su diseño visual no equivale a un paquete autorizado para compras o fabricación. Cuando distintas personas conceden aprobaciones, conserve sus alcances individuales en lugar de agruparlos bajo una etiqueta «aprobado» sin explicación.

Mantenga estable la referencia inicial cuando lleguen nuevas propuestas. De lo contrario, un revisor podría comparar un plano modificado con otro cambio aún no aprobado y perder de vista la decisión de partida. Los recursos de Kinglong Lighting para proyectos de iluminación pueden ayudar a identificar cuestiones de especificación relacionadas al preparar el primer expediente. Aun así, el registro del proyecto necesita sus propias referencias documentales y aprobaciones reales.

Un registro de cambios de luminarias a medida listo para copiar

Utilice una fila por solicitud de cambio, con registros secundarios vinculados cuando varios grupos de luminarias necesiten decisiones distintas. La tabla de campos siguiente puede copiarse en una hoja de cálculo compartida o en un registro documental. Presenta un registro completo en vertical para facilitar la lectura; en el registro de trabajo, los nombres de los campos pueden convertirse en columnas.

Campo Información que debe registrarse Dato
Identificador y fecha del cambio Identificador estable de la solicitud y fecha de recepción ________
Comentario de origen Solicitante, referencia del archivo anotado o mensaje y diferencia exacta solicitada ________
Alcance afectado Referencias de luminarias, cantidades, ubicaciones y grupos excluidos, si los hay ________
Base de referencia Referencias y revisiones iniciales de planos, cuadros y muestras ________
Documentos propuestos Archivos y revisiones modificados; archivos relacionados revisados pero sin cambios ________
Revisión técnica Implicaciones para la apariencia, el ajuste, el montaje, la fuente de luz, los controles o el mantenimiento ________
Coste y plazo de suministro Impacto confirmado, supuestos, referencia del presupuesto o cuestión pendiente con responsable identificado ________
Trabajos ya comprometidos Material pedido, piezas terminadas y trabajos sobre cuyo destino debe decidirse ________
Evidencia de aprobación Responsable de la decisión, fecha, alcance, condiciones y referencia de aprobación ________
Estado de producción Bloqueo, fase autorizada, elementos afectados, persona autorizante y referencia de autorización ________
Paquete emitido Documentos compatibles exactos, destinatario y confirmación de recepción ________
Cierre e historial Resultado de la comprobación de los documentos recibidos, acciones restantes, versión sustituida y ubicación de archivo ________

Una fila completa debe permitir a otro coordinador localizar la solicitud, reconstruir la decisión e identificar qué puede utilizar el taller. Las celdas vacías están destinadas a los datos del proyecto y no sustituyen la revisión. Vincule los mensajes de aprobación y los archivos controlados a la fila para que el registro siga siendo un índice de evidencias.

Acuerden el significado de los estados antes de utilizarlos. «En revisión» puede significar que no se permite producir; «aprobado para muestra» puede permitir únicamente el trabajo de prototipo acordado; «autorizado para fabricación» puede aplicarse a elementos y documentos identificados. Son propuestas de etiquetas comprensibles, no un sistema universal de aprobación. Especifique cualquier bloqueo con suficiente claridad para que el proveedor no tenga que deducir su alcance.

Designe a un responsable del registro para mantener la coherencia de solicitudes y referencias. Esa persona no tiene por qué disponer de todas las facultades de aprobación. El diseñador puede aceptar la apariencia, el revisor técnico correspondiente evaluar una interfaz modificada y compras aceptar la consecuencia comercial. El responsable del registro documenta esas decisiones; editar una hoja de cálculo no le otorga la autoridad para tomarlas.

Siga cada cambio más allá del plano

Una solicitud de acabado puede afectar al material, al proceso de acabado, al aspecto de la muestra y a piezas cuya producción ya está comprometida. Un cambio dimensional puede afectar a las longitudes de suspensión, los puntos de montaje, el embalaje o el acceso. Revise las dependencias reales en lugar de anotar «sin impacto» porque el cambio parezca pequeño en una visualización.

Empiece por la característica de la luminaria que cambia. Para un acabado metálico de tono más cálido, pregunte qué componentes lo recibirán y qué muestra física define la apariencia prevista. Para una suspensión más larga, compruebe la relación de suspensiones, las dimensiones en obra y la información de montaje. Para un equipo de alimentación distinto, identifique los supuestos de control y la documentación que dependen de la selección original. Las comprobaciones siguen la característica modificada; no todas las solicitudes necesitan la misma lista de revisión.

Las herramientas de comparación y superposición de Bluebeam destacan las diferencias entre planos mediante marcas de nube o capas de colores. Esto puede ayudar al revisor a localizar cambios geométricos. El resultado de la comparación no demuestra por sí solo que se hayan conciliado un cuadro de acabados, un presupuesto o una decisión sobre muestras emitidos por separado. Registre esas comprobaciones junto con la comparación de planos.

Mantenga visibles las consecuencias comerciales desconocidas. «Pendiente de confirmar el coste del acabado revisado» resulta más útil que una celda vacía o un cero sin fundamento. Pregunte al fabricante qué materiales u operaciones se ven afectados y solicite una respuesta fechada sobre costes y plazos para la revisión propuesta. Distinga el tiempo necesario para responder a la solicitud del tiempo necesario para producir la luminaria revisada; ninguno deriva automáticamente de la fecha de aprobación del diseño.

Kinglong describe la revisión de planos, el prototipado y la aprobación de muestras en su proceso de desarrollo de luminarias a medida. Son etapas pertinentes para preguntar cómo influye un cambio propuesto en la documentación y la muestra de la luminaria. Confirme el alcance de revisión específico del proyecto; la descripción pública del proceso no demuestra que Kinglong utilice este registro exacto ni que todas las revisiones tengan un plazo fijo de respuesta.

Cuando un cambio no afecta a un documento relacionado, registre por qué su versión existente sigue siendo válida. El acabado de una estructura puede cambiar sin modificar la referencia del vidrio, mientras que una nueva forma de vidrio puede alterar también el plano de disposición. Indicar «revisado, sin cambios» evita emisiones innecesarias y ofrece al siguiente revisor un motivo para confiar en el documento dependiente conservado.

Ejemplo práctico: un cambio de acabado, dos grupos de luminarias

El ejemplo siguiente es ilustrativo, no un proyecto de Kinglong ni un resultado de producción medido. Un diseñador de interiores recibe una solicitud de acabado de tono más cálido para una zona de un hotel después de aprobarse el concepto, mientras el proveedor prepara los documentos para autorizar la aplicación del recubrimiento. La cuestión no es qué archivo llegó el último, sino a qué grupo de luminarias se aplica la decisión.

Registre lo aprobado y lo que sigue pendiente

El pedido ilustrativo contiene 18 luminarias colgantes. Las 12 luminarias del vestíbulo y las 6 del restaurante tienen decisiones de acabado separadas; la solicitud de un tono más cálido afecta únicamente a las 12 luminarias del vestíbulo. El plano B del vestíbulo indica el acabado propuesto, pero el cuadro de acabados A sigue indicando el original. El grupo del restaurante tiene una decisión propia que no cambia. Una aprobación estética para el vestíbulo no resuelve esa combinación documental contradictoria.

El coordinador registra el comentario de origen y la exclusión del grupo del restaurante y mantiene las luminarias del vestíbulo pendientes de autorización para aplicar el recubrimiento. El bloqueo se limita al alcance modificado; el grupo del restaurante conserva su instrucción de autorización existente y separada. La solicitud también pregunta si el proceso para obtener el tono más cálido modifica el presupuesto o el plazo y si hace falta una nueva muestra. Esas cuestiones siguen abiertas hasta que respondan los revisores designados.

Para resolver la solicitud, el proveedor ajusta el cuadro de acabados del vestíbulo al plano B e identifica la muestra física presentada para aprobación. Compras revisa el impacto comercial comunicado y el revisor de diseño autorizado acepta la muestra de acabado identificada. El coordinador registra después la decisión de autorización para el grupo del vestíbulo con su combinación documental exacta. Ninguno de estos pasos se sustituye cambiando a verde una celda de estado.

Verifique el paquete coherente antes de fabricar

Antes de cerrar la solicitud, compruebe que el plano revisado, el cuadro de acabados, la muestra aprobada y la instrucción de autorización coinciden en el paquete que realmente utiliza el taller. Pida al destinatario que confirme los documentos identificados y compruebe que la versión de acabado sustituida ya no se presenta como instrucción actual. Este ejemplo ilustra una verificación, no una producción exitosa que se afirme haber realizado ni un resultado garantizado.

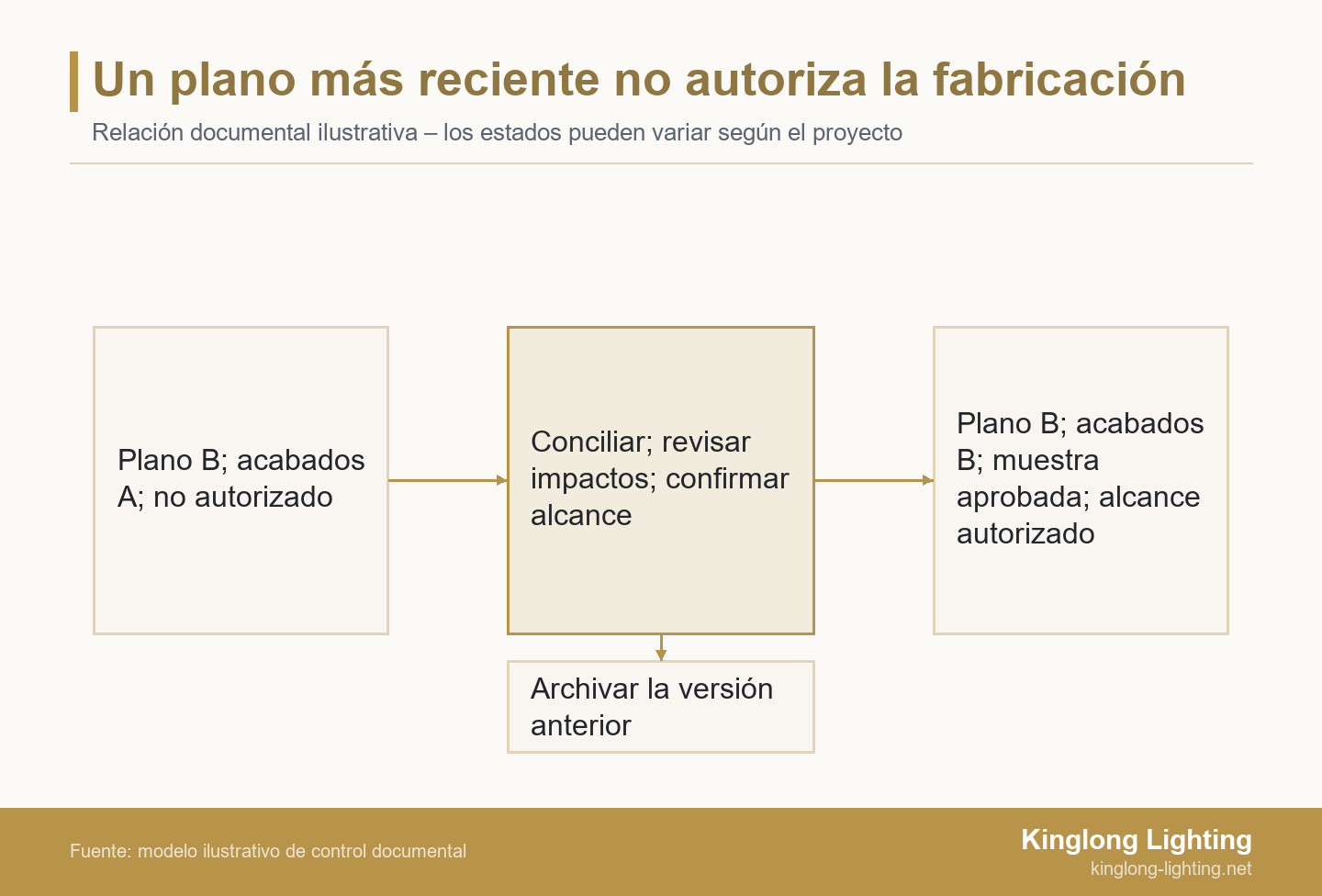

Recorrido del plano B y cuadro de acabados A por una revisión hasta un conjunto con plano B, acabados B, muestra aprobada y alcance autorizado, con una rama de archivo
Recorrido de revisión ilustrativo: concilie el plano modificado, el cuadro de acabados y la muestra aprobada antes de autorizar el trabajo y conserve por separado la versión sustituida. Las letras coincidentes no son una exigencia universal.

Las fotografías no demuestran que una revisión concreta haya llegado correctamente al taller. Solicite por separado la documentación específica de las luminarias y la organización de aprobaciones pertinente para su paquete propuesto. Para evaluar los tipos de espacios y trabajos decorativos que presenta un fabricante, también puede consultar su cartera de proyectos.

Un paquete autorizado es el conjunto compatible de documentos controlados y referencias de decisiones que permite un uso definido. La compatibilidad no exige letras de revisión idénticas. En este cambio ilustrativo, tanto el plano del vestíbulo como el cuadro de acabados pasan a B, mientras que una referencia de vidrio no afectada puede conservar su versión existente.

Referencia Grupo del vestíbulo Función en la decisión
Plano de la luminaria B Indica el acabado modificado de la estructura y la referencia de luminaria aplicable
Cuadro de acabados B Coincide con la referencia de acabado aprobada
Referencia del vidrio A, revisada y sin cambios Confirma que esta solicitud no modifica el vidrio
Muestra física de acabado Muestra identificada y aprobada Define la apariencia aceptada dentro de su alcance indicado
Instrucción de autorización Recubrimiento del grupo del vestíbulo Permite los trabajos identificados una vez resueltos los impactos pendientes

El registro resuelve la contradicción identificando una combinación compatible, no obligando a que todos los archivos lleven B. Conserve la combinación original en el historial para que las consultas posteriores permitan reconstruir qué cambió y cuándo pasó a ser utilizable.

La documentación de Autodesk sobre gestión de cambios distingue las versiones de trabajo de las revisiones autorizadas y describe cómo marcar las revisiones anteriores como sustituidas. Es una implementación específica de software de una distinción útil, no una obligación de comprar esa plataforma. Un registro de proyecto más sencillo también puede identificar qué versión es utilizable y cuál ha sido reemplazada.

Gestione cambios cuando el material o la fabricación ya estén comprometidos

Un cambio tardío exige decidir qué hacer con los elementos ya comprometidos, además de dar instrucciones para el trabajo restante. Identifique por separado el material pedido, los componentes terminados y las operaciones en curso. Reemitir un plano no determina si un componente existente debe conservarse, retrabajarse, sustituirse o quedar en espera de revisión.

Pregunte al proveedor por el estado actual de los trabajos correspondientes a las referencias de luminarias afectadas antes de discutir la implementación. Registre el fundamento y la fecha de esa respuesta. Si algunas piezas siguen siendo utilizables, distíngalas de las que requieren una nueva decisión; evite una instrucción indiferenciada de «cambiar todo el pedido». La aceptación del coste y del calendario deben referirse al mismo alcance de implementación.

La guía de optimización del valor de la iluminación decorativa ofrece un enfoque complementario para comparar qué cambia con un ahorro propuesto. Aplique esa comparación a la revisión actual: identifique qué apariencia o prestaciones se conservan, qué se altera y qué costes ya comprometidos permanecen. Un precio unitario revisado más bajo no demuestra un menor coste total del proyecto si aún debe decidirse qué hacer con trabajos anteriores.

La guía de Microsoft sobre el historial de versiones explica cómo ver y restaurar archivos anteriores en OneDrive o SharePoint. Esa recuperación puede mantener el acceso a información previa, pero restaurar un archivo no equivale a una nueva aprobación del proyecto. Si el equipo restaura un plano anterior, registre el motivo y confirme si sus decisiones asociadas previamente siguen siendo aplicables.

Conserve las propuestas rechazadas y las solicitudes retiradas en el historial, junto con las referencias de decisión. Identifique los documentos obsoletos para que no se confundan con la versión activa, manteniendo un archivo trazable. Si dos variantes de un diseño de luminaria siguen siendo válidas para ubicaciones distintas, identifique ambos alcances en lugar de considerar una variante sustituida para todos los usos.

Por último, confirme cómo llega la instrucción revisada a quienes realizan la operación afectada. Un correo enviado a compras no demuestra que el equipo de recubrimiento o el coordinador de instalación tenga el paquete previsto. Identifique al destinatario, conserve la confirmación de recepción y compruebe las referencias activas. Cierre la solicitud únicamente en la medida en que esas acciones se hayan completado realmente.

Envíe al fabricante un expediente de cambio que pueda resolver

Una consulta de revisión útil incluye el paquete inicial, la solicitud anotada, las cantidades y ubicaciones de luminarias afectadas, las referencias de muestras de acabado o prototipo y las cuestiones de impacto pendientes. Añada las responsabilidades de aprobación previstas para que el fabricante distinga una discusión de diseño de una instrucción de continuar.

Indique qué decisión necesita a continuación: la viabilidad de un detalle modificado, una muestra revisada, aclaraciones sobre documentos dependientes o un presupuesto para el alcance propuesto. Explique al proveedor qué elementos siguen aceptados y cuáles están pendientes. Si un propietario u operador ha comentado sin disponer de autoridad de compra, identifique quién aceptará la consecuencia comercial.

El registro completo debe permitir que cada participante responda a tres preguntas prácticas: ¿qué cambió?, ¿qué información exacta define el resultado aceptado? y ¿qué trabajos pueden continuar ahora? Si alguna respuesta sigue pendiente, mantenga la acción asignada y el bloqueo en lugar de presentar el paquete como totalmente autorizado.

Pregunte a Kinglong Lighting cómo su proceso de revisión de planos y muestras puede abordar el cambio propuesto y acuerden después la siguiente documentación y el alcance de aprobación para ese proyecto. La consulta no promete un plazo fijo de revisión ni sustituye a la autoridad que autoriza los trabajos del proyecto. Una vez reunidos la base, la solicitud anotada, el alcance de luminarias, las referencias de muestras y las cuestiones de impacto, envíe el expediente de cambio de las luminarias.

Preguntas frecuentes sobre el registro de cambios de luminarias

¿Basta una hoja de cálculo para registrar cambios de luminarias a medida?

Sí, si identifica archivos controlados, registra decisiones y limita quién puede cambiar el estado de autorización; una hoja de cálculo por sí sola no aporta esa disciplina. Utilice enlaces documentales estables, significados de estado acordados y un responsable de registro identificado. Conserve la evidencia de aprobación fuera de la celda como registro vinculado. Los paquetes más complejos pueden justificar un sistema de gestión documental o de cambios, pero evalúe los permisos, el historial y las relaciones entre documentos necesarios antes de elegir una herramienta. El software no puede resolver un alcance de aprobación indefinido.

¿Aprobar una muestra de acabado autoriza a fabricar toda la luminaria?

No: la aprobación de una muestra de acabado cubre el alcance estético indicado, salvo que la decisión acordada incluya expresamente el paquete completo de fabricación. La muestra puede resolver el color y la apariencia superficial sin resolver el montaje, los controles, las dimensiones o los cambios comerciales. Registre el identificador de la muestra y lo aceptado por el revisor. Si la fabricación depende de otras decisiones, mantenga abiertas esas condiciones e identifique la fase permitida. No interprete un «queda bien» general como autorización para todas las operaciones dependientes.

¿Deben conservarse en el registro los cambios rechazados?

Sí: conserve la propuesta rechazada y su decisión para que el mismo plano anotado no se confunda más adelante con una instrucción activa. Registre si la solicitud fue rechazada, retirada o sustituida, junto con su origen y alcance afectado. Mantenga accesibles los archivos históricos mediante el archivo, separándolos claramente de las instrucciones actuales. Una solicitud posterior puede reabrir el asunto con un nuevo identificador y una nueva trazabilidad de decisiones, en lugar de borrar la revisión anterior o restaurar discretamente el archivo rechazado.

¿Deben compartir la misma letra de revisión los planos y cuadros de acabados?

No necesariamente: cada documento controlado puede tener su propia revisión, mientras el paquete autorizado registra la combinación compatible exacta y el uso permitido. Un plano puede avanzar porque cambia la geometría, mientras un cuadro de acabados revisado sigue siendo válido. A la inversa, un cambio solo de acabado puede actualizar el cuadro sin alterar la geometría del plano. Siga la convención de numeración acordada para el proyecto y registre explícitamente las dependencias. Las letras coincidentes resultan convenientes en algunos paquetes, pero no demuestran que coincidan los contenidos o los alcances de aprobación.
